如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

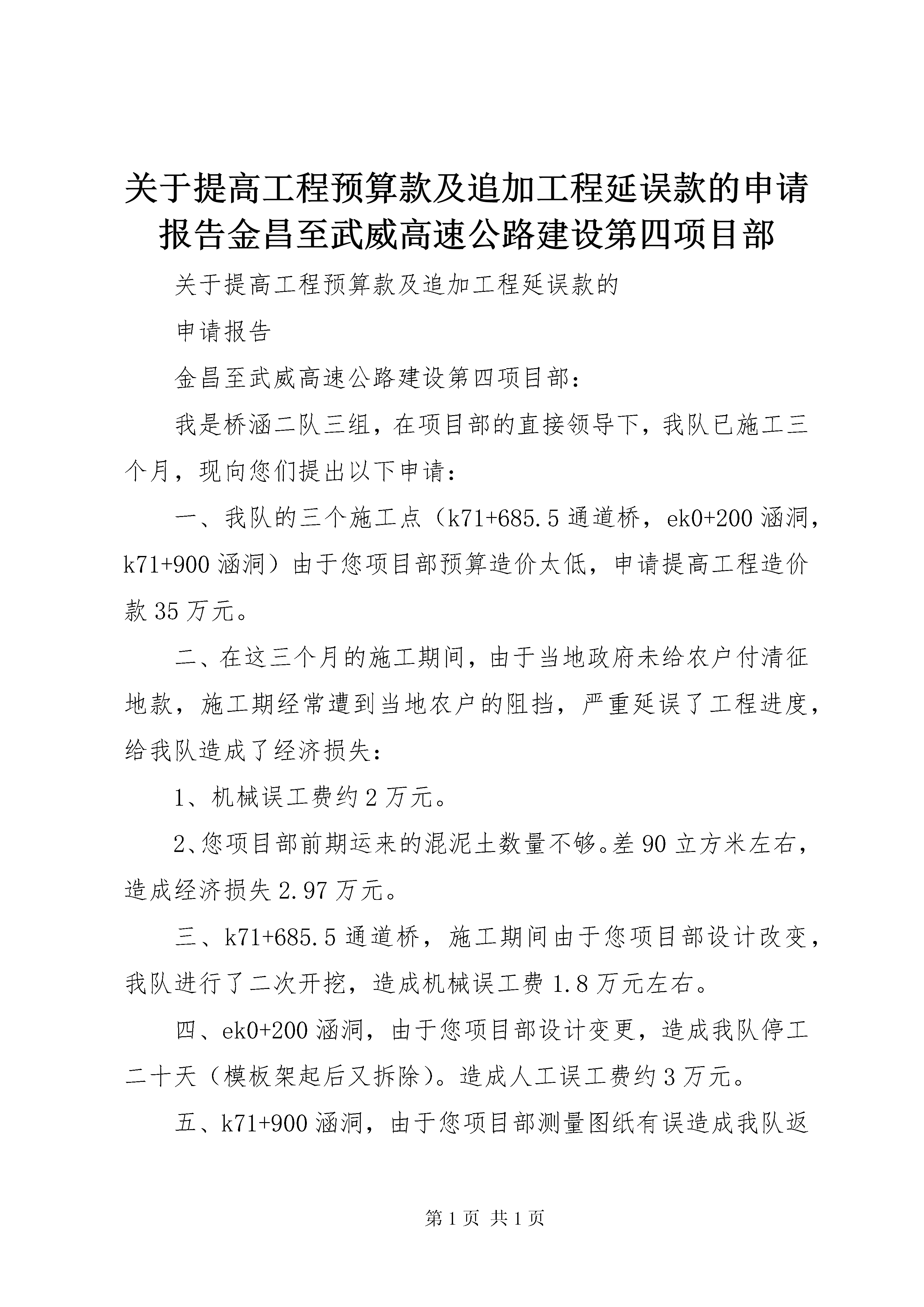

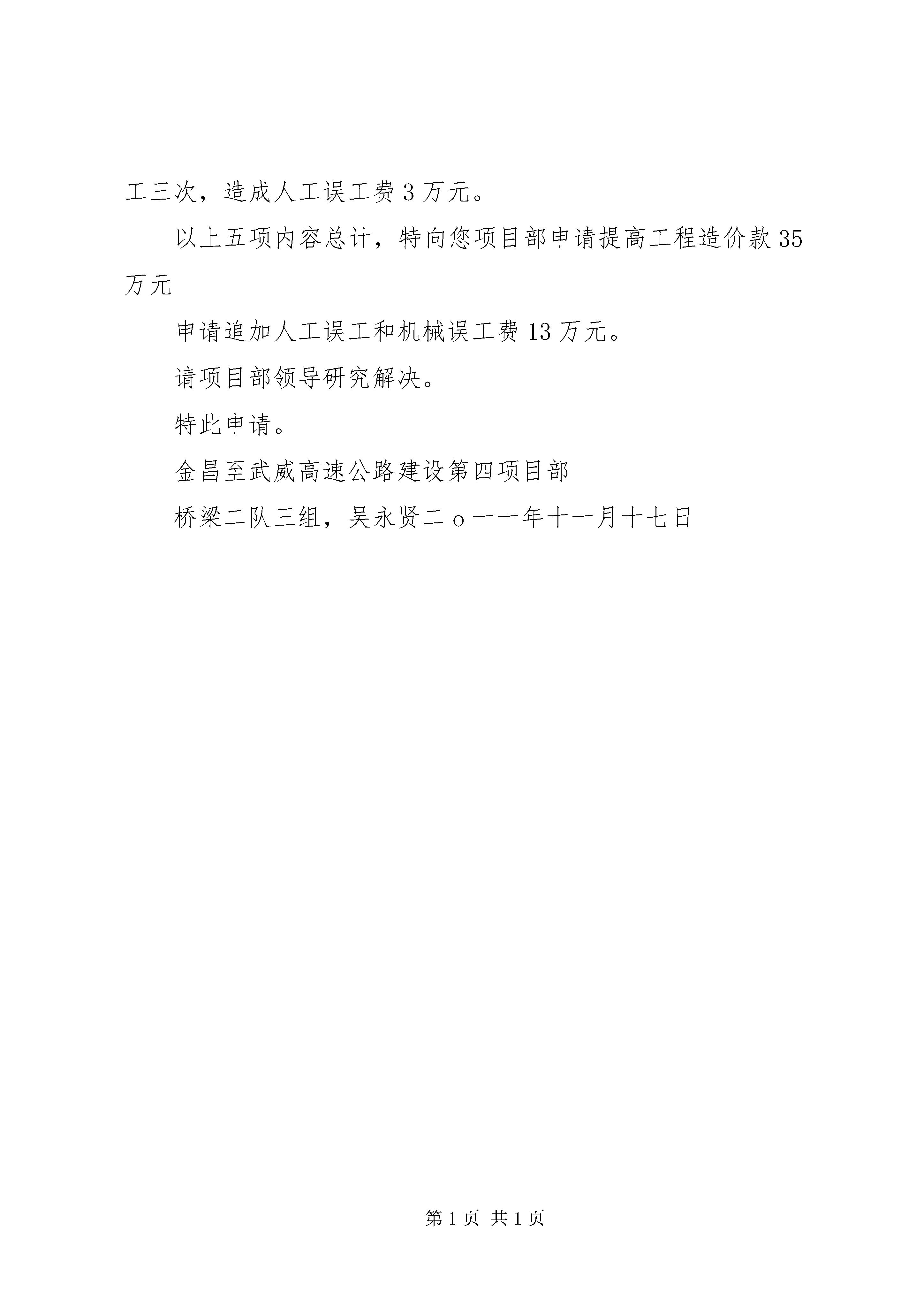

关于提高工程预算款及追加工程延误款的申请报告金昌至武威高速公路建设第四项目部关于提高工程预算款及追加工程延误款的申请报告金昌至武威高速公路建设第四项目部:我是桥涵二队三组,在项目部的直接领导下,我队已施工三个月,现向您们提出以下申请:一、我队的三个施工点(k71+685.5通道桥,ek0+200涵洞,k71+900涵洞)由于您项目部预算造价太低,申请提高工程造价款35万元。二、在这三个月的施工期间,由于当地政府未给农户付清征地款,施工期经常遭到当地农户的阻挡,严重延误了工程进度,给我队造成了经济损失:1、机械误工费约2万元。2、您项目部前期运来的混泥土数量不够。差90立方米左右,造成经济损失2.97万元。三、k71+685.5通道桥,施工期间由于您项目部设计改变,我队进行了二次开挖,造成机械误工费1.8万元左右。四、ek0+200涵洞,由于您项目部设计变更,造成我队停工二十天(模板架起后又拆除)。造成人工误工费约3万元。五、k71+900涵洞,由于您项目部测量图纸有误造成我队返工三次,造成人工误工费3万元。以上五项内容总计,特向您项目部申请提高工程造价款35万元申请追加人工误工和机械误工费13万元。请项目部领导研究解决。特此申请。金昌至武威高速公路建设第四项目部桥梁二队三组,吴永贤二o一一年十一月十七日

宁馨****找我
实名认证
内容提供者


最近下载
