如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

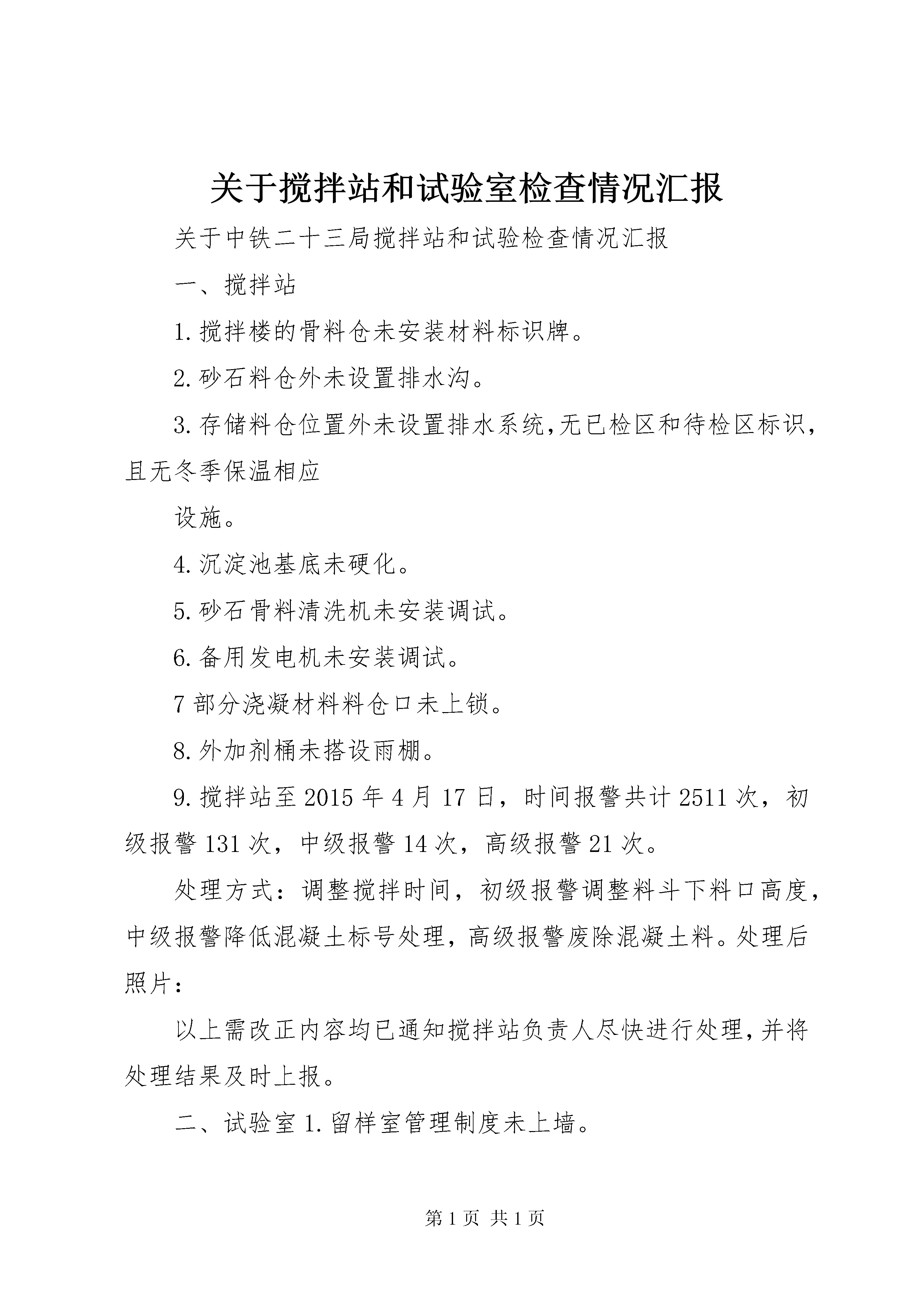

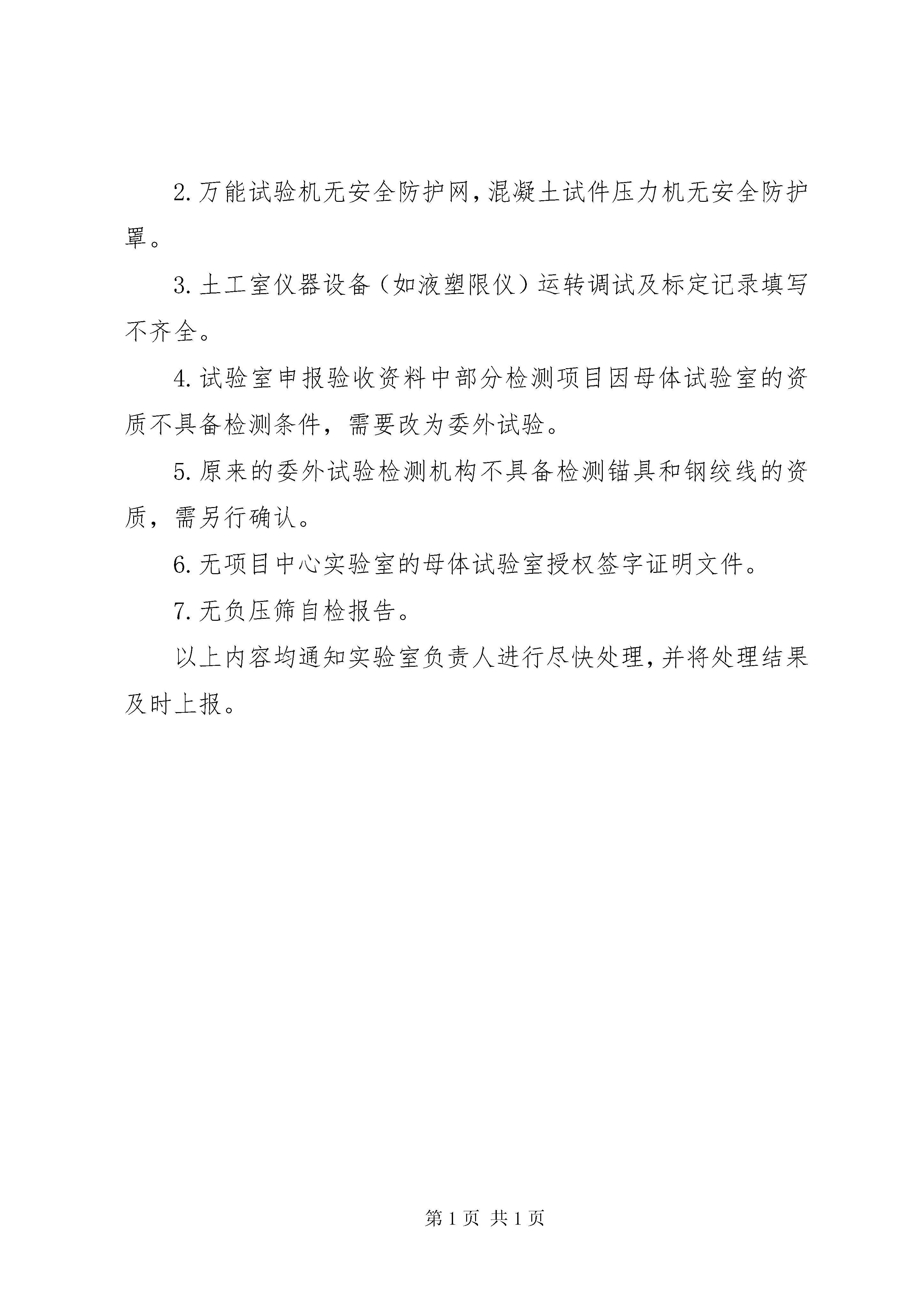

关于搅拌站和试验室检查情况汇报关于中铁二十三局搅拌站和试验检查情况汇报一、搅拌站1.搅拌楼的骨料仓未安装材料标识牌。2.砂石料仓外未设置排水沟。3.存储料仓位置外未设置排水系统,无已检区和待检区标识,且无冬季保温相应设施。4.沉淀池基底未硬化。5.砂石骨料清洗机未安装调试。6.备用发电机未安装调试。7部分浇凝材料料仓口未上锁。8.外加剂桶未搭设雨棚。9.搅拌站至2015年4月17日,时间报警共计2511次,初级报警131次,中级报警14次,高级报警21次。处理方式:调整搅拌时间,初级报警调整料斗下料口高度,中级报警降低混凝土标号处理,高级报警废除混凝土料。处理后照片:以上需改正内容均已通知搅拌站负责人尽快进行处理,并将处理结果及时上报。二、试验室1.留样室管理制度未上墙。2.万能试验机无安全防护网,混凝土试件压力机无安全防护罩。3.土工室仪器设备(如液塑限仪)运转调试及标定记录填写不齐全。4.试验室申报验收资料中部分检测项目因母体试验室的资质不具备检测条件,需要改为委外试验。5.原来的委外试验检测机构不具备检测锚具和钢绞线的资质,需另行确认。6.无项目中心实验室的母体试验室授权签字证明文件。7.无负压筛自检报告。以上内容均通知实验室负责人进行尽快处理,并将处理结果及时上报。

玄静****写意
实名认证
内容提供者


最近下载
