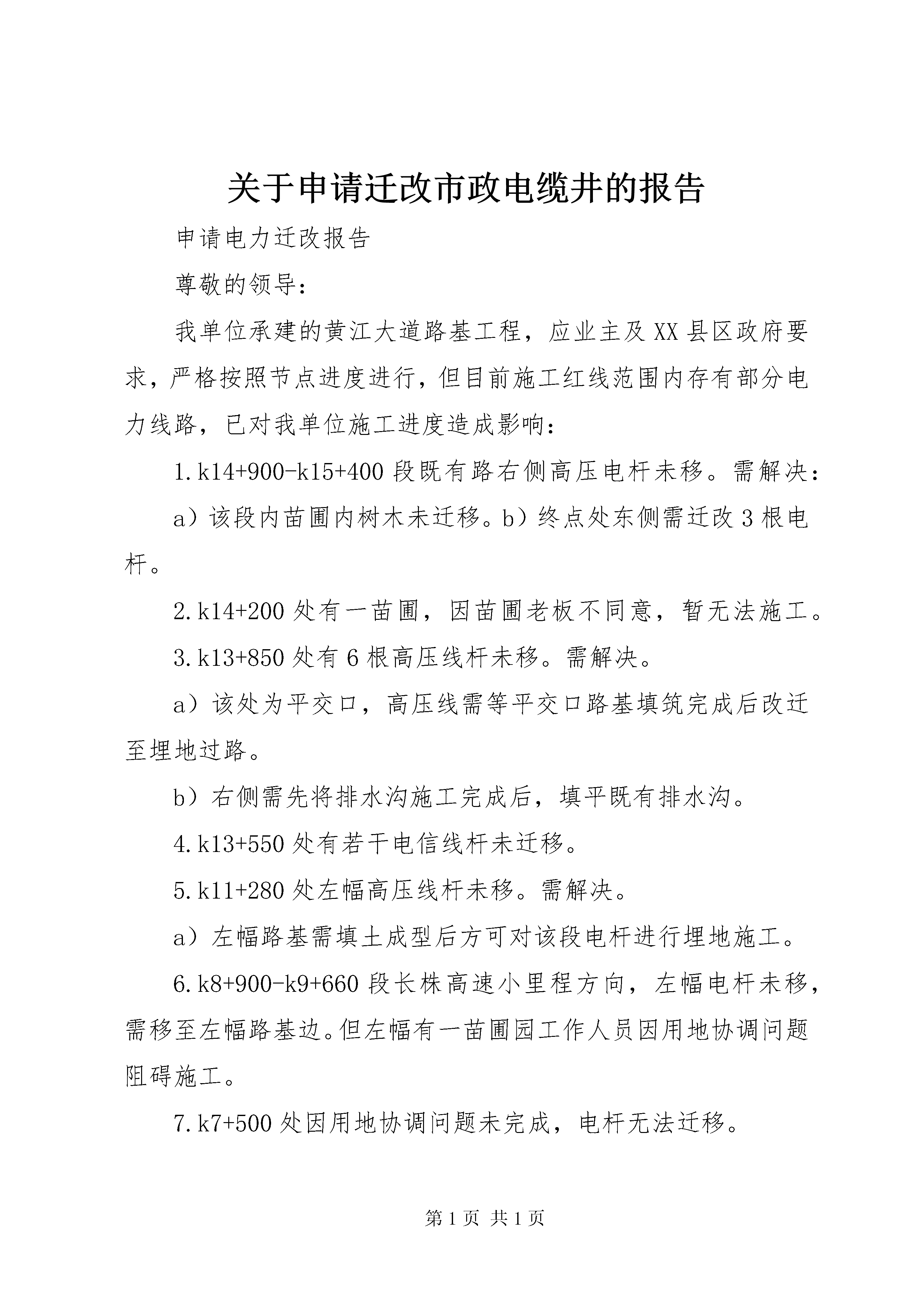

关于申请迁改市政电缆井的报告申请电力迁改报告尊敬的领导:我单位承建的黄江大道路基工程,应业主及XX县区政府要求,严格按照节点进度进行,但目前施工红线范围内存有部分电力线路,已对我单位施工进度造成影响:1.k14+900-k15+400段既有路右侧高压电杆未移。需解决:a)该段内苗圃内树木未迁移。b)终点处东侧需迁改3根电杆。2.k14+200处有一苗圃,因苗圃老板不同意,暂无法施工。3.k13+850处有6根高压线杆未移。需解决。a)该处为平交口,高压线需等平交口路基填筑完成后改迁至埋地过路。b)右侧需先将排水沟施工完成后,填平既有排水沟。4.k13+550处有若干电信线杆未迁移。5.k11+280处左幅高压线杆未移。需解决。a)左幅路基需填土成型后方可对该段电杆进行埋地施工。6.k8+900-k9+660段长株高速小里程方向,左幅电杆未移,需移至左幅路基边。但左幅有一苗圃园工作人员因用地协调问题阻碍施工。7.k7+500处因用地协调问题未完成,电杆无法迁移。8.k6+300-k7+500段左幅电杆未迁移。a)k7+120-k7+300段左幅村民住房与施工区域过近,需和当地村民做好沟通工作。b)k7+100打卦岭平交口有若干栋房屋尚未拆迁,影响线杆迁移。且该段需先将平交口路基施工完成后才可进行高压线埋地施工。c)k7+400左侧因机械厂房屋未拆迁,需拆除后才可进行线杆迁移。为响应业主节点工期要求,按时完成黄江大道路基道路施工,希望该几处电杆予以尽早予以迁改。
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

关于申请迁改市政电缆井的报告

文档大小:20KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
