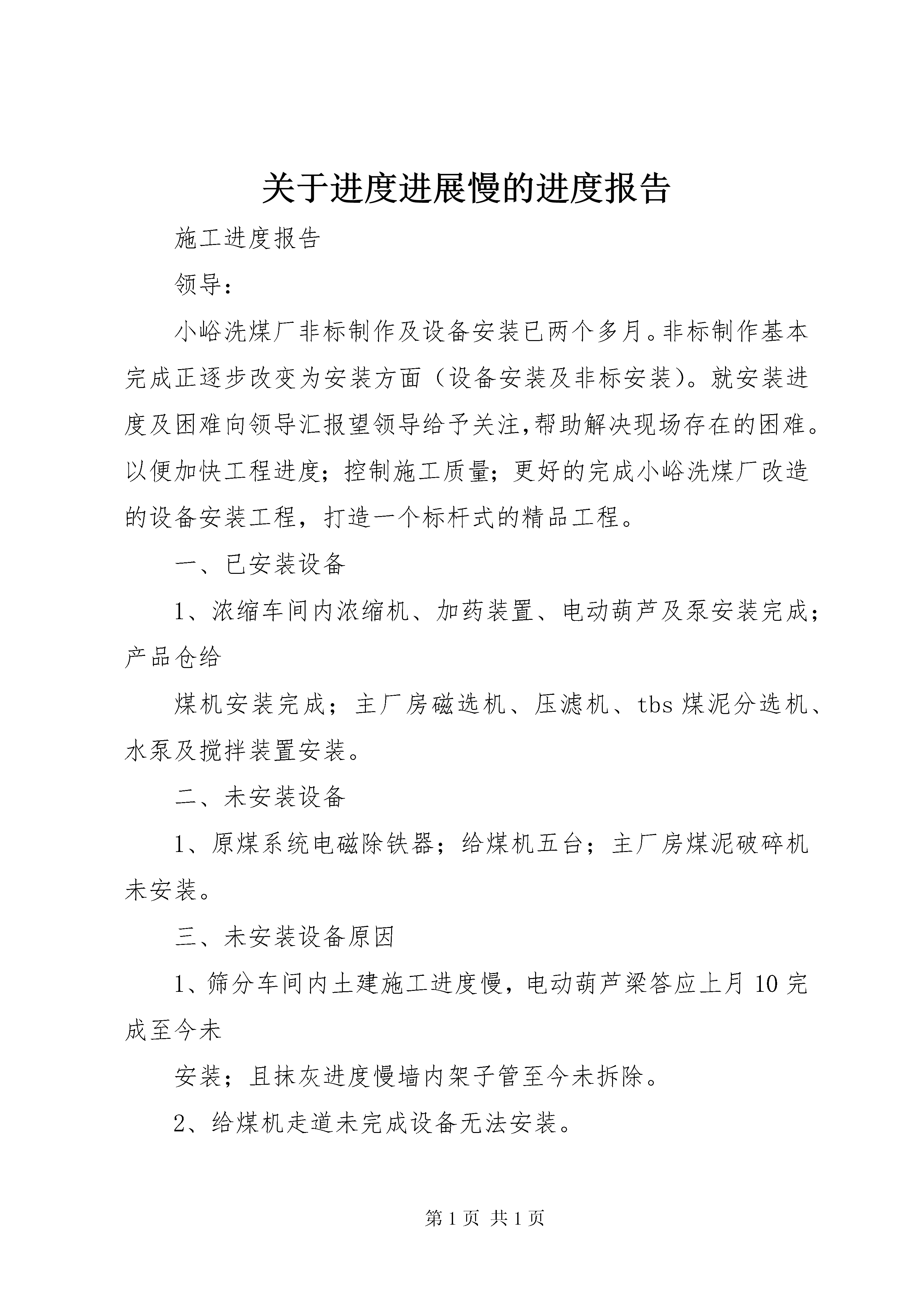

关于进度进展慢的进度报告施工进度报告领导:小峪洗煤厂非标制作及设备安装已两个多月。非标制作基本完成正逐步改变为安装方面(设备安装及非标安装)。就安装进度及困难向领导汇报望领导给予关注,帮助解决现场存在的困难。以便加快工程进度;控制施工质量;更好的完成小峪洗煤厂改造的设备安装工程,打造一个标杆式的精品工程。一、已安装设备1、浓缩车间内浓缩机、加药装置、电动葫芦及泵安装完成;产品仓给煤机安装完成;主厂房磁选机、压滤机、tbs煤泥分选机、水泵及搅拌装置安装。二、未安装设备1、原煤系统电磁除铁器;给煤机五台;主厂房煤泥破碎机未安装。三、未安装设备原因1、筛分车间内土建施工进度慢,电动葫芦梁答应上月10完成至今未安装;且抹灰进度慢墙内架子管至今未拆除。2、给煤机走道未完成设备无法安装。3、主厂房吊装困难,厂房已建成行车倒运设备需连续倒钩,且主厂房设计的单梁吊不能满足设备安装的正常使用;设备到货慢已严重影响工作进度。4、产品仓地面未作,给煤机安装完成,下面支座及平台无法安装,仓上高度大电动葫芦使用不便且设备为到货。5、皮带栈桥图纸未到导致一些辅材设备进购的延误。6、设备到货计划慢严重窝工,现各个工作面的设备都已具备发货条件,电气延后。以上为我小峪施工安装的进度及困难,望领导关注并给予解决。陕西广扬机装2013.05.08
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

关于进度进展慢的进度报告 (2)

文档大小:20KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
