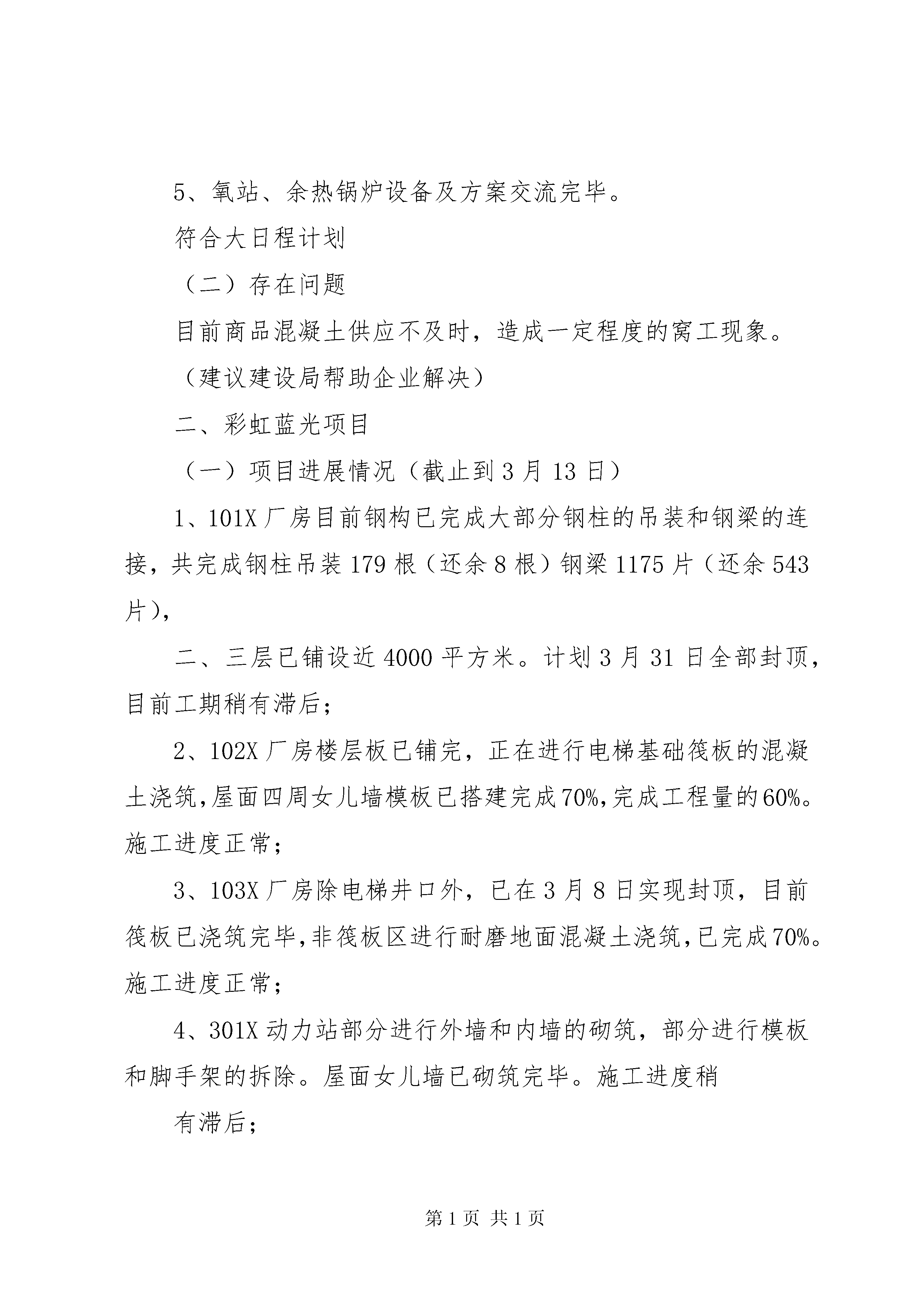

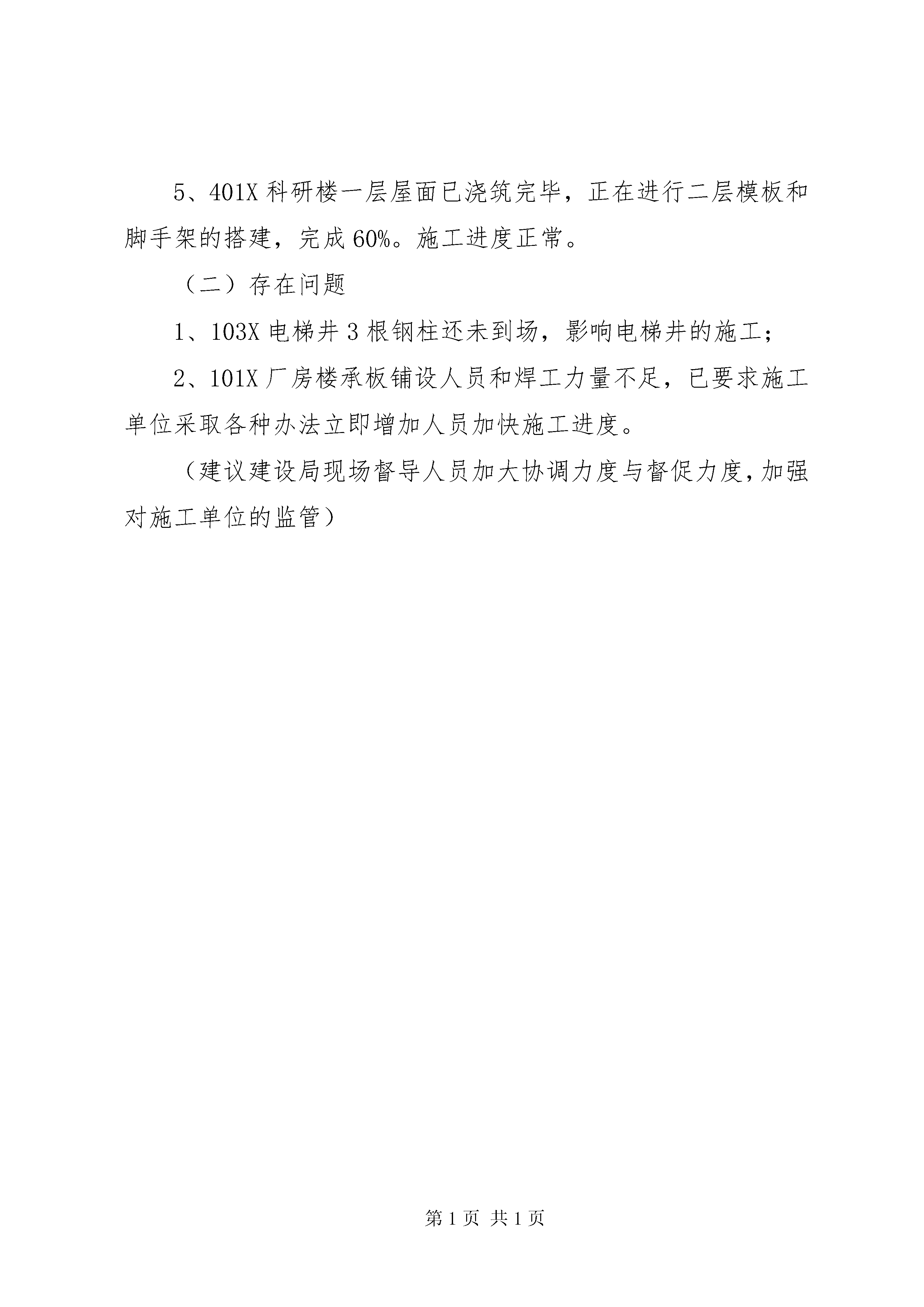

创卫工作汇报(重点项目调度会)新站区2011年重点项目调度会汇报材料(3月份)待建项目鑫虹整机项目(一)项目进展情况(截止到3月13日)1、施工单位进场;2、临建设施搭设基本完成;3、完成基坑测量放线,准备动土施工。符合大日程计划(二)存在问题自来水市政供水压力只有0.2mpa(自来水公司提供的测试数据),图纸设计要求水压力0.5mpa,目前施工队已进场,面临夏季的到来,生产、生活用水量增大,供水现状不能满足要求。(建议:建设局协调供水公司,帮助企业解决)在建项目一、彩虹光伏项目(一)项目进展情况(截止到3月13日)1、临建活动板房安装进入尾声;2、项目主厂房、成品库土建工程承台施工已完成近80%;3、桩基础施工本月16日完工离场,桩基检测同步进1行;4、设备招标工作前期准备阶段已经开始;5、氧站、余热锅炉设备及方案交流完毕。符合大日程计划(二)存在问题目前商品混凝土供应不及时,造成一定程度的窝工现象。(建议建设局帮助企业解决)二、彩虹蓝光项目(一)项目进展情况(截止到3月13日)1、101X厂房目前钢构已完成大部分钢柱的吊装和钢梁的连接,共完成钢柱吊装179根(还余8根)钢梁1175片(还余543片),二、三层已铺设近4000平方米。计划3月31日全部封顶,目前工期稍有滞后;2、102X厂房楼层板已铺完,正在进行电梯基础筏板的混凝土浇筑,屋面四周女儿墙模板已搭建完成70%,完成工程量的60%。施工进度正常;3、103X厂房除电梯井口外,已在3月8日实现封顶,目前筏板已浇筑完毕,非筏板区进行耐磨地面混凝土浇筑,已完成70%。施工进度正常;4、301X动力站部分进行外墙和内墙的砌筑,部分进行模板和脚手架的拆除。屋面女儿墙已砌筑完毕。施工进度稍有滞后;5、401X科研楼一层屋面已浇筑完毕,正在进行二层模板和脚手架的搭建,完成60%。施工进度正常。(二)存在问题1、103X电梯井3根钢柱还未到场,影响电梯井的施工;2、101X厂房楼承板铺设人员和焊工力量不足,已要求施工单位采取各种办法立即增加人员加快施工进度。(建议建设局现场督导人员加大协调力度与督促力度,加强对施工单位的监管)
