临时用电专项安全施工方案
第页共NUMPAGES6页
临电工程专项安全施工方案

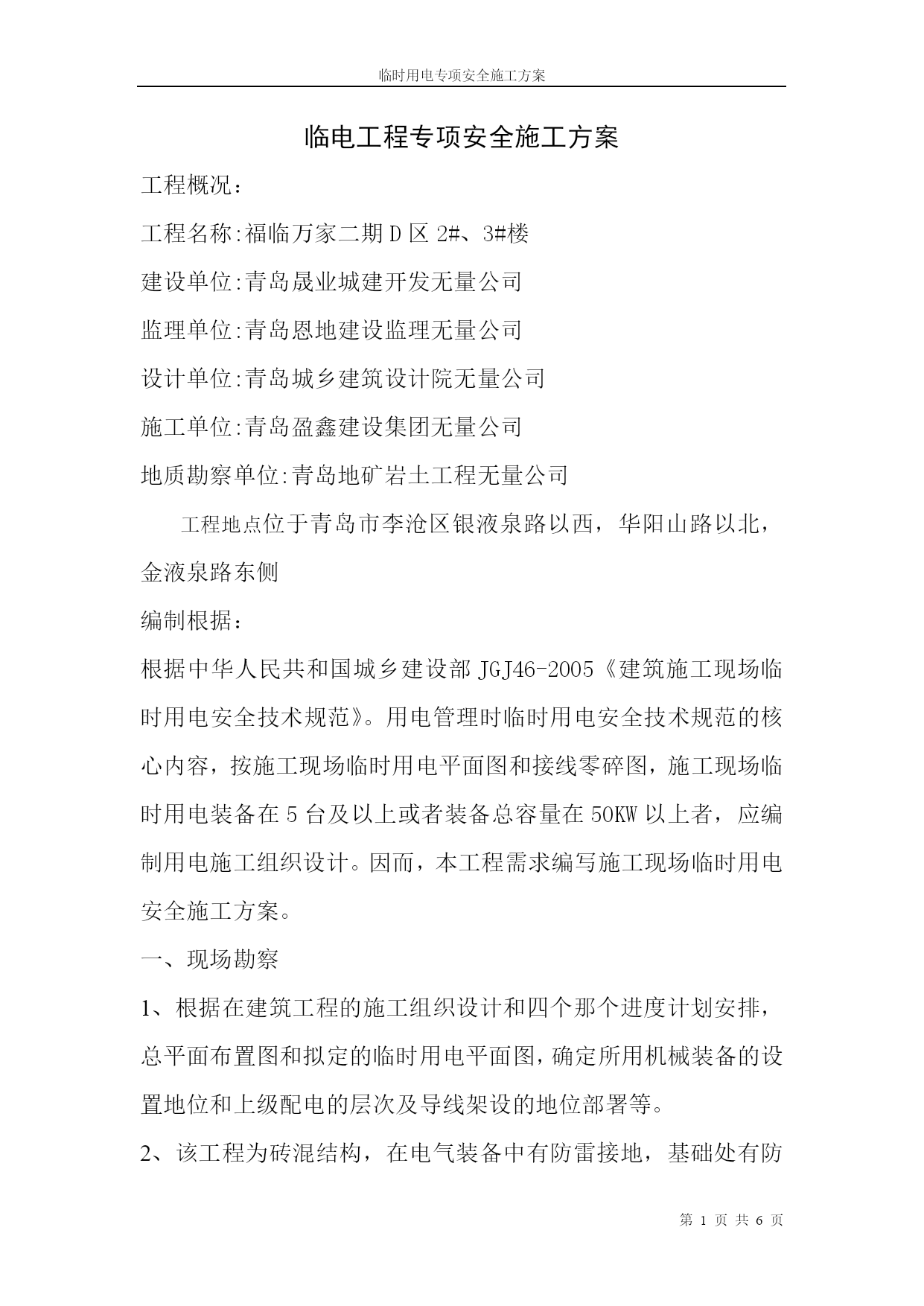

工程概况:
工程名称:福临万家二期D区2#、3#楼
建设单位:青岛晟业城建开发无量公司
监理单位:青岛恩地建设监理无量公司
设计单位:青岛城乡建筑设计院无量公司
施工单位:青岛盈鑫建设集团无量公司
地质勘察单位:青岛地矿岩土工程无量公司
工程地点位于青岛市李沧区银液泉路以西,华阳山路以北,金液泉路东侧
编制根据:
根据中华人民共和国城乡建设部JGJ46-2005《建筑施工现场临时用电安全技术规范》。用电管理时临时用电安全技术规范的核心内容,按施工现场临时用电平面图和接线零碎图,施工现场临时用电装备在5台及以上或者装备总容量在50KW以上者,应编制用电施工组织设计。因而,本工程需求编写施工现场临时用电安全施工方案。
一、现场勘察
1、根据在建筑工程的施工组织设计和四个那个进度计划安排,总平面布置图和拟定的临时用电平面图,确定所用机械装备的设置地位和上级配电的层次及导线架设的地位部署等。
2、该工程为砖混结构,在电气装备中有防雷接地,基础处有防雷接地体,为此和该接地体及砼柱的钢筋,分别在删除(即总配电箱处,两头和末尾处)做反复接地,每处的反复接地处基础砼钢筋及防雷接地体用电焊焊接,每处接地体通用接地电阻测试测量,测得的电阻值均符合要求。
二、确定电源进线,总配电箱,分配电箱等处的地位及线路走向。
1、该工程施工现场临时总配电源,是由建设单位箱变中引出的埋设线路,低压供电零碎380/220电压引入施工单位总配电箱中。全部施工现场按照上级配电内容方式布置。一切开关箱由专人负责,全部施工现场有持证电工按时检查和不定期检查,以防发生触电损伤。
2、配电线路:建设单位送至总配电箱的一侧电源线为三相四线制,380/220低压供电零碎自总配电箱二次开始配电,严厉按照三相五线制零碎施工,做到工作零线和保护零线严厉分开,正常情况下,不带电的金属外壳必须和保护零线相连接,工作零线仅作为220照明零碎和低压用电装备运用,保护零线导线的颜色应专门区分开来,采用绿/黄双色线。
3、施工现场运用的配电箱,开关箱,对固定式的安装要求:箱体中心距地面垂直距离为1.4-1.6m,手持式电动工具应采用挪动式开关箱,内装漏电保护器,配电箱,开关箱,进出线口一概设在箱体的下部,并且要有防绝缘,破坏措施,全部施工现场采用耳机漏电保护措施,在总配电箱,开关线内装有漏电保护器,使之具有分级分段保护功能,有门有锁有防雨措施,箱内无杂物,购置漏电保护器及安装运转及维修均应按规范规定。

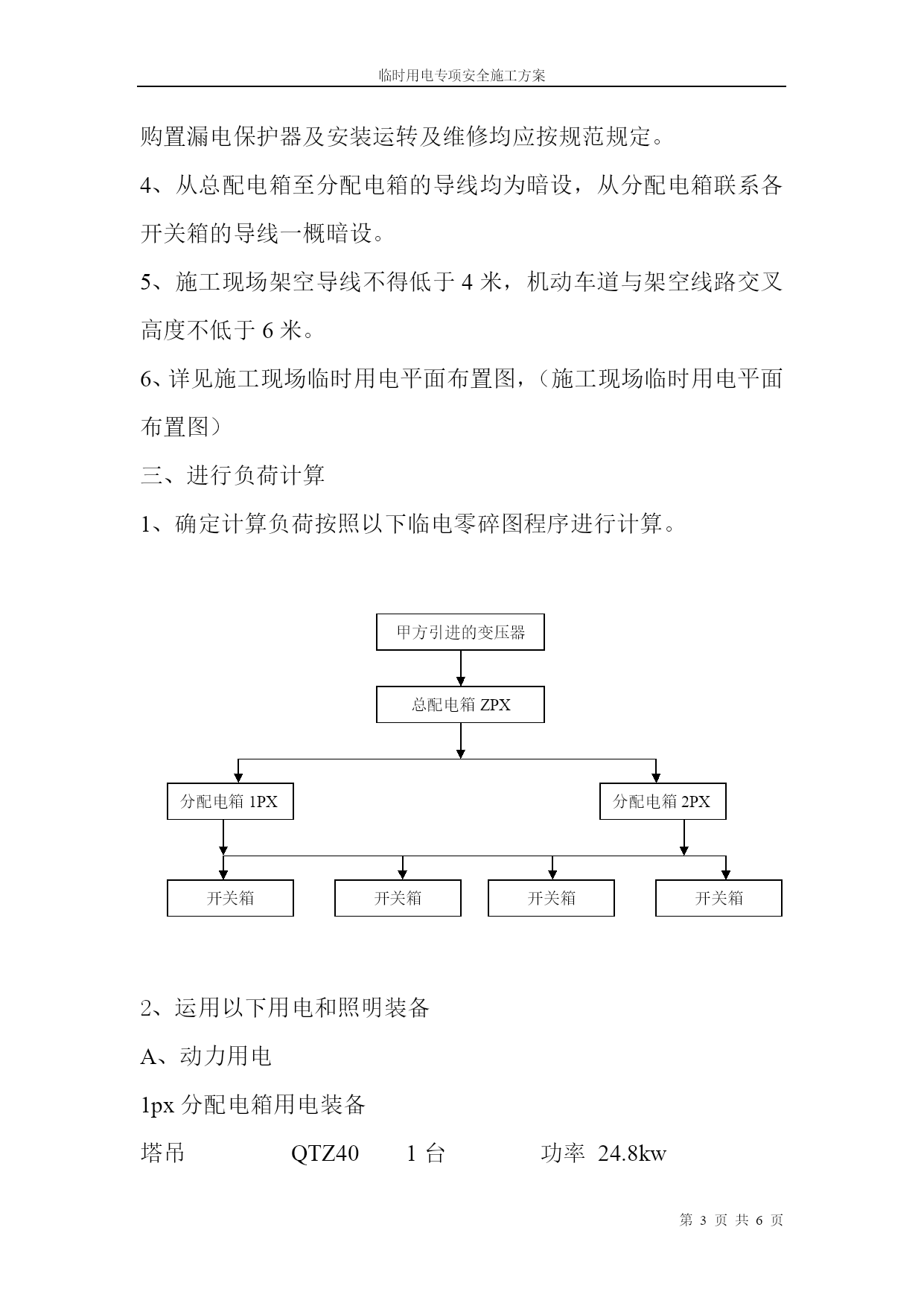

4、从总配电箱至分配电箱的导线均为暗设,从分配电箱联系各开关箱的导线一概暗设。
5、施工现场架空导线不得低于4米,机动车道与架空线路交叉高度不低于6米。
6、详见施工现场临时用电平面布置图,(施工现场临时用电平面布置图)
三、进行负荷计算
1、确定计算负荷按照以下临电零碎图程序进行计算。

甲方引进的变压器
总配电箱ZPX
分配电箱1PX
分配电箱2PX
开关箱
开关箱

开关箱

开关箱


2、运用以下用电和照明装备
A、动力用电
1px分配电箱用电装备
塔吊QTZ401台功率24.8kw

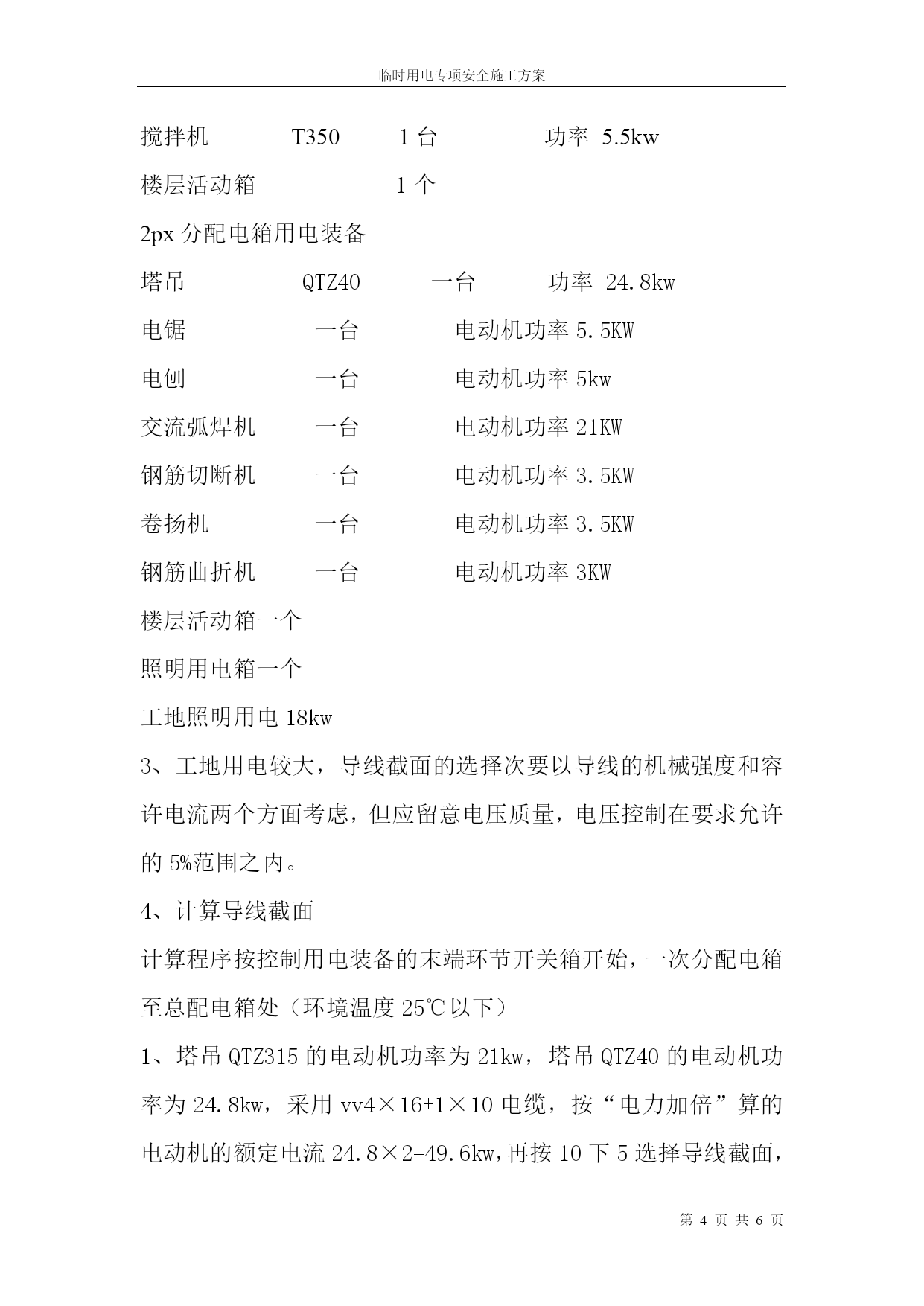

搅拌机T3501台功率5.5kw
楼层活动箱1个
2px分配电箱用电装备
塔吊QTZ40一台功率24.8kw
电锯一台电动机功率5.5KW
电刨一台电动机功率5kw
交流弧焊机一台电动机功率21KW
钢筋切断机一台电动机功率3.5KW
卷扬机一台电动机功率3.5KW
钢筋曲折机一台电动机功率3KW
楼层活动箱一个
照明用电箱一个
工地照明用电18kw
3、工地用电较大,导线截面的选择次要以导线的机械强度和容许电流两个方面考虑,但应留意电压质量,电压控制在要求允许的5%范围之内。
4、计算导线截面
计算程序按控制用电装备的末端环节开关箱开始,一次分配电箱至总配电箱处(环境温度25℃以下)

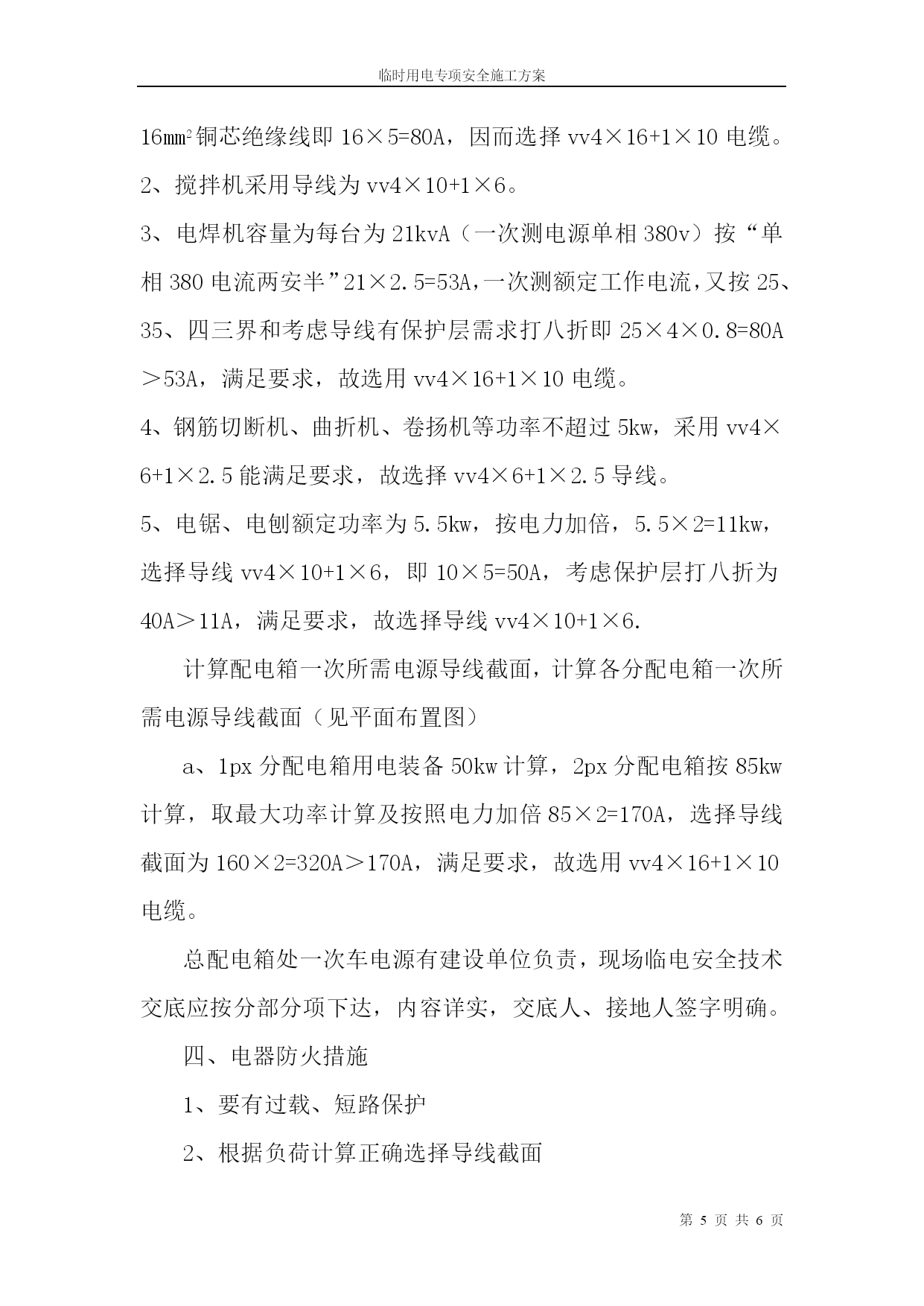

1、塔吊QTZ315的电动机功率为21kw,塔吊QTZ40的电动机功率为24.8kw,采用vv4×16+1×10电缆,按“电力加倍”算的电动机的额定电流24.8×2=49.6kw,再按10下5选择导线截面,16mm2铜芯绝缘线即16×5=80A,因而选择vv4×16+1×10电缆。
2、搅拌机采用导线为vv4×10+1×6。
3、电焊机容量为每台为21kvA(一次测电源单相380v)按“单相380电流两安半”21×2.5=53A,一次测额定工作电流,又按25、35、四三界和考虑导线有保护层需求打八折即25×4×0.8=80A>53A,满足要求,故选用vv4×16+1×10电缆。
4、钢筋切断机、曲折机、卷扬机等功率不超过5kw,采用vv4×6+1×2.5能满足要求,故选择vv4×6+1×2.5导线。
5、电锯、电刨额定功率为5.5kw,按电力
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

2_3_临时用电施工方案-经典通用宝藏文档

文档大小:25KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
