如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

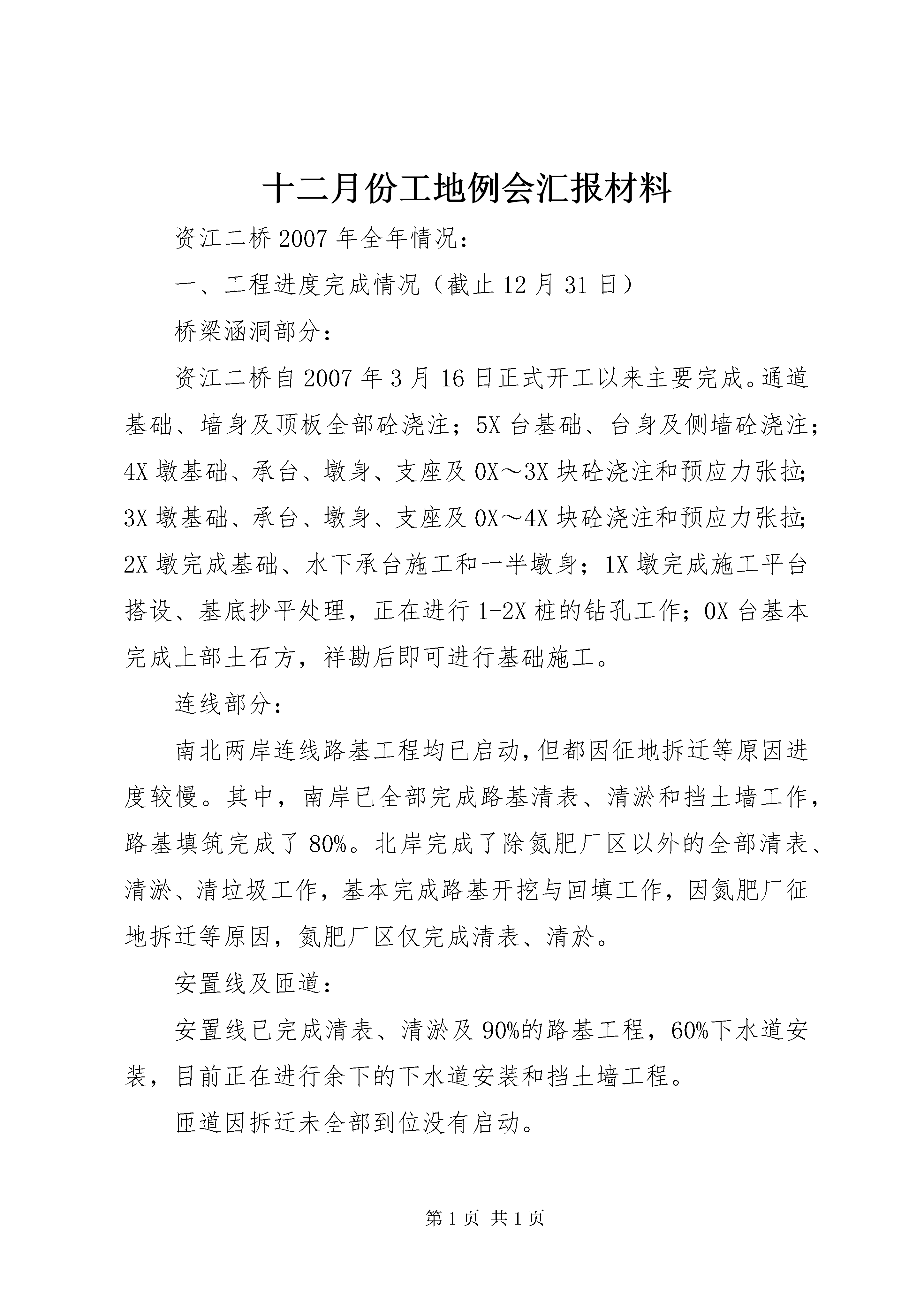

十二月份工地例会汇报材料资江二桥2007年全年情况:一、工程进度完成情况(截止12月31日)桥梁涵洞部分:资江二桥自2007年3月16日正式开工以来主要完成。通道基础、墙身及顶板全部砼浇注;5X台基础、台身及侧墙砼浇注;4X墩基础、承台、墩身、支座及0X~3X块砼浇注和预应力张拉;3X墩基础、承台、墩身、支座及0X~4X块砼浇注和预应力张拉;2X墩完成基础、水下承台施工和一半墩身;1X墩完成施工平台搭设、基底抄平处理,正在进行1-2X桩的钻孔工作;0X台基本完成上部土石方,祥勘后即可进行基础施工。连线部分:南北两岸连线路基工程均已启动,但都因征地拆迁等原因进度较慢。其中,南岸已全部完成路基清表、清淤和挡土墙工作,路基填筑完成了80%。北岸完成了除氮肥厂区以外的全部清表、清淤、清垃圾工作,基本完成路基开挖与回填工作,因氮肥厂征地拆迁等原因,氮肥厂区仅完成清表、清於。安置线及匝道:安置线已完成清表、清淤及90%的路基工程,60%下水道安装,目前正在进行余下的下水道安装和挡土墙工程。匝道因拆迁未全部到位没有启动。与年度计划相比:1、桥梁涵洞部分:0X台:计划应完成台身及现浇段,实际仅完成上部土石方切除;1X墩:计划应完成基础、承台、墩身及部分箱梁,实际仅完成基础处理;2X墩:计划应完成基础、承台、墩身及部分箱梁,实际仅完成基础、承台及1/2的墩身;3X墩:计划应完成基础、承台、墩身及箱梁的0-8X块,实际仅完成基础、承台、墩身及箱梁的0-4X块;4X墩:计划应完成基础、承台、墩身及箱梁的0-8X块的80%,实际仅完成基础、承台、墩身及箱梁的0-3X块(60%);5X台:计划应完成基础、承台、台身、侧墙、耳墙及现浇段和搭板,实际没有完成现浇段和搭板;过水涵。计划没有,实际已全部完成。2、连线及安置线部分:计划应完成全部路基,实际仅完成路基的80%。安置线计划应完成全部路基、底基层及全部下水道工程,实际仅完成路基的90%和50%的下水道安装。没有完成进度的原因:1、项目部内部管理方面不到位。队伍松散,办事拖沓,做事缺乏预见性,做到哪算哪,缺乏责任感和集体感,民工队伍没有发挥积极性,还在吃大锅饭。这是整个工程没完成计划的原因之一。2、资金紧缺,材料供应不及时是桥梁工程没完成计划的原因之一。3、地质复杂,溶洞裂隙发育,主要在4X、5X墩台部位;水下地形复杂,施工水位比较深,主要在1X、2X墩部位,特别是1X墩处,坡陡达50°,水深18米,准备了5个月仅做好了基底处理。这是桥梁工程没完成计划的主要原因之一。也是工程造价增加的主要原因。4、拆迁、“三杆”移位没有及时到位是影响连线和安置线没有完成计划的主要原因。二、计量支付情况本工程自开工以来,累计完成建安产值约1750余万元,其中桥梁涵洞连线部分完成1480.15万元,,安置线部分完成53.72万元,总计量1533.87万元。另有约200万元不具备计量条件而未计量。实际支付。按进度累计支付1187.612万元,存垫工程量346.258万元。三、工程质量质量就是生命,这点绝不含糊。为确保本工程质量主要做了以下两个方面的工作:1、掌握扎实可靠的基础资料;运用科学手段进行桥梁监控和检测;相信科学,组织专家充分论证方案,从技术上保证本桥质量。为充分摸清地质情况,进行了工可前的地质初勘、设计前的地质祥勘、施工时的施工祥勘,彻底地摸清了地质状况,为基础施工提供了地质保障。为使桥梁合拢顺利,充分掌握桥的各个部位的状况,经过充分论证,委托可靠的单位对本桥实行了施工监控和检测。鉴于本桥1X墩水下地形、地质的复杂性和1X、2X墩水下承台的复杂性,指挥部先后两次组织了专家论证。2、加强施工中质量管理和监督,从实际操作上确保本桥质量。本工程自开工以来,所施工项目的施工方案、开工报告都是在建设组、监理部严格审查后才实施,在建设组、监理部严格监管下施工,尽管出现了一些小问题,但总的来说质量尚好,得到了省市相关部门的充分肯定,如:所完成的基桩全部合格,17根桩中14根Ⅰ类桩,3根Ⅱ类桩;承台、墩身、箱梁砼无论外观还是内在质量均达到设计和规范要求;所有原材料均按要求见证取样送检,尚无不合格材料和不合格砼试件问题发生。在这点上项目部也比较重视。如施工3X墩0X块时出现了两个小插曲:1.0X块浇注完后发现送检的水泥28天强度不合格,立即停工整顿和查找原因,经过一个多月的排查,先后审查生产厂家排查、工地排查、邵阳试验室、长沙试验室排查,最终查明:工地实际使用的所有水泥都是合格产品,经现场回弹及试块确认认定砼已达到设计要求,送检的水泥系张冠李戴所致,才允许继续施工;2.3X墩0X块预应力张拉延伸量超标,通过重新标定张拉设备,现场反复测试查明:预应力张拉延伸量超标主要由于:短距离张拉预应力束受力不均;工具夹片

是你****盟主
实名认证
内容提供者


最近下载
