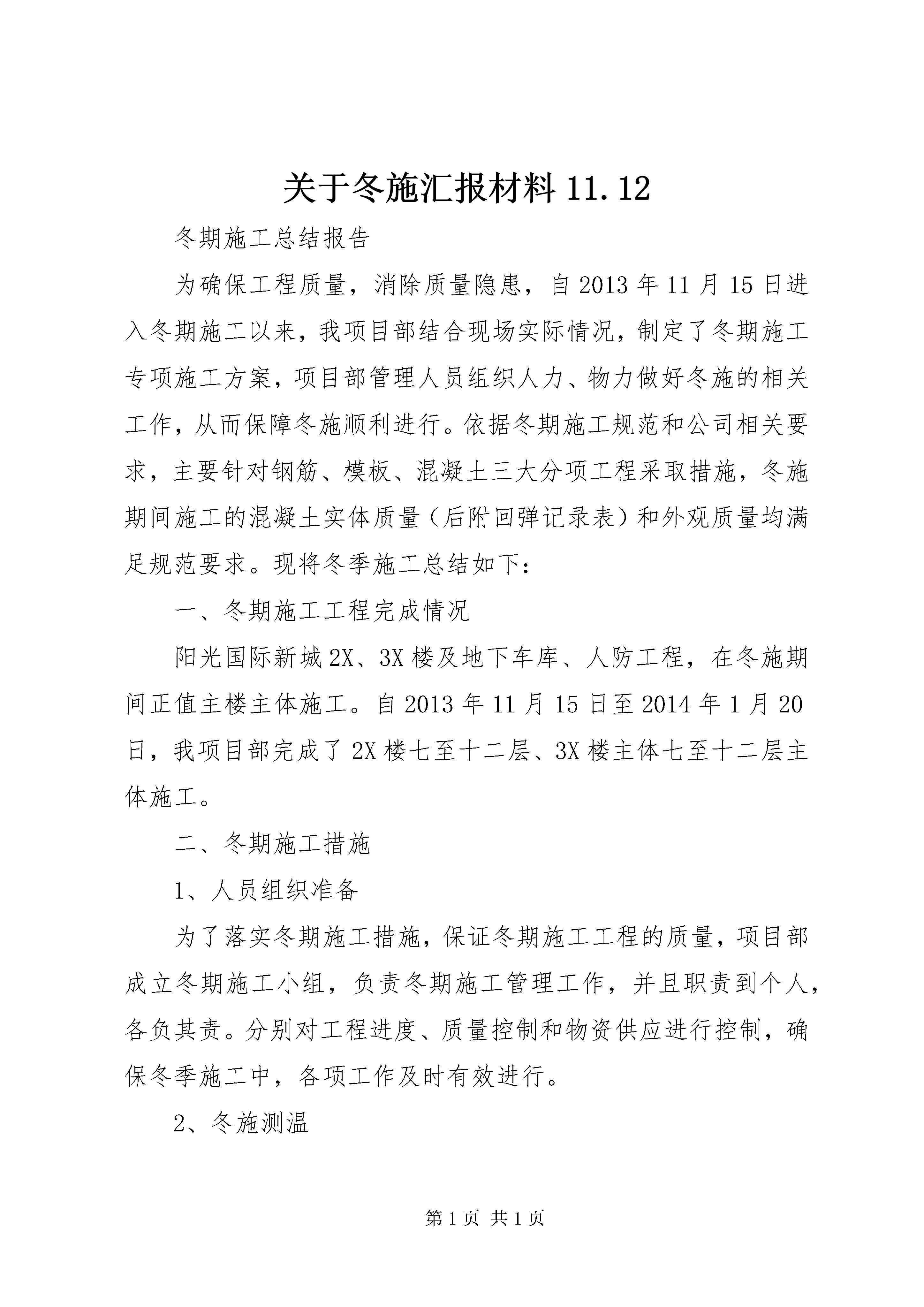

关于冬施汇报材料11.12冬期施工总结报告为确保工程质量,消除质量隐患,自2013年11月15日进入冬期施工以来,我项目部结合现场实际情况,制定了冬期施工专项施工方案,项目部管理人员组织人力、物力做好冬施的相关工作,从而保障冬施顺利进行。依据冬期施工规范和公司相关要求,主要针对钢筋、模板、混凝土三大分项工程采取措施,冬施期间施工的混凝土实体质量(后附回弹记录表)和外观质量均满足规范要求。现将冬季施工总结如下:一、冬期施工工程完成情况阳光国际新城2X、3X楼及地下车库、人防工程,在冬施期间正值主楼主体施工。自2013年11月15日至2014年1月20日,我项目部完成了2X楼七至十二层、3X楼主体七至十二层主体施工。二、冬期施工措施1、人员组织准备为了落实冬期施工措施,保证冬期施工工程的质量,项目部成立冬期施工小组,负责冬期施工管理工作,并且职责到个人,各负其责。分别对工程进度、质量控制和物资供应进行控制,确保冬季施工中,各项工作及时有效进行。2、冬施测温进入冬期施工后,项目部设置专人负责测温工作,并详细记录相关数值。。大气测温:每间隔6h进行一次,每天测温四次,分别在2:00、8:00、14:00、20:00进行测温,如实记录。混凝土处罐、入模测温。混凝土施工时,测温人员对检测每车混凝土的出罐温度及入模温度,并详细记录。要求处罐温度不低于10℃,入模温度不低于5℃。混凝土养护测温。依据规范要求,在混凝土内部布置测温孔,并绘制测温孔平面布置图。记录混凝土内部温度,超出允许范围,及时采取保温措施。3、混凝土养护措施混凝土采取综合蓄热法进行养护,商品混凝土掺入防冻剂,浇筑完的混凝土及时进行覆盖保温。砼表面覆盖塑料薄膜后在覆盖两层棉毡,并依据养护测温记录及时采取相应措施。混凝土施工时在相应楼层外围围护彩条布,并在内部布置火盆,火盆每30m2布置一个,保证楼层内部温度不低于5℃。4、冬期施工试块管理冬施中混凝土试块为混凝土拆模和确定热养护期提供依据。试块组数应比常温多两组,并与施工部位同条件养护。其中一组用于检验混凝土抗冻临界强度,确定混凝土养护期限;另一组用于检验混凝土同条件养护28天再转入标养28天的强度值。
