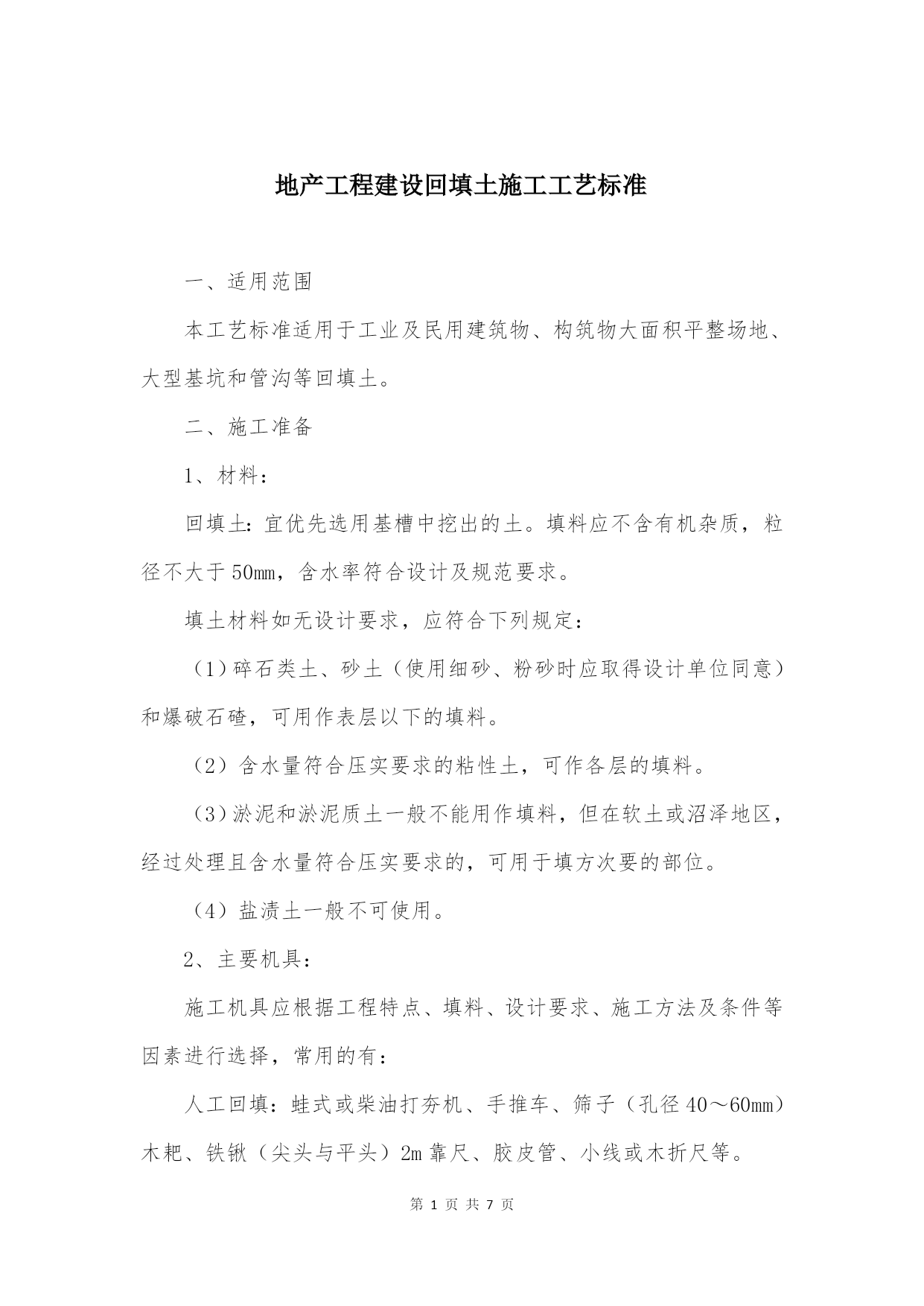

地产工程建设回填土施工工艺标准

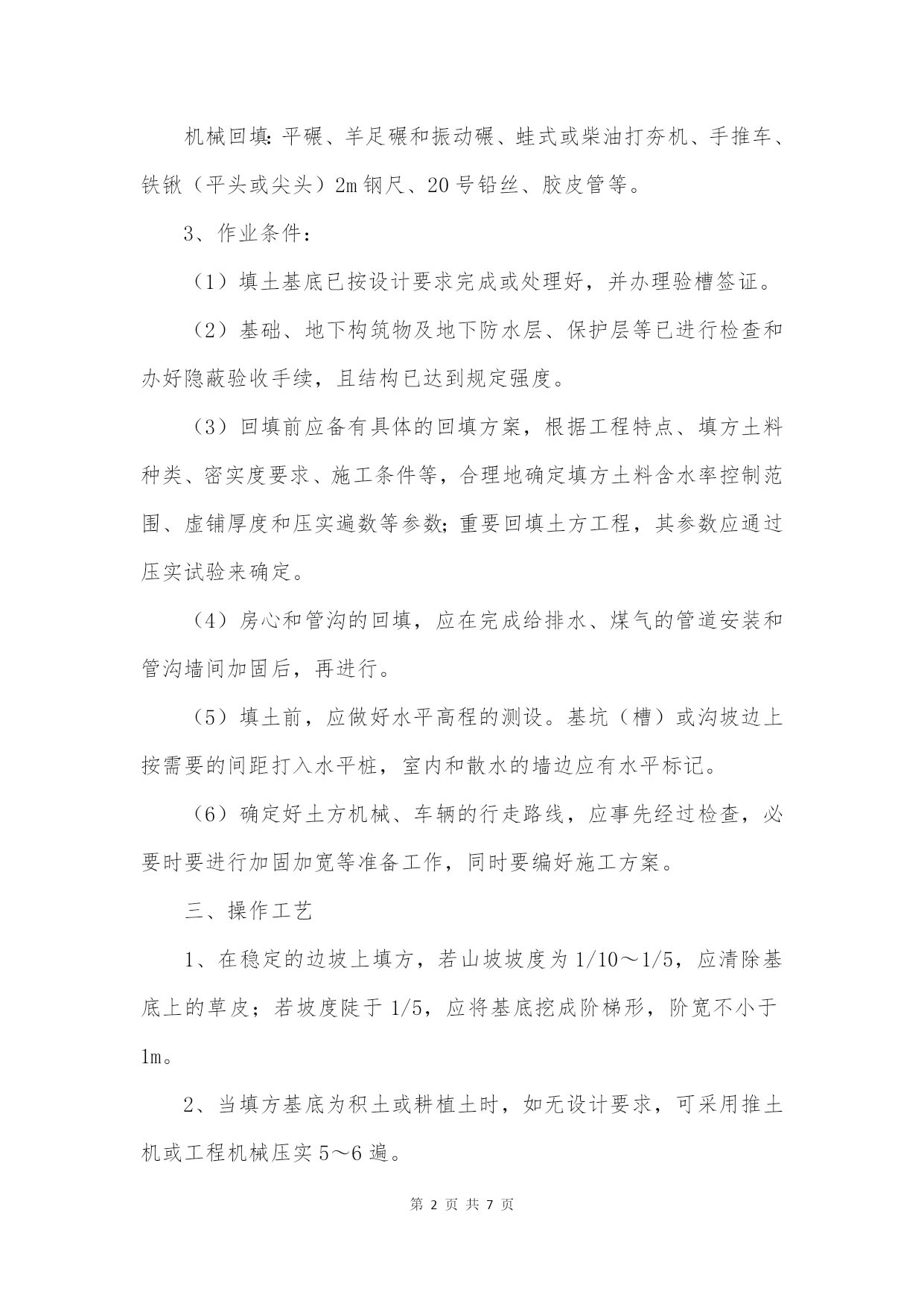

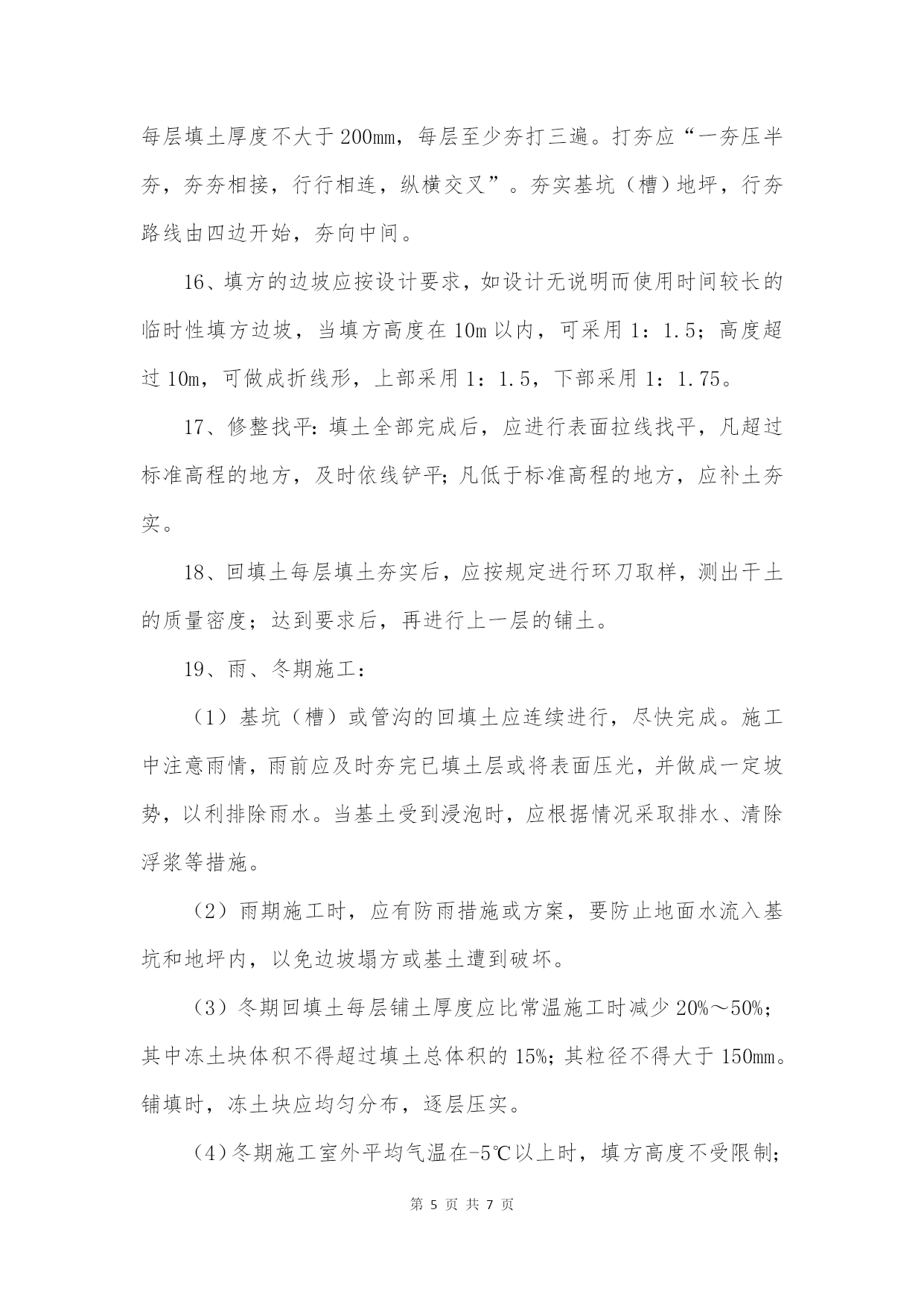

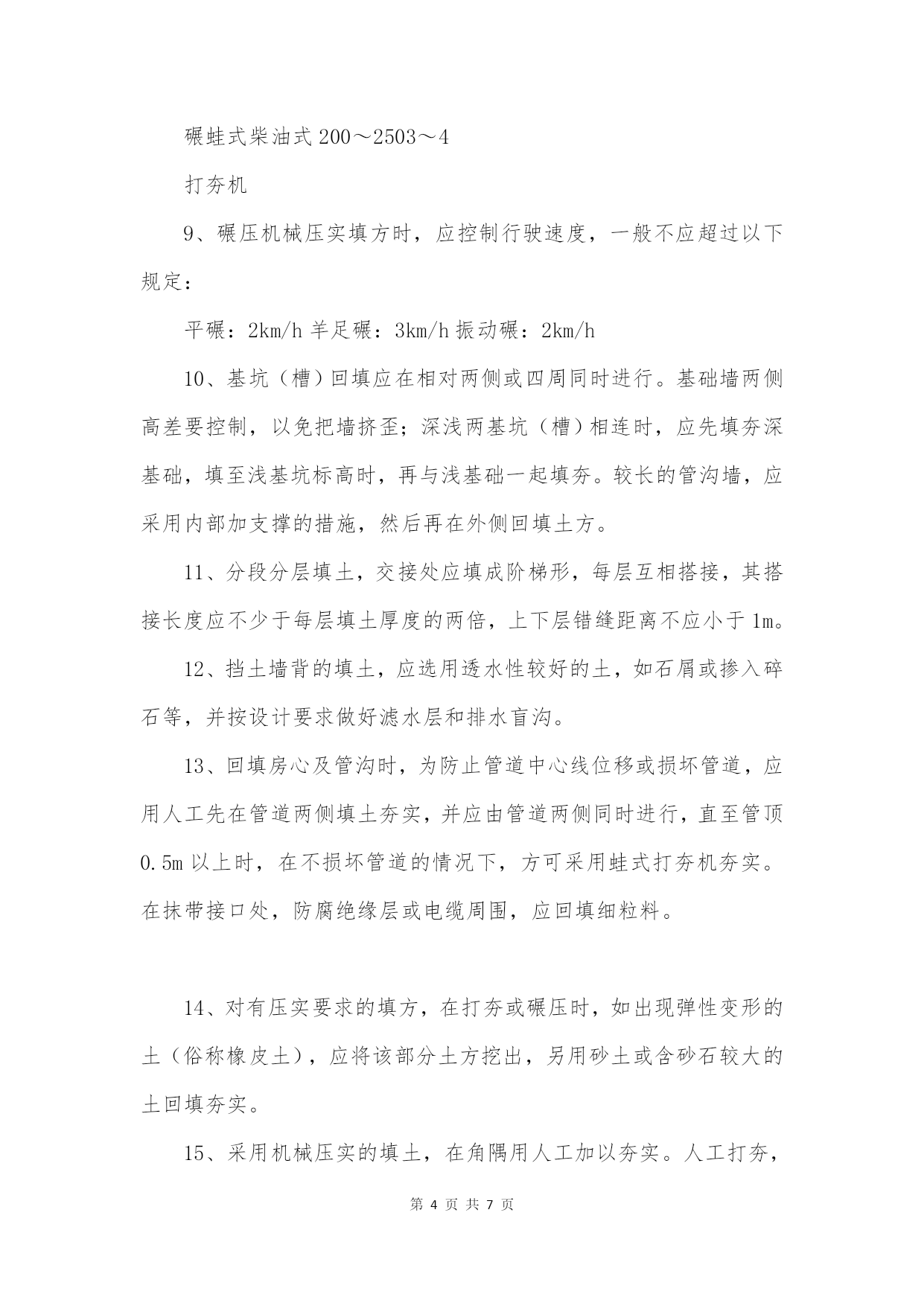

一、适用范围本工艺标准适用于工业及民用建筑物、构筑物大面积平整场地、大型基坑和管沟等回填土。二、施工准备1、材料:回填土:宜优先选用基槽中挖出的土。填料应不含有机杂质,粒径不大于50mm,含水率符合设计及规范要求。填土材料如无设计要求,应符合下列规定:(1)碎石类土、砂土(使用细砂、粉砂时应取得设计单位同意)和爆破石碴,可用作表层以下的填料。(2)含水量符合压实要求的粘性土,可作各层的填料。(3)淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经过处理且含水量符合压实要求的,可用于填方次要的部位。(4)盐渍土一般不可使用。2、主要机具:施工机具应根据工程特点、填料、设计要求、施工方法及条件等因素进行选择,常用的有:人工回填:蛙式或柴油打夯机、手推车、筛子(孔径40~60mm)木耙、铁锹(尖头与平头)2m靠尺、胶皮管、小线或木折尺等。机械回填:平碾、羊足碾和振动碾、蛙式或柴油打夯机、手推车、铁锹(平头或尖头)2m钢尺、20号铅丝、胶皮管等。3、作业条件:(1)填土基底已按设计要求完成或处理好,并办理验槽签证。(2)基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,且结构已达到规定强度。(3)回填前应备有具体的回填方案,根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。(4)房心和管沟的回填,应在完成给排水、煤气的管道安装和管沟墙间加固后,再进行。(5)填土前,应做好水平高程的测设。基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。(6)确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作,同时要编好施工方案。三、操作工艺1、在稳定的边坡上填方,若山坡坡度为1/10~1/5,应清除基底上的草皮;若坡度陡于1/5,应将基底挖成阶梯形,阶宽不小于1m。2、当填方基底为积土或耕植土时,如无设计要求,可采用推土机或工程机械压实5~6遍。3、在水田、沟渠或池塘上填方,应先排水疏干,挖除淤泥,换填沙砾或抛填块石等方法处理后再填土。4、填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;基槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。5、填筑粘性土,应在填土前检验填料的含水率。如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。6、使用碎石类土或爆破石碴作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用振动碾压时,不得超过每层铺填厚度的3/4)。铺填时,大块料不应集中,且不得填在分段接头处或填山方与坡连接处。若填方场内有打桩或其他特殊工程时,块(漂)石填料的最大粒径不应超过设计要求。7、填料为砂土或碎石类土(充填物为砂土)时,回填前宜充分洒水湿润,可用较重的平板振动器分层振实,每层振实不少于三遍。8、填土应水平分层找平夯实,分层厚度和压实遍数应根据土质、压实系数和机具性能参照表1-1选定。填土每层的铺土厚度和压实偏差表1-1每层铺土厚度每层压实遍数压实机具(mm)(遍)平碾200~3006~8羊足碾200~3508~16振动平600~15006~8碾蛙式柴油式200~2503~4打夯机9、碾压机械压实填方时,应控制行驶速度,一般不应超过以下规定:平碾:2km/h羊足碾:3km/h振动碾:2km/h10、基坑(槽)回填应在相对两侧或四周同时进行。基础墙两侧高差要控制,以免把墙挤歪;深浅两基坑(槽)相连时,应先填夯深基础,填至浅基坑标高时,再与浅基础一起填夯。较长的管沟墙,应采用内部加支撑的措施,然后再在外侧回填土方。11、分段分层填土,交接处应填成阶梯形,每层互相搭接,其搭接长度应不少于每层填土厚度的两倍,上下层错缝距离不应小于1m。12、挡土墙背的填土,应选用透水性较好的土,如石屑或掺入碎石等,并按设计要求做好滤水层和排水盲沟。13、回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管道两侧填土夯实,并应由管道两侧同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。在抹带接口处,防腐绝缘层或电缆周围,应回填细粒料。14、对有压实要求的填方,在打夯或碾压时,如出现弹性变形的土(俗称橡皮土),应将该部分土方挖出,另用砂土或含砂石较大的土回填夯实。15、采用机械压实的填土,在角隅用人工加以夯实。人工打夯,每层填土厚度不大于200mm,每层至少夯打三遍。打夯应“一夯压半夯,夯夯相接,行行相连,纵横交叉”。夯实基
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

地产工程建设回填土施工工艺标准

文档大小:25KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
