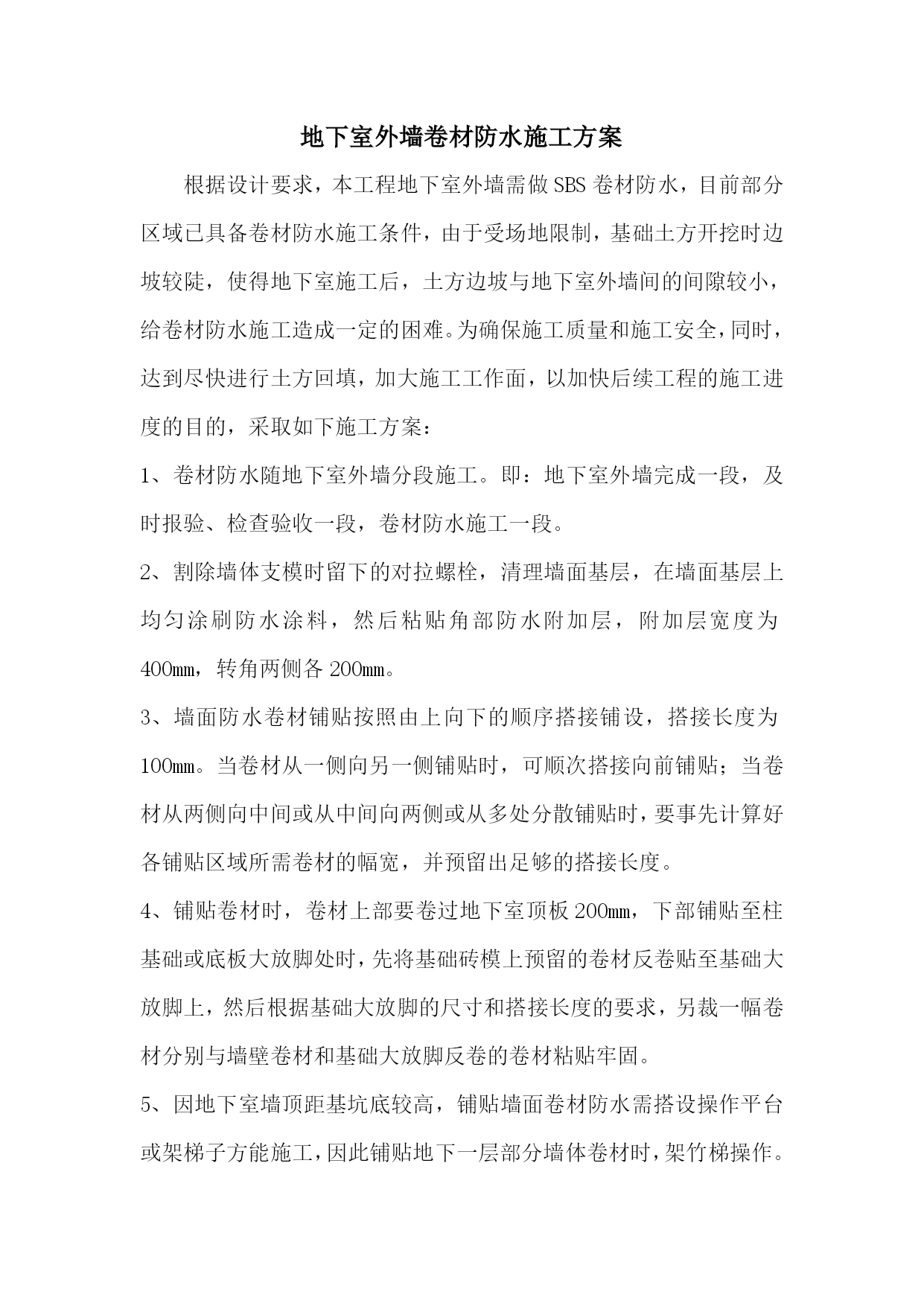

地下室外墙卷材防水施工方案
根据设计要求,本工程地下室外墙需做SBS卷材防水,目前部分区域已具备卷材防水施工条件,由于受场地限制,基础土方开挖时边坡较陡,使得地下室施工后,土方边坡与地下室外墙间的间隙较小,给卷材防水施工造成一定的困难。为确保施工质量和施工安全,同时,达到尽快进行土方回填,加大施工工作面,以加快后续工程的施工进度的目的,采取如下施工方案:
1、卷材防水随地下室外墙分段施工。即:地下室外墙完成一段,及时报验、检查验收一段,卷材防水施工一段。
2、割除墙体支模时留下的对拉螺栓,清理墙面基层,在墙面基层上均匀涂刷防水涂料,然后粘贴角部防水附加层,附加层宽度为400mm,转角两侧各200mm。
3、墙面防水卷材铺贴按照由上向下的顺序搭接铺设,搭接长度为100mm。当卷材从一侧向另一侧铺贴时,可顺次搭接向前铺贴;当卷材从两侧向中间或从中间向两侧或从多处分散铺贴时,要事先计算好各铺贴区域所需卷材的幅宽,并预留出足够的搭接长度。
4、铺贴卷材时,卷材上部要卷过地下室顶板200mm,下部铺贴至柱基础或底板大放脚处时,先将基础砖模上预留的卷材反卷贴至基础大放脚上,然后根据基础大放脚的尺寸和搭接长度的要求,另裁一幅卷材分别与墙壁卷材和基础大放脚反卷的卷材粘贴牢固。

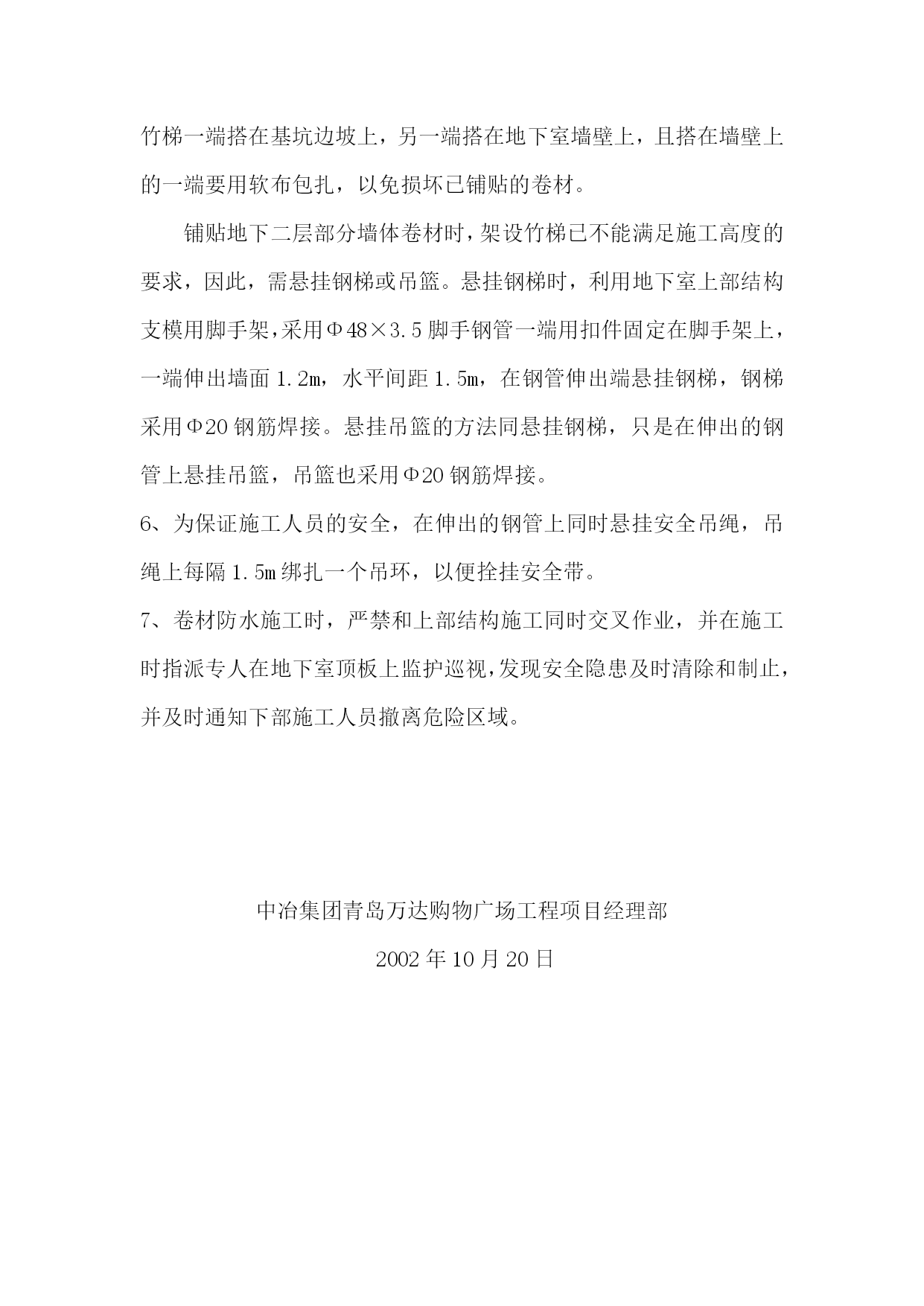

5、因地下室墙顶距基坑底较高,铺贴墙面卷材防水需搭设操作平台或架梯子方能施工,因此铺贴地下一层部分墙体卷材时,架竹梯操作。竹梯一端搭在基坑边坡上,另一端搭在地下室墙壁上,且搭在墙壁上的一端要用软布包扎,以免损坏已铺贴的卷材。
铺贴地下二层部分墙体卷材时,架设竹梯已不能满足施工高度的要求,因此,需悬挂钢梯或吊篮。悬挂钢梯时,利用地下室上部结构支模用脚手架,采用Φ48×3.5脚手钢管一端用扣件固定在脚手架上,一端伸出墙面1.2m,水平间距1.5m,在钢管伸出端悬挂钢梯,钢梯采用Φ20钢筋焊接。悬挂吊篮的方法同悬挂钢梯,只是在伸出的钢管上悬挂吊篮,吊篮也采用Φ20钢筋焊接。
6、为保证施工人员的安全,在伸出的钢管上同时悬挂安全吊绳,吊绳上每隔1.5m绑扎一个吊环,以便拴挂安全带。
7、卷材防水施工时,严禁和上部结构施工同时交叉作业,并在施工时指派专人在地下室顶板上监护巡视,发现安全隐患及时清除和制止,并及时通知下部施工人员撤离危险区域。



中冶集团青岛万达购物广场工程项目经理部
2002年10月20日






青岛万达购物广场工程

地下室外墙卷材防水施工方案




编制:

审核:

批准:





中冶集团青岛万达购物广场工程项目经理部
2002年10月20日
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

剪力墙防水施工方案

文档大小:21KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
