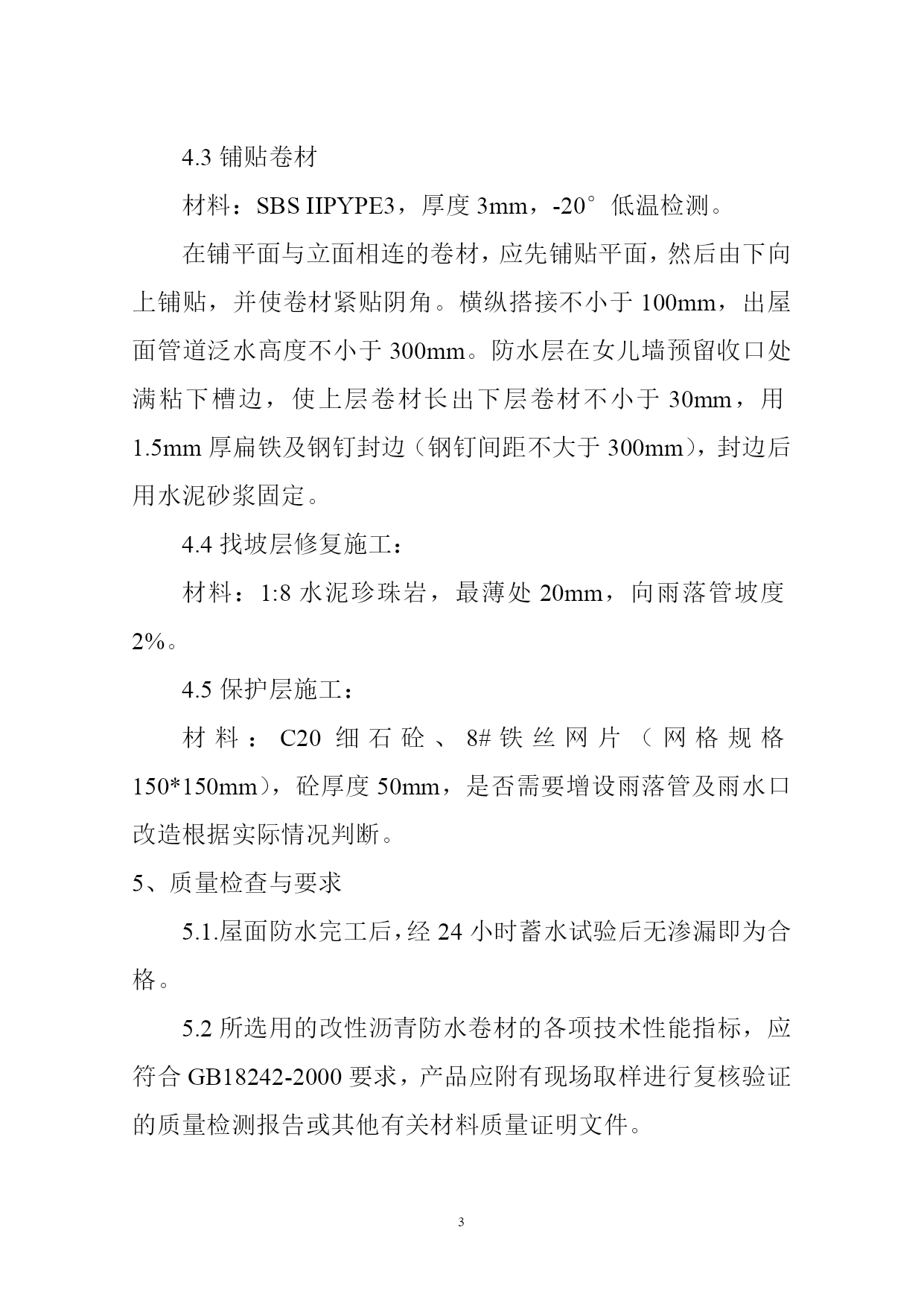

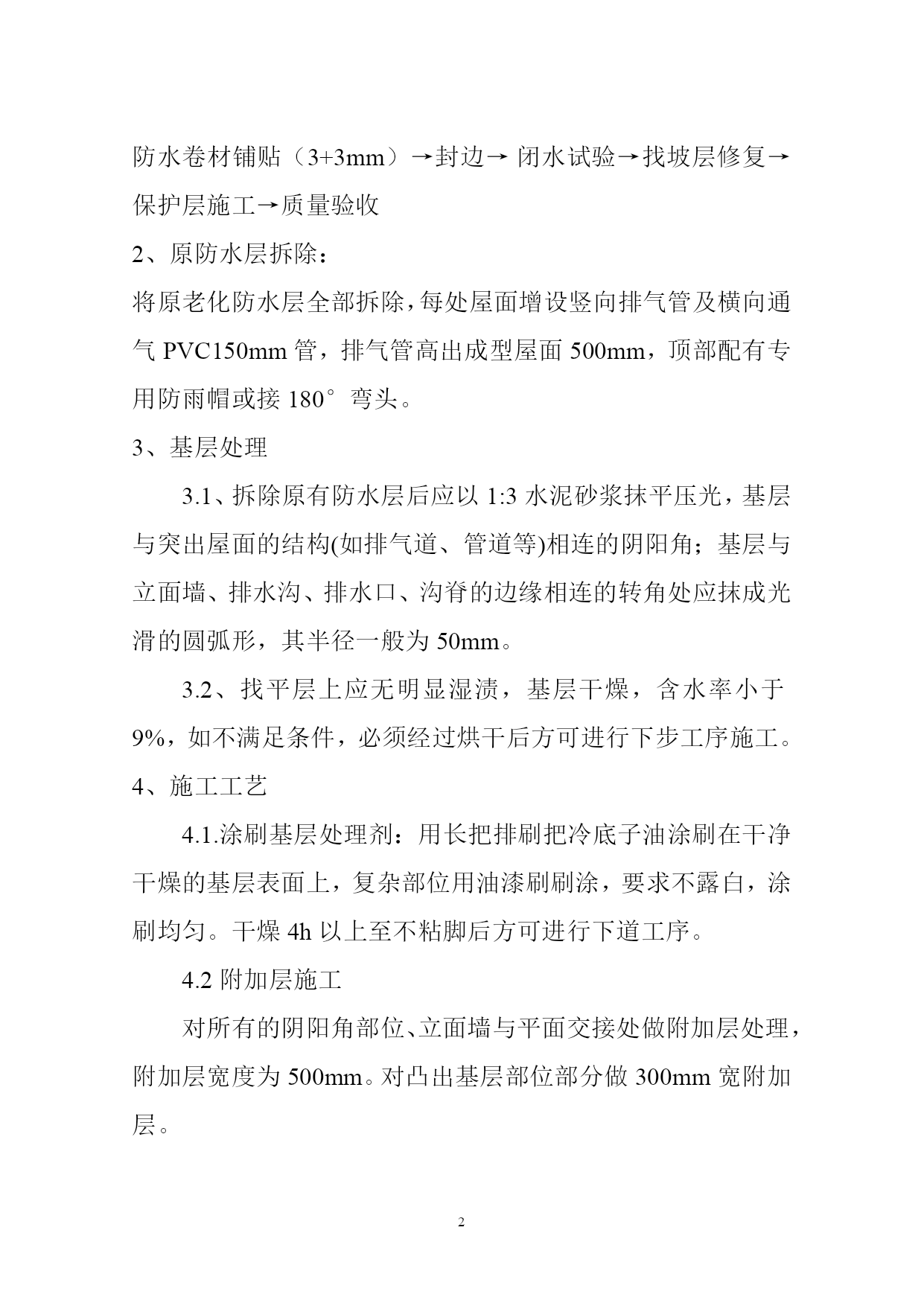

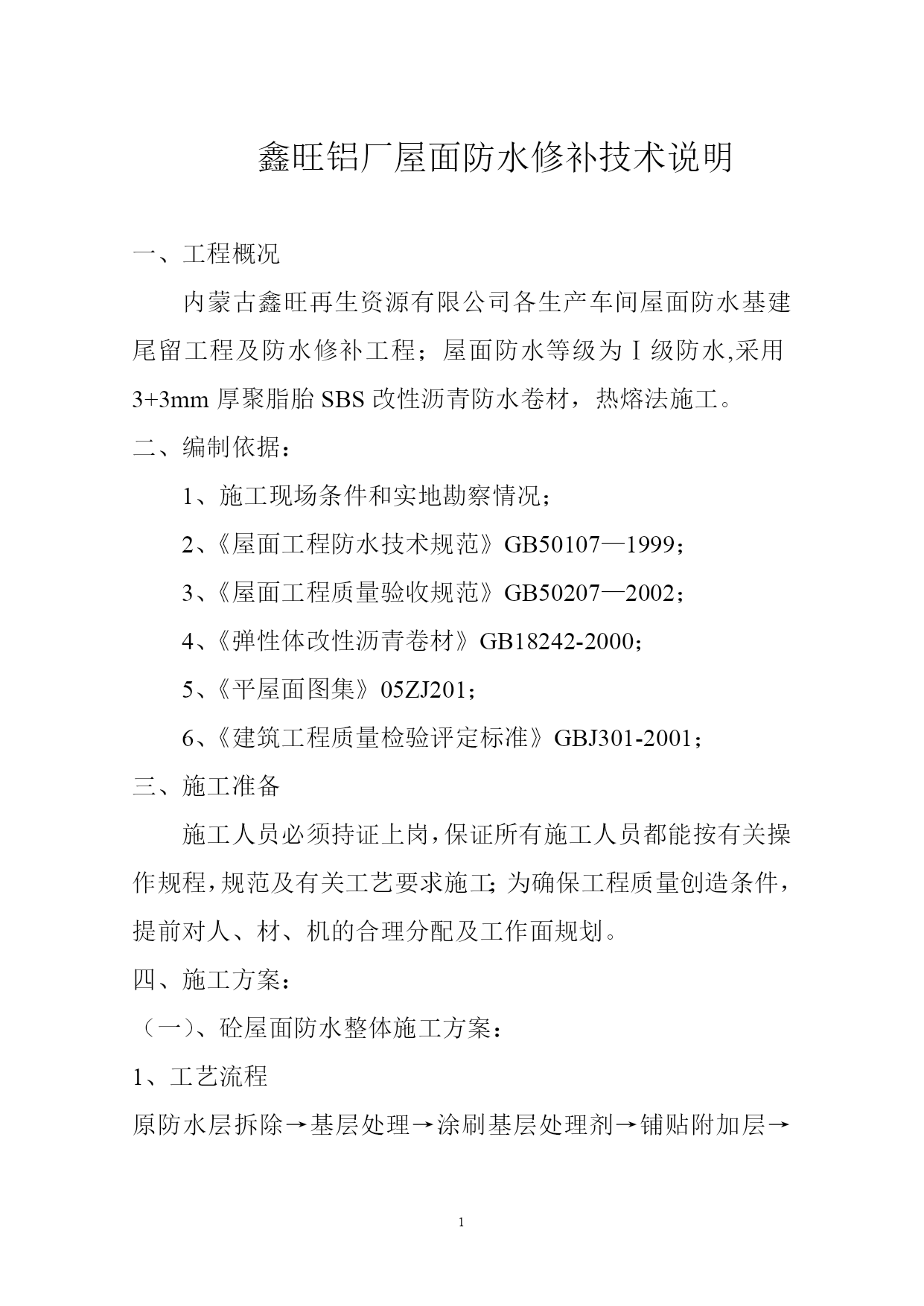

鑫旺铝厂屋面防水修补技术说明 一、工程概况 内蒙古鑫旺再生资源有限公司各生产车间屋面防水基建尾留工程及防水修补工程;屋面防水等级为Ⅰ级防水,采用3+3mm厚聚脂胎SBS改性沥青防水卷材,热熔法施工。 二、编制依据: 1、施工现场条件和实地勘察情况; 2、《屋面工程防水技术规范》GB50107—1999; 3、《屋面工程质量验收规范》GB50207—2002; 4、《弹性体改性沥青卷材》GB18242-2000; 5、《平屋面图集》05ZJ201; 6、《建筑工程质量检验评定标准》GBJ301-2001; 三、施工准备 施工人员必须持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工;为确保工程质量创造条件,提前对人、材、机的合理分配及工作面规划。 施工方案: 、砼屋面防水整体施工方案: 1、工艺流程 原防水层拆除→基层处理→涂刷基层处理剂→铺贴附加层→防水卷材铺贴(3+3mm)→封边→闭水试验→找坡层修复→保护层施工→质量验收 原防水层拆除: 将原老化防水层全部拆除,每处屋面增设竖向排气管及横向通气PVC150mm管,排气管高出成型屋面500mm,顶部配有专用防雨帽或接180°弯头。 3、基层处理 3.1、拆除原有防水层后应以1:3水泥砂浆抹平压光,基层与突出屋面的结构(如排气道、管道等)相连的阴阳角;基层与立面墙、排水沟、排水口、沟脊的边缘相连的转角处应抹成光滑的圆弧形,其半径一般为50mm。 3.2、找平层上应无明显湿渍,基层干燥,含水率小于9%,如不满足条件,必须经过烘干后方可进行下步工序施工。 4、施工工艺 4.1.涂刷基层处理剂:用长把排刷把冷底子油涂刷在干净干燥的基层表面上,复杂部位用油漆刷刷涂,要求不露白,涂刷均匀。干燥4h以上至不粘脚后方可进行下道工序。 4.2附加层施工 对所有的阴阳角部位、立面墙与平面交接处做附加层处理,附加层宽度为500mm。对凸出基层部位部分做300mm宽附加层。 4.3铺贴卷材 材料:SBSIIPYPE3,厚度3mm,-20°低温检测。 在铺平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角。横纵搭接不小于100mm,出屋面管道泛水高度不小于300mm。防水层在女儿墙预留收口处满粘下槽边,使上层卷材长出下层卷材不小于30mm,用1.5mm厚扁铁及钢钉封边(钢钉间距不大于300mm),封边后用水泥砂浆固定。 4.4找坡层修复施工: 材料:1:8水泥珍珠岩,最薄处20mm,向雨落管坡度2%。 4.5保护层施工: 材料:C20细石砼、8#铁丝网片(网格规格150*150mm),砼厚度50mm,是否需要增设雨落管及雨水口改造根据实际情况判断。 5、质量检查与要求 5.1.屋面防水完工后,经24小时蓄水试验后无渗漏即为合格。 5.2所选用的改性沥青防水卷材的各项技术性能指标,应符合GB18242-2000要求,产品应附有现场取样进行复核验证的质量检测报告或其他有关材料质量证明文件。 5.3卷材与卷材的搭接缝必须粘结牢固,封闭严密。不允许有皱折、孔洞、翘边脱层、滑移或影响渗漏水的其他外观缺陷存在。 5.4卷材与穿墙管之间粘结牢固,卷材的末端收头部位,必须封闭严密。 5.5卷材防水层不允许有渗漏水的现象存在。 、钢结构屋面防水修复方案: 基建尾留工程施工做法参见原设计图纸,详见附图。 施工部位详见工程量清单。 钢结构屋面、墙面、门窗、高低跨、挑檐、屋脊等损坏漏雨部位,根据现场实际情况按原设计图纸进行恢复修补,其技术要求同原设计,具体施工部位详见工程量清单。
