沥青拦水带施工方案

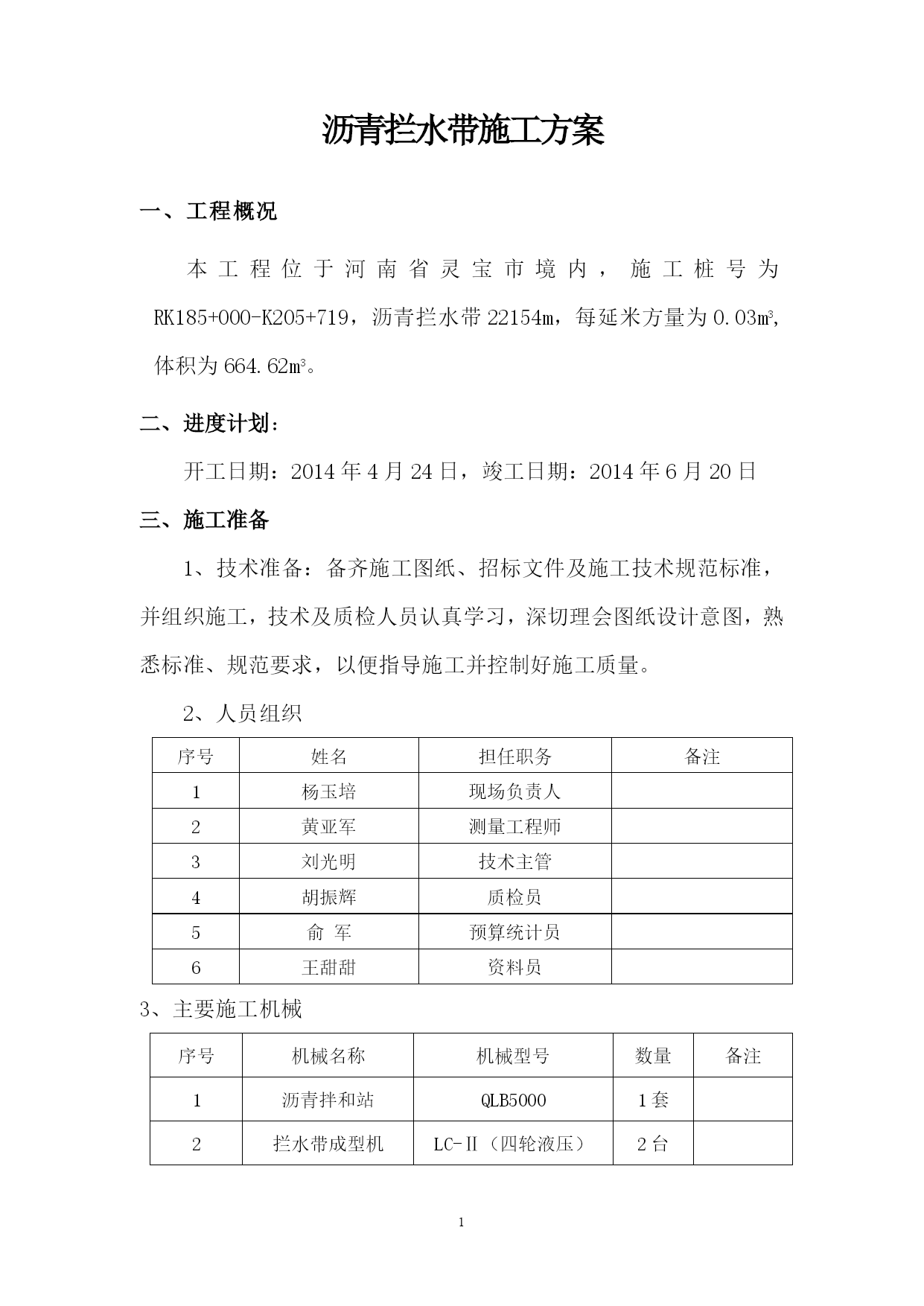

一、工程概况
本工程位于河南省灵宝市境内,施工桩号为RK185+000-K205+719,沥青拦水带22154m,每延米方量为0.03m3,体积为664.62m3。
二、进度计划:
开工日期:2014年4月24日,竣工日期:2014年6月20日
三、施工准备
1、技术准备:备齐施工图纸、招标文件及施工技术规范标准,并组织施工,技术及质检人员认真学习,深切理会图纸设计意图,熟悉标准、规范要求,以便指导施工并控制好施工质量。
2、人员组织

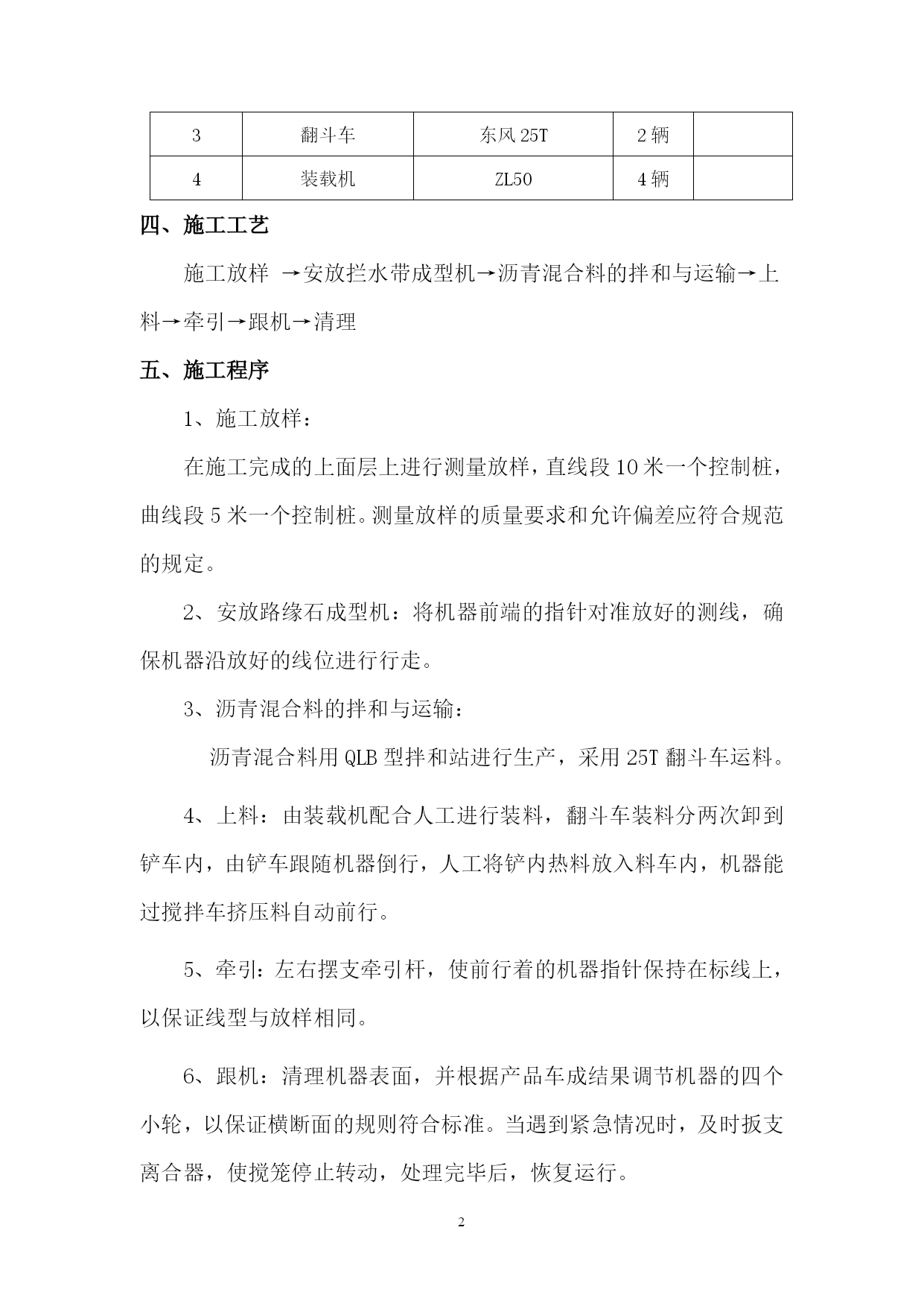

序号姓名担任职务备注1杨玉培现场负责人2黄亚军测量工程师3刘光明技术主管4胡振辉质检员5俞军预算统计员6王甜甜资料员3、主要施工机械
序号机械名称机械型号数量备注1沥青拌和站QLB50001套2拦水带成型机LC-Ⅱ(四轮液压)2台3翻斗车东风25T2辆4装载机ZL504辆四、施工工艺
施工放样→安放拦水带成型机→沥青混合料的拌和与运输→上料→牵引→跟机→清理
五、施工程序
1、施工放样:
在施工完成的上面层上进行测量放样,直线段10米一个控制桩,曲线段5米一个控制桩。测量放样的质量要求和允许偏差应符合规范的规定。
2、安放路缘石成型机:将机器前端的指针对准放好的测线,确保机器沿放好的线位进行行走。
3、沥青混合料的拌和与运输:
沥青混合料用QLB型拌和站进行生产,采用25T翻斗车运料。
4、上料:由装载机配合人工进行装料,翻斗车装料分两次卸到铲车内,由铲车跟随机器倒行,人工将铲内热料放入料车内,机器能过搅拌车挤压料自动前行。
5、牵引:左右摆支牵引杆,使前行着的机器指针保持在标线上,以保证线型与放样相同。
6、跟机:清理机器表面,并根据产品车成结果调节机器的四个小轮,以保证横断面的规则符合标准。当遇到紧急情况时,及时扳支离合器,使搅笼停止转动,处理完毕后,恢复运行。
7、清理:由三人分别拿铁锨、扫帚,跟跟随在机器后面,清理上料过程中洒落的料,当遇到急流槽时,将进水口部分铲掉。
六、接缝方法:
先用喷灯将模板与搅龙预热,然后将模板套入前次施工的冷茬处,使模板稳扣原茬,摆正机器,调好指针,然后正常操作。
七、施工中注意事项
1、放样一定要及时,并且线形一定要顺直,当发现线形有凸凹或不顺时,采用适当方法进行调整。
2、上料时注意,尽量使拌和料进料均匀,不宜太满也不宜太少,防止停料造成表面松散。
3、牵引必须仔细,不能让指针随意摆动,并且指针不可以碰歪或碰掉,行走时注意防止延误时间和影响质量。
4、产品形成后,温度未降至冷凝时产生的掉落、坍塌必须用抹子涂上柴油上下抹平,用新料进行修补。

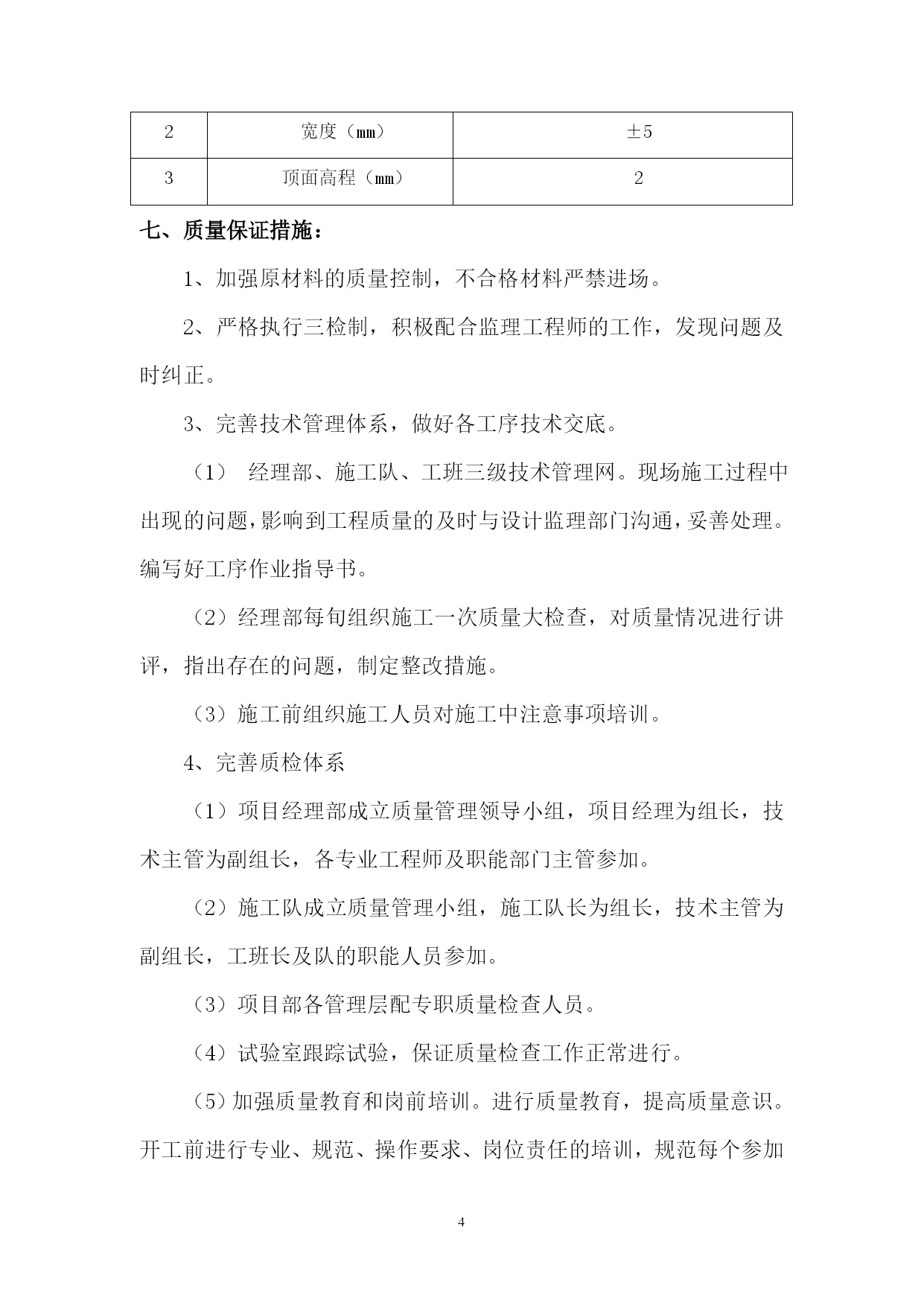

六、检测
沥青拦水带线条直顺,曲线圆滑美观,排水口整齐,通畅,无阻水现象。
沥青拦水带实测项目
项次检查项目规定值或允许偏差1直顺度(mm)102宽度(mm)±53顶面高程(mm)2七、质量保证措施:
1、加强原材料的质量控制,不合格材料严禁进场。
2、严格执行三检制,积极配合监理工程师的工作,发现问题及时纠正。
3、完善技术管理体系,做好各工序技术交底。
(1)经理部、施工队、工班三级技术管理网。现场施工过程中出现的问题,影响到工程质量的及时与设计监理部门沟通,妥善处理。编写好工序作业指导书。
(2)经理部每旬组织施工一次质量大检查,对质量情况进行讲评,指出存在的问题,制定整改措施。
(3)施工前组织施工人员对施工中注意事项培训。
4、完善质检体系
(1)项目经理部成立质量管理领导小组,项目经理为组长,技术主管为副组长,各专业工程师及职能部门主管参加。
(2)施工队成立质量管理小组,施工队长为组长,技术主管为副组长,工班长及队的职能人员参加。
(3)项目部各管理层配专职质量检查人员。
(4)试验室跟踪试验,保证质量检查工作正常进行。
(5)加强质量教育和岗前培训。进行质量教育,提高质量意识。开工前进行专业、规范、操作要求、岗位责任的培训,规范每个参加项目施工的人员的行为。做到人人懂规范、讲规范、按规范施工。施工质量与每个人利害关系明确,做到人人胸中有数,达到科学化、标准化、规范化、程序化施工。

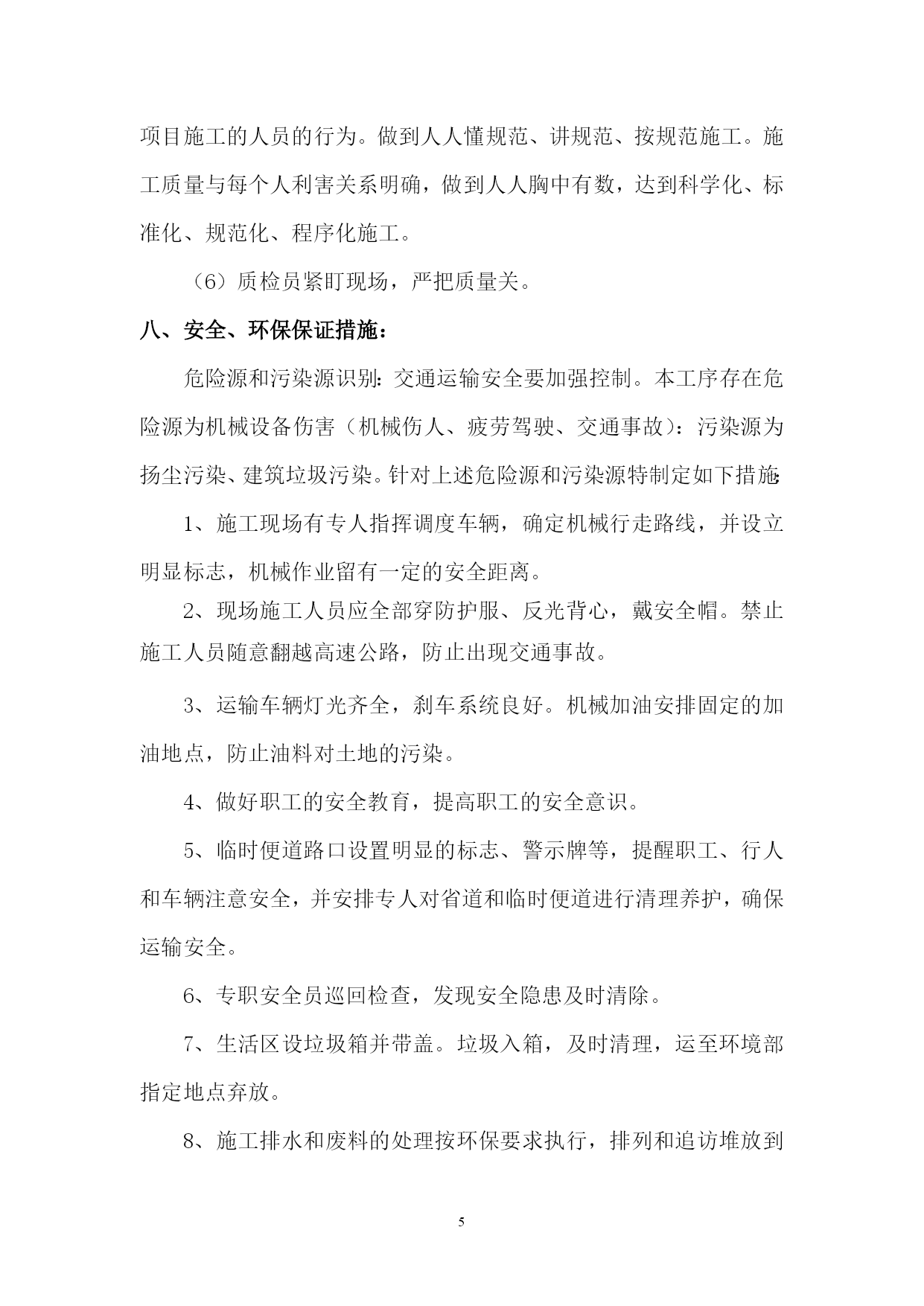

(6)质检员紧盯现场,严把质量关。
八、安全、环保保证措施:
危险源和污染源识别:交通运输安全要加强控制。本工序存在危险源为机械设备伤害(机械伤人、疲劳驾驶、交通事故):污染源为扬尘污染、建筑垃圾污染。针对上述危险源和污染源特制定如下措施:
1、施工现场有专人指挥调度车辆,确定机械行走路线,并设立明显标志,机械作业留有一定的安全距离。
2、现场施工人员应全部穿防护服、反光背心,戴安全帽。禁止施工人员随意翻越高速公路,防止出现交通事故。
3、运输车辆灯光齐全,刹车系统良好。机械加油安排固定的加油地点,防止油料对土地的污染。
4、做好职工的安全教育,提高职工的安全意识。
5、临时便道路口设置明显
查看更多
王子****青蛙
实名认证
内容提供者
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

沥青拦水带施工方案

文档大小:58KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
