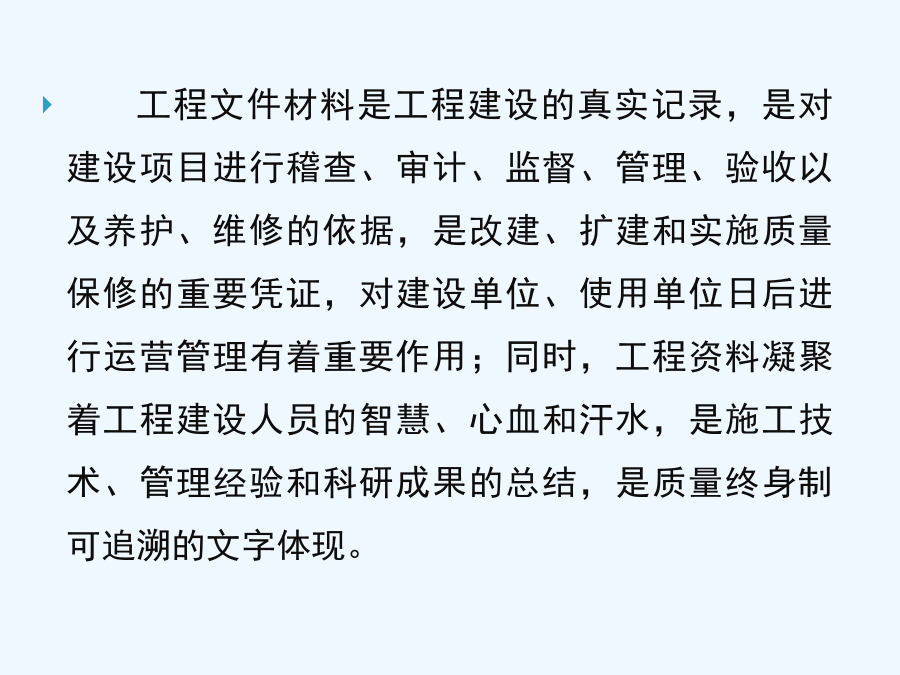

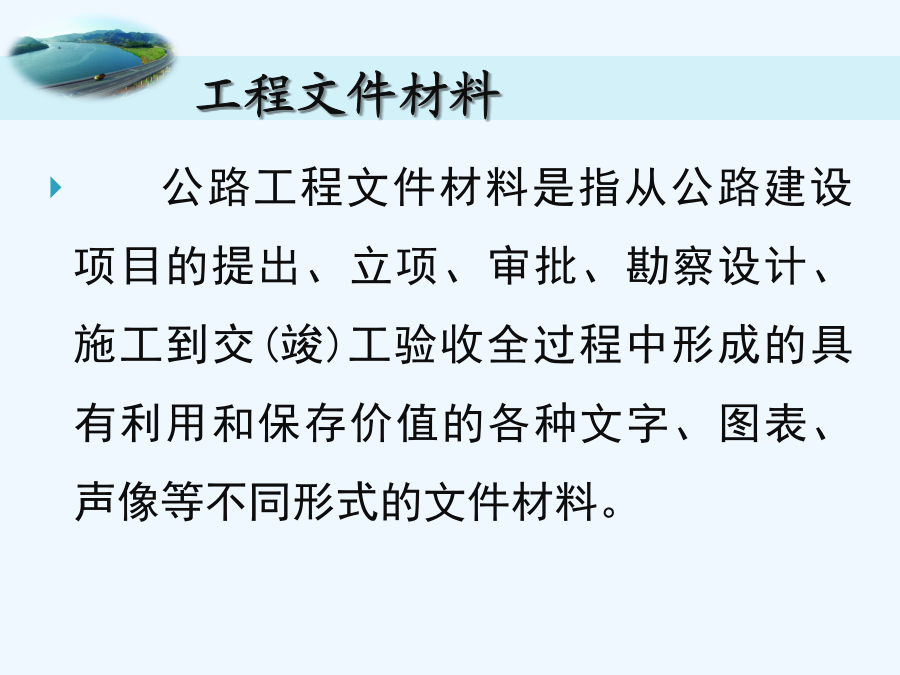

工程文件材料
施工资料重要性
施工资料的特点
施工资料编制要求施工资料编制管理
施工资料填写基本要求
施工单位各部门资料收集整理
工程开工报告工程文件材料是工程建设的真实记录,是对建设项目进行稽查、审计、监督、管理、验收以及养护、维修的依据,是改建、扩建和实施质量保修的重要凭证,对建设单位、使用单位日后进行运营管理有着重要作用;同时,工程资料凝聚着工程建设人员的智慧、心血和汗水,是施工技术、管理经验和科研成果的总结,是质量终身制可追溯的文字体现。《公路工程竣(交)工验收办法》
第十条交工验收的主要工作内容是:
(一)检查合同执行情况;
(二)检查施工自检报告、施工总结报告及施工资料;
(三)检查监理单位独立抽检资料、监理工作报告及质量评定资料;
(四)检查工程实体,审查有关资料,包括主要产品质量的抽(检)测报告;
(五)核查工程完工数量是否与批准的设计文件相符,是否与工程计量数量一致;
(六)对合同是否全面执行、工程质量是否合格作出结论,按交通主管部门规定的格式签署合同段交工验收证书;
(七)按交通部规定的办法对设计单位、监理单位、施工单位的工作进行初步评价。

《公路工程竣(交)工验收办法实施细则》
第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:
(一)合同约定的各项内容已全部完成。各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”对工程质量进行检测,并出具检测意见。检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”第三、四、五部分内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。

《公路工程质量检验评定标准》
3.2.1工程质量评分
4)资料不全扣分
分项工程的施工资料和图表残缺,缺乏最基本的数据,或有伪造涂改者,不予检验和评定。资料不全者应予减分,减分幅度可按本标准3.2.4条所列各款逐款检查,视资料不全情况,每款减1-3分。3.2.4质量保证资料
施工单位应有完整的施工原始记录、试验数据、分项工程自查数据等质量保证资料,并进行整理分析,负责提交齐全、真实和系统的施工资料和图表。工程监理单位负责提交齐全、真实和系统的监理资料。质量保证资料应包括以下六个方面:
1)所用原材料、半成品和成品质量检验结果:
2)材料配比、拌和加工控制检验和试验数据;
3)地基处理、隐蔽工程施工记录和大桥、隧道施工监控资料;
4)各项质量控制指标的试验记录和质量检验汇总图表;
5)施工过程中遇到的非正常情况记录及其对工程质量影响分析;
6)施工过程中如发生质量事故,经处理补救后,达到设计要求的认可证明文件等。二、施工资料是指导施工和控制施工质量的依据
测量放样数据、标准试验、配合比试验等可以指导施工和控制施工质量。
三、施工资料全面反映工程的质量状况
使用材料的各项指标、质量控制数据、分项、分部、单位评定等反映工程施工质量状况。
四、施工资料是工程使用,改建和扩建的依据
运营中针对可能存在的缺陷进行重点检查和管养,改建和扩建可参考的基础资料。一、内容多、涉及面广
公路工程项目多、工程量大、施工期长。
二、原始性、真实性
施工资料原始、真实、准确、有效。
三、技术性、专业性
施工资料编制以规范、规程、标准、设计文件等为依据。
四、时限性、时效性
材料试验的时限性、时效性,监理签认的时限性、时效性。准确
是指必须坚持一丝不苟的科学态度和认真负责的工作精神,严格按施工进程编写资料,以保证资料的准确无误,如控制的技术指标符合规范要求,数据的记录、计算、审核准确等。

真实
是指坚持实事求是和求真务实的科学态度,严禁伪造和闭门造车等捏造数据来满足试验和检测频率要求,以保证数据真实可靠等。及时
是针对工程资料的时效性而言,在每个施工工序和管理过程中所发生的资料都应该及时收集和整理,并按要求报送审核和归档,为动态管理提供最快的信息和资讯。

完整
是指图纸、资料齐全、规范、无遗漏,如停工令-整改报告-复工令等资料要闭合,试验和检测频率符合规范要求等。
规范
是指表格填写、文件分类、科目编排科学、合理,符合规范要求,容易查找。

美观
则要求工程资料文字清晰、幅面整洁,成品符合档案存档规定,适于长期保存。
三、施工资料编制的全面管理
首先是人员管理,业主在工程开工时要配备专门的内业管理人员,施工和监理单位要配备固定的人员,其中要有专业人员,制定相关的制度和细则,施工单位的技术负责人要管理资料编制工作。
其次是培训、指导和检查、业主和监理日常要对施工单位进行检查和指导。(一)机构:
为确保内业资料达到全
查看更多
王子****青蛙
实名认证
内容提供者
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

公路工程施工资料管理

文档大小:3.4MB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
