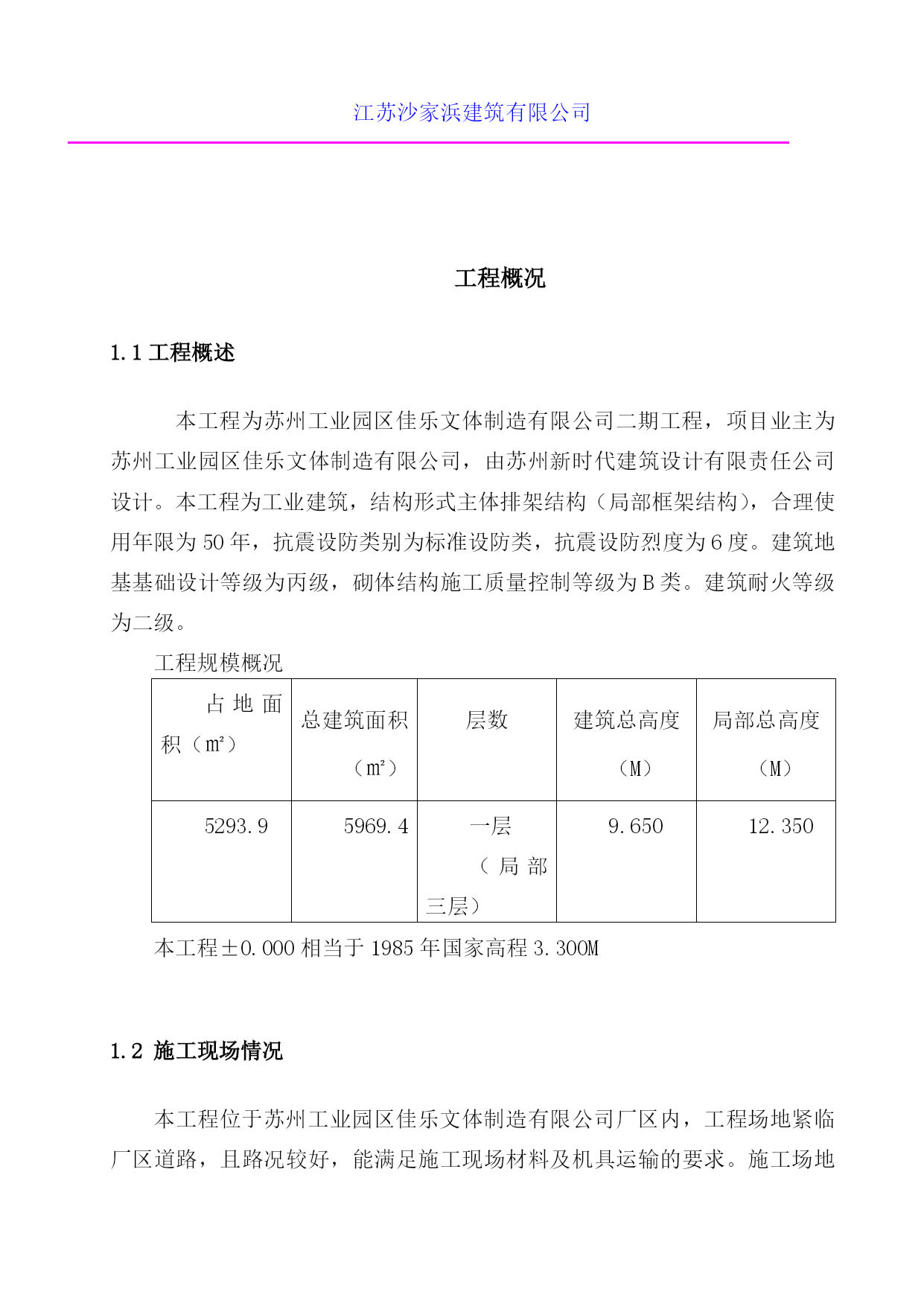

江苏沙家浜建筑有限公司



	工程概况
1.1工程概述
本工程为苏州工业园区佳乐文体制造有限公司二期工程,项目业主为苏州工业园区佳乐文体制造有限公司,由苏州新时代建筑设计有限责任公司设计。本工程为工业建筑,结构形式主体排架结构(局部框架结构),合理使用年限为50年,抗震设防类别为标准设防类,抗震设防烈度为6度。建筑地基基础设计等级为丙级,砌体结构施工质量控制等级为B类。建筑耐火等级为二级。
工程规模概况
占地面积(㎡)
总建筑面积
(㎡)层数
建筑总高度
(M)局部总高度
(M)5293.95969.4一层
(局部三层)9.65012.350本工程±0.000相当于1985年国家高程3.300M

1.2施工现场情况

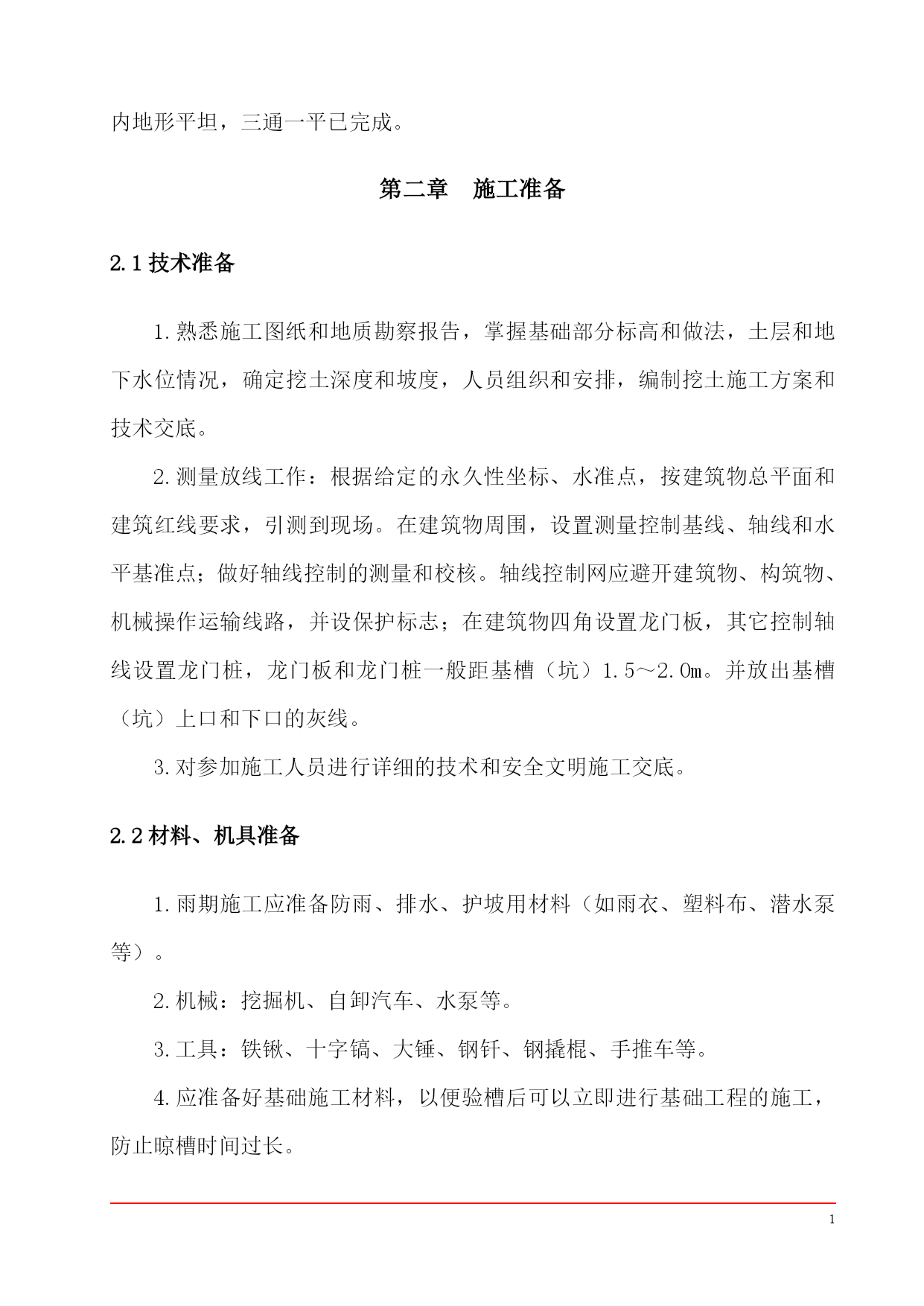

本工程位于苏州工业园区佳乐文体制造有限公司厂区内,工程场地紧临厂区道路,且路况较好,能满足施工现场材料及机具运输的要求。施工场地内地形平坦,三通一平已完成。
第二章施工准备
2.1技术准备
1.熟悉施工图纸和地质勘察报告,掌握基础部分标高和做法,土层和地下水位情况,确定挖土深度和坡度,人员组织和安排,编制挖土施工方案和技术交底。
2.测量放线工作:根据给定的永久性坐标、水准点,按建筑物总平面和建筑红线要求,引测到现场。在建筑物周围,设置测量控制基线、轴线和水平基准点;做好轴线控制的测量和校核。轴线控制网应避开建筑物、构筑物、机械操作运输线路,并设保护标志;在建筑物四角设置龙门板,其它控制轴线设置龙门桩,龙门板和龙门桩一般距基槽(坑)1.5~2.0m。并放出基槽(坑)上口和下口的灰线。
3.对参加施工人员进行详细的技术和安全文明施工交底。
2.2材料、机具准备
1.雨期施工应准备防雨、排水、护坡用材料(如雨衣、塑料布、潜水泵等)。
2.机械:挖掘机、自卸汽车、水泵等。
3.工具:铁锹、十字镐、大锤、钢钎、钢撬棍、手推车等。
4.应准备好基础施工材料,以便验槽后可以立即进行基础工程的施工,防止晾槽时间过长。

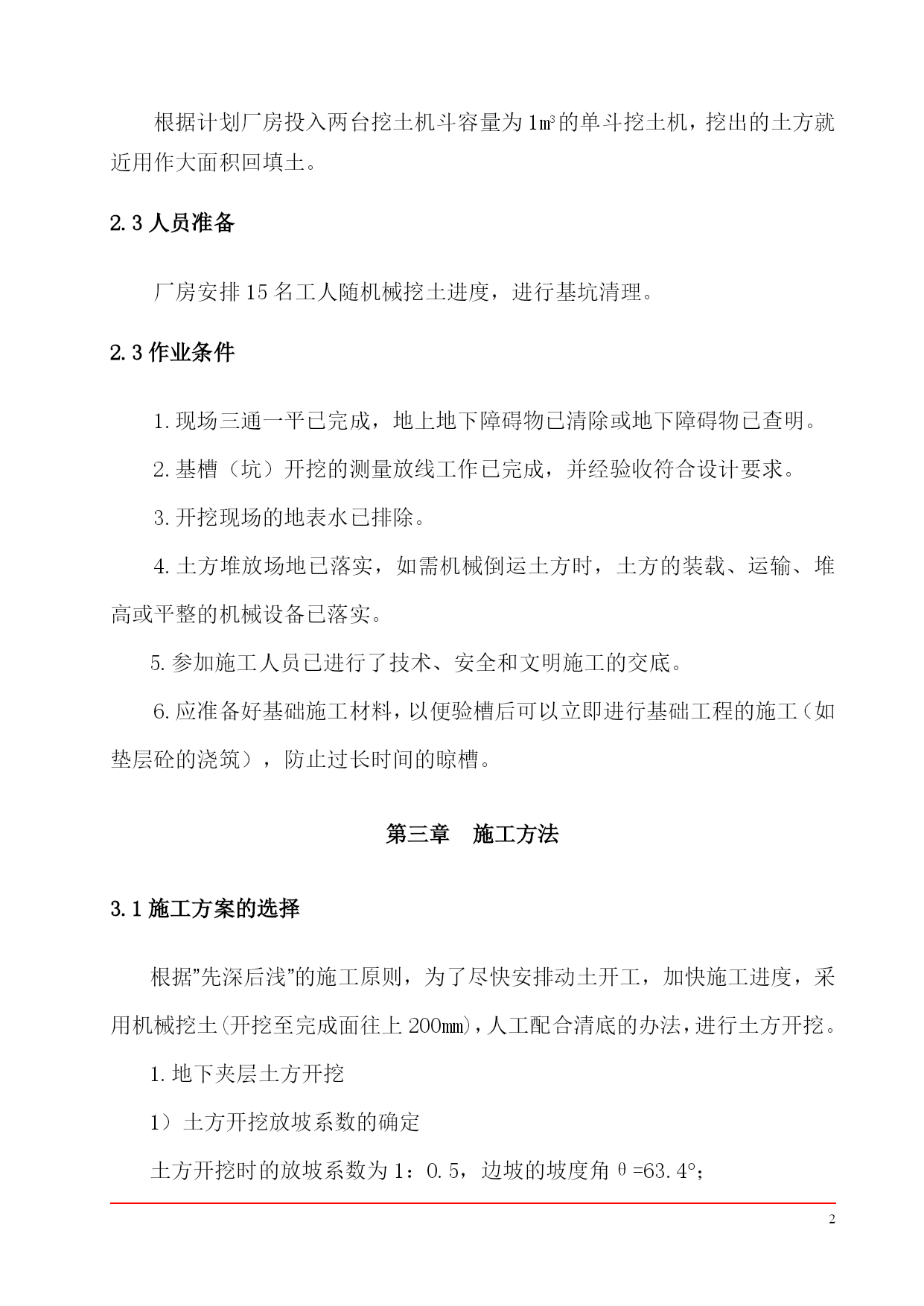

根据计划厂房投入两台挖土机斗容量为1m3的单斗挖土机,挖出的土方就近用作大面积回填土。
2.3人员准备
厂房安排15名工人随机械挖土进度,进行基坑清理。
2.3作业条件
1.现场三通一平已完成,地上地下障碍物已清除或地下障碍物已查明。
2.基槽(坑)开挖的测量放线工作已完成,并经验收符合设计要求。
3.开挖现场的地表水已排除。
4.土方堆放场地已落实,如需机械倒运土方时,土方的装载、运输、堆高或平整的机械设备已落实。
5.参加施工人员已进行了技术、安全和文明施工的交底。
6.应准备好基础施工材料,以便验槽后可以立即进行基础工程的施工(如垫层砼的浇筑),防止过长时间的晾槽。
第三章施工方法
3.1施工方案的选择
根据”先深后浅”的施工原则,为了尽快安排动土开工,加快施工进度,采用机械挖土(开挖至完成面往上200mm),人工配合清底的办法,进行土方开挖。
1.地下夹层土方开挖
1)土方开挖放坡系数的确定
土方开挖时的放坡系数为1:0.5,边坡的坡度角θ=63.4;

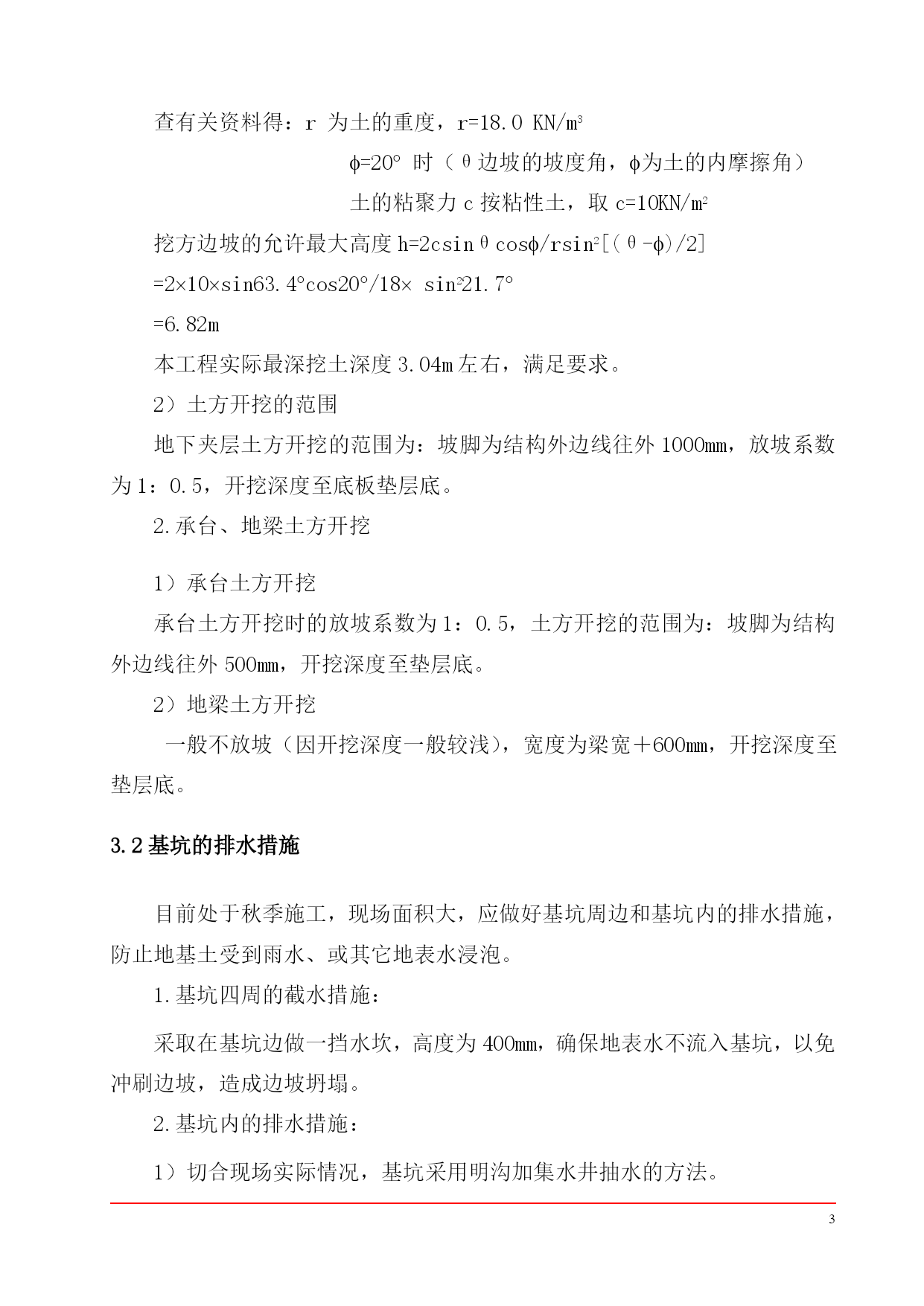

查有关资料得:r为土的重度,r=18.0KN/m3
=20时(θ边坡的坡度角,为土的内摩擦角)
土的粘聚力c按粘性土,取c=10KN/m2
挖方边坡的允许最大高度h=2csinθcos/rsin2[(θ-)/2]
=210sin63.4cos20/18sin221.7
=6.82m
本工程实际最深挖土深度3.04m左右,满足要求。
2)土方开挖的范围
地下夹层土方开挖的范围为:坡脚为结构外边线往外1000mm,放坡系数为1:0.5,开挖深度至底板垫层底。
2.承台、地梁土方开挖
1)承台土方开挖
承台土方开挖时的放坡系数为1:0.5,土方开挖的范围为:坡脚为结构外边线往外500mm,开挖深度至垫层底。
2)地梁土方开挖
一般不放坡(因开挖深度一般较浅),宽度为梁宽+600mm,开挖深度至垫层底。
3.2基坑的排水措施
目前处于秋季施工,现场面积大,应做好基坑周边和基坑内的排水措施,防止地基土受到雨水、或其它地表水浸泡。
1.基坑四周的截水措施:
采取在基坑边做一挡水坎,高度为400mm,确保地表水不流入基坑,以免冲刷边坡,造成边坡坍塌。
2.基坑内的排水措施:
1)切合现场实际情况,基坑采用明沟加集水井抽水的方法。

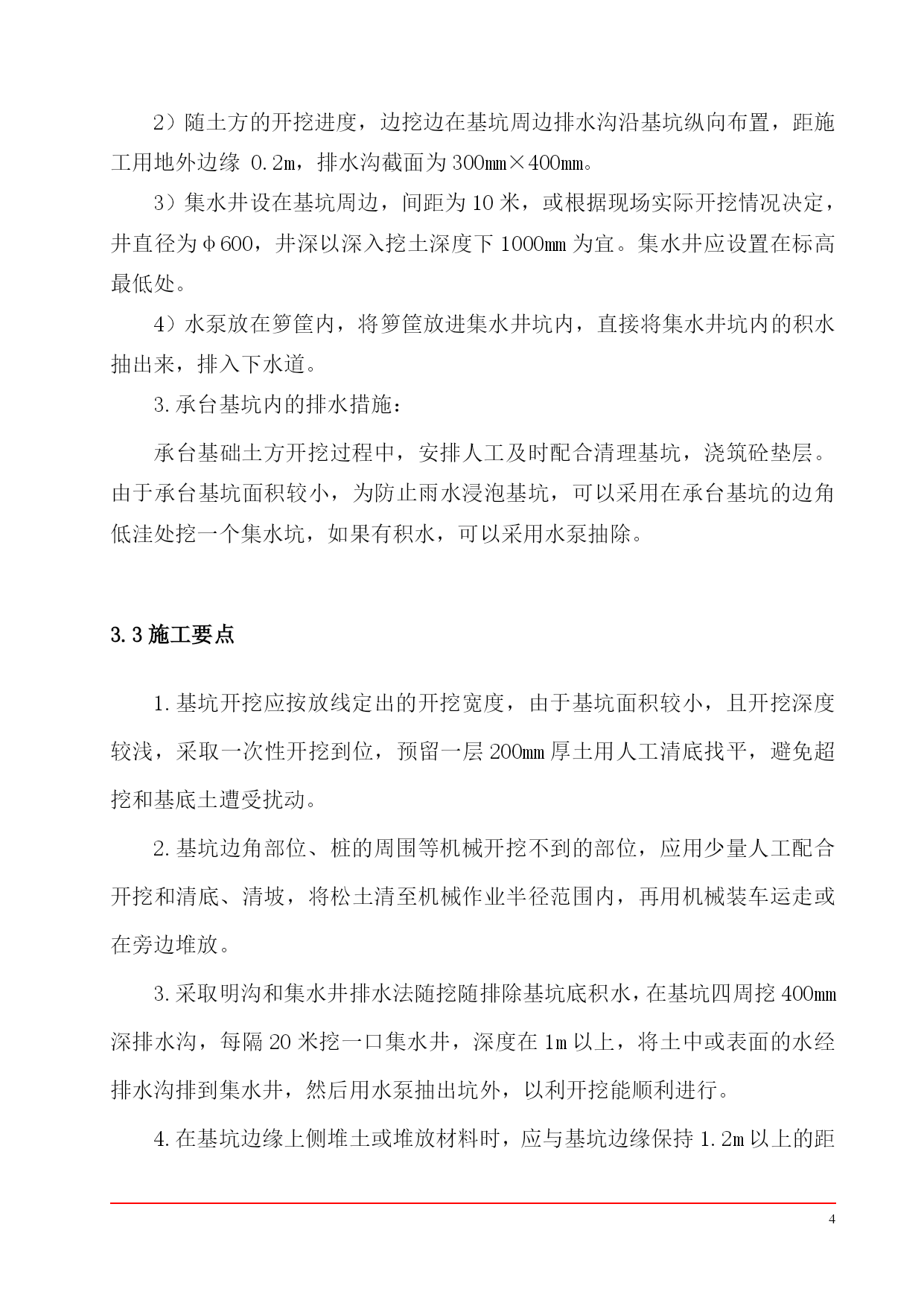

2)随土方的开挖进度,边挖边在基坑周边排水沟沿基坑纵向布置,距施工用地外边缘0.2m,排水沟截面为300mm×400mm。
3)集水井设在基坑周边,间距为10米,或根据现场实际开挖情况决定,井直径为φ600,井深以深入挖土深度下1000mm为宜。集水井应设置在标高最低处。
4)水泵放在箩筐内,将箩筐放进集水井坑内,直接将集水井坑内的积水抽出来,排入下水道。
3.承台基坑内的排水措施:
承台基础土方开挖过程中,
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

厂房工程土方开挖施工方案

文档大小:68KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
