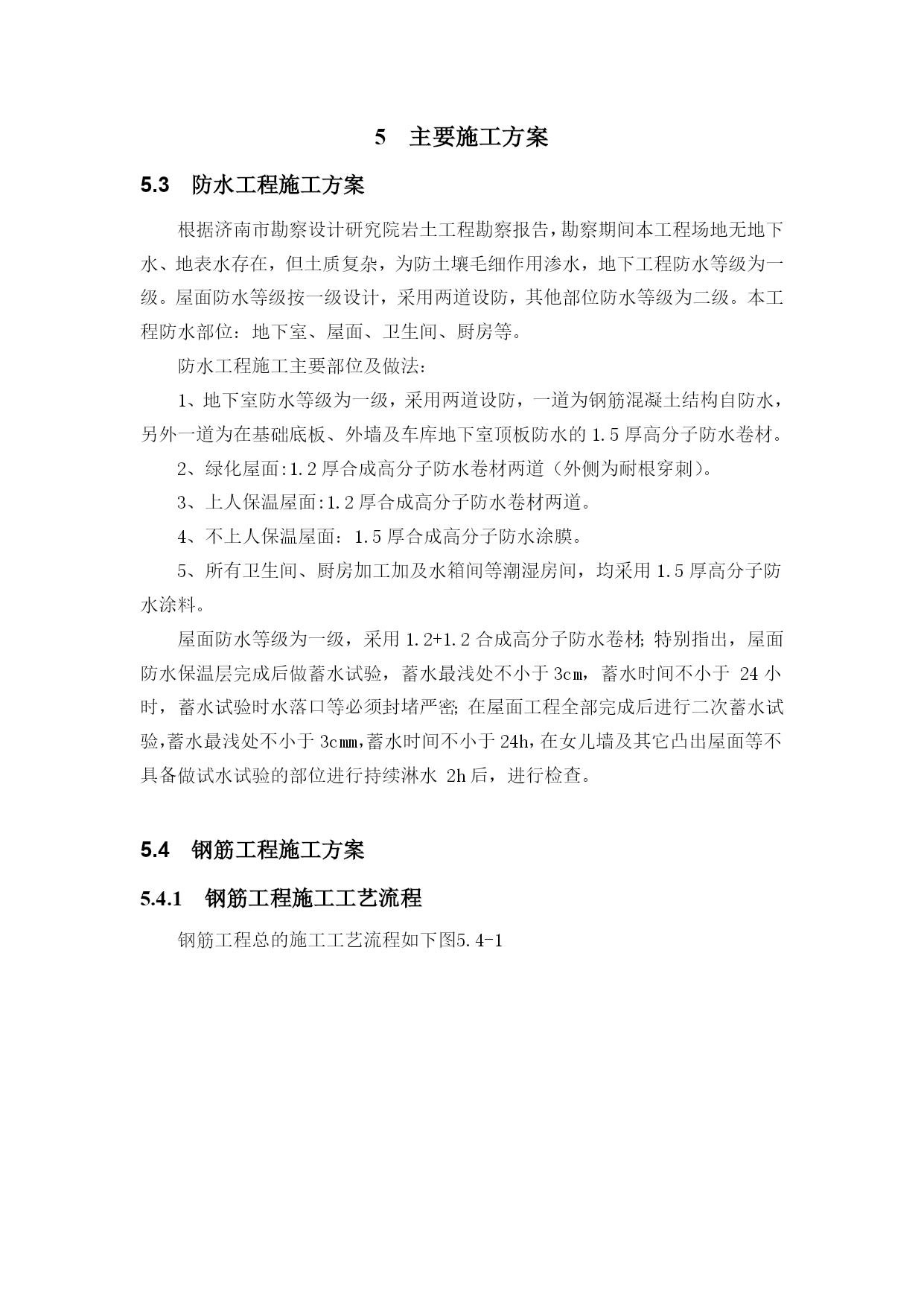

5主要施工方案
5.3防水工程施工方案
根据济南市勘察设计研究院岩土工程勘察报告,勘察期间本工程场地无地下水、地表水存在,但土质复杂,为防土壤毛细作用渗水,地下工程防水等级为一级。屋面防水等级按一级设计,采用两道设防,其他部位防水等级为二级。本工程防水部位:地下室、屋面、卫生间、厨房等。
防水工程施工主要部位及做法:
1、地下室防水等级为一级,采用两道设防,一道为钢筋混凝土结构自防水,另外一道为在基础底板、外墙及车库地下室顶板防水的1.5厚高分子防水卷材。2、绿化屋面:1.2厚合成高分子防水卷材两道(外侧为耐根穿刺)。
3、上人保温屋面:1.2厚合成高分子防水卷材两道。
4、不上人保温屋面:1.5厚合成高分子防水涂膜。
5、所有卫生间、厨房加工加及水箱间等潮湿房间,均采用1.5厚高分子防水涂料。
屋面防水等级为一级,采用1.2+1.2合成高分子防水卷材;特别指出,屋面防水保温层完成后做蓄水试验,蓄水最浅处不小于3cm,蓄水时间不小于24小时,蓄水试验时水落口等必须封堵严密;在屋面工程全部完成后进行二次蓄水试验,蓄水最浅处不小于3cmm,蓄水时间不小于24h,在女儿墙及其它凸出屋面等不具备做试水试验的部位进行持续淋水2h后,进行检查。

5.4钢筋工程施工方案
5.4.1钢筋工程施工工艺流程

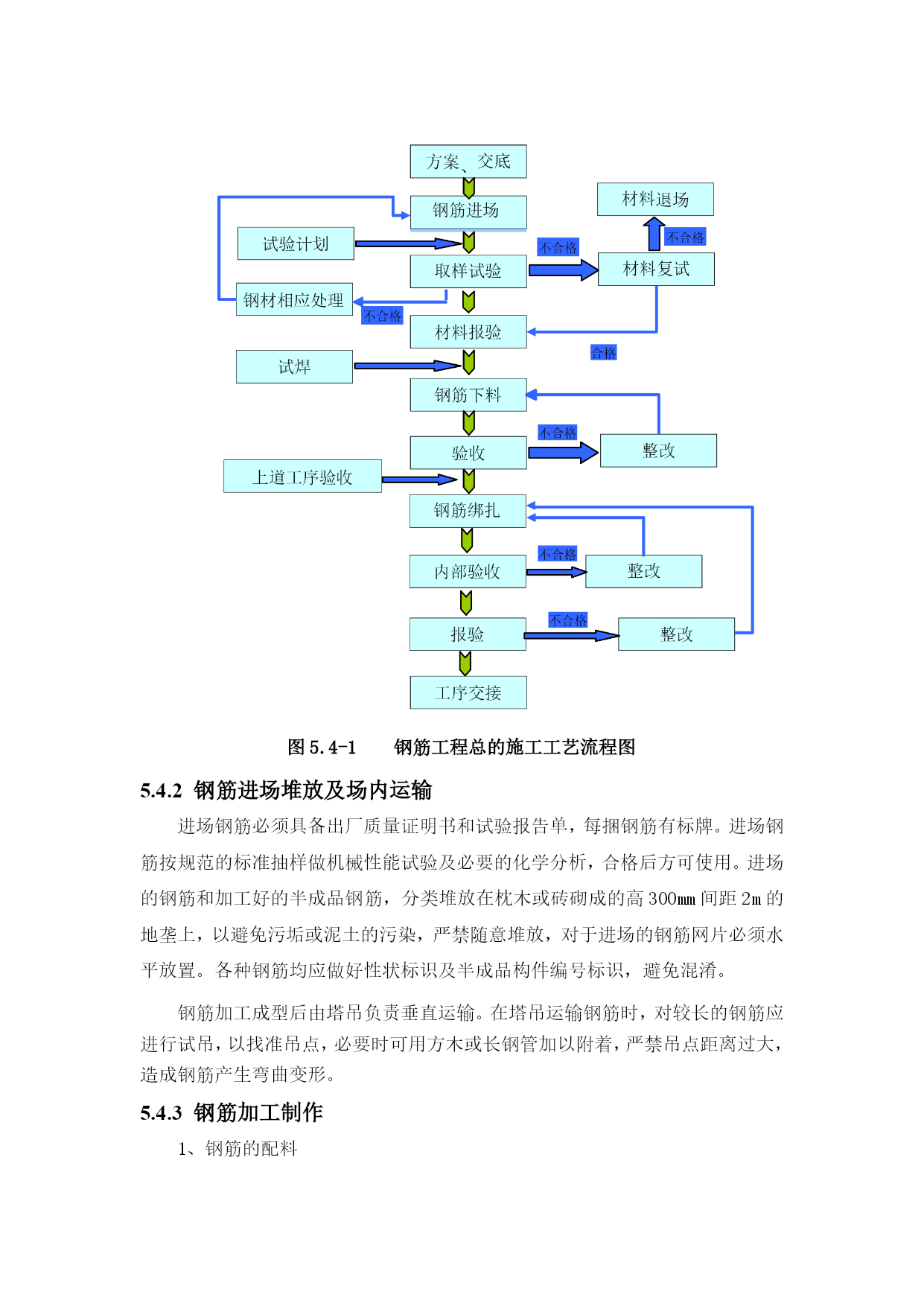

钢筋工程总的施工工艺流程如下图5.4-1

图5.4-1钢筋工程总的施工工艺流程图
5.4.2钢筋进场堆放及场内运输
进场钢筋必须具备出厂质量证明书和试验报告单,每捆钢筋有标牌。进场钢筋按规范的标准抽样做机械性能试验及必要的化学分析,合格后方可使用。进场的钢筋和加工好的半成品钢筋,分类堆放在枕木或砖砌成的高300mm间距2m的地垄上,以避免污垢或泥土的污染,严禁随意堆放,对于进场的钢筋网片必须水平放置。各种钢筋均应做好性状标识及半成品构件编号标识,避免混淆。
钢筋加工成型后由塔吊负责垂直运输。在塔吊运输钢筋时,对较长的钢筋应进行试吊,以找准吊点,必要时可用方木或长钢管加以附着,严禁吊点距离过大,造成钢筋产生弯曲变形。
5.4.3钢筋加工制作

1、钢筋的配料
钢筋配料是根据设计图中构件配筋图,先绘出各种形状和规格的单根钢筋简图并加以编号,然后分别计算钢筋下料长度和根数,填写配料单,经审查无误并经专业工程师批准后,方可以对此钢筋进行批量下料加工。
2、钢筋加工
1)钢筋除污
钢筋的表面应洁净,在钢筋下料前必须对受污染锈蚀的钢筋进行清理,对盘园钢筋除锈工作是在其冷拉调直过程中完成;对螺纹钢筋采用自制电动除锈机来完成,并装吸尘罩,以免损坏工人的身体和污染环境。
2)钢筋调直
采用钢筋自动调直机对盘园钢筋进行调直。
3)钢筋切断
钢筋切断设备主要有钢筋切断机和无齿锯等,将根据钢筋直径的大小和具体情况进行选用,对于机械接连接钢筋的接头部位及下料切断必须采用砂轮机。
切断工艺:将同规格钢筋根据长度进行长短搭配,统筹排料。一般应先断长料,后断短料,减少短头,减少损耗。断料应避免用短尺量长料,防止在量料中产生积累误差,为此宜在工作台上标出尺寸刻度线,并设置控制断料尺寸用的档板。在切断过程中,如发现钢筋劈裂,缩头或严重的弯头等必须切除。钢筋的断口不能有马蹄形或起弯现象。钢筋长度应力求准确,其允许偏差±10mm。
4)弯曲成型
钢筋弯曲成型主要利用钢筋弯曲机或手动弯曲(对于从φ8以下圆钢零星加工)来完成。钢筋弯曲前,对形状复杂的钢筋,根据配料单上标明的尺寸,用粉笔将各弯曲点位置划出。划线工作宜从钢筋中线开始向两边进行;若为两边不对称钢筋时,也可以从钢筋一端开始划线,如划到另一端有出入时,则应重新调整。经对划线钢筋的各尺寸复核无误后,即可进行加工成型。钢筋在弯曲成型加工时,必须形状正确,平面上无翘曲不平现象。钢筋弯曲点处不能有裂缝,钢筋弯曲成型后的允许偏差为:钢筋全长±10mm;箍筋的边长±3mm。
5)钢筋接长
钢筋接长是整个钢筋工程中的一个重要环节,接头的好坏是保证钢筋能否正常受力的关键。因此,对钢筋接头形式应认真选择,选择的原则是:可靠方便、经济。
本工程钢筋接长方式如下:
框架柱纵向受力钢筋均采用滚轧直螺纹机械连接;
框架梁内纵向受力钢筋直径<18的采用绑扎搭接,对直径≥18的钢筋采用直螺纹机械连接;框架梁腰筋采用搭接;板筋HPB235钢采用搭接,HRB400钢采用机械连接为主。
钢筋的接头位置应按设计要求和施工规范的规定进行布置。
5.4.4钢筋的绑扎
1绑扣方法
梁柱钢筋每点绑扎,板钢筋梅花型交叉绑扎。用套扣法绑扎梁箍筋,顺扣法绑扎双层板筋。

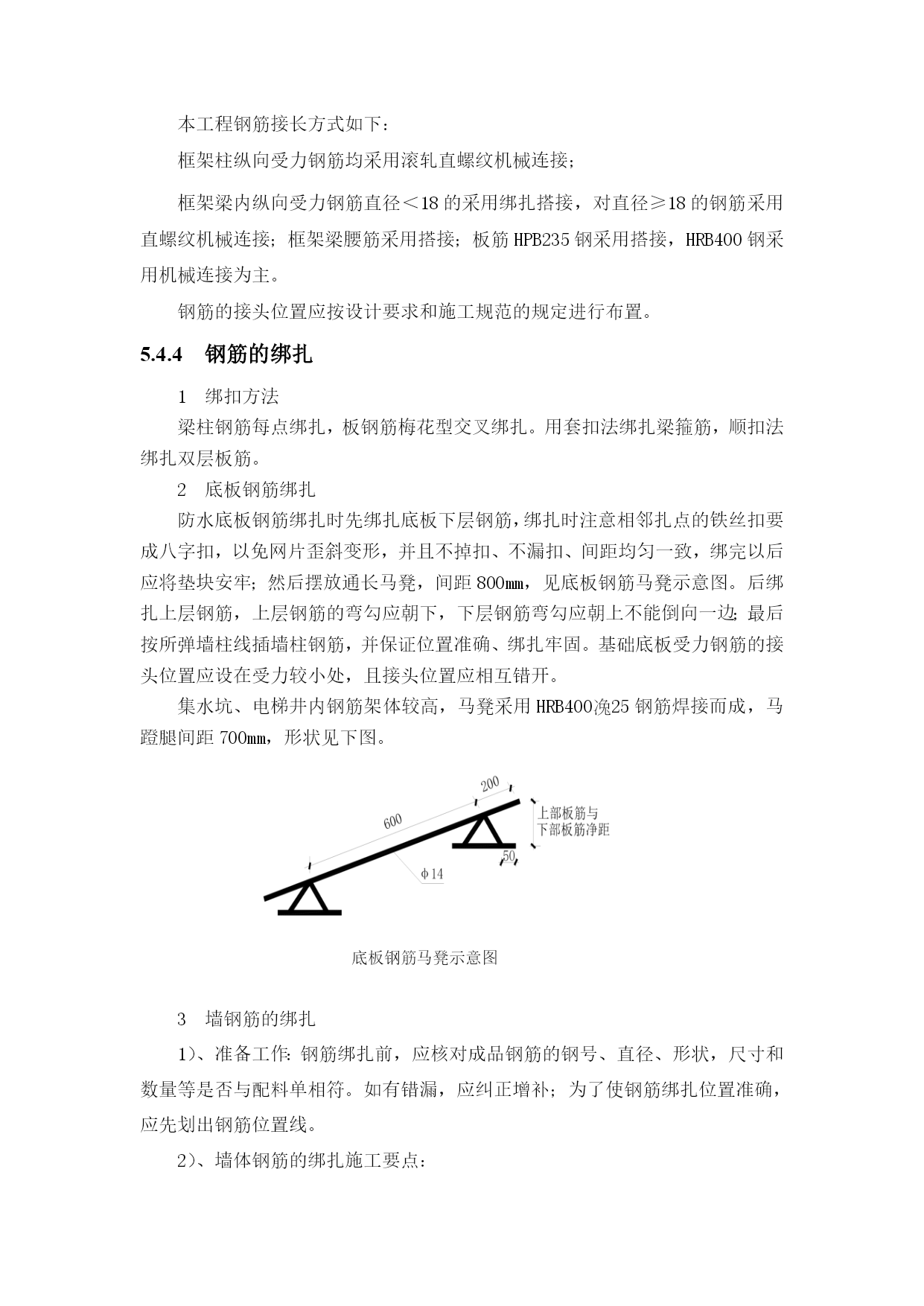

2底板钢筋绑扎

防水底板钢筋绑扎时先绑扎底板下层钢筋,绑扎时注意相邻扎点的铁丝扣要成八字扣,以免网片歪斜变形,并且不掉扣、不漏扣、间距均匀一致,绑完以后应将垫块安牢;然后摆放通长马
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

建筑工程主要施工方案

文档大小:436KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
