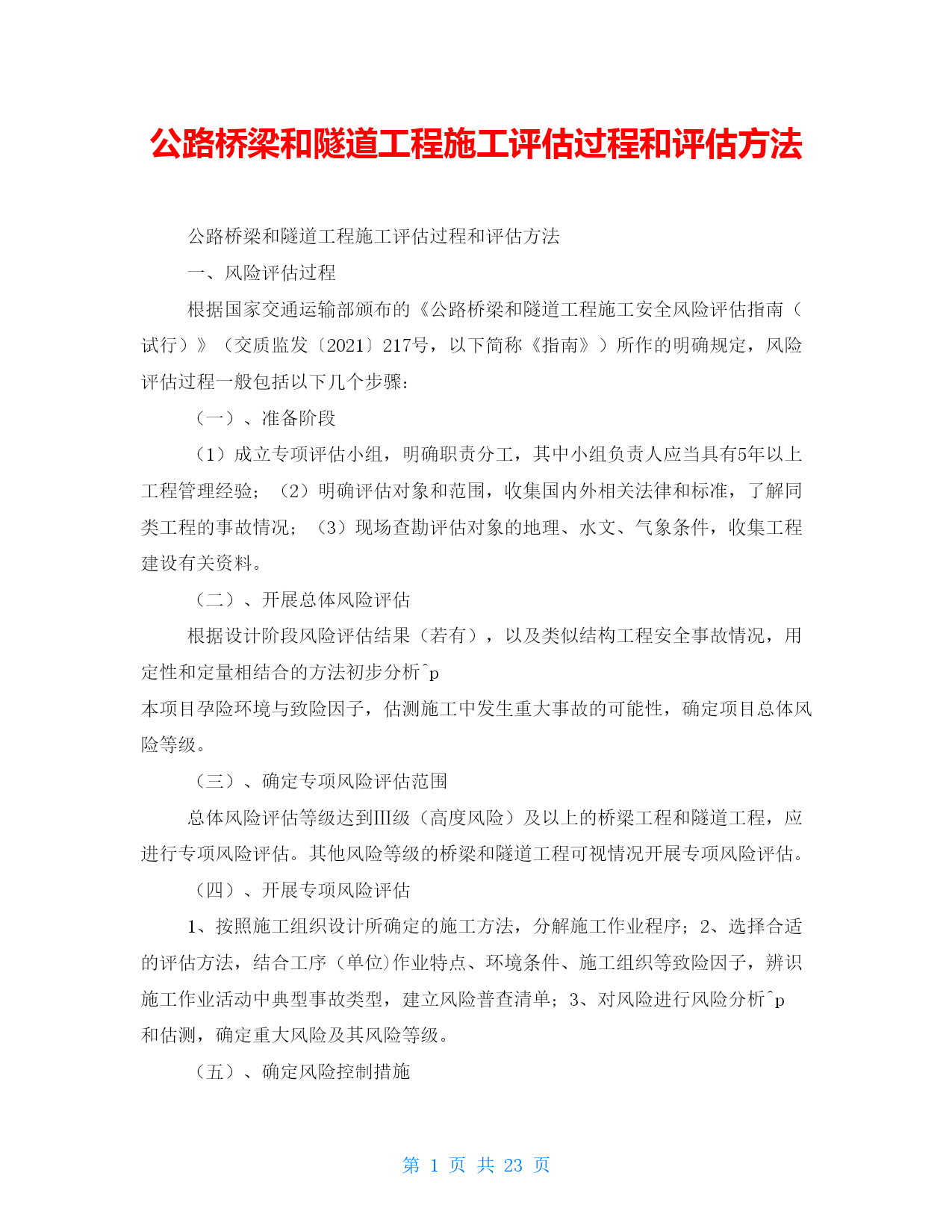

公路桥梁和隧道工程施工评估过程和评估方法

公路桥梁和隧道工程施工评估过程和评估方法
一、风险评估过程
根据国家交通运输部颁布的《公路桥梁和隧道工程施工安全风险评估指南(试行)》(交质监发〔2021〕217号,以下简称《指南》)所作的明确规定,风险评估过程一般包括以下几个步骤:
(一)、准备阶段
(1)成立专项评估小组,明确职责分工,其中小组负责人应当具有5年以上工程管理经验;(2)明确评估对象和范围,收集国内外相关法律和标准,了解同类工程的事故情况;(3)现场查勘评估对象的地理、水文、气象条件,收集工程建设有关资料。
(二)、开展总体风险评估
根据设计阶段风险评估结果(若有),以及类似结构工程安全事故情况,用定性和定量相结合的方法初步分析^p本项目孕险环境与致险因子,估测施工中发生重大事故的可能性,确定项目总体风险等级。
(三)、确定专项风险评估范围
总体风险评估等级达到Ⅲ级(高度风险)及以上的桥梁工程和隧道工程,应进行专项风险评估。其他风险等级的桥梁和隧道工程可视情况开展专项风险评估。
(四)、开展专项风险评估
1、按照施工组织设计所确定的施工方法,分解施工作业程序;2、选择合适的评估方法,结合工序(单位)作业特点、环境条件、施工组织等致险因子,辨识施工作业活动中典型事故类型,建立风险普查清单;3、对风险进行风险分析^p和估测,确定重大风险及其风险等级。
(五)、确定风险控制措施
根据风险接受准则的相关规定,明确重大风险的监测、监控、预警措施及应急预案。

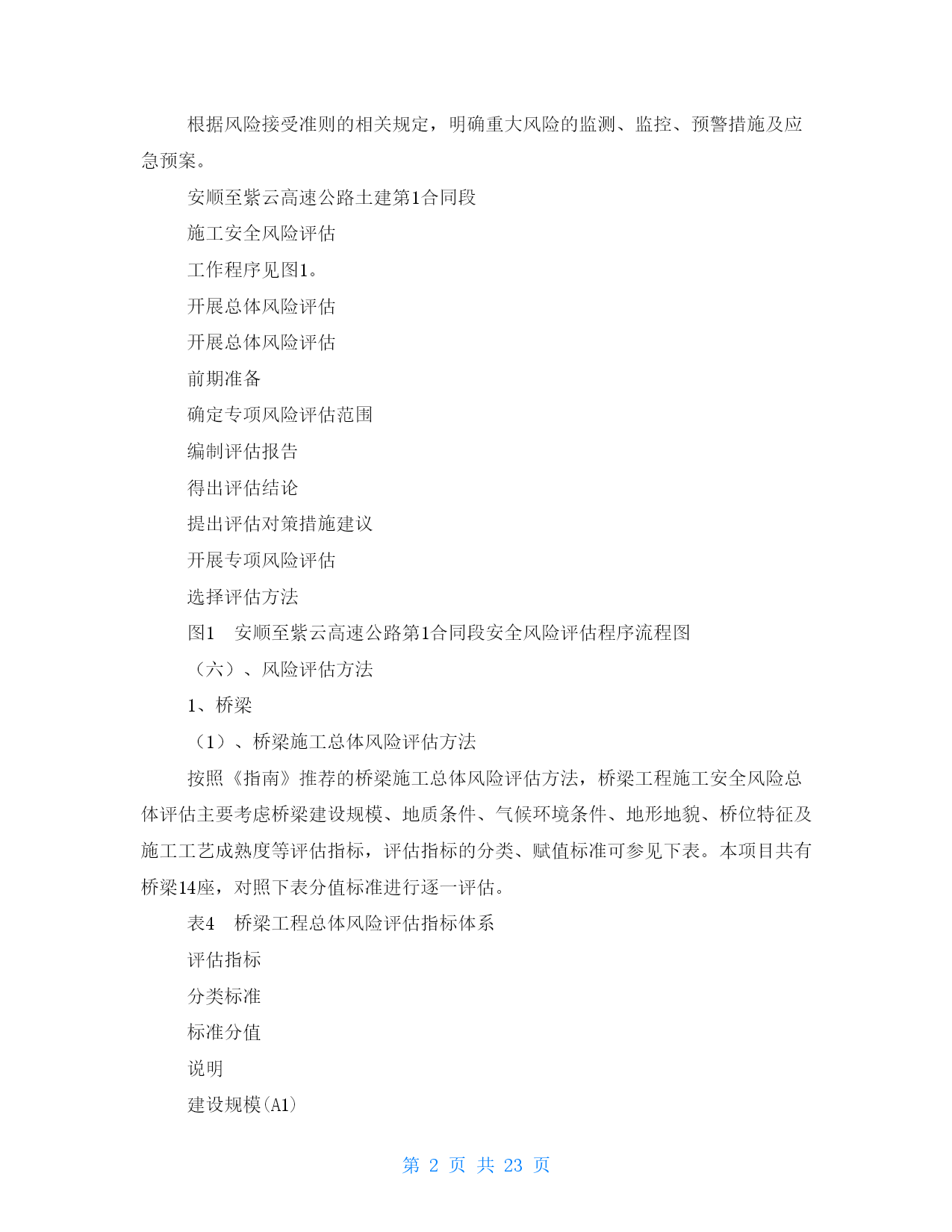

安顺至紫云高速公路土建第1合同段
施工安全风险评估
工作程序见图1。
开展总体风险评估
开展总体风险评估
前期准备
确定专项风险评估范围
编制评估报告
得出评估结论
提出评估对策措施建议
开展专项风险评估
选择评估方法
图1安顺至紫云高速公路第1合同段安全风险评估程序流程图
(六)、风险评估方法
1、桥梁
(1)、桥梁施工总体风险评估方法
按照《指南》推荐的桥梁施工总体风险评估方法,桥梁工程施工安全风险总体评估主要考虑桥梁建设规模、地质条件、气候环境条件、地形地貌、桥位特征及施工工艺成熟度等评估指标,评估指标的分类、赋值标准可参见下表。本项目共有桥梁14座,对照下表分值标准进行逐一评估。
表4桥梁工程总体风险评估指标体系
评估指标
分类标准
标准分值
说明
建设规模(A1)

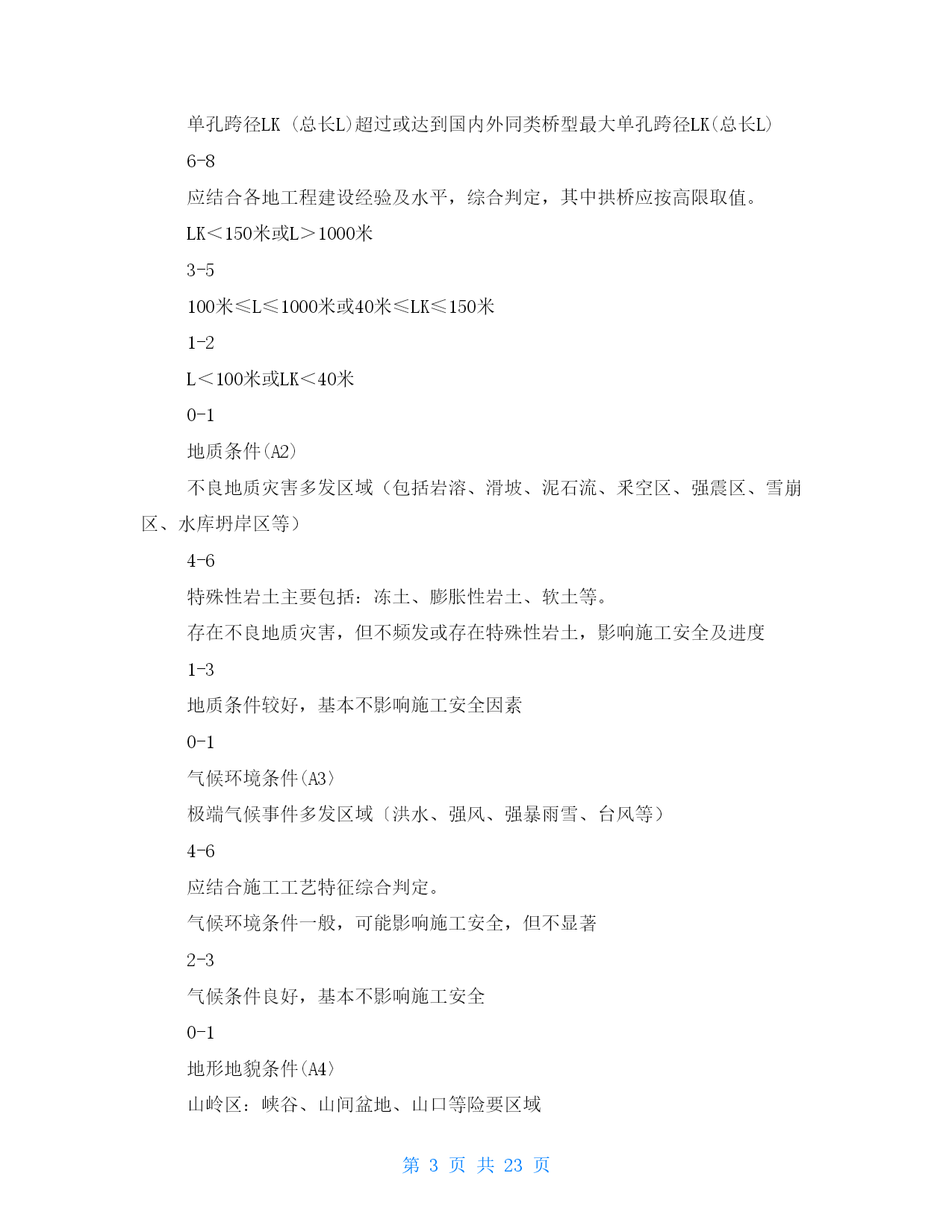

单孔跨径LK(总长L)超过或达到国内外同类桥型最大单孔跨径LK(总长L)
6-8
应结合各地工程建设经验及水平,综合判定,其中拱桥应按高限取值。
LK<150米或L>1000米
3-5
100米≤L≤1000米或40米≤LK≤150米
1-2
L<100米或LK<40米
0-1
地质条件(A2)
不良地质灾害多发区域(包括岩溶、滑坡、泥石流、釆空区、强震区、雪崩区、水库坍岸区等)
4-6
特殊性岩土主要包括:冻土、膨胀性岩土、软土等。
存在不良地质灾害,但不频发或存在特殊性岩土,影响施工安全及进度
1-3
地质条件较好,基本不影响施工安全因素
0-1
气候环境条件(A3〉
极端气候事件多发区域〔洪水、强风、强暴雨雪、台风等)
4-6
应结合施工工艺特征综合判定。
气候环境条件一般,可能影响施工安全,但不显著
2-3
气候条件良好,基本不影响施工安全
0-1
地形地貌条件(A4〉

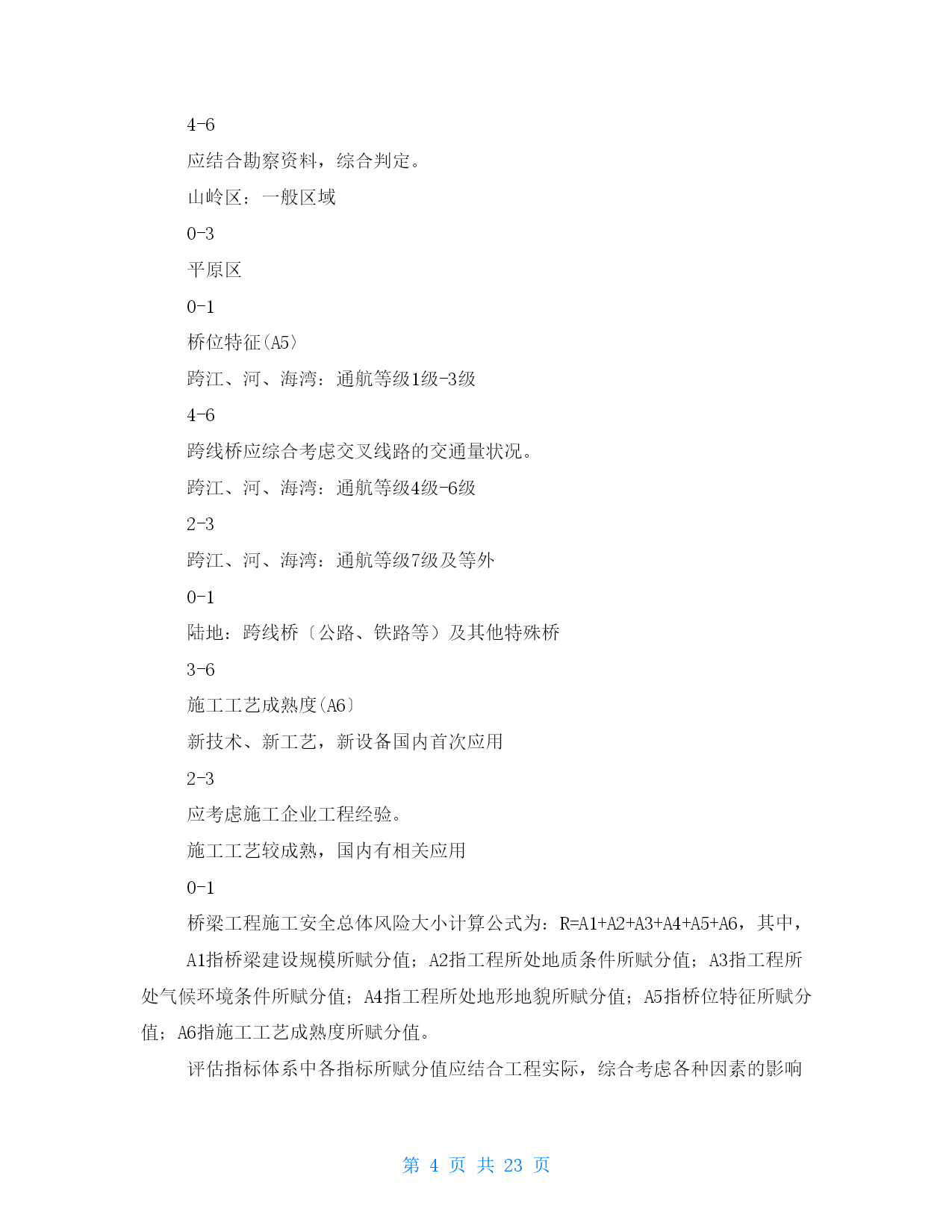

山岭区:峡谷、山间盆地、山口等险要区域
4-6
应结合勘察资料,综合判定。
山岭区:一般区域
0-3
平原区
0-1
桥位特征(A5〉
跨江、河、海湾:通航等级1级-3级
4-6
跨线桥应综合考虑交叉线路的交通量状况。
跨江、河、海湾:通航等级4级-6级
2-3
跨江、河、海湾:通航等级7级及等外
0-1
陆地:跨线桥〔公路、铁路等)及其他特殊桥
3-6
施工工艺成熟度(A6〕
新技术、新工艺,新设备国内首次应用
2-3
应考虑施工企业工程经验。
施工工艺较成熟,国内有相关应用
0-1
桥梁工程施工安全总体风险大小计算公式为:R=A1+A2+A3+A4+A5+A6,其中,

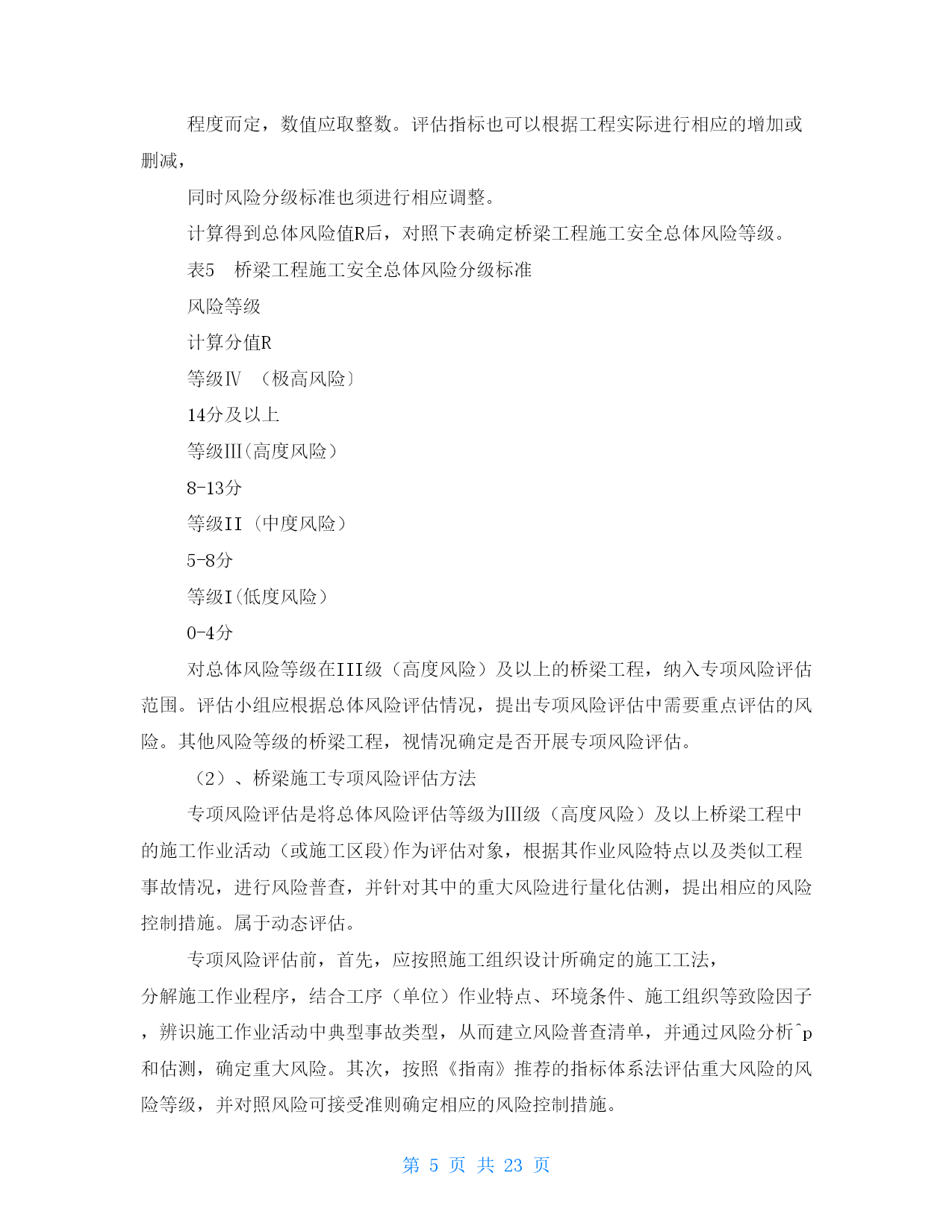

A1指桥梁建设规模所赋分值;A2指工程所处地质条件所赋分值;A3指工程所处气候环境条件所赋分值;A4指工程所处地形地貌所赋分值;A5指桥位特征所赋分值;A6指施工工艺成熟度所赋分值。
评估指标体系中各指标所赋分值应结合工程实际,综合考虑各种因素的影响
程度而定,数值应取整数。评估指标也可以根据工程实际进行相应的增加或删减,
同时风险分级标准也须进行相应调整。
计算得到总体风险值R后,对照下表确定桥梁工程施工安全总体风险等级。
表5桥梁工程施工安全总体风险分级标准
风险等级
计算分值R
等级Ⅳ(极高风险〕
14分及以上
等级Ⅲ(高度风险)
8-13分
等级II(中度风险)
5-8分
等级I(低度风险)
0-4分
对总体风险等
查看更多
王子****青蛙
实名认证
内容提供者
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

公路桥梁和隧道工程施工评估过程和评估方法

文档大小:34KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
