如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

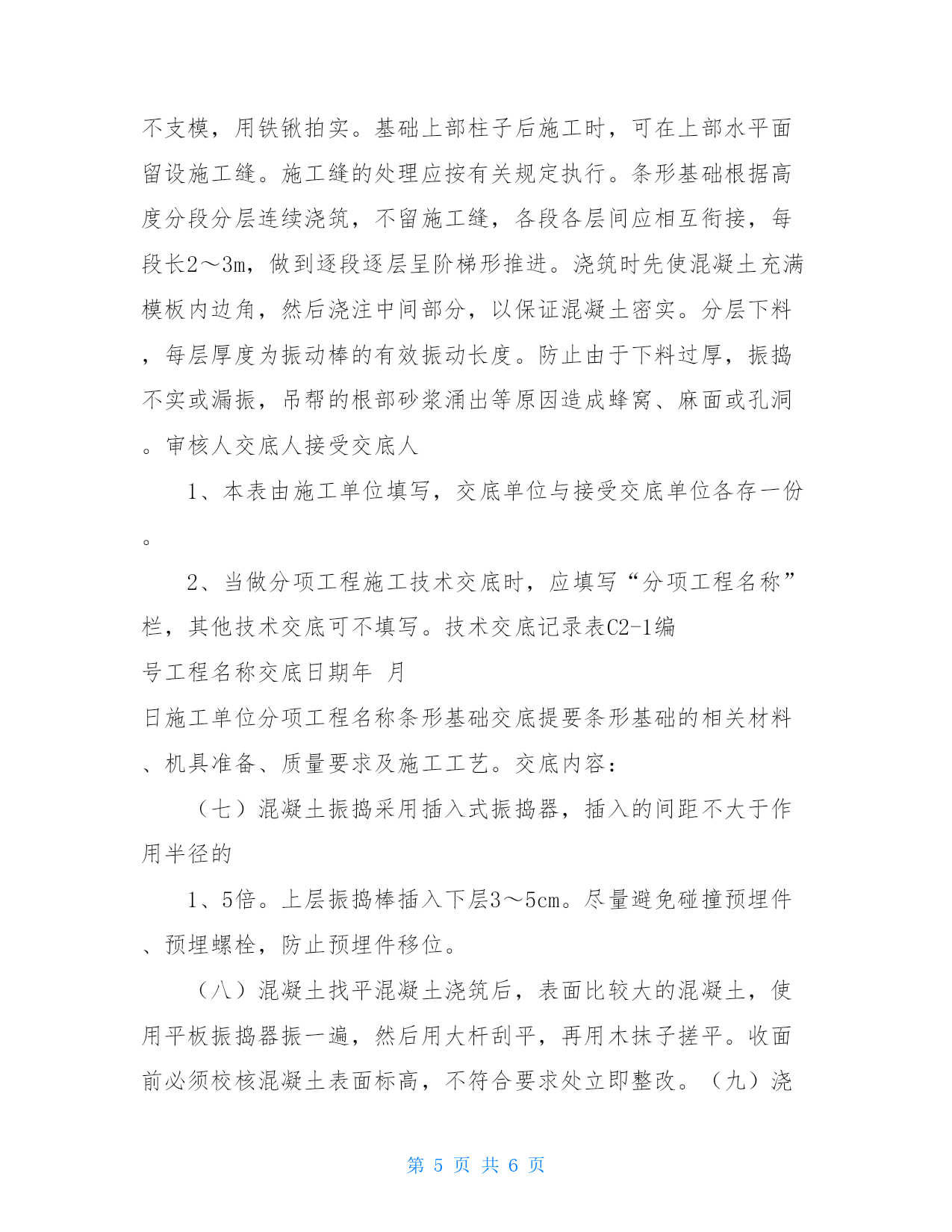

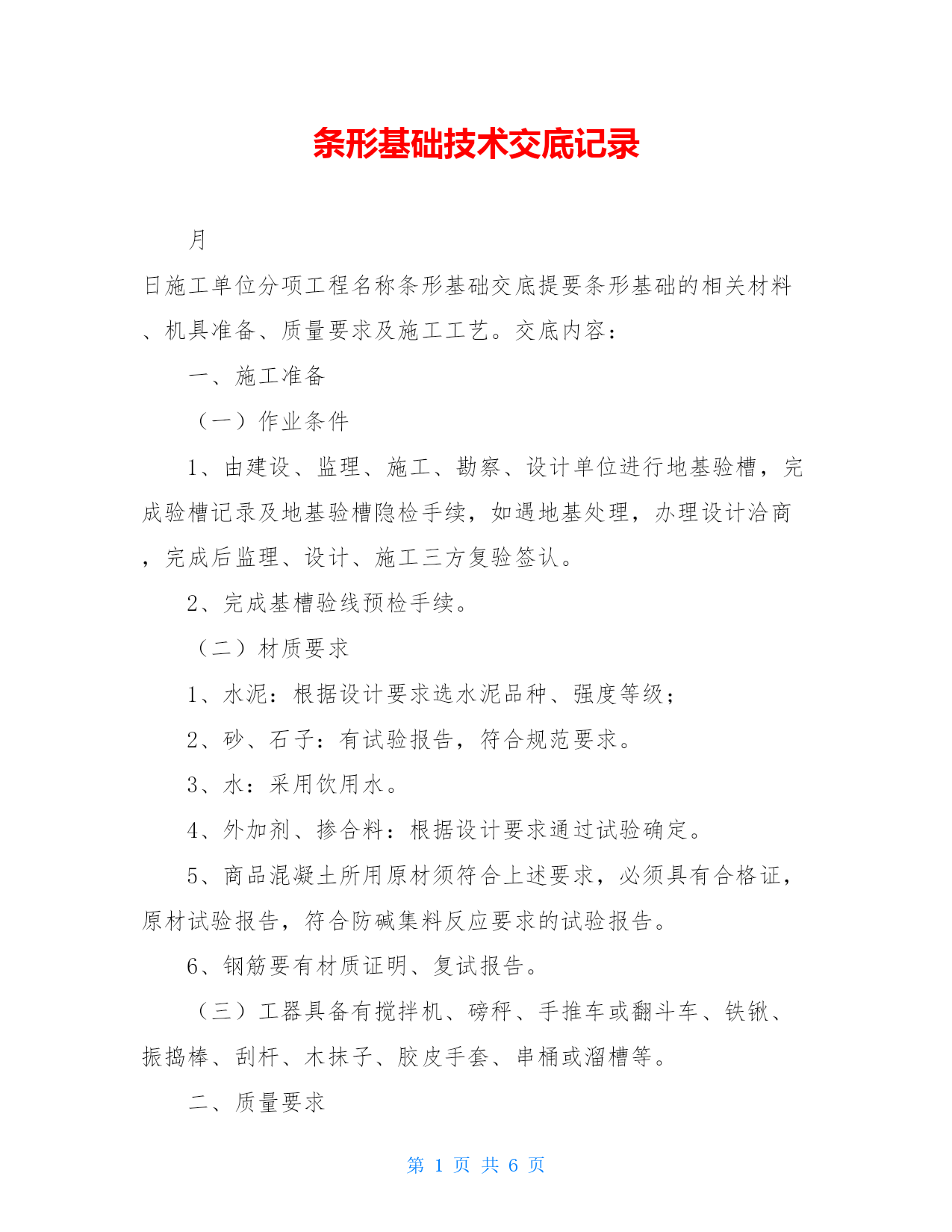

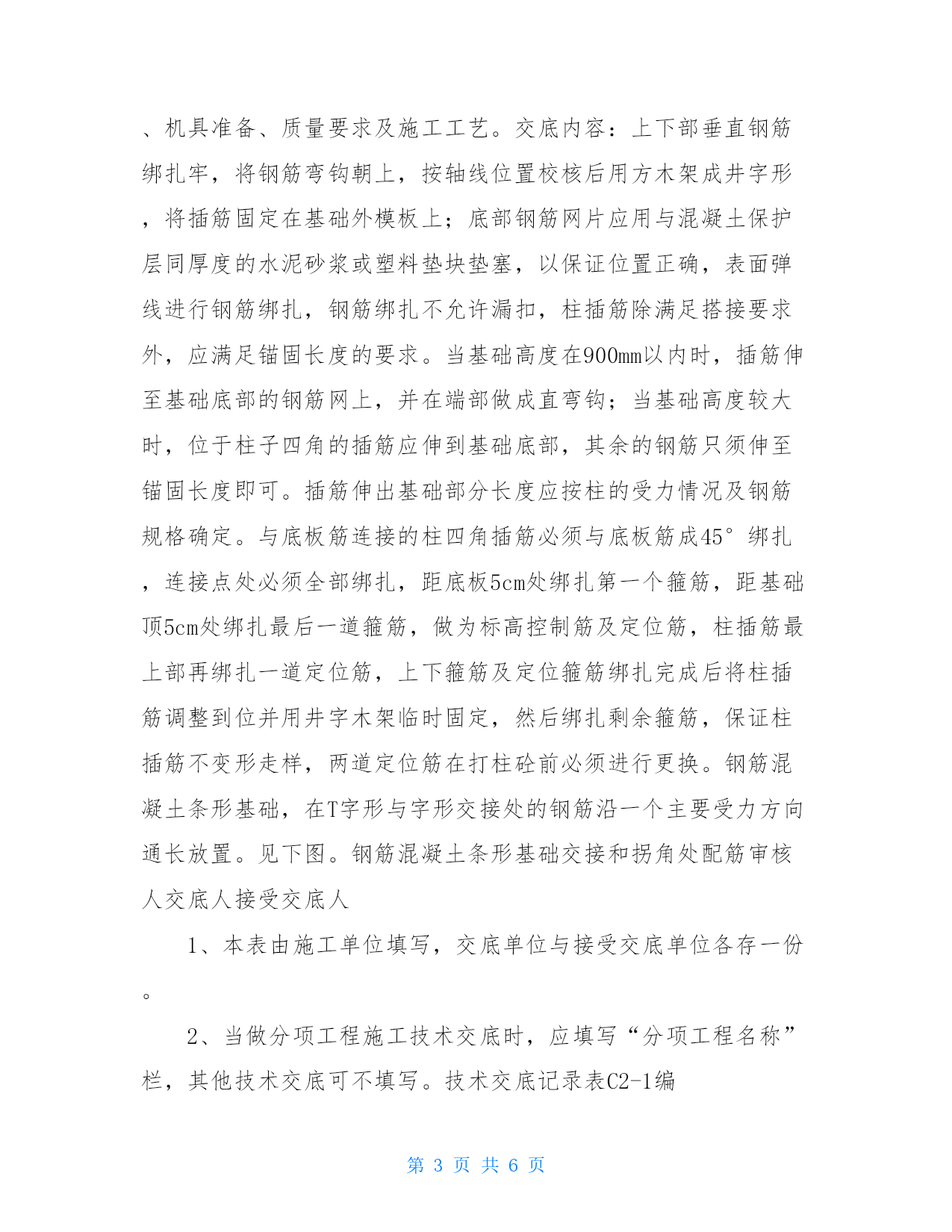

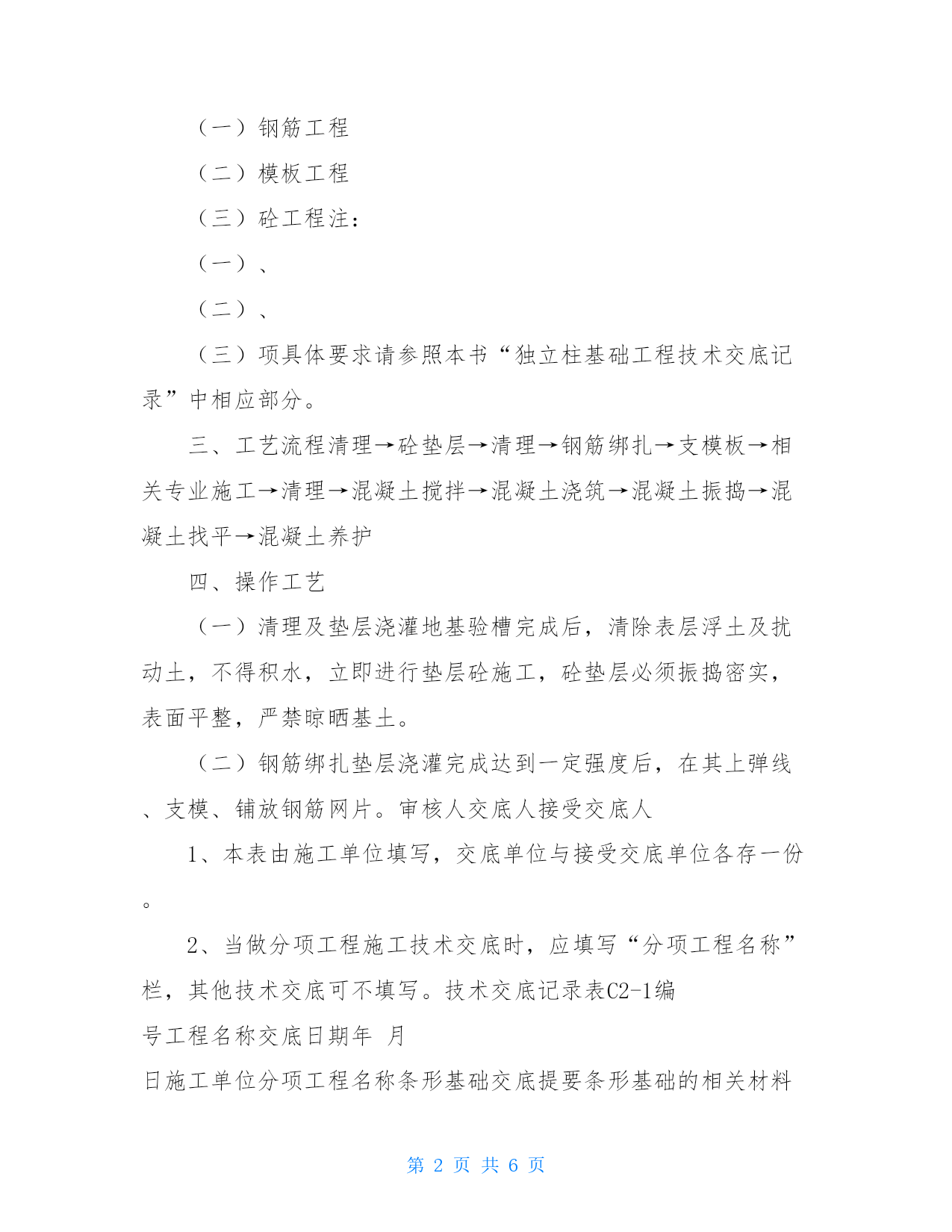

第页共NUMPAGES6页 条形基础技术交底记录 月日施工单位分项工程名称条形基础交底提要条形基础的相关材料、机具准备、质量要求及施工工艺。交底内容: 一、施工准备 (一)作业条件 1、由建设、监理、施工、勘察、设计单位进行地基验槽,完成验槽记录及地基验槽隐检手续,如遇地基处理,办理设计洽商,完成后监理、设计、施工三方复验签认。 2、完成基槽验线预检手续。 (二)材质要求 1、水泥:根据设计要求选水泥品种、强度等级; 2、砂、石子:有试验报告,符合规范要求。 3、水:采用饮用水。 4、外加剂、掺合料:根据设计要求通过试验确定。 5、商品混凝土所用原材须符合上述要求,必须具有合格证,原材试验报告,符合防碱集料反应要求的试验报告。 6、钢筋要有材质证明、复试报告。 (三)工器具备有搅拌机、磅秤、手推车或翻斗车、铁锹、振捣棒、刮杆、木抹子、胶皮手套、串桶或溜槽等。 二、质量要求 (一)钢筋工程 (二)模板工程 (三)砼工程注: (一)、 (二)、 (三)项具体要求请参照本书“独立柱基础工程技术交底记录”中相应部分。 三、工艺流程清理→砼垫层→清理→钢筋绑扎→支模板→相关专业施工→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护 四、操作工艺 (一)清理及垫层浇灌地基验槽完成后,清除表层浮土及扰动土,不得积水,立即进行垫层砼施工,砼垫层必须振捣密实,表面平整,严禁晾晒基土。 (二)钢筋绑扎垫层浇灌完成达到一定强度后,在其上弹线、支模、铺放钢筋网片。审核人交底人接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号工程名称交底日期年月日施工单位分项工程名称条形基础交底提要条形基础的相关材料、机具准备、质量要求及施工工艺。交底内容:上下部垂直钢筋绑扎牢,将钢筋弯钩朝上,按轴线位置校核后用方木架成井字形,将插筋固定在基础外模板上;底部钢筋网片应用与混凝土保护层同厚度的水泥砂浆或塑料垫块垫塞,以保证位置正确,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋除满足搭接要求外,应满足锚固长度的要求。当基础高度在900mm以内时,插筋伸至基础底部的钢筋网上,并在端部做成直弯钩;当基础高度较大时,位于柱子四角的插筋应伸到基础底部,其余的钢筋只须伸至锚固长度即可。插筋伸出基础部分长度应按柱的受力情况及钢筋规格确定。与底板筋连接的柱四角插筋必须与底板筋成45°绑扎,连接点处必须全部绑扎,距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,做为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在打柱砼前必须进行更换。钢筋混凝土条形基础,在T字形与字形交接处的钢筋沿一个主要受力方向通长放置。见下图。钢筋混凝土条形基础交接和拐角处配筋审核人交底人接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号工程名称交底日期年月日施工单位分项工程名称条形基础交底提要条形基础的相关材料、机具准备、质量要求及施工工艺。交底内容: (三)模板钢筋绑扎及相关专业施工完成后立即进行模板安装,模板采用小钢摸或木模,利用架子管或木方加固。锥形基础坡度>30°时,采用斜模板支护,利用螺栓与底板钢筋拉紧,防止上浮,模板上部设透气及振捣孔,坡度≤30°时,利用钢丝网(间距30cm),防止混凝土下坠,上口设井子木控制钢筋位置。锥形模板支护示意不得用重物冲击模板,不准在吊帮的模板上搭设脚手架,保证模板的牢固和严密。 (四)清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞,清除积水。 (五)混凝土搅拌根据配合比及砂石含水率计算出每盘混凝土材料的用量。后台认真按配合比用量投料。投料顺序为石子→水泥→砂子→水→外加剂。严格控制用水量,搅拌均匀,搅拌时间不少于90秒。 (六)混凝土浇筑浇筑现浇柱下条形基础时,注意柱子插筋位置的正确,防止造成位移和倾斜。在浇筑开始时,先满铺一层5~10cm厚的混凝土,并捣实,使柱子插筋下段和钢筋网片的位置基本固定,然后对称浇筑。对于锥形基础,应注意保持锥体斜面坡度的正确,斜面部分的模板应随混凝土浇捣分段支设并顶压紧,以防模板上浮变形;边角处的混凝土必须捣实。严禁斜面部分不支模,用铁锹拍实。基础上部柱子后施工时,可在上部水平面留设施工缝。施工缝的处理应按有关规定执行。条形基础根据高度分段分层连续浇筑,不留施工缝,各段各层间应相互衔接,每段长2~3m,做到逐段逐层呈阶梯形

王子****青蛙
实名认证
内容提供者


最近下载
最新上传
浙江省宁波市2024-2025学年高三下学期4月高考模拟考试语文试题及参考答案.docx
汤成难《漂浮于万有引力中的房屋》阅读答案.docx
四川省达州市普通高中2025届第二次诊断性检测语文试卷及参考答案.docx
山西省吕梁市2025年高三下学期第二次模拟考试语文试题及参考答案.docx
山西省部分学校2024-2025学年高二下学期3月月考语文试题及参考答案.docx
山西省2025年届高考考前适应性测试(冲刺卷)语文试卷及参考答案.docx
全国各地市语文中考真题名著阅读分类汇编.docx
七年级历史下册易混易错84条.docx
湖北省2024-2025学年高一下学期4月期中联考语文试题及参考答案.docx
黑龙江省大庆市2025届高三第三次教学质量检测语文试卷及参考答案.docx
