钢管脚手架施工方案

钢管脚手架施工方案(一)
为进一步贯彻《建筑施工安全检查标准》(JGJ59-99),实现安全管理规范化、科学化,确保规范施工安全生产,根据该工程建筑结构和施工特点、特编制该施工方案。
1工程概况
1.1本工程位于:
建筑层次:五层
建筑面积:大约2000平方米
1.2基础处理,采用夯实、找平。
2搭设方案
2.1材料及规格选择
根据JGJ59-99标准要求,采用钢管搭设,钢管尺寸采用φ48×3.5MM,并使用钢扣件。
2.2搭设尺寸
2.2.1搭设总高度约18米,要求随施工进度搭设,高度超出施工层1.5米。
2.2.2搭设要求,根据现场实际情况,采用双排脚手架,架体立杆内侧采用安全密目网全封闭围挡施工。3.2米高搭设首层平网,随施工进度设随层网,每隔6米设层间网,首层及顶层满铺竹跳板安全防护。
2.2.3构造要求
2.2.3.1立杆间距1.5米,立杆基础垫通长板(20CM×5CM×4CM长的松木板),使用钢底座(1CM×15CM×8MM的钢板)。底座中间设置钢管芯子,高度大于15CM。离地高度20CM设置纵横方向扫地杆。连续设置在立杆内侧,立杆接长采用对接,且接头交错布置,高度方向错开50CM以上,相邻接头不应在同跨内。接头距大横杆与立杆的交接处不应大于50CM。顶层立杆可搭接,长度不应小于1M,两个扣件。立杆垂直偏差,架高30M以下时,要求不大于架高的1/200。
2.2.3.2大横杆
大横杆间距控制在1.5M,以便立网挂设,大横杆置立于立杆里面,每侧外伸长度不应小于10CM,但不应大于20CM。杆件接长需对接,接点距主接点的距离不应大于50CM。
2.2.3.3小横杆
小横杆搭在大横杆上面,伸出大横杆长度不小于10CM,小横杆间距:立杆与大横杆交接处必须设小横杆,脚手板处75CM,且伸入墙内不小于18CM。
2.2.3.4剪刀撑
外脚手架的两端转角处,以及中间每隔6-7根(9-15M)立杆应设一组剪刀撑。剪刀撑从基础开始沿脚手架高度连续设置、宽度不少于6米,最少跨4跨,最多跨6跨,与地面的夹角为:跨6跨时45°、跨5跨时50°、跨4跨时60°。剪刀撑杆件接长需搭接,搭接长度不小于1M,使用三个扣件均匀分布,端头距扣件不小于10CM。
2.2.3.5脚手板
应满铺脚手板,严禁探头板,不得高低不平,并要设置挡脚板,挡脚板高度为18CM。满铺距墙小于10CM。
2.3架体与建筑物拉结
脚手架高度在7M以上及每高4M,水平每隔6M同建筑物牢固拉结,内外用50CM钢管固定。并加设顶撑使之同时承受拉力和压力,保证架与建筑物之间连接牢固,不摇晃、不倒塌。
2.4排水措施:架底处不得有积水,并设排水沟。
3脚手架验收
3.1外脚手架必须由持证人员搭设,随楼层的增高逐层对其进行检查及分段验收,高度9M验收一次,不符合要求的应迅速整改。
3.2外脚手架分段验收应按JGJ59-99中“外脚手架检查评分表”所列项目和施工方案要求的内容进行检查,填写验收记录单,并有搭设人员、安全员、施工员、项目经理签证,方能交付使用。

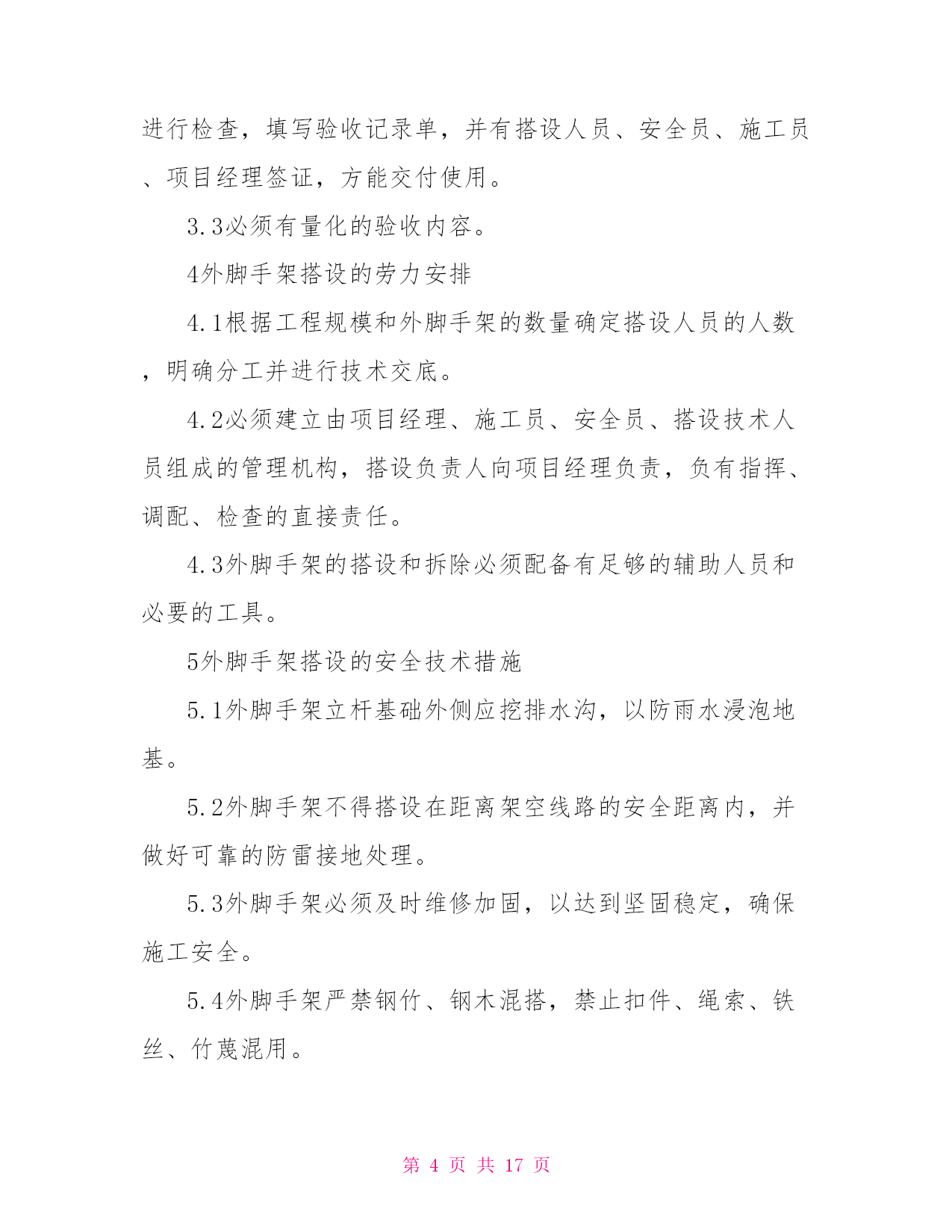

3.3必须有量化的验收内容。
4外脚手架搭设的劳力安排
4.1根据工程规模和外脚手架的数量确定搭设人员的人数,明确分工并进行技术交底。
4.2必须建立由项目经理、施工员、安全员、搭设技术人员组成的管理机构,搭设负责人向项目经理负责,负有指挥、调配、检查的直接责任。
4.3外脚手架的搭设和拆除必须配备有足够的辅助人员和必要的工具。
5外脚手架搭设的安全技术措施
5.1外脚手架立杆基础外侧应挖排水沟,以防雨水浸泡地基。
5.2外脚手架不得搭设在距离架空线路的安全距离内,并做好可靠的防雷接地处理。
5.3外脚手架必须及时维修加固,以达到坚固稳定,确保施工安全。
5.4外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、铁丝、竹蔑混用。
5.5外脚手架搭设人员必须持证上岗,并正确使用安全帽、安全网、穿防滑鞋。
5.6严格控制施工荷载,脚手板上不得集中堆料,施工荷载不得大于2KN/M2。
5.7控制扣件螺栓拧紧力矩,采用扭力扳手,扭力矩控制在40-50N.M范围内。
5.8严禁脚手板存在探头板,铺设脚手板以及多层作业时,应尽量使施工荷载内、外传递平衡。
5.9保证脚手架的整体性,不得与井架、塔吊一并拉结,不得截断架体。
6外脚手架拆除的安全技术措施
6.1拆架前,全面检查拟拆脚手架,根据检查结果,拟定出作业计划,报请批准,进行安全技术交底后才准工作。作业计划一般包括:拆架的步骤和方法、安全措施、堆料堆放地点、劳动组织安排等。
6.2拆架时应划分作业区,周围设防护围栏,竖立警戒标志,地面应设专人指挥,禁止非工作人员进入。
6.3拆架的高处作业人员应戴好安全帽,系好安全带,扎裹腿,穿软底防滑鞋。
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

钢管脚手架施工方案

文档大小:26KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
