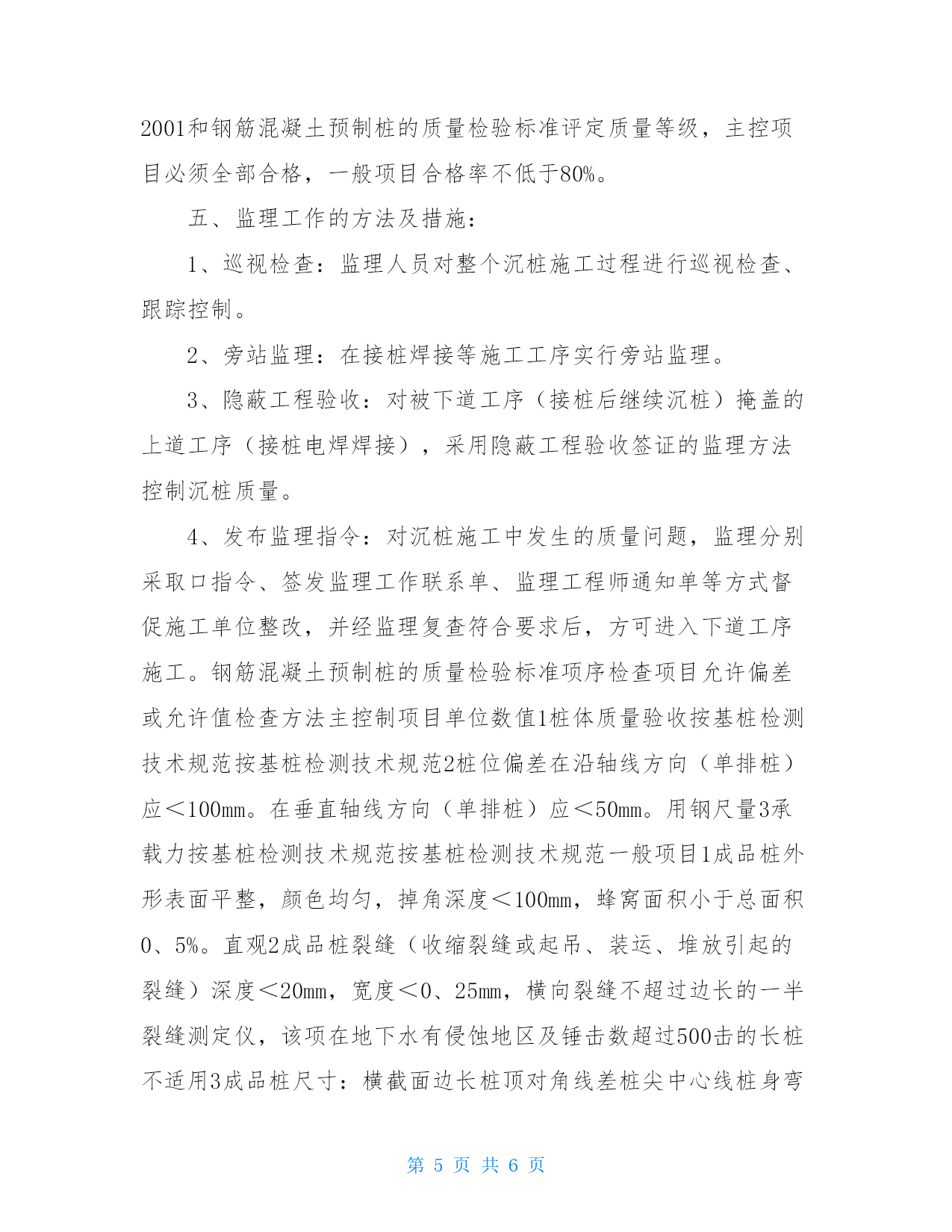

如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

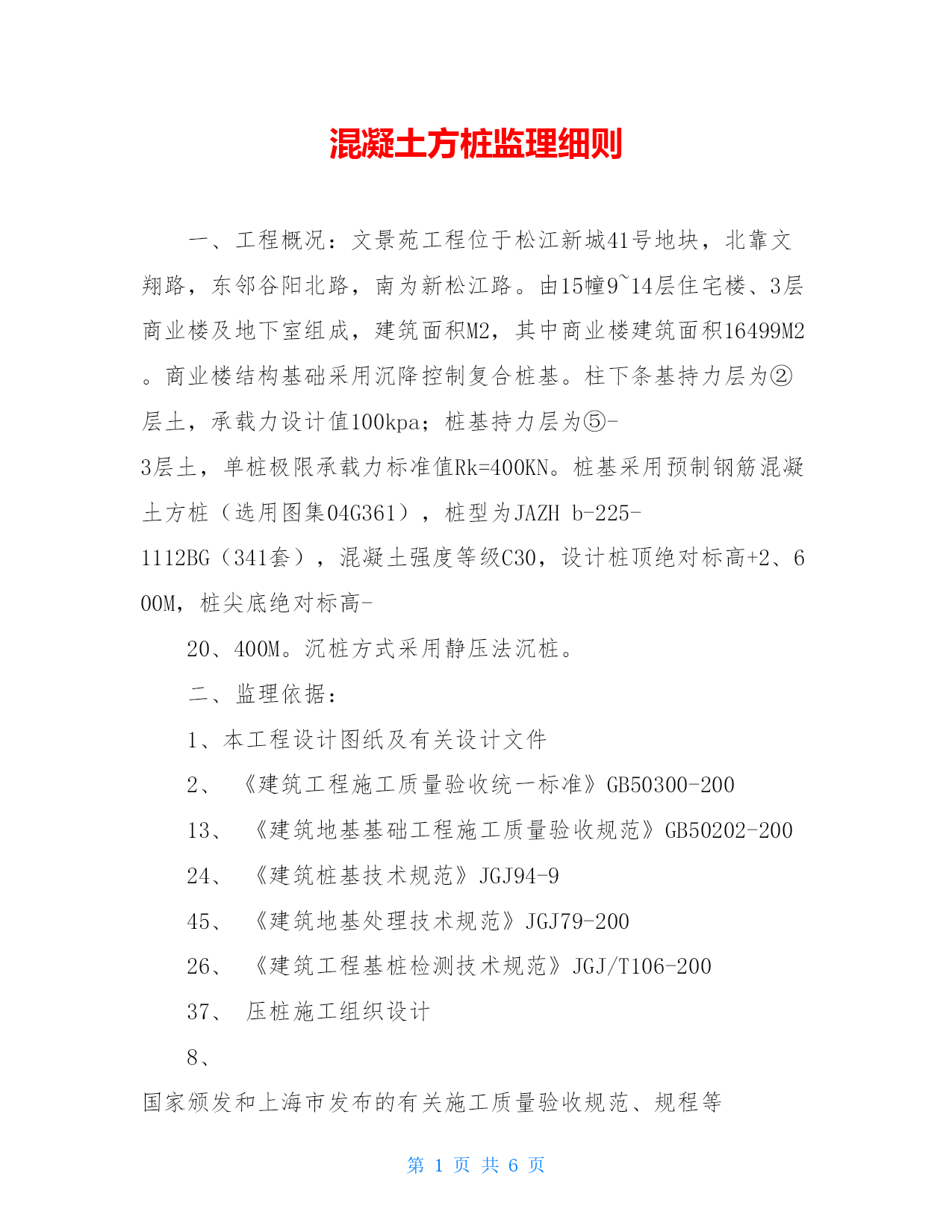

第页共NUMPAGES6页 混凝土方桩监理细则 一、工程概况:文景苑工程位于松江新城41号地块,北靠文翔路,东邻谷阳北路,南为新松江路。由15幢9~14层住宅楼、3层商业楼及地下室组成,建筑面积M2,其中商业楼建筑面积16499M2。商业楼结构基础采用沉降控制复合桩基。柱下条基持力层为②层土,承载力设计值100kpa;桩基持力层为⑤-3层土,单桩极限承载力标准值Rk=400KN。桩基采用预制钢筋混凝土方桩(选用图集04G361),桩型为JAZHb-225-1112BG(341套),混凝土强度等级C30,设计桩顶绝对标高+2、600M,桩尖底绝对标高- 20、400M。沉桩方式采用静压法沉桩。 二、监理依据: 1、本工程设计图纸及有关设计文件 2、《建筑工程施工质量验收统一标准》GB50300-200 13、《建筑地基基础工程施工质量验收规范》GB50202-200 24、《建筑桩基技术规范》JGJ94-9 45、《建筑地基处理技术规范》JGJ79-200 26、《建筑工程基桩检测技术规范》JGJ/T106-200 37、压桩施工组织设计 8、国家颁发和上海市发布的有关施工质量验收规范、规程等 三、监理工作流程:设计交底、图纸会审审批施工组织设计审查施工单位资质审查承包单位质量管理体系、技术管理体系、质量保证体系检查进场桩体(电焊条)质量放样桩位复测沉桩、电焊接桩旁站基坑开挖后桩位、桩顶标高验收签署检验批报验单 四、监理工作的控制要点及目标值: (一)事前控制: 1、审查桩基施工单位资质,包括资质证书、营业执照、企业业绩。 2、参加设计交底、图纸会审会议,提出意见和建议。 3、审查施工单位专职管理人员的资格证、特种作业人员的上岗证。 4、审查施工单位专职测量人员的岗位证书、测量设备的检定证书。 5、审查施工单位编制的、并经其单位技术负责人审核批准的施工组织设计,并签署书面意见。 6、复核施工单位测量基准线、水准基准点,并检查测量基准线和水准基准点的保护措施。 7、审查直接危及工程质量、施工安全的沉桩机械和起重机械验收合格备案记录,不合格机械不得使用。 8、检查工程检测区域内被保护地下管线等周边环境初始值。 9、要求施工单位提交监理桩位编号图。 (二)事中控制 1、沉桩前复核放样桩位,桩位偏差控制在20MM(群桩)及10MM(单排桩)以内。 2、沉桩前检查进场成品桩外观质量及外形尺寸,检查桩的质保资料(出厂合格证、混凝土试块抗压强度报告、混凝土预制构件质量监督报告等)。预制钢筋混凝土方桩应在混凝土强度达到设计强度的100%后方可沉桩施工。 3、沉桩顺序应采用自中间向二边对称前进,或中间向四周进行,及背靠地下管线、由近向远沉桩。 4、采用二台经纬仪从二个方向控制桩的垂直度,桩插入土中定位时的垂直度偏差不超过0、5%。 5、每一根桩应一次性连续压到底,接桩、压送桩应连续进行,尽量减少中间停歇时间。 6、压桩过程中,出现贯入度反常、桩身倾斜、位移、桩身或桩顶破碎等异常情况时,应停止压桩,待查明原因并进行必要处理后,方可继续压桩。 7、焊接接桩时,预埋件表面应保持清洁,上下节桩桩顶平整度必须小于2MM,纵轴线必须重合一致。上下两节桩之间的间隙应采用厚薄适当、加工成楔形的铁片填实焊牢。 8、焊接时应将四角点焊固定,然后对称同时焊接以减少焊接变形。第一层应采用细焊条(φ3、2mm)打底,确保根部焊透,第二层方可用粗焊条。焊逢必须每层检查,不应有夹渣、气孔等缺陷,焊逢要求连续饱满。 9、桩接头焊接完毕后,焊逢应在自然条件下冷却5分钟以上方可继续沉桩。 10、接桩焊接质量报告应符合GB50205-2001中三级焊逢要求,并按隐蔽工程验收后方可进入下一道工序施工。 11、沉桩控制原则,在正常情况下,以控制桩顶设计标高为主,贯入度为辅。 12、压桩过程中加强对工程监测区域内地下管线的监测和保护,当达到报警值时,督促施工单位及时采取减缓压桩频率、改变压桩顺序、设置释放孔等措施,以确保地下管线的安全。 13、压桩结束后,督促施工单位及时封堵(加盖或填土)送桩孔洞,以防发生人身坠落伤害事故。 (三)事后控制: 1、桩位和桩顶标高验收:基坑开挖后检查预制钢筋混凝土方桩桩位和桩顶标高。(1)实际桩位与设计位置的允许偏差为:在沿轴线方向(单排桩)应〈100mm。 在垂直轴线方向(单排桩)应〈50mm。(2)桩顶标高允许偏差为:-50~+50mm。 2、单桩承载力和桩体质量检验:(1)检查单桩承载力检验报告。(2)检查桩体小应变动测报告。 3、检验批质量等级评定:按现行国家标准《建筑工程施工质量验收统一标准》GB50300-2001和钢筋混凝土预制桩的质量检验标准评定质量等级,主控项目必须全部合格,一般项目合格率不低于80%。 五、监理工作的方法及措施:

王子****青蛙
实名认证
内容提供者


最近下载
最新上传
浙江省宁波市2024-2025学年高三下学期4月高考模拟考试语文试题及参考答案.docx
汤成难《漂浮于万有引力中的房屋》阅读答案.docx
四川省达州市普通高中2025届第二次诊断性检测语文试卷及参考答案.docx
山西省吕梁市2025年高三下学期第二次模拟考试语文试题及参考答案.docx
山西省部分学校2024-2025学年高二下学期3月月考语文试题及参考答案.docx
山西省2025年届高考考前适应性测试(冲刺卷)语文试卷及参考答案.docx
全国各地市语文中考真题名著阅读分类汇编.docx
七年级历史下册易混易错84条.docx
湖北省2024-2025学年高一下学期4月期中联考语文试题及参考答案.docx
黑龙江省大庆市2025届高三第三次教学质量检测语文试卷及参考答案.docx
