土方开挖支护工程安全专项施工方案

1、编制依据
1、1广西邮政局提供的《广西邮政南宁物流中心及通信调度楼岩土二期工程勘察报告》。
1、2广西邮政南宁物流中心及通信调度楼工程施工图纸。
1、3广西建工集团第五建筑工程有限责任公司广西邮政南宁物流中心及通信调度楼项目经理部编写的施工组织设计。

1、4《建筑地基基础施工质量验收规范》(GB50202-2002)

1、5《建筑基坑工程技术规范》(JGJ120-99)

1、6《建筑边坡工程技术规范》(GS50330-2002)

2、工程概况
2、1总体概况本工程为广西邮政南宁物流中心及通信调度楼工程,本工程建设地点在南宁市青秀区五象广场东面。通信调度楼(主楼)为框架一筒体结构,地下一层,地上二一层(局部二二层);营业楼及物流中心(裙楼)地下一层,地下三层,二者设缝断开。建筑总面积为287
36、84平方米,其中主楼220
90、76平方米,裙楼65
98、52平方米。本工程为一类高层建筑,设计耐火等级为一级,建筑耐久年限为50年。室内0、000的标高相当于绝对

76、40米。本工程主楼采用桩筏板基,桩基采用高强度静压预应力钢筋管桩,桩为Φ400,桩端以圆砾层为地基持力层,要求桩端进入持力层大于1米,单桩承载力特征为1010KN,筏板厚度为2200,核必筒部分筏权厚为2400。裙楼采用筏板基础,以粉质粘土层为地基持力层,地基承载力特征值为150Kpa,筏板厚度为1000。
2、2地质条件根据勘察报告,本工程场地内及附近无大的断裂带通过,无影响场地土稳定性的不良地质现象作用,地质稳定。拟建建筑地下室基坑开挖较深(约
5、8m),而场中第一层地下水埋藏较浅,稳定水位为
70、64~
74、19m,开挖深度大于第一层地下水位埋深,宜做好基坑降、排或止水措施,一方面避免地基上受水浸泡而降低承载力,另一方面避免地下水渗透造成坑壁失稳。由于第一层地下水量较小,基坑可采用明沟法进行排水。第二层地下水属于潜水,局部具有承压性,水量大,稳定水位为
67、14~
70、70m,开挖浓度小于第二层地下水位埋深,不考虑第二层地下水基坑开挖的影响。本工程场地土属于中软中硬场地土,地下水影响不大。
2、3工程特点分析拟建建筑场地较宽,有足够多的场地放坡,并且场地的东北面还有一块地可作为临时堆土场地。按设计图纸要求1:1或
1、5:1放坡(详见附录设计图纸)。
3、施工准备
3、1技术准备
3、1、1方案选择本工程总的方案定为用两台反铲式挖掘机进行挖土,配合8台5吨自卸车运土,机械开挖至设计标高上300时改用人工开挖修整,防止机械开挖扰动土层。本工程土方开挖分三步流水施工,第一步先开挖主楼土方至
4、7m后,桩基工程即可开始进行试桩压桩;第二步开挖裙楼土方至设计标高(-
6、4m)并立即验槽进行裙楼垫层施工;第三步待桩基础施工完毕后即进行主楼第二层土方(-
4、7m~-
6、8m,核心筒-

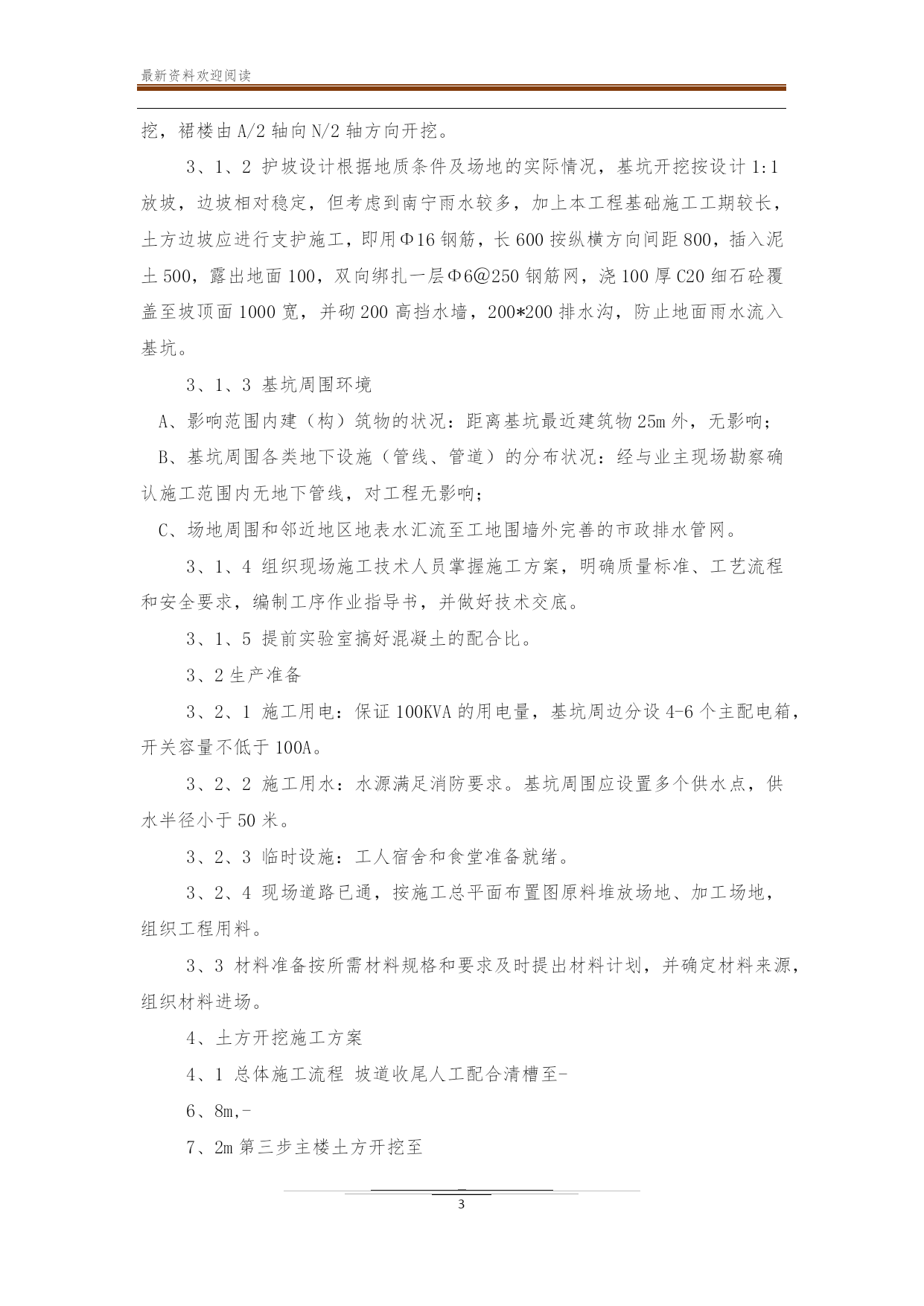

7、0m),最后挖除坡道土方收尾。土方开挖方向为主楼由7轴1轴方向开挖,裙楼由A/2轴向N/2轴方向开挖。

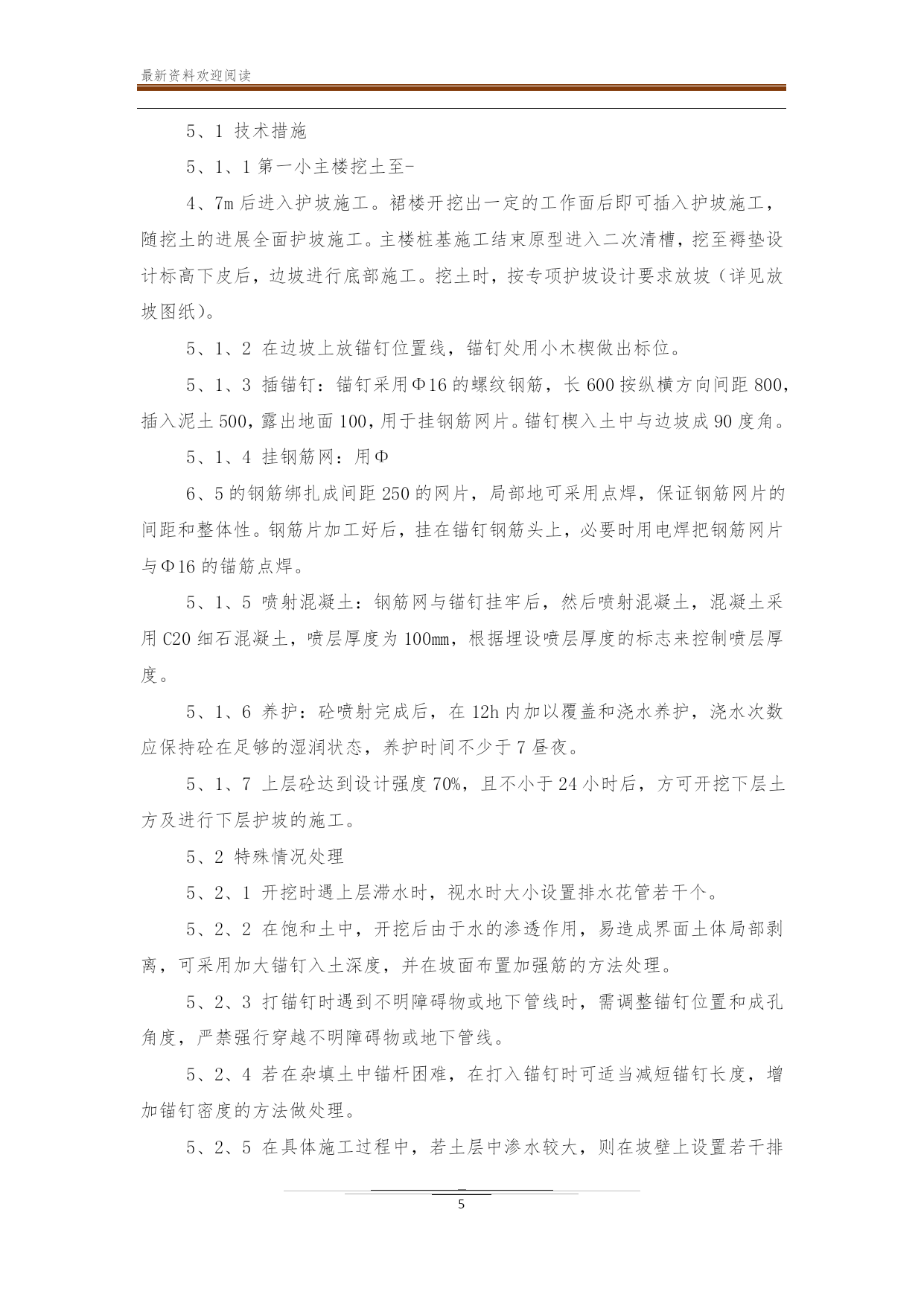

3、1、2护坡设计根据地质条件及场地的实际情况,基坑开挖按设计1:1放坡,边坡相对稳定,但考虑到南宁雨水较多,加上本工程基础施工工期较长,土方边坡应进行支护施工,即用Φ16钢筋,长600按纵横方向间距800,插入泥土500,露出地面100,双向绑扎一层Φ6@250钢筋网,浇100厚C20细石砼覆盖至坡顶面1000宽,并砌200高挡水墙,200*200排水沟,防止地面雨水流入基坑。
3、1、3基坑周围环境
A、影响范围内建(构)筑物的状况:距离基坑最近建筑物25m外,无影响;
B、基坑周围各类地下设施(管线、管道)的分布状况:经与业主现场勘察确认施工范围内无地下管线,对工程无影响;
C、场地周围和邻近地区地表水汇流至工地围墙外完善的市政排水管网。
3、1、4组织现场施工技术人员掌握施工方案,明确质量标准、工艺流程和安全要求,编制工序作业指导书,并做好技术交底。
3、1、5提前实验室搞好混凝土的配合比。
3、2生产准备
3、2、1施工用电:保证100KVA的用电量,基坑周边分设4-6个主配电箱,开关容量不低于100A。
3、2、2施工用水:水源满足消防要求。基坑周围应设置多个供水点,供水半径小于50米。
3、2、3临时设施:工人宿舍和食堂准备就绪。
3、2、4现场道路已通,按施工总平面布置图原料堆放场地、加工场地,组织工程用料。
3、3材料准备按所需材料规格和要求及时提出材料计划,并确定材料来源,组织材料进场。

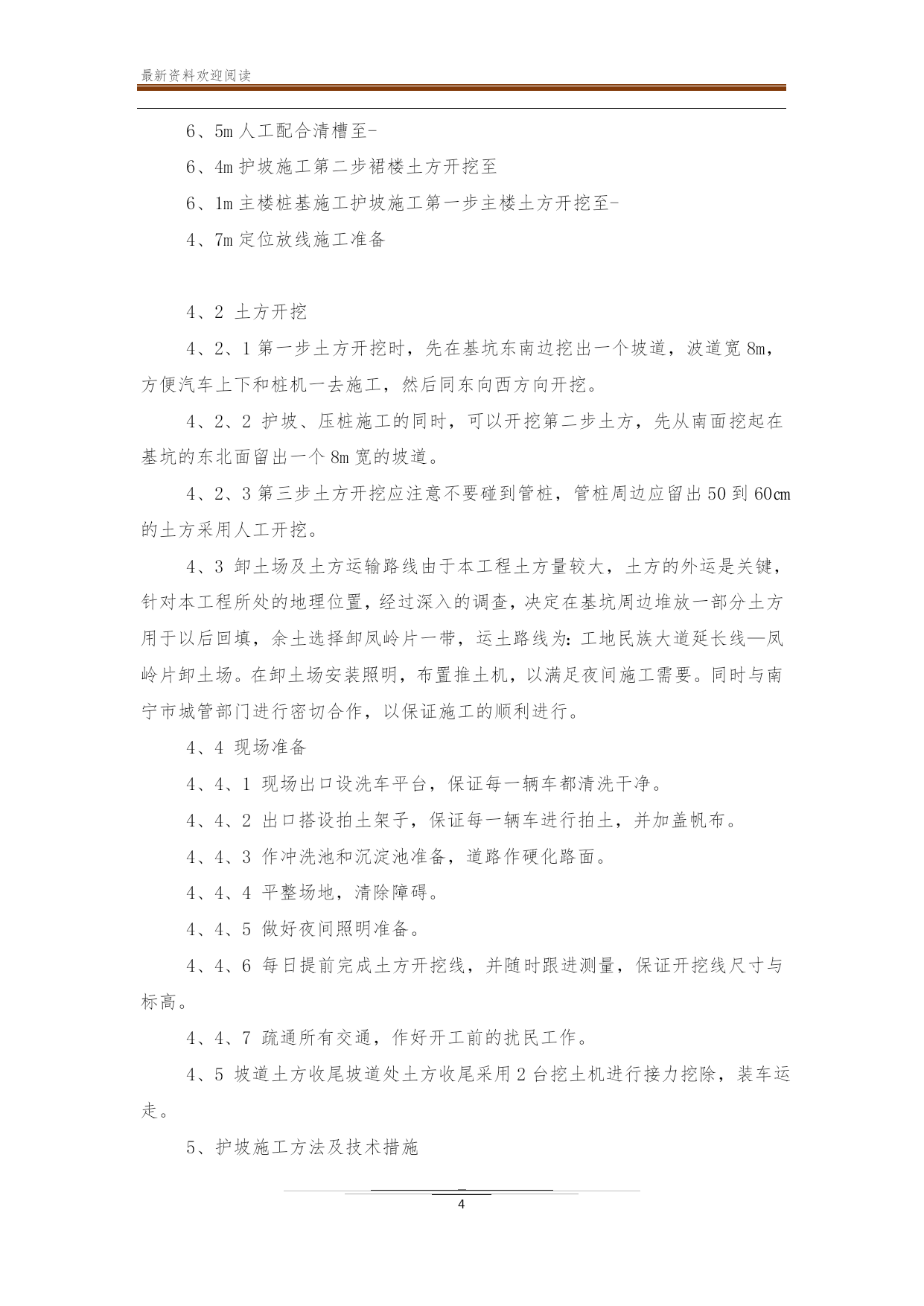

4、土方开挖施工方案
4、1总体施工流程坡道收尾人工配合清槽至-
6、8m,-
7、2m第三步主楼土方开挖至
6、5m人工配合清槽至-
6、
查看更多
王子****青蛙
实名认证
内容提供者
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

土方开挖支护工程安全专项施工方案

文档大小:33KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
