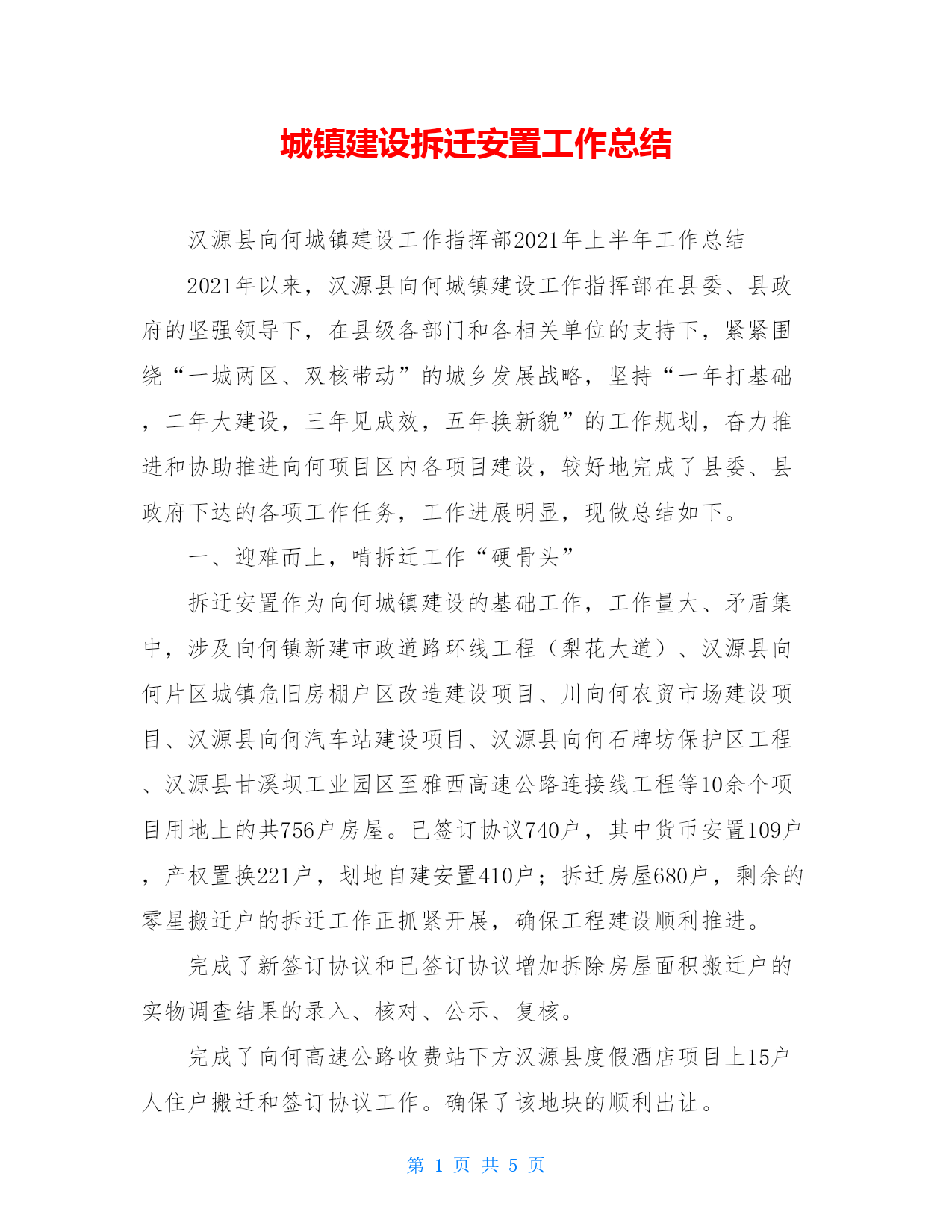

城镇建设拆迁安置工作总结

汉源县向何城镇建设工作指挥部2021年上半年工作总结
2021年以来,汉源县向何城镇建设工作指挥部在县委、县政府的坚强领导下,在县级各部门和各相关单位的支持下,紧紧围绕“一城两区、双核带动”的城乡发展战略,坚持“一年打基础,二年大建设,三年见成效,五年换新貌”的工作规划,奋力推进和协助推进向何项目区内各项目建设,较好地完成了县委、县政府下达的各项工作任务,工作进展明显,现做总结如下。
一、迎难而上,啃拆迁工作“硬骨头”
拆迁安置作为向何城镇建设的基础工作,工作量大、矛盾集中,涉及向何镇新建市政道路环线工程(梨花大道)、汉源县向何片区城镇危旧房棚户区改造建设项目、川向何农贸市场建设项目、汉源县向何汽车站建设项目、汉源县向何石牌坊保护区工程、汉源县甘溪坝工业园区至雅西高速公路连接线工程等10余个项目用地上的共756户房屋。已签订协议740户,其中货币安置109户,产权置换221户,划地自建安置410户;拆迁房屋680户,剩余的零星搬迁户的拆迁工作正抓紧开展,确保工程建设顺利推进。
完成了新签订协议和已签订协议增加拆除房屋面积搬迁户的实物调查结果的录入、核对、公示、复核。
完成了向何高速公路收费站下方汉源县度假酒店项目上15户人住户搬迁和签订协议工作。确保了该地块的顺利出让。

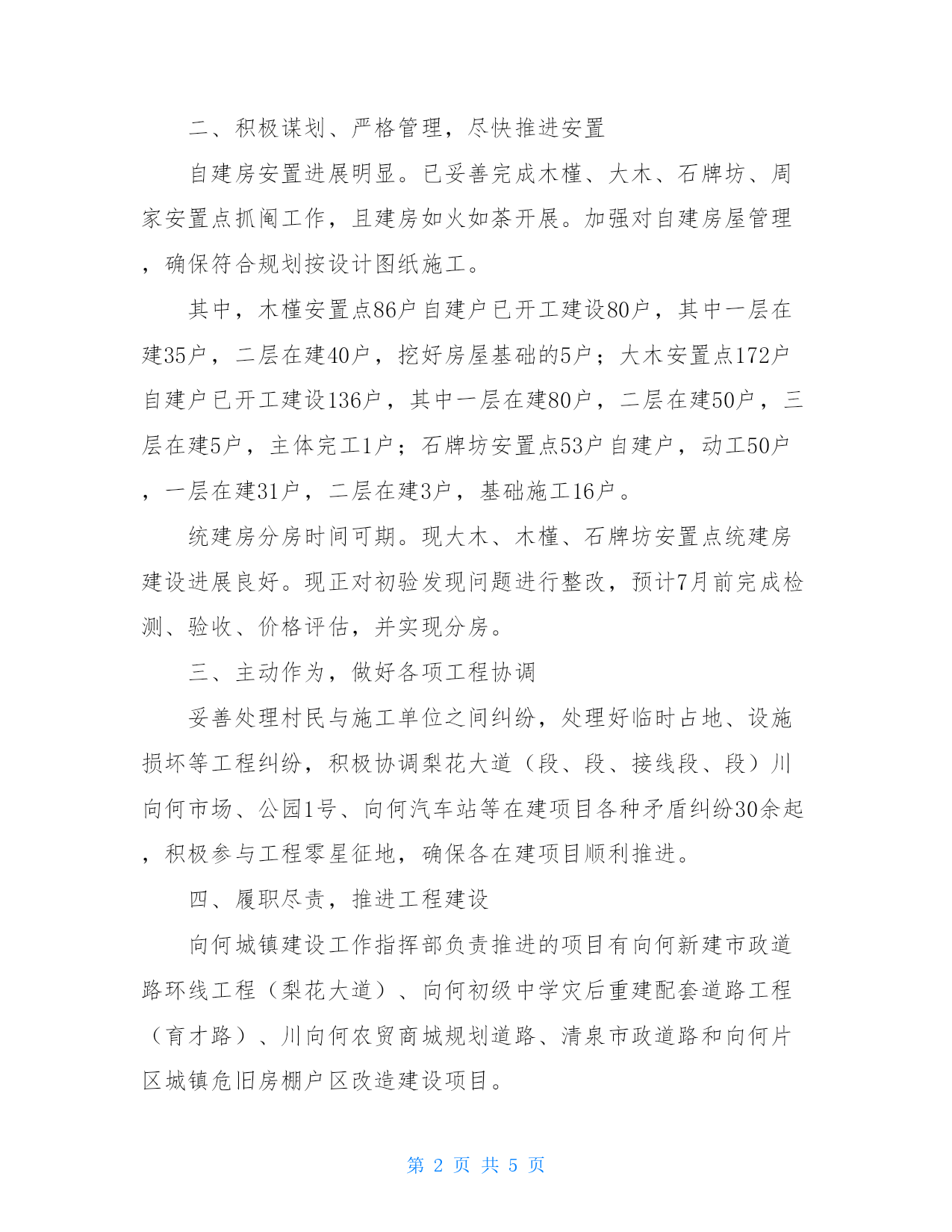

二、积极谋划、严格管理,尽快推进安置
自建房安置进展明显。已妥善完成木槿、大木、石牌坊、周家安置点抓阄工作,且建房如火如荼开展。加强对自建房屋管理,确保符合规划按设计图纸施工。
其中,木槿安置点86户自建户已开工建设80户,其中一层在建35户,二层在建40户,挖好房屋基础的5户;大木安置点172户自建户已开工建设136户,其中一层在建80户,二层在建50户,三层在建5户,主体完工1户;石牌坊安置点53户自建户,动工50户,一层在建31户,二层在建3户,基础施工16户。
统建房分房时间可期。现大木、木槿、石牌坊安置点统建房建设进展良好。现正对初验发现问题进行整改,预计7月前完成检测、验收、价格评估,并实现分房。
三、主动作为,做好各项工程协调
妥善处理村民与施工单位之间纠纷,处理好临时占地、设施损坏等工程纠纷,积极协调梨花大道(段、段、接线段、段)川向何市场、公园1号、向何汽车站等在建项目各种矛盾纠纷30余起,积极参与工程零星征地,确保各在建项目顺利推进。
四、履职尽责,推进工程建设
向何城镇建设工作指挥部负责推进的项目有向何新建市政道路环线工程(梨花大道)、向何初级中学灾后重建配套道路工程(育才路)、川向何农贸商城规划道路、清泉市政道路和向何片区城镇危旧房棚户区改造建设项目。

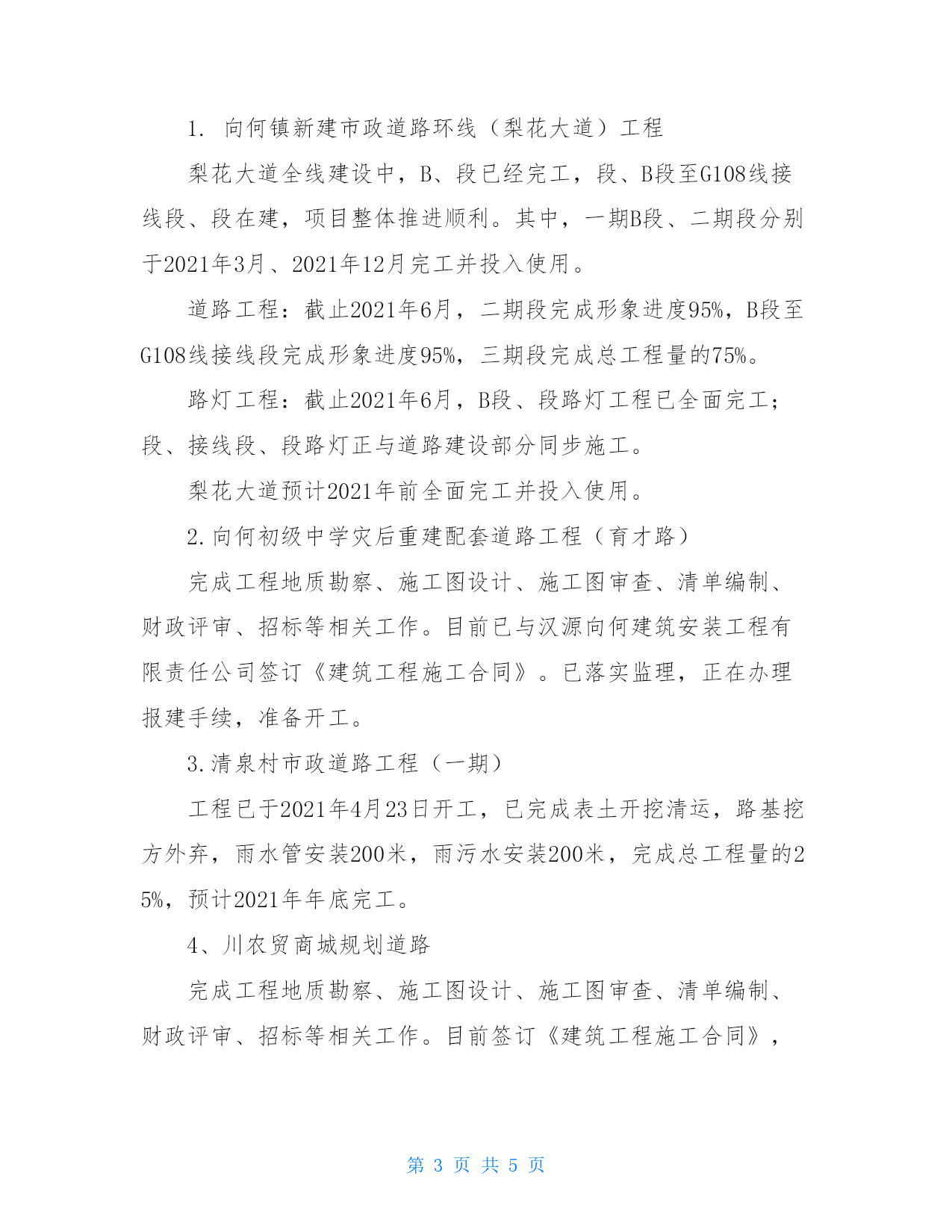

1.向何镇新建市政道路环线(梨花大道)工程
梨花大道全线建设中,B、段已经完工,段、B段至G108线接线段、段在建,项目整体推进顺利。其中,一期B段、二期段分别于2021年3月、2021年12月完工并投入使用。
道路工程:截止2021年6月,二期段完成形象进度95%,B段至G108线接线段完成形象进度95%,三期段完成总工程量的75%。
路灯工程:截止2021年6月,B段、段路灯工程已全面完工;段、接线段、段路灯正与道路建设部分同步施工。
梨花大道预计2021年前全面完工并投入使用。
2.向何初级中学灾后重建配套道路工程(育才路)
完成工程地质勘察、施工图设计、施工图审查、清单编制、财政评审、招标等相关工作。目前已与汉源向何建筑安装工程有限责任公司签订《建筑工程施工合同》。已落实监理,正在办理报建手续,准备开工。
3.清泉村市政道路工程(一期)
工程已于2021年4月23日开工,已完成表土开挖清运,路基挖方外弃,雨水管安装200米,雨污水安装200米,完成总工程量的25%,预计2021年年底完工。
4、川农贸商城规划道路
完成工程地质勘察、施工图设计、施工图审查、清单编制、财政评审、招标等相关工作。目前签订《建筑工程施工合同》,已落实监理,正在办理报建手续,施工单位进场放线后发现按原有设计无法施工,目前正在调整设计。

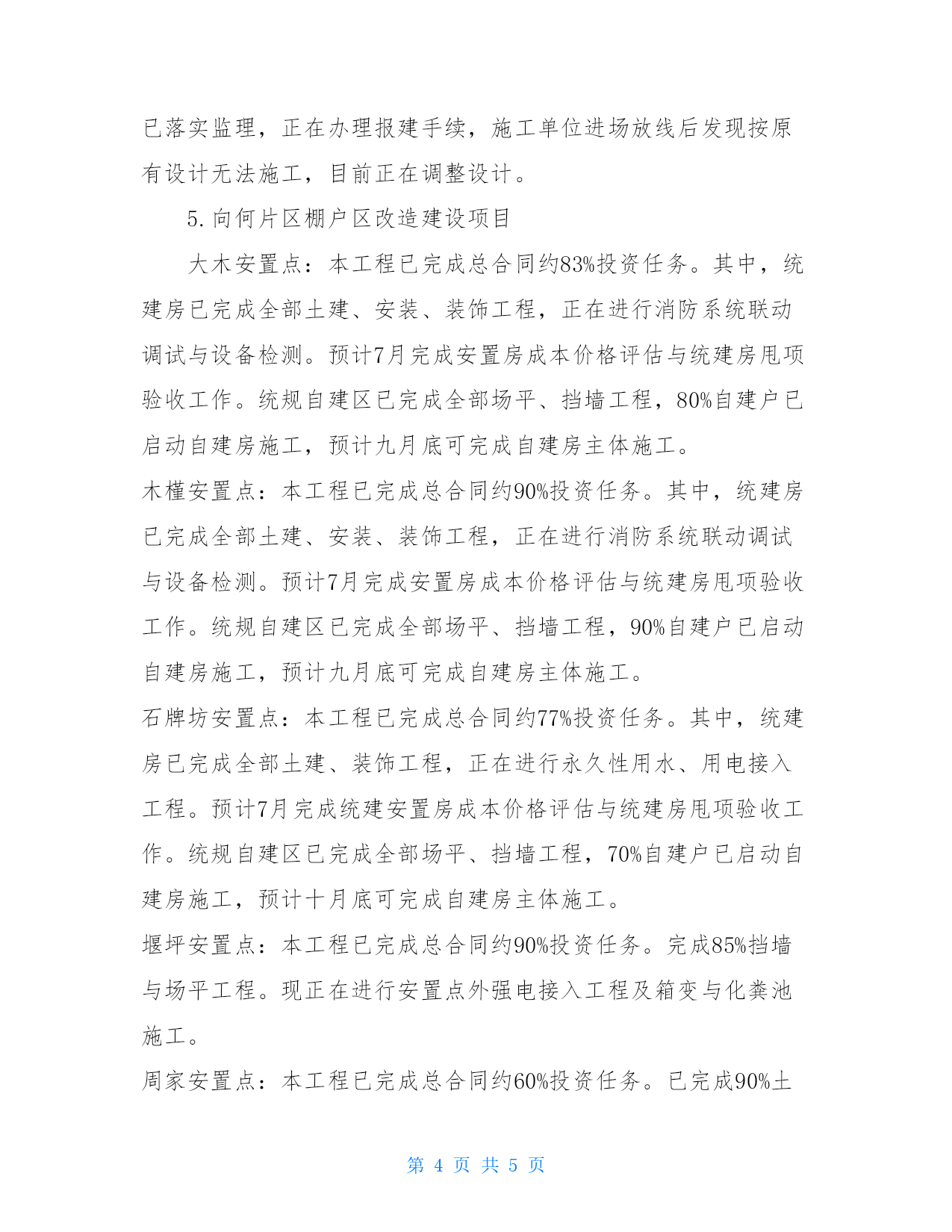

5.向何片区棚户区改造建设项目

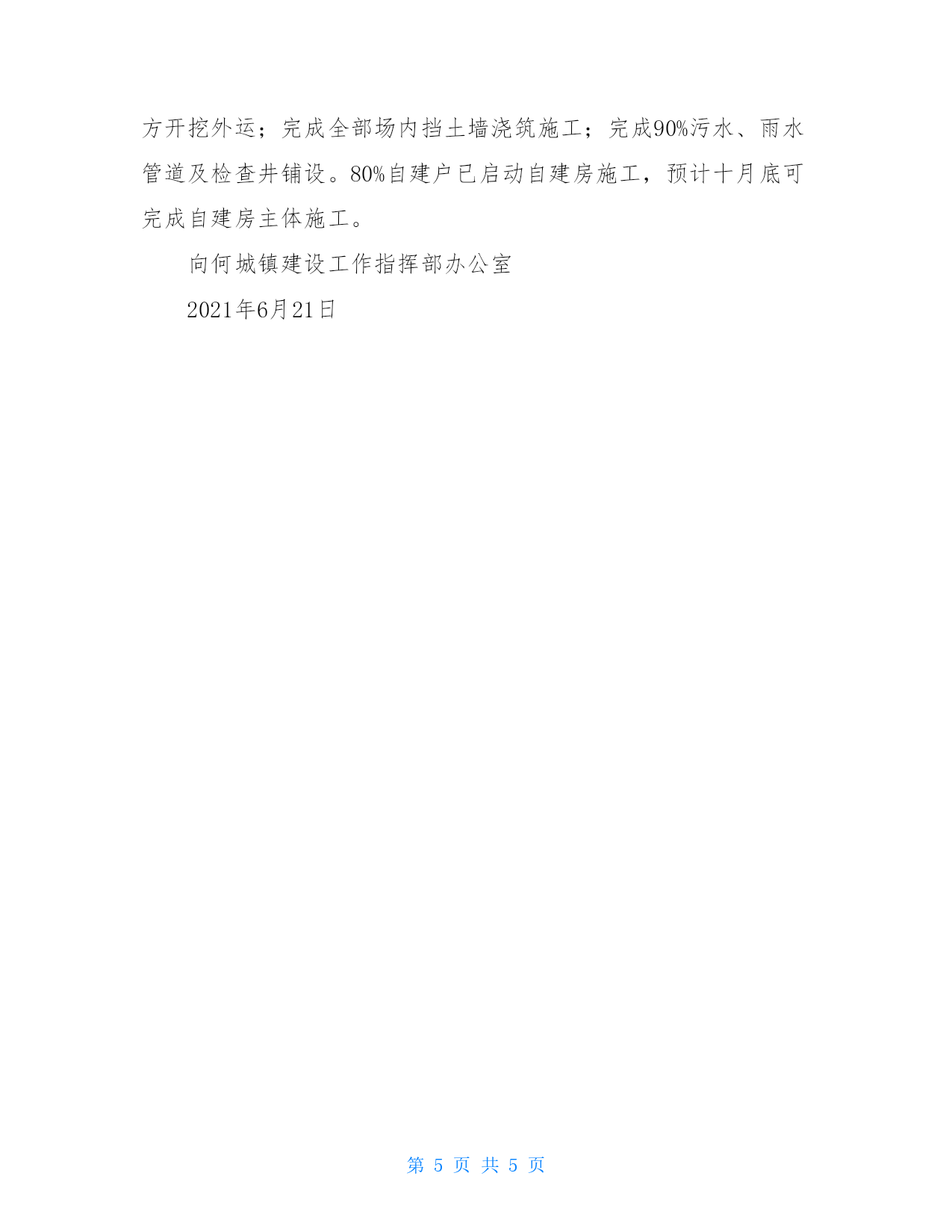

大木安置点:本工程已完成总合同约83%投资任务。其中,统建房已完成全部土建、安装、装饰工程,正在进行消防系统联动调试与设备检测。预计7月完成安置房成本价格评估与统建房甩项验收工作。统规自建区已完成全部场平、挡墙工程,80%自建户已启动自建房施工,预计九月底可完成自建房主体施工。木槿安置点:本工程已完成总合同约90%投资任务。其中,统建房已完成全部土建、安装、装饰工程,正在进行消防系统联动调试与设备检测。预计7月完成安置房成本价格评估与统建房甩项验收工作。统规自建区已完成全部场平、挡墙工程,90%自建户已启动自建房施工,预计九月底可完成自建房主体施工。石牌坊安置点:本工程已完成总合同
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

城镇建设拆迁安置工作总结

文档大小:15KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
