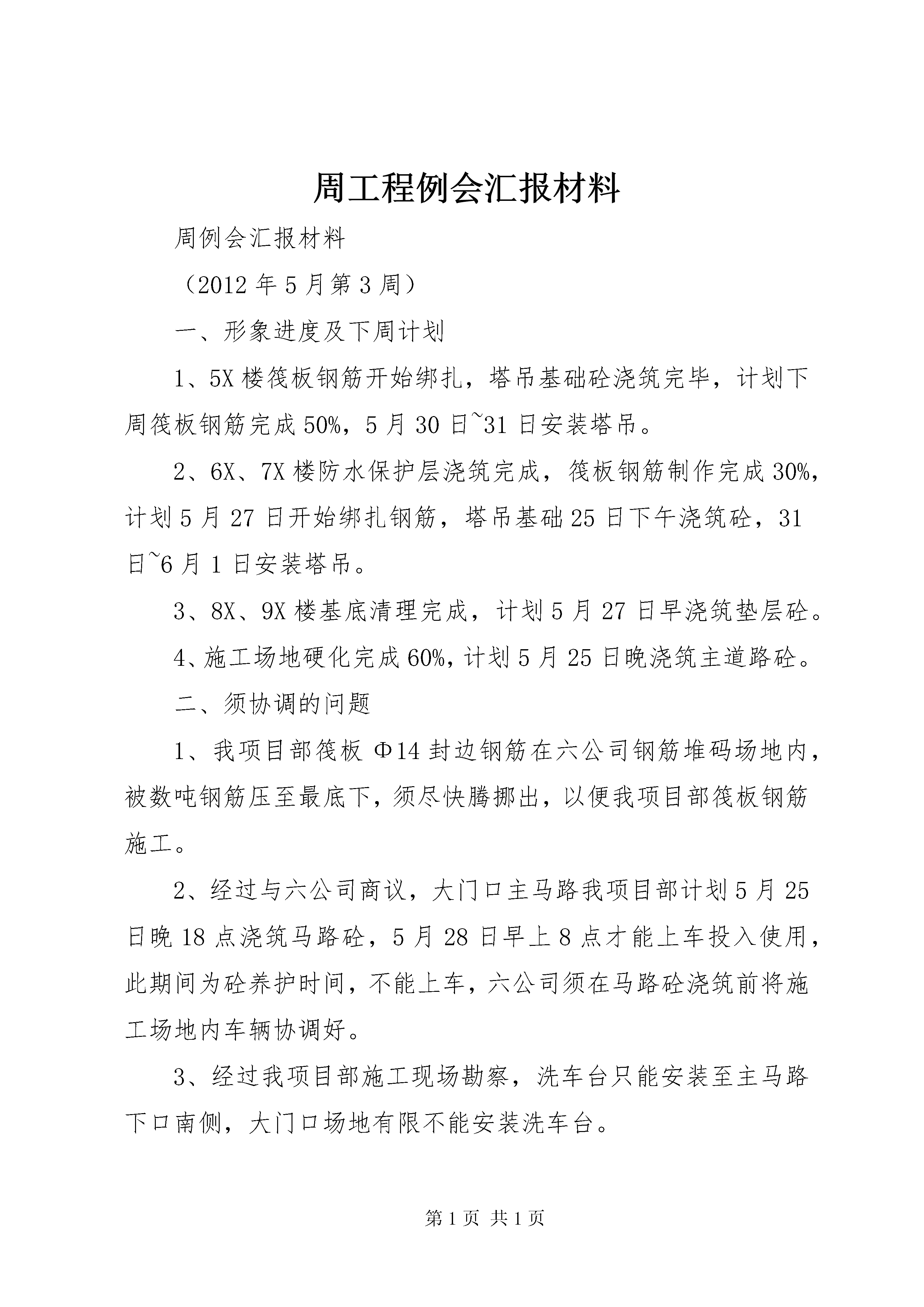

周工程例会汇报材料周例会汇报材料(2012年5月第3周)一、形象进度及下周计划1、5X楼筏板钢筋开始绑扎,塔吊基础砼浇筑完毕,计划下周筏板钢筋完成50%,5月30日~31日安装塔吊。2、6X、7X楼防水保护层浇筑完成,筏板钢筋制作完成30%,计划5月27日开始绑扎钢筋,塔吊基础25日下午浇筑砼,31日~6月1日安装塔吊。3、8X、9X楼基底清理完成,计划5月27日早浇筑垫层砼。4、施工场地硬化完成60%,计划5月25日晚浇筑主道路砼。二、须协调的问题1、我项目部筏板Φ14封边钢筋在六公司钢筋堆码场地内,被数吨钢筋压至最底下,须尽快腾挪出,以便我项目部筏板钢筋施工。2、经过与六公司商议,大门口主马路我项目部计划5月25日晚18点浇筑马路砼,5月28日早上8点才能上车投入使用,此期间为砼养护时间,不能上车,六公司须在马路砼浇筑前将施工场地内车辆协调好。3、经过我项目部施工现场勘察,洗车台只能安装至主马路下口南侧,大门口场地有限不能安装洗车台。4、按照计划5月30日~6月1日我项目安装5X、6X、7楼塔吊,施工临电须进场到位,以保证塔吊安装期间的正常用电。5、现9X楼裙楼基坑已按设计图纸开挖至基底标高,喷锚支护完成。接设计院通知,9X楼裙楼地下室由一层变更为两层,但具体基底标高未定,9X楼基础垫层5月28日计划浇筑,待垫层浇筑完后裙楼土方开挖就存在很大难度,影响8X、9X楼施工进度。2012年5月25日
