如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

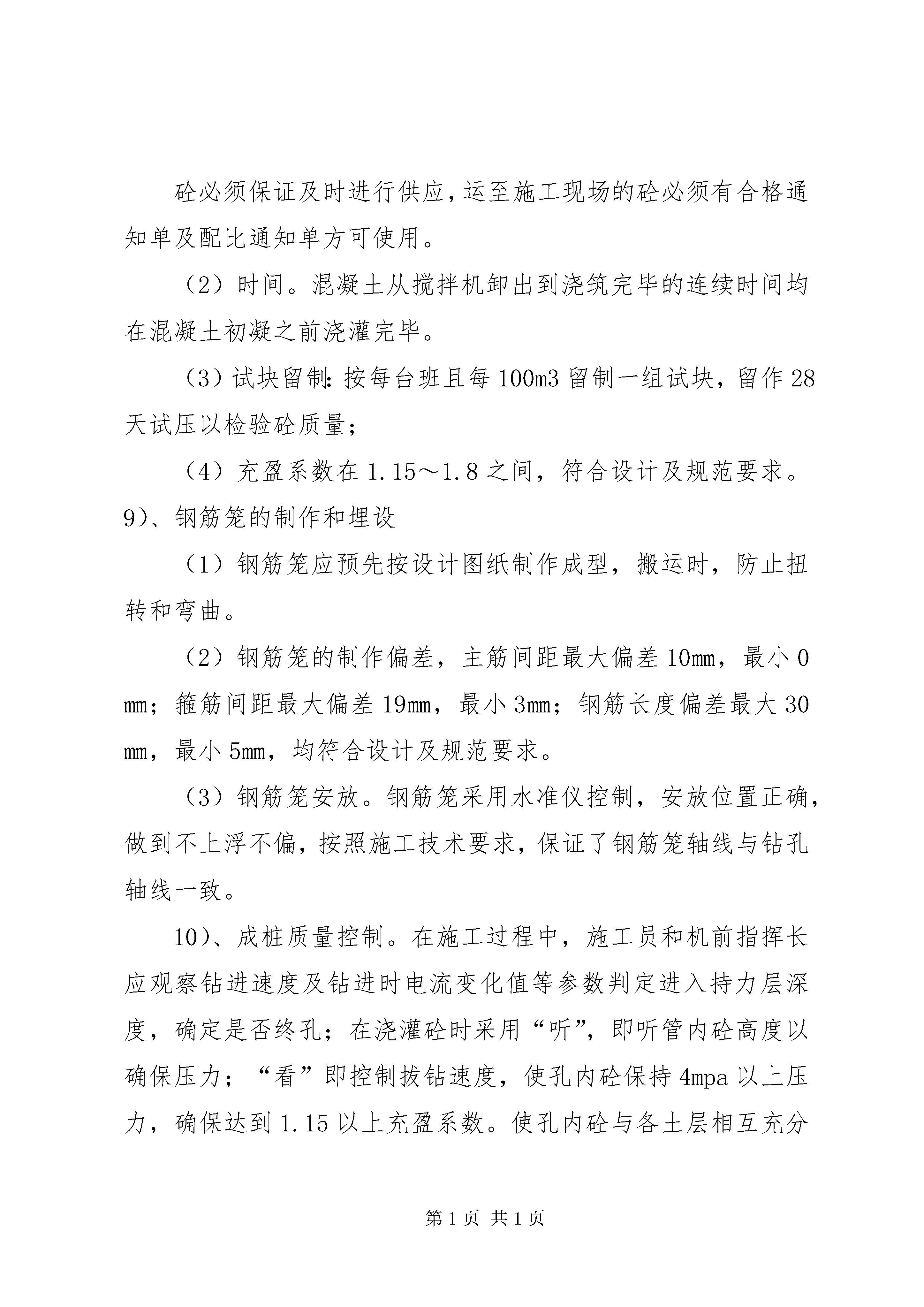

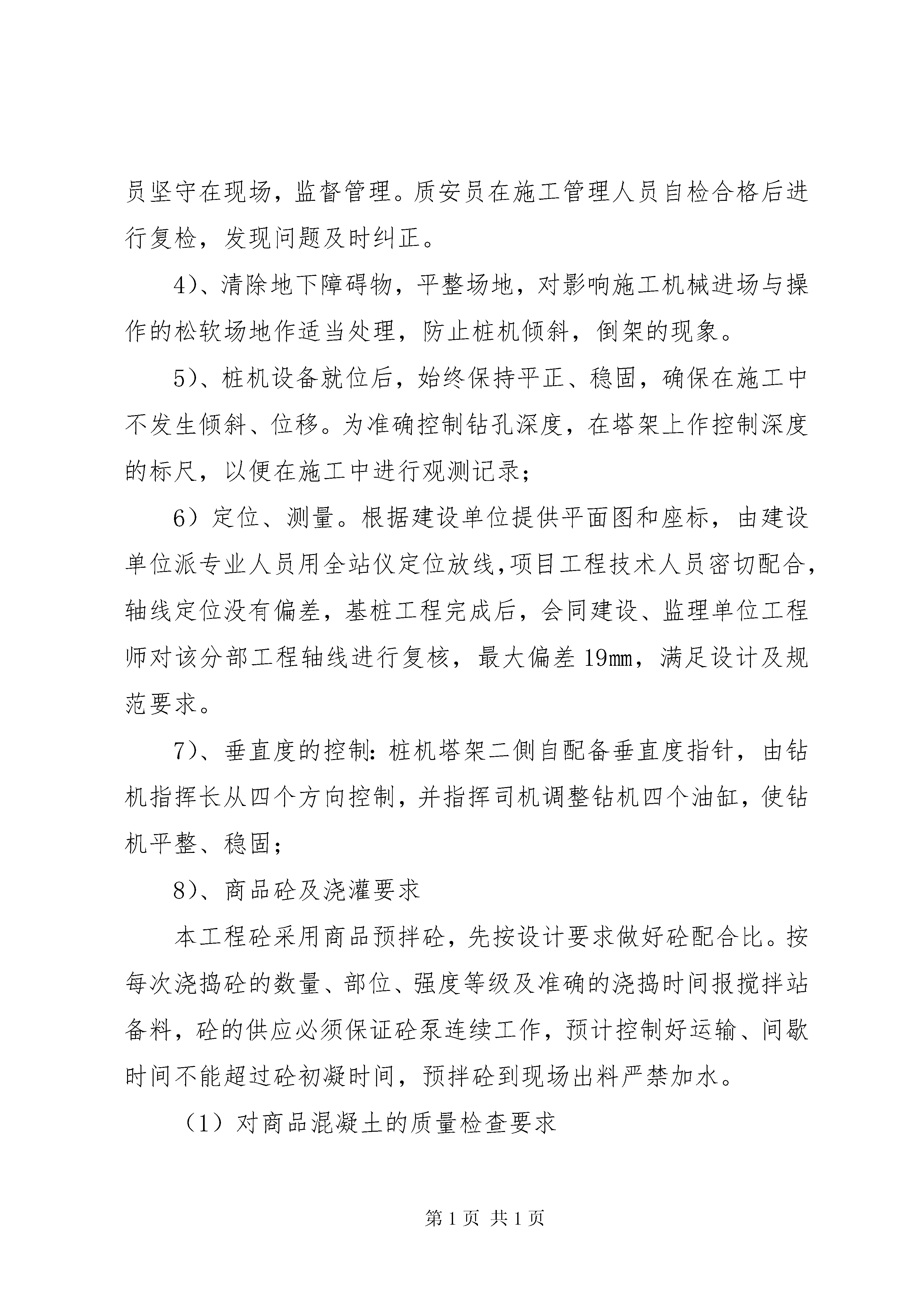

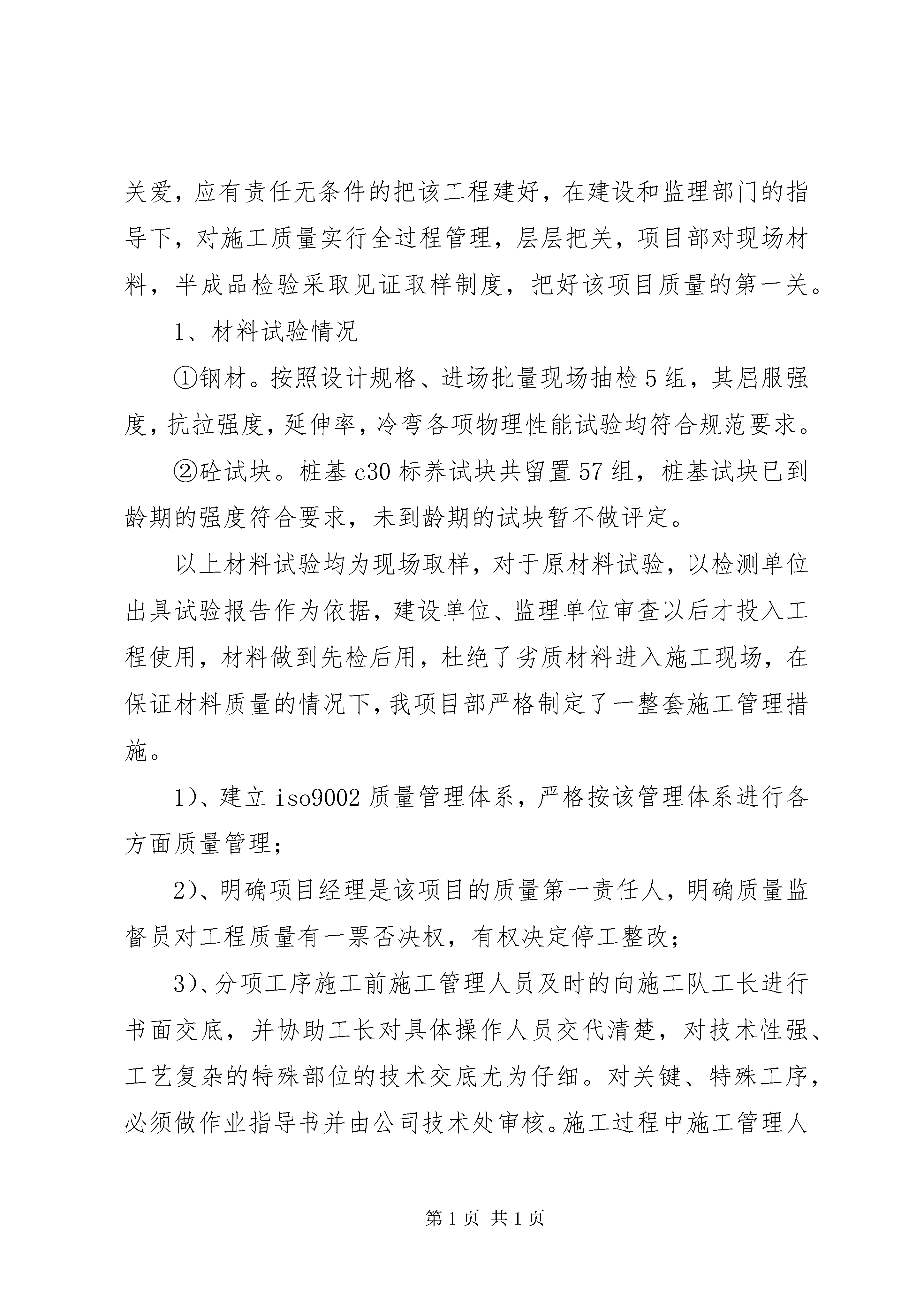

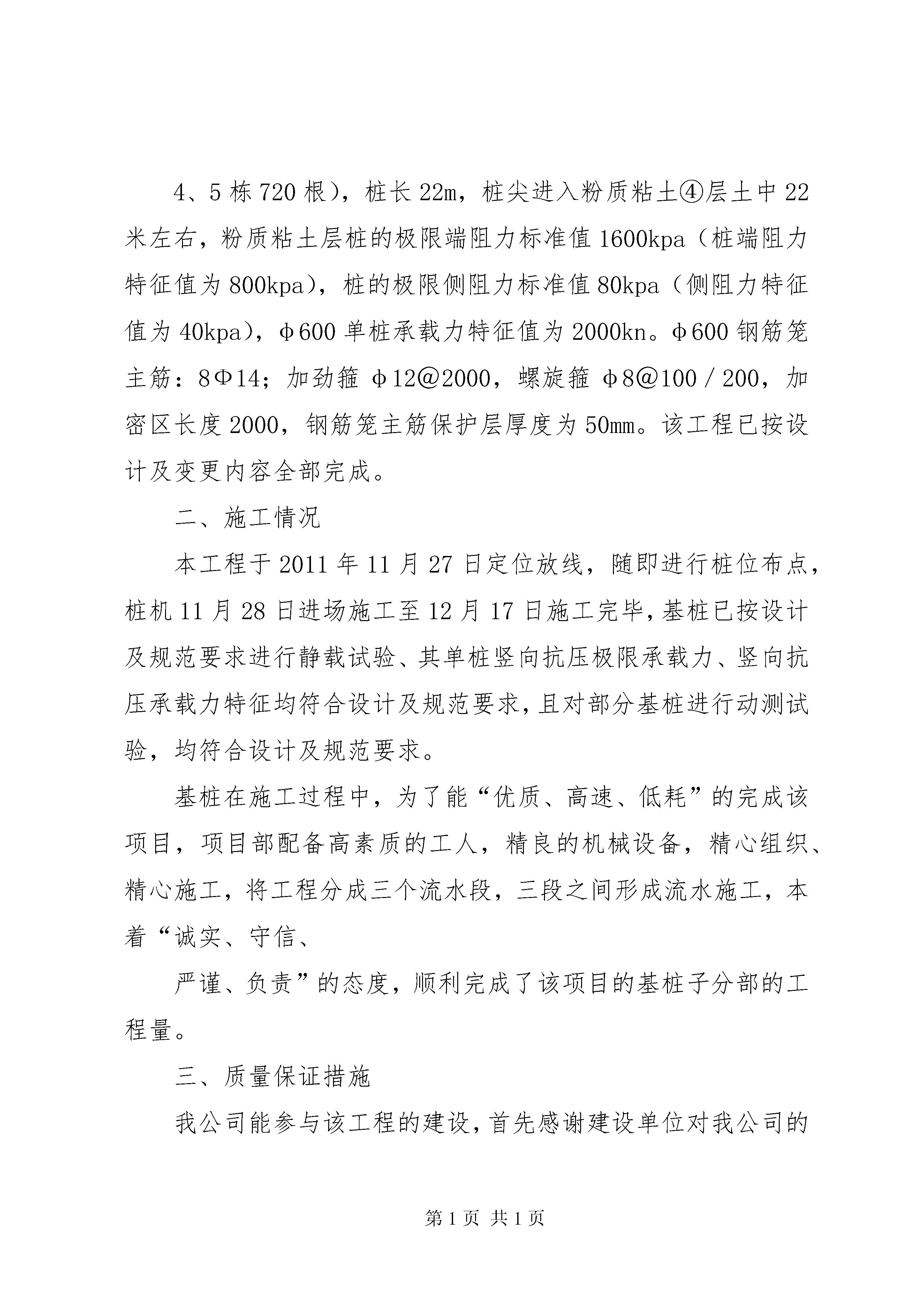

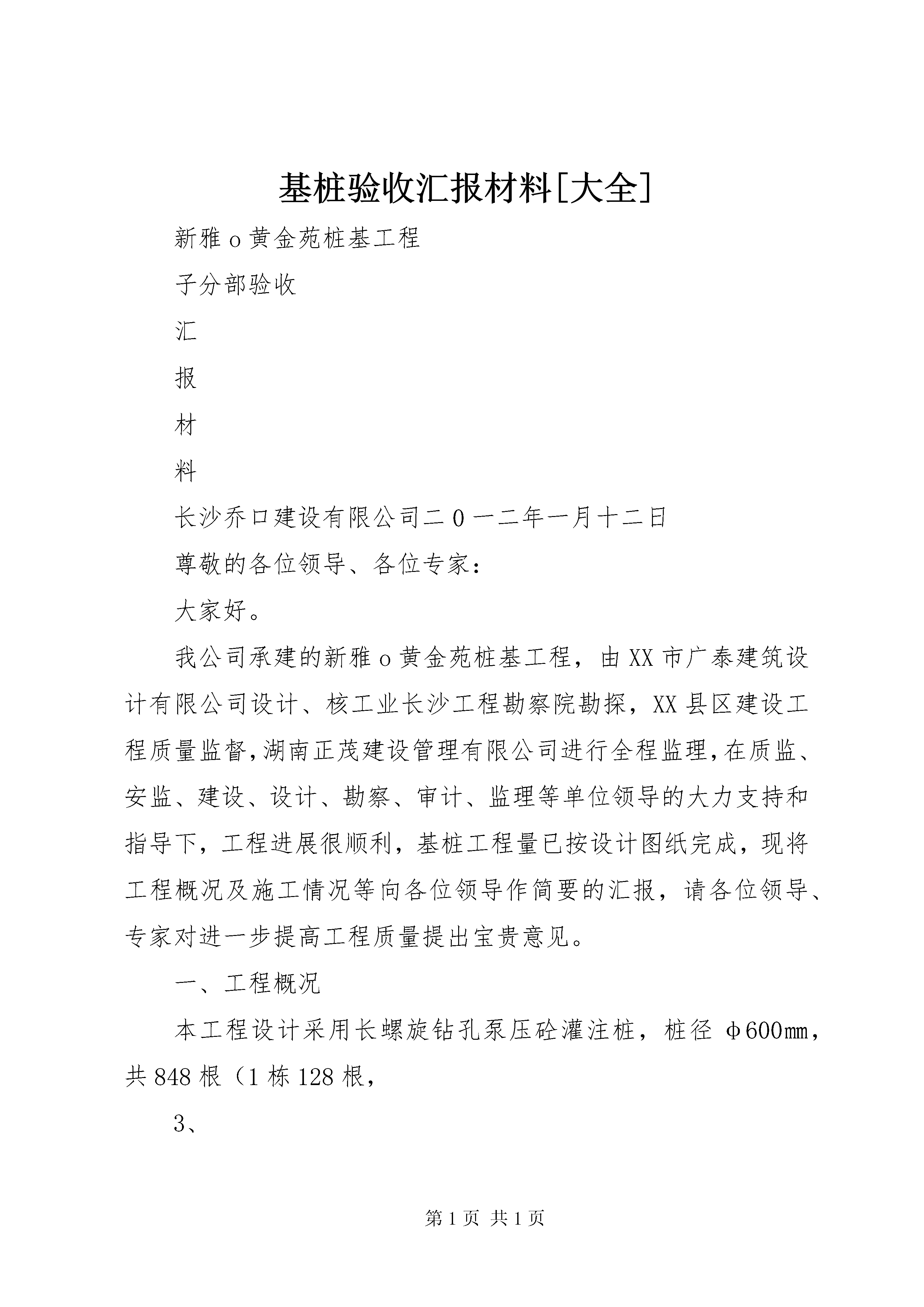

基桩验收汇报材料[大全]新雅o黄金苑桩基工程子分部验收汇报材料长沙乔口建设有限公司二0一二年一月十二日尊敬的各位领导、各位专家:大家好。我公司承建的新雅o黄金苑桩基工程,由XX市广泰建筑设计有限公司设计、核工业长沙工程勘察院勘探,XX县区建设工程质量监督,湖南正茂建设管理有限公司进行全程监理,在质监、安监、建设、设计、勘察、审计、监理等单位领导的大力支持和指导下,工程进展很顺利,基桩工程量已按设计图纸完成,现将工程概况及施工情况等向各位领导作简要的汇报,请各位领导、专家对进一步提高工程质量提出宝贵意见。一、工程概况本工程设计采用长螺旋钻孔泵压砼灌注桩,桩径φ600㎜,共848根(1栋128根,3、4、5栋720根),桩长22m,桩尖进入粉质粘土④层土中22米左右,粉质粘土层桩的极限端阻力标准值1600kpa(桩端阻力特征值为800kpa),桩的极限侧阻力标准值80kpa(侧阻力特征值为40kpa),φ600单桩承载力特征值为2000kn。φ600钢筋笼主筋:8Ф14;加劲箍φ12@2000,螺旋箍φ8@100/200,加密区长度2000,钢筋笼主筋保护层厚度为50mm。该工程已按设计及变更内容全部完成。二、施工情况本工程于2011年11月27日定位放线,随即进行桩位布点,桩机11月28日进场施工至12月17日施工完毕,基桩已按设计及规范要求进行静载试验、其单桩竖向抗压极限承载力、竖向抗压承载力特征均符合设计及规范要求,且对部分基桩进行动测试验,均符合设计及规范要求。基桩在施工过程中,为了能“优质、高速、低耗”的完成该项目,项目部配备高素质的工人,精良的机械设备,精心组织、精心施工,将工程分成三个流水段,三段之间形成流水施工,本着“诚实、守信、严谨、负责”的态度,顺利完成了该项目的基桩子分部的工程量。三、质量保证措施我公司能参与该工程的建设,首先感谢建设单位对我公司的关爱,应有责任无条件的把该工程建好,在建设和监理部门的指导下,对施工质量实行全过程管理,层层把关,项目部对现场材料,半成品检验采取见证取样制度,把好该项目质量的第一关。1、材料试验情况①钢材。按照设计规格、进场批量现场抽检5组,其屈服强度,抗拉强度,延伸率,冷弯各项物理性能试验均符合规范要求。②砼试块。桩基c30标养试块共留置57组,桩基试块已到龄期的强度符合要求,未到龄期的试块暂不做评定。以上材料试验均为现场取样,对于原材料试验,以检测单位出具试验报告作为依据,建设单位、监理单位审查以后才投入工程使用,材料做到先检后用,杜绝了劣质材料进入施工现场,在保证材料质量的情况下,我项目部严格制定了一整套施工管理措施。1)、建立iso9002质量管理体系,严格按该管理体系进行各方面质量管理;2)、明确项目经理是该项目的质量第一责任人,明确质量监督员对工程质量有一票否决权,有权决定停工整改;3)、分项工序施工前施工管理人员及时的向施工队工长进行书面交底,并协助工长对具体操作人员交代清楚,对技术性强、工艺复杂的特殊部位的技术交底尤为仔细。对关键、特殊工序,必须做作业指导书并由公司技术处审核。施工过程中施工管理人员坚守在现场,监督管理。质安员在施工管理人员自检合格后进行复检,发现问题及时纠正。4)、清除地下障碍物,平整场地,对影响施工机械进场与操作的松软场地作适当处理,防止桩机倾斜,倒架的现象。5)、桩机设备就位后,始终保持平正、稳固,确保在施工中不发生倾斜、位移。为准确控制钻孔深度,在塔架上作控制深度的标尺,以便在施工中进行观测记录;6)定位、测量。根据建设单位提供平面图和座标,由建设单位派专业人员用全站仪定位放线,项目工程技术人员密切配合,轴线定位没有偏差,基桩工程完成后,会同建设、监理单位工程师对该分部工程轴线进行复核,最大偏差19㎜,满足设计及规范要求。7)、垂直度的控制:桩机塔架二側自配备垂直度指针,由钻机指挥长从四个方向控制,并指挥司机调整钻机四个油缸,使钻机平整、稳固;8)、商品砼及浇灌要求本工程砼采用商品预拌砼,先按设计要求做好砼配合比。按每次浇捣砼的数量、部位、强度等级及准确的浇捣时间报搅拌站备料,砼的供应必须保证砼泵连续工作,预计控制好运输、间歇时间不能超过砼初凝时间,预拌砼到现场出料严禁加水。(1)对商品混凝土的质量检查要求砼必须保证及时进行供应,运至施工现场的砼必须有合格通知单及配比通知单方可使用。(2)时间。混凝土从搅拌机卸出到浇筑完毕的连续时间均在混凝土初凝之前浇灌完毕。(3)试块留制:按每台班且每100m3留制一组试块,留作28天试压以检验砼质量;(4)充盈系数在1.15~1.8之间,符合设计及规范要求。9)、钢筋笼的制作和埋设(1)钢筋笼应预先按设计图纸制作成型,搬运时,防止扭转和弯曲。(2)钢筋笼的制作偏差,主筋间距最大

An****99
实名认证
内容提供者


最近下载
