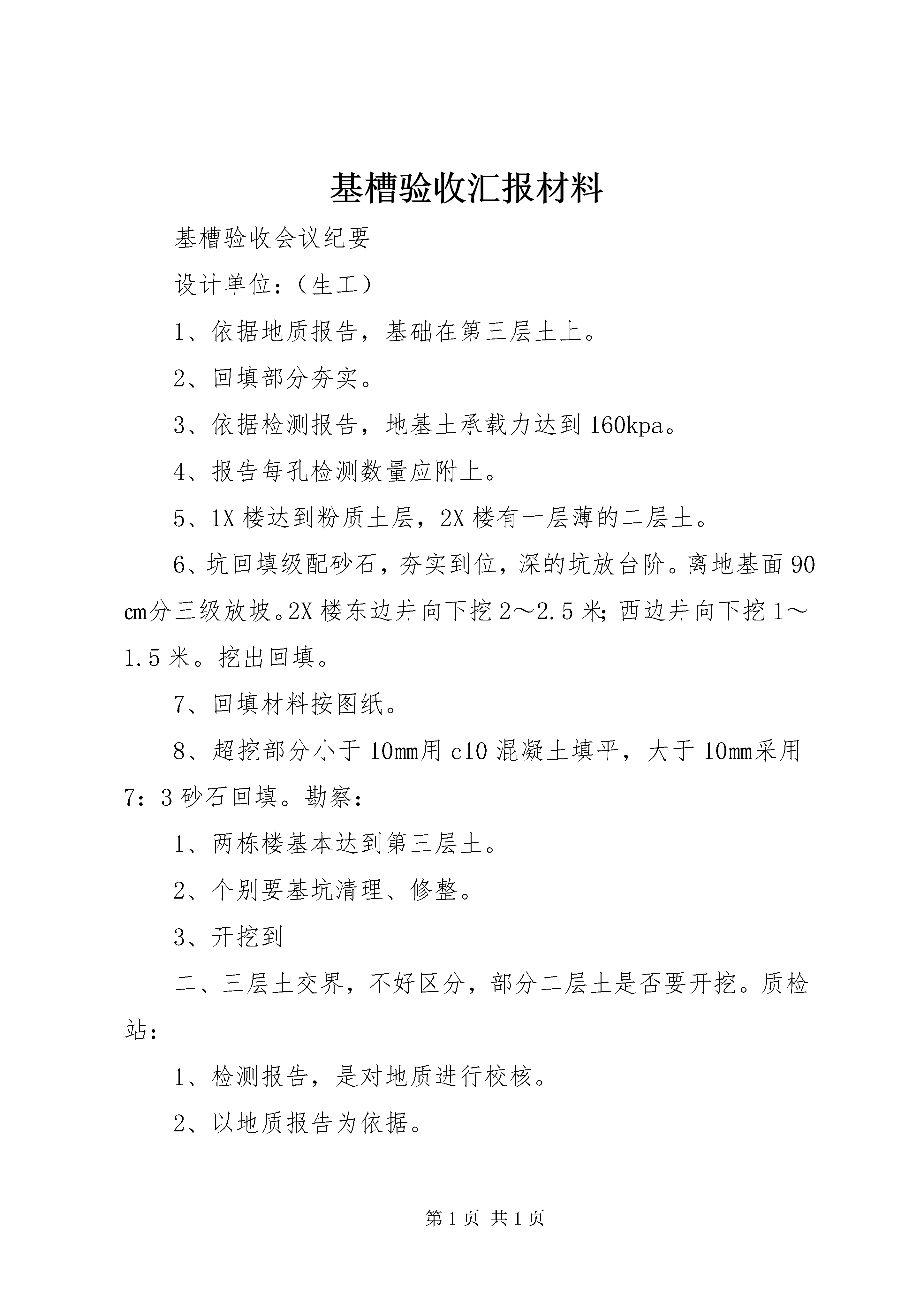

基槽验收汇报材料基槽验收会议纪要设计单位:(生工)1、依据地质报告,基础在第三层土上。2、回填部分夯实。3、依据检测报告,地基土承载力达到160kpa。4、报告每孔检测数量应附上。5、1X楼达到粉质土层,2X楼有一层薄的二层土。6、坑回填级配砂石,夯实到位,深的坑放台阶。离地基面90㎝分三级放坡。2X楼东边井向下挖2~2.5米;西边井向下挖1~1.5米。挖出回填。7、回填材料按图纸。8、超挖部分小于10㎜用c10混凝土填平,大于10㎜采用7:3砂石回填。勘察:1、两栋楼基本达到第三层土。2、个别要基坑清理、修整。3、开挖到二、三层土交界,不好区分,部分二层土是否要开挖。质检站:1、检测报告,是对地质进行校核。2、以地质报告为依据。3、请设计看是否需要开挖。监理:(冯工)1、基坑按图纸回填,离地基面90㎝开始放坡。2、东边井挖到2.5米,西边井挖到1.5米。3、2X楼没有完全挖到第三层土上,怎么处理。建设单位:(许工)1、1X楼达到要求。2、2X楼东边井挖到1.5米,西边井挖到1.5米,基坑按三级放坡。3、2X楼局部有2层土,从目前看2、3层交接不明显,XX市质量检测中心检测达到160kpa,即符合设计要求。市质监站:1、基础墓坑外边土清理。2、深井处理,按设计要求处理。3、2X楼西边深基坑按XX市深基础做承载力检测。4、验槽,按设计要求薄的2层土设计做变形验算。
