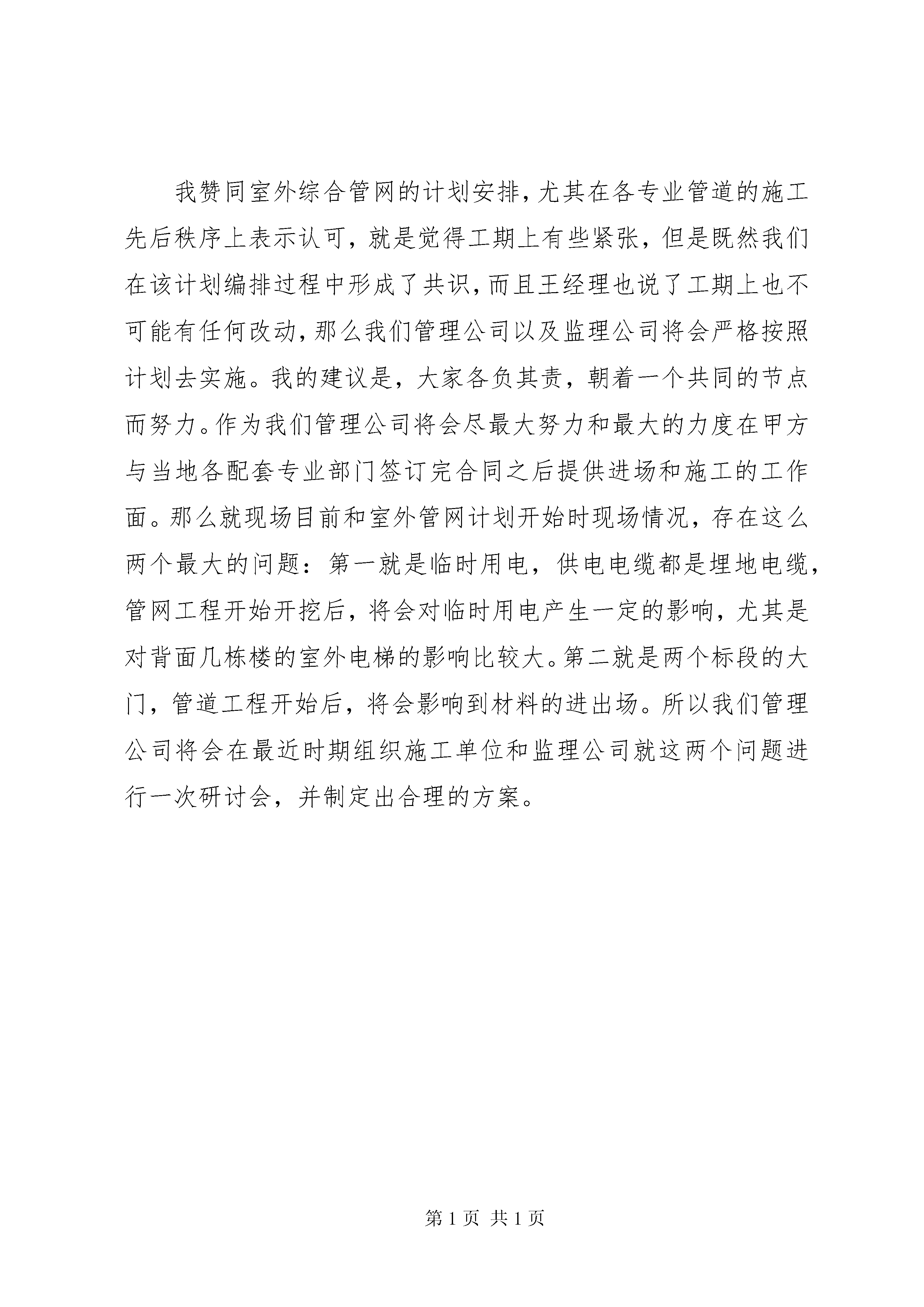

大朱家工程进度和完成量的汇报材料朱经理汇报工程进度情况:一标段(青岛建设集团)工程进度情况:6X楼总共32层已完成13层,14层正在施工7X楼总共22层,已完成15层,16层正在施工8X楼主体总共16层完成4层,5层正在施工;网点总共5层,已完成2层,3层这个在施工9X楼总共32层已完成15层,16层正在施工10X楼总共32层已完成18层该标段基础正在办理验收备案,车库已经完成;室外施工电梯已完成要收。二标段(天元建设集团)1X楼总共26层已完成17层,18层正在施工2X楼总共3层,已经完成,正在进行外墙砌体的施工4X楼总共28层已完成15层,16层正在施工;砌体已经开始进行5X楼总共30层已完成17层,18层正在施工11X楼总共27层已完成20层,砌体已经开始施工该标段施工电梯已经要收完毕,基础也已经验收完成;地下室回填计划在7月中旬开始;地下室安装计划9月份开始进行。卢枫对室外管网计划进行个人意见陈述:我赞同室外综合管网的计划安排,尤其在各专业管道的施工先后秩序上表示认可,就是觉得工期上有些紧张,但是既然我们在该计划编排过程中形成了共识,而且王经理也说了工期上也不可能有任何改动,那么我们管理公司以及监理公司将会严格按照计划去实施。我的建议是,大家各负其责,朝着一个共同的节点而努力。作为我们管理公司将会尽最大努力和最大的力度在甲方与当地各配套专业部门签订完合同之后提供进场和施工的工作面。那么就现场目前和室外管网计划开始时现场情况,存在这么两个最大的问题:第一就是临时用电,供电电缆都是埋地电缆,管网工程开始开挖后,将会对临时用电产生一定的影响,尤其是对背面几栋楼的室外电梯的影响比较大。第二就是两个标段的大门,管道工程开始后,将会影响到材料的进出场。所以我们管理公司将会在最近时期组织施工单位和监理公司就这两个问题进行一次研讨会,并制定出合理的方案。
