您所在位置: 网站首页 / 一般装饰工程施工方案.pdf / 文档详情
一般装饰工程施工方案.pdf 立即下载
2024-02-22
约5.6千字
约9页
0
367KB
举报 版权申诉
预览加载中,请您耐心等待几秒...

一般装饰工程施工方案.pdf

一般装饰工程施工方案.pdf

预览

免费试读已结束,剩余 4 页请下载文档后查看

10 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

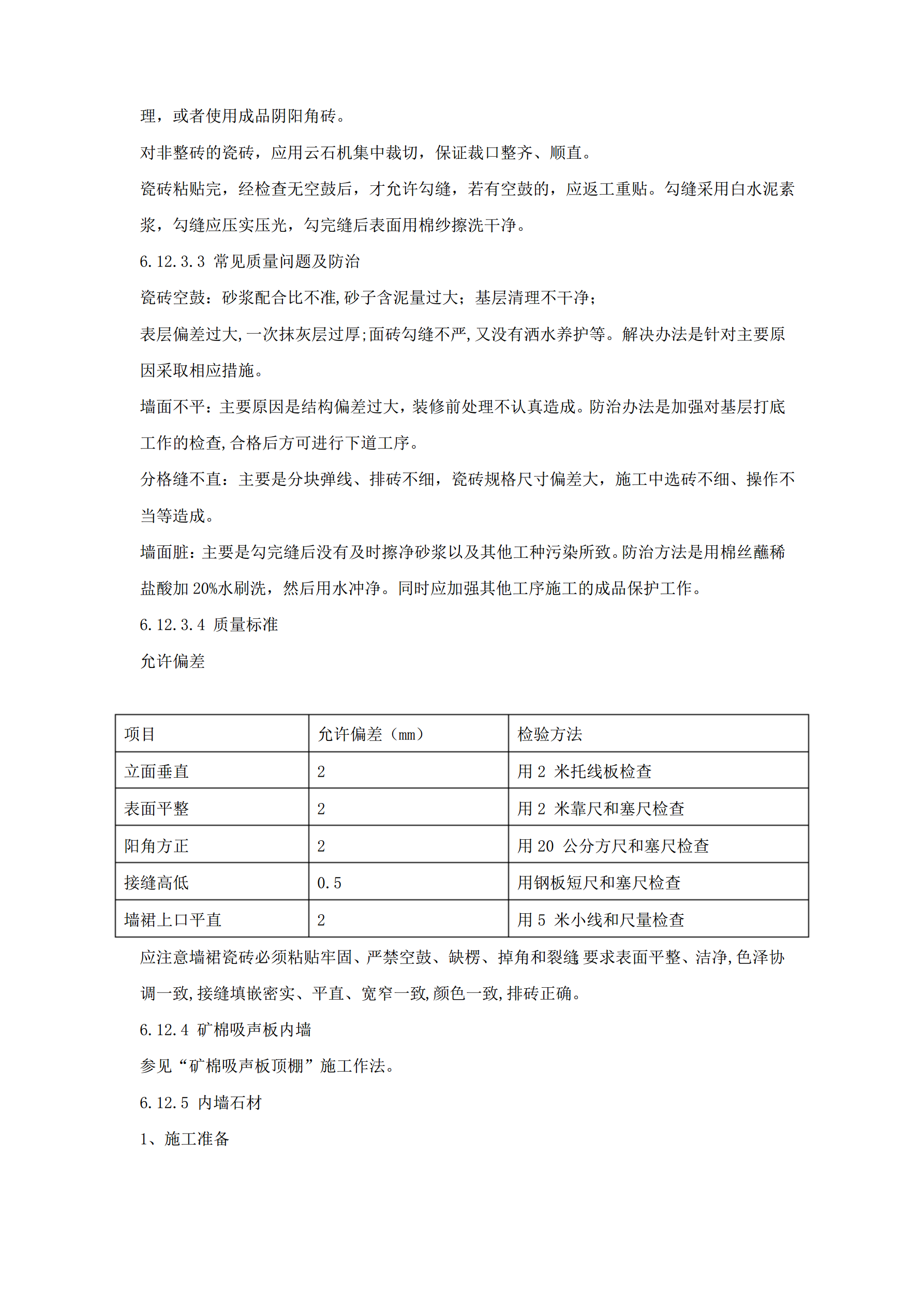

一般装饰工程施工方案本工程总包范围内的内墙装饰主要为内墙抹灰,耐擦洗防霉乳胶漆内墙,玻化砖内墙、矿棉吸声板内墙及石材墙面;顶棚装饰主要为耐擦洗防霉乳胶漆和矿棉吸声板吊顶、铝合金条板吊顶和硅钙板T型龙骨吊顶。6.12.1内墙抹灰主要用于耐擦洗防霉乳胶漆墙面只要求做至基层的部位。6.12.1.1作业条件结构施工完毕经有关部门检验合格,抹灰前检查门框的位置是否正确,与墙体连接是否牢固,连接处用掺入少量麻刀的1:3的水泥砂浆分层嵌塞密实。清理墙体表面的灰尘、油污,并洒水温润。大面积施工前,先做样板,经各方确认后再大面积施工。6.12.1.2材料及机具准备32.5普通硅酸盐水泥,有出厂证明和复试报告。中砂,使用前过5mm孔径的筛子,进场后复试,各种物质含量指标符合设计要求。麻刀:柔软、干燥、敲打松散,不含杂质,长度10—30mm。主要机具:搅拌机、手推车、2m靠尺、抹子、灰桶、脚手架、脚手板等。6.12.1.3工艺流程门窗框四周堵塞→墙面清理→润湿墙面→基层处理→抹底层砂浆→吊垂直、套方、抹灰饼、冲筋→弹灰层控制线→润湿、刮素水泥膏→抹罩面灰→养护操作要点:按基层表面平整垂直情况吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应小于7mm,灰饼用1:3水泥砂浆抹成3cm见方形状。墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数根据房间的宽度和高度决定,筋宽为3cm。抹底灰:冲筋结束2h后抹底灰,分层装档,找平,用大杠垂直水平刮找一遍,用木抹子搓毛,然后全面检查底子灰是否平整,保证阴阳角方正,管道处灰抹齐,墙与顶板交接处光滑平整,并用托线板检查墙面的垂直与平整情况,抹灰后及时清理散落在地上的砂浆。修补预留孔洞、电气箱柄、盒,当底灰抹平后,专人将预留孔洞、电气箱槽、盒周边5cm石灰砂浆刮掉,改用1:1:4水泥混合砂浆把该处抹光滑、平整。抹罩面灰:当底灰抹好后,第二天即开始抹罩面灰(如底灰过干要浇水湿润),纸筋灰厚度不大于3mm,两人同时操作,一人薄薄刮一遍,另一人随即抹平,按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用塑料抹子压光。6.12.1.4常见质量通病预控:防止墙面空鼓、开裂:抹灰前基层必须清理干净彻底,抹灰前墙体必须洒水湿润,每层灰不能抹的太厚,跟的太紧,砼基层表面酥皮剔除干净,施工后及时浇水养护。防止抹灰面层起泡,有抹纹、爆灰、开花:抹完罩面灰后,压光不得跟的太紧,以免压光后多余的水气化后产生起泡现象。抹罩面灰前底层湿度应满足规范要求,过干时,罩面灰水分很快会被底灰吸收,压光时容易出现漏压或压光困难,若浇的浮水过多,抹罩面灰后,水浮在灰层表面,压光后容易出现抹纹。防止面层接槎不平,颜色不一:槎子按规矩甩,留槎平整,接槎留置在不显眼的地方,施工前基层浇水应浇透,避免压活困难,将表面压黑,造成颜色不均,另外所使用的水泥应为同品种、同批号进场。踢脚板上口出墙厚度不一致,操作时要认真按规范要求吊垂直,拉线、找平、找方,对上口的处理,应待大面抹完后,及时返尺把上口抹平、压光,取走靠尺后用阳角抿子,将阳角抿成小圆。接顶、接地阴角处不顺直:抹灰时没有横竖刮杠,为保证阴角的顺直,必须用横杠检查底灰,是否平整,修整后方可罩面。6.12.1.5抹灰允许偏差和检验方法项次项目允许偏差(cm)检验方法1表面平整3用2m靠尺和楔形塞尺检查2阴阳角垂直3用2m托线板检查3立面垂直3用2m托线板检查4阴阳角方正2用方尺和楔形塞尺检查6.12.2内墙耐擦洗防霉乳胶漆主要用于地下车库、自行车库、楼梯间等处。6.12.2.1工艺流程嵌、批腻子→打第一遍砂纸→再批第二遍腻子→打第二遍砂纸→滚刷头遍涂料→打砂纸→滚刷第二遍涂料6.12.2.2施工工艺嵌、批腻子可用聚醋酸乙烯腻子,嵌、批腻子时,使用钢皮或橡皮、硬塑料刮板刮匀即可。滚刷涂料,一般情况下刷2遍即可,如需要也可刷3遍。涂饰时,打开漆桶加水,把漆调至适当稠度即可。一般加水量不超过漆量的20%,但有时因墙面关系不好涂饰时,也可适当增加水量,最多能加到80%(指批腻子前刷的1道底漆),但以后的每遍漆以10%—15%的水为宜。第1遍涂饰后经过2小时干燥,即可刷第2遍。施工时的室温保持在0℃以上,以防冻结。乳胶漆干燥快,大面积涂饰时保证多人配合,流水作业,互相衔接,从一头开始,顺着刷向另一头,以避免出现接头。每个刷面应一次完成。6.12.3内墙瓷砖(玻化砖作法相同)6.12.3.1工艺流程基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格→排砖→浸砖→镶贴瓷砖→瓷砖勾缝与擦缝;6.12.3.2施工工艺大面积粘贴瓷砖前应先做样板墙间,经检查合格后再大面积展开。粘贴前应有专人对瓷砖进行挑选,对外形歪斜、缺棱、掉角、翘棱、裂缝、颜色不均匀的应剔除。不同规格的砖要分别堆放。墙面基层清理、吊垂直、冲筋,混凝
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

一般装饰工程施工方案

文档大小:367KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
