您所在位置: 网站首页 / 2022关于项目经理述职报告4篇.docx / 文档详情
2022关于项目经理述职报告4篇.docx 立即下载
2023-03-05
约7.9千字
约19页
0
40KB
举报 版权申诉
预览加载中,请您耐心等待几秒...

2022关于项目经理述职报告4篇.docx

2022关于项目经理述职报告4篇.docx

预览

免费试读已结束,剩余 14 页请下载文档后查看

10 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

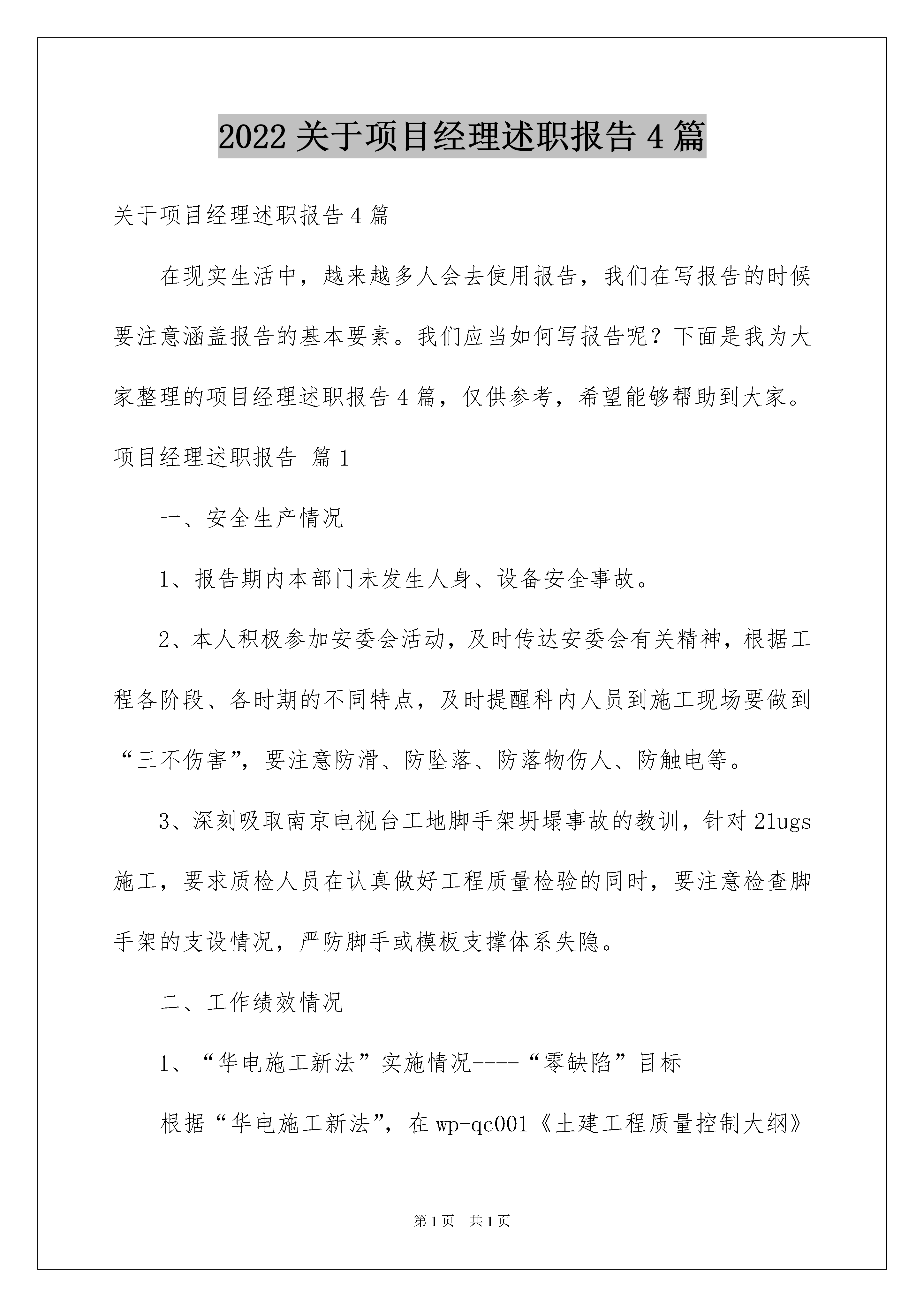

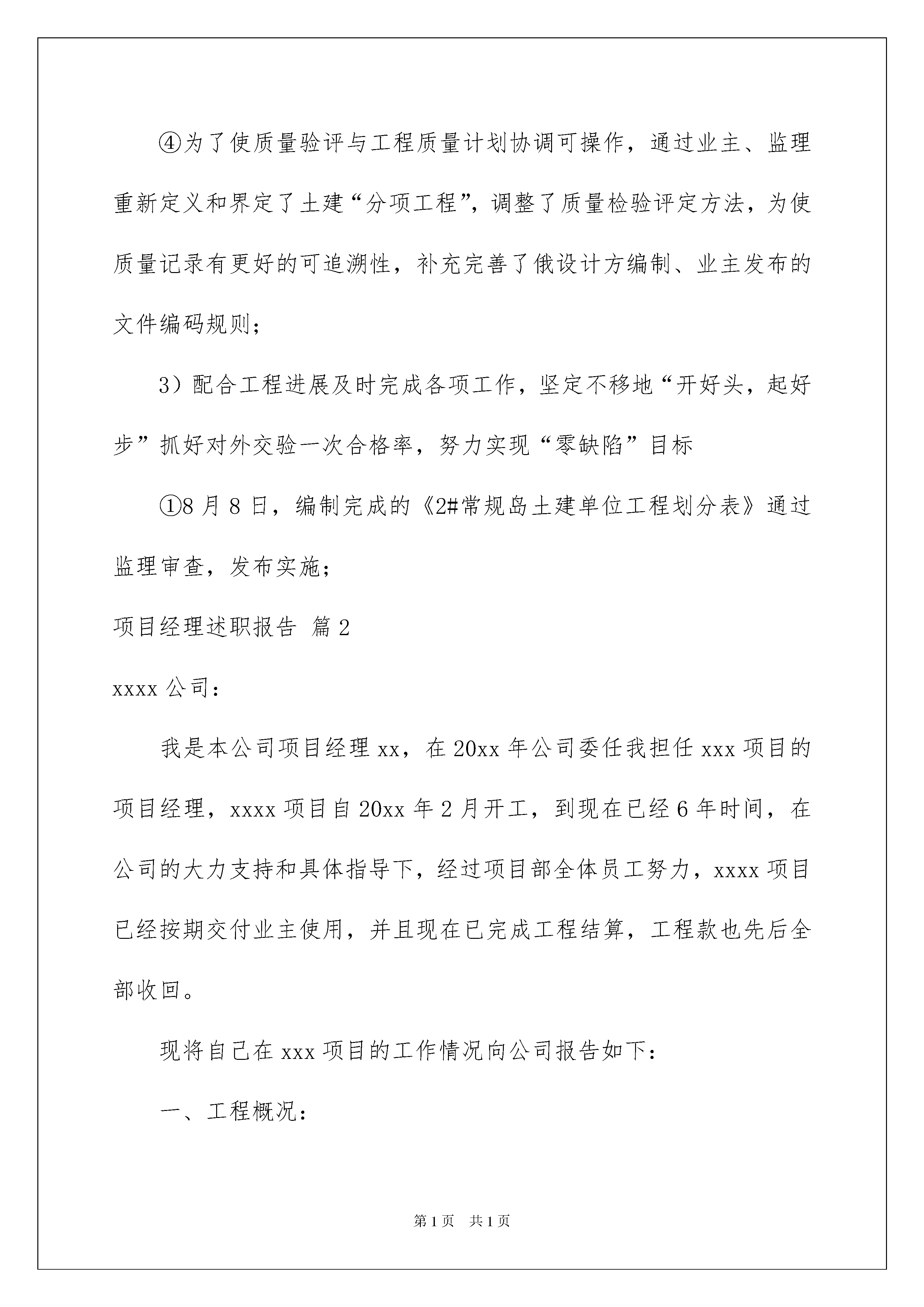

2022关于项目经理述职报告4篇关于项目经理述职报告4篇在现实生活中,越来越多人会去使用报告,我们在写报告的时候要注意涵盖报告的基本要素。我们应当如何写报告呢?下面是我为大家整理的项目经理述职报告4篇,仅供参考,希望能够帮助到大家。项目经理述职报告篇1一、安全生产情况1、报告期内本部门未发生人身、设备安全事故。2、本人积极参加安委会活动,及时传达安委会有关精神,根据工程各阶段、各时期的不同特点,及时提醒科内人员到施工现场要做到“三不伤害”,要注意防滑、防坠落、防落物伤人、防触电等。3、深刻吸取南京电视台工地脚手架坍塌事故的教训,针对21ugs施工,要求质检人员在认真做好工程质量检验的同时,要注意检查脚手架的支设情况,严防脚手或模板支撑体系失隐。二、工作绩效情况1、“华电施工新法”实施情况----“零缺陷”目标根据“华电施工新法”,在wp-qc001《土建工程质量控制大纲》中明确了“过程控制一次成功,实现‘零缺陷’”的质量目标。为保证实现这一目标,在本部门编制的程序中,分别融入了有关要求,例如,在工程质量计划中,已经基本明确规定了每道工序的质量标准,什么时候检验,谁检验等要求。为了体现“一级对一级负责,一级对一级指导把关”的要求,从9月底起,在科内实施了“质检人员工作纪律”,明确了工作依据,明确了“检验纪律”、“监督纪律”和“工艺纪律”,规定质检人员进入施工现场要带好“质检三宝”(施工依据、工具包、记录本),大大强化了质检部门的把关职能,有力促进了对外交验工程项目一次合格率的提高。2、工程质量情况①截止到12月12,田湾核电站2#常规岛土建工程共打开工程质量计划133个,关闭15个,完成分项工程15项,优良率100%,检验评定工序80个,合格率100%,优良率96.3%,验收隐蔽工程81项次,一次合格率98.8%;②未出现不符合项;发生的几起质量问题都暴露在内部,都得到及时有效处理,说明质量控制检查监督机制已经发挥作用③施工质量较稳定,外部检查验收一次合格率较高;④从历次征求业主、监理和俄设计代表等现场管理人员的意见来看,各方面对本公司质量管理和施工质量的评价都不错,初步树立起了电建三质量要求较严格的形象。3、服务意识质检工作实质上是一项技术保障和技术服务工作,主要体现在三个方面,①防止重大技术失误,②保证对外接口通畅,③按标准检查、签证。为了当好技术后援和配角,我们经常超前准备和预测,系统管理,严格把关,服务于现场,服务于工程,确保核电建设万无一失,不仅随时随地配合现场,还积极主动协调处理系统性的障碍和问题,与业主、监理和俄设计代表及江苏电建一公司建立起了十分融洽的协作关系,保证了对外接口的通畅。4、本部门工作开展情况1)施工前准备工作一步一个脚印扎实推进①认真学习业主程序、kks编码规则,积极参与或接受培训,本部门共举办了10次质保培训,本部门人员累计接受培训96课时,有2人被评为“优秀学员”;②4月份编制完成了3个大纲程序,7月份完成了本部门的《土建工程质量检查大纲》等17个a版cfc状态的工作程序;③6月份完成了20件检验器具的申购和计量;初步建立了qc检查/监督人员个人档案;④7月份认真学习俄罗斯标准及申购到位的中国标准、规程、规范,完成了相关质量验评表格的准备,对首批qc检查/监督人员进行了考评、授权,配合分公司接受了首次外部质保监查;⑤一开始就做好文件资料的分类管理,保证各类文件资料在科内登记清楚、传递保管有序、方便查阅;2)过渡试运作阶段不断总结、改进①为了把科内工作系统地、有条不紊地向前推进,6月、7月、8月几次对科内人员的职责和分工进行了调整细化,基本保证了工作忙而不乱;②从6月起每月科内主要工作基本做到了“月初有计划、月底有书面汇报”,增强了工作的预见性和超前性;③根据实际提出建议,在业主、监理的支持下,改进了《土建工程质量验评项目划分表》,使之滚动编制,沟通了工程质量计划和质量验评的关系,大幅度减少了工程质量计划的编制数量;④为了使质量验评与工程质量计划协调可操作,通过业主、监理重新定义和界定了土建“分项工程”,调整了质量检验评定方法,为使质量记录有更好的可追溯性,补充完善了俄设计方编制、业主发布的文件编码规则;3)配合工程进展及时完成各项工作,坚定不移地“开好头,起好步”抓好对外交验一次合格率,努力实现“零缺陷”目标①8月8日,编制完成的《2#常规岛土建单位工程划分表》通过监理审查,发布实施;项目经理述职报告篇2xxxx公司:我是本公司项目经理xx,在20xx年公司委任我担任xxx项目的项目经理,xxxx项目自20xx年2月开工,到现在已经6年时间
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

2022关于项目经理述职报告4篇

文档大小:40KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
