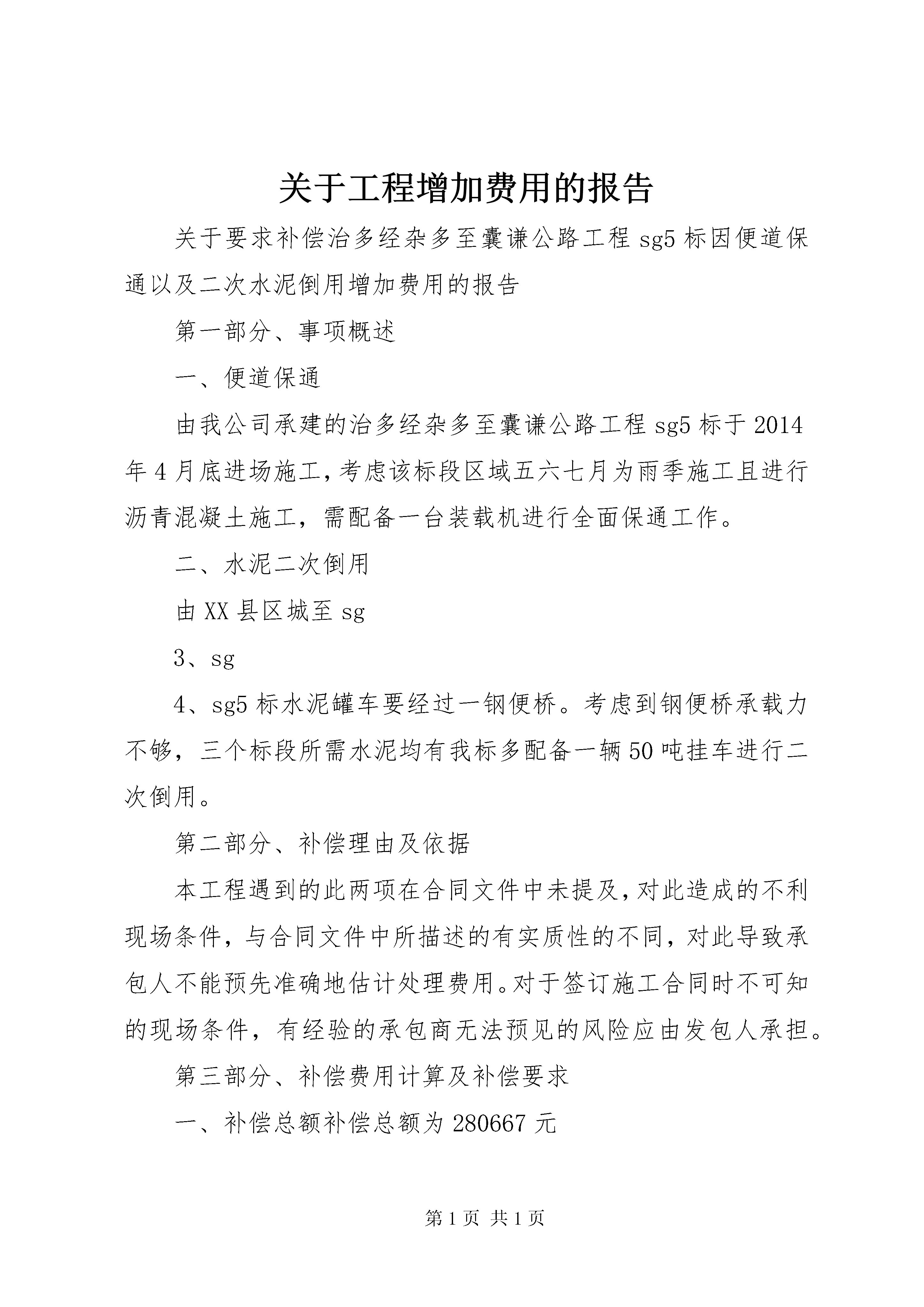

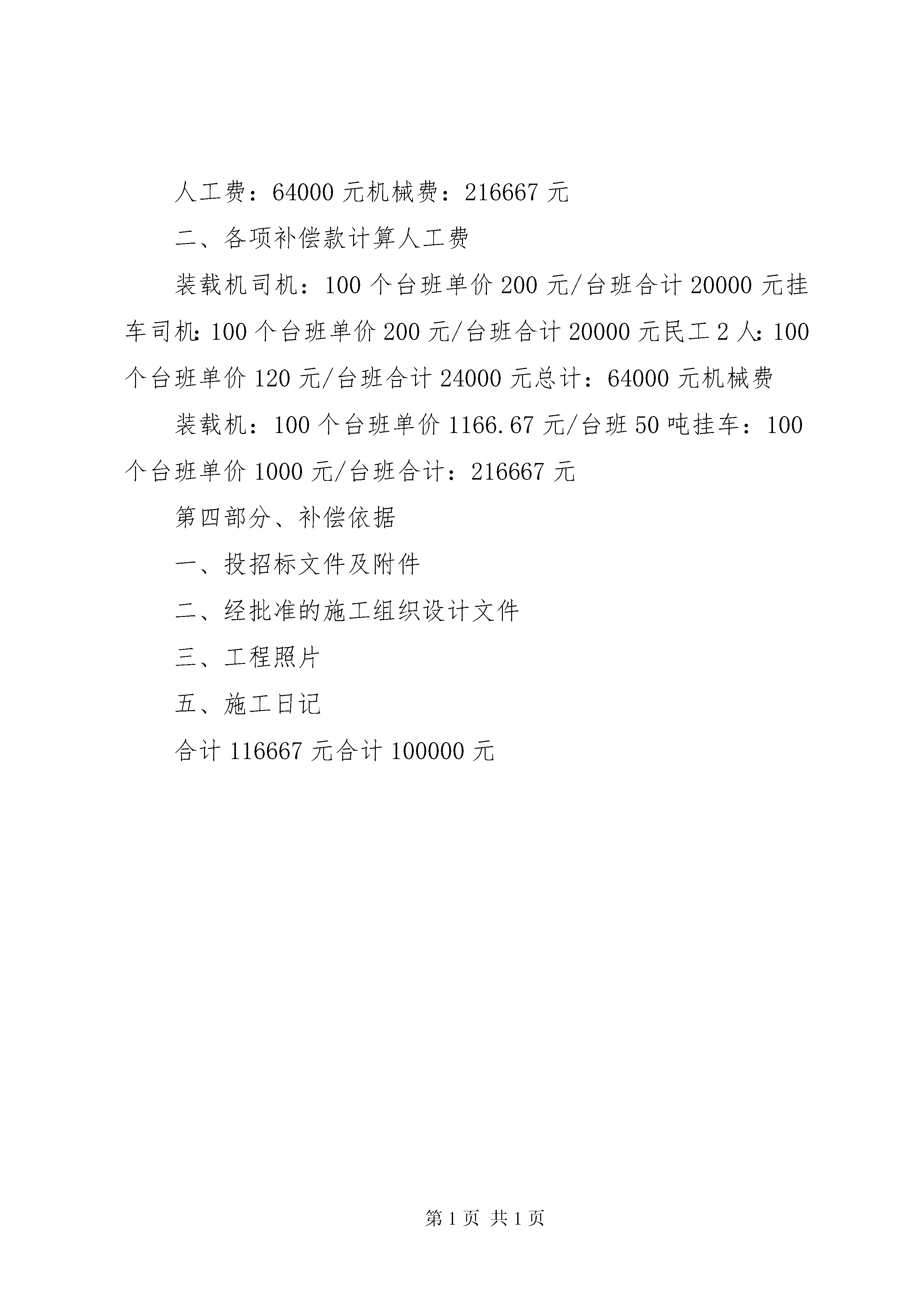

关于工程增加费用的报告关于要求补偿治多经杂多至囊谦公路工程sg5标因便道保通以及二次水泥倒用增加费用的报告第一部分、事项概述一、便道保通由我公司承建的治多经杂多至囊谦公路工程sg5标于2014年4月底进场施工,考虑该标段区域五六七月为雨季施工且进行沥青混凝土施工,需配备一台装载机进行全面保通工作。二、水泥二次倒用由XX县区城至sg3、sg4、sg5标水泥罐车要经过一钢便桥。考虑到钢便桥承载力不够,三个标段所需水泥均有我标多配备一辆50吨挂车进行二次倒用。第二部分、补偿理由及依据本工程遇到的此两项在合同文件中未提及,对此造成的不利现场条件,与合同文件中所描述的有实质性的不同,对此导致承包人不能预先准确地估计处理费用。对于签订施工合同时不可知的现场条件,有经验的承包商无法预见的风险应由发包人承担。第三部分、补偿费用计算及补偿要求一、补偿总额补偿总额为280667元人工费:64000元机械费:216667元二、各项补偿款计算人工费装载机司机:100个台班单价200元/台班合计20000元挂车司机:100个台班单价200元/台班合计20000元民工2人:100个台班单价120元/台班合计24000元总计:64000元机械费装载机:100个台班单价1166.67元/台班50吨挂车:100个台班单价1000元/台班合计:216667元第四部分、补偿依据一、投招标文件及附件二、经批准的施工组织设计文件三、工程照片五、施工日记合计116667元合计100000元
