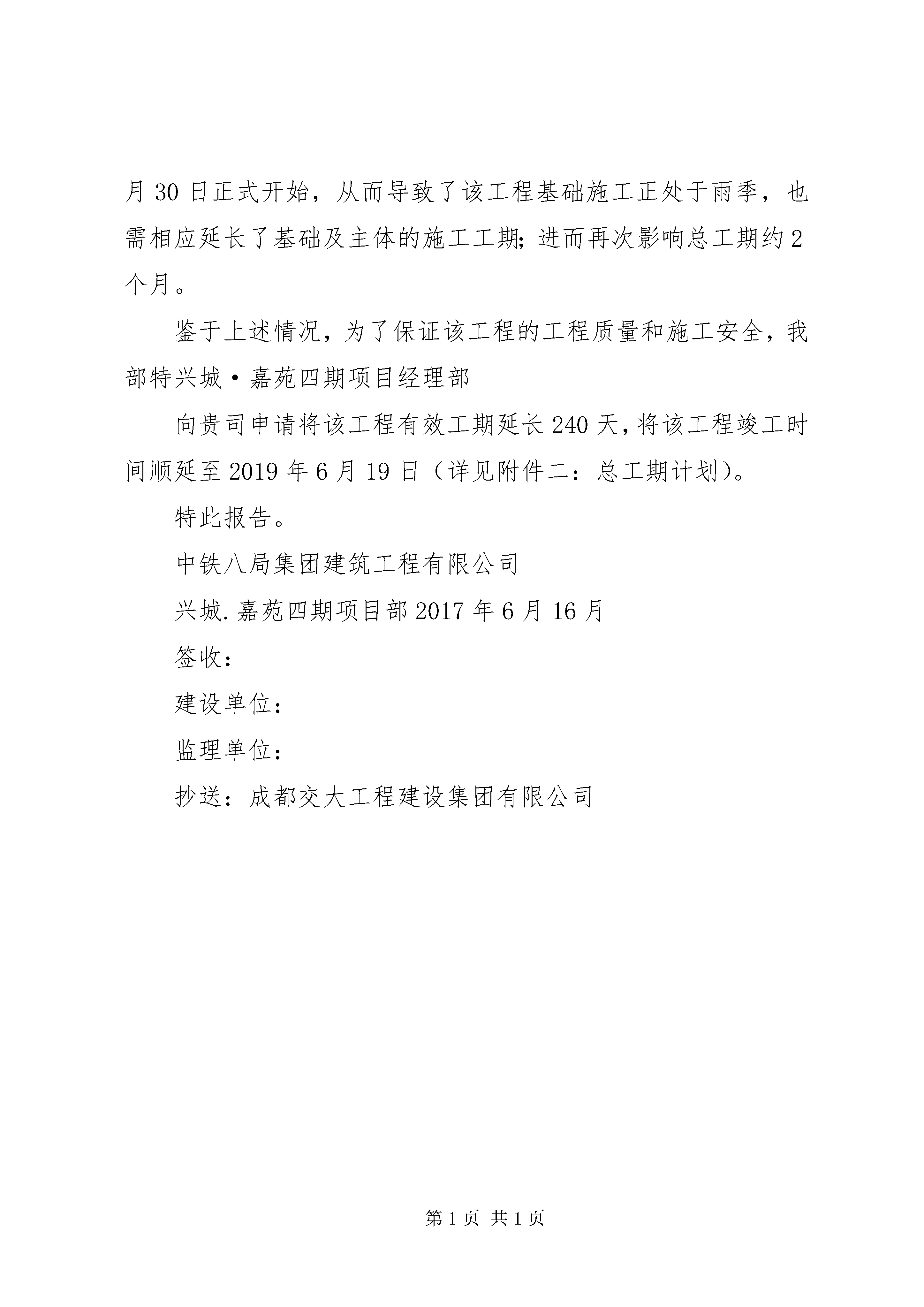

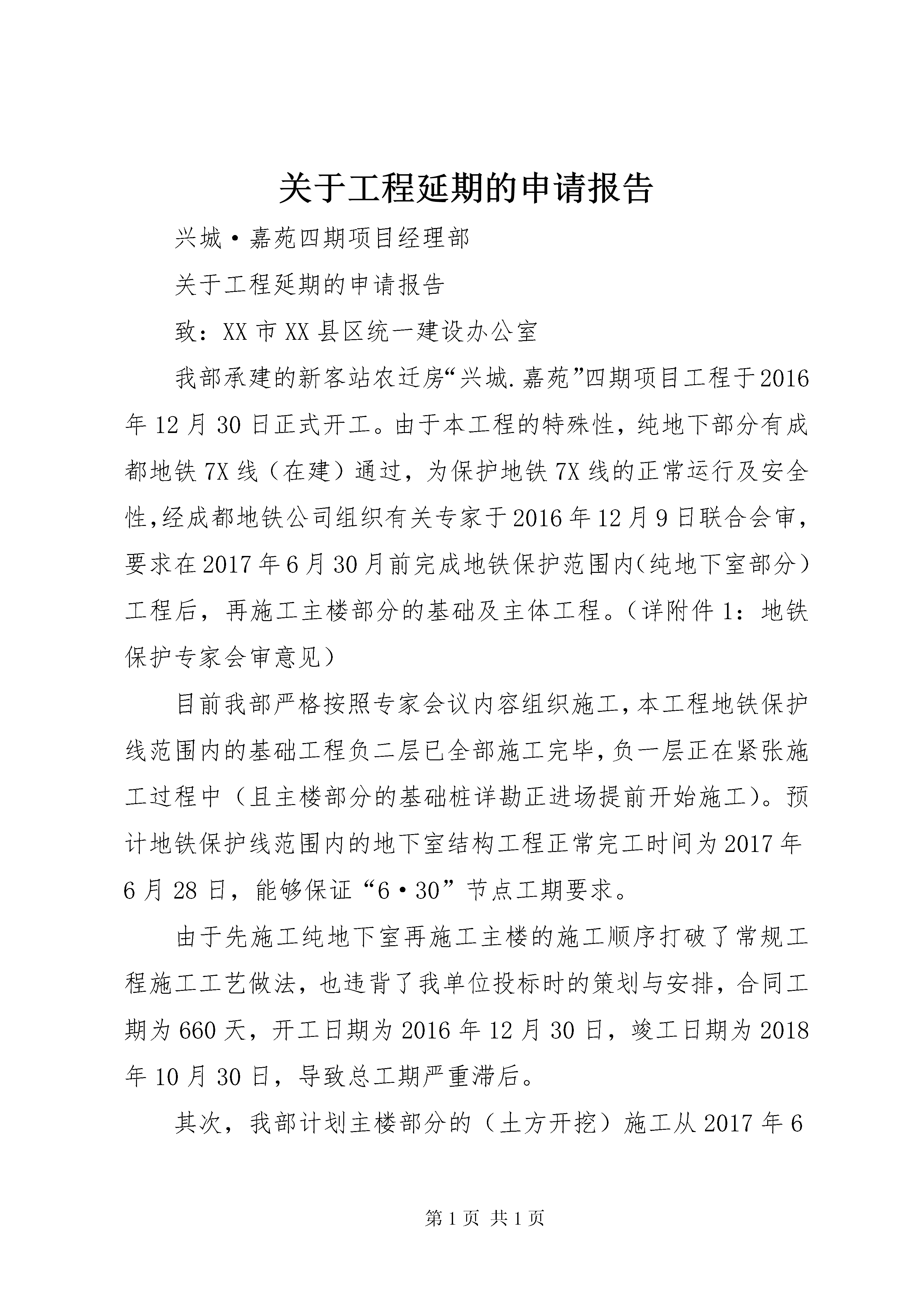

关于工程延期的申请报告兴城·嘉苑四期项目经理部关于工程延期的申请报告致:XX市XX县区统一建设办公室我部承建的新客站农迁房“兴城.嘉苑”四期项目工程于2016年12月30日正式开工。由于本工程的特殊性,纯地下部分有成都地铁7X线(在建)通过,为保护地铁7X线的正常运行及安全性,经成都地铁公司组织有关专家于2016年12月9日联合会审,要求在2017年6月30月前完成地铁保护范围内(纯地下室部分)工程后,再施工主楼部分的基础及主体工程。(详附件1:地铁保护专家会审意见)目前我部严格按照专家会议内容组织施工,本工程地铁保护线范围内的基础工程负二层已全部施工完毕,负一层正在紧张施工过程中(且主楼部分的基础桩详勘正进场提前开始施工)。预计地铁保护线范围内的地下室结构工程正常完工时间为2017年6月28日,能够保证“6·30”节点工期要求。由于先施工纯地下室再施工主楼的施工顺序打破了常规工程施工工艺做法,也违背了我单位投标时的策划与安排,合同工期为660天,开工日期为2016年12月30日,竣工日期为2018年10月30日,导致总工期严重滞后。其次,我部计划主楼部分的(土方开挖)施工从2017年6月30日正式开始,从而导致了该工程基础施工正处于雨季,也需相应延长了基础及主体的施工工期;进而再次影响总工期约2个月。鉴于上述情况,为了保证该工程的工程质量和施工安全,我部特兴城·嘉苑四期项目经理部向贵司申请将该工程有效工期延长240天,将该工程竣工时间顺延至2019年6月19日(详见附件二:总工期计划)。特此报告。中铁八局集团建筑工程有限公司兴城.嘉苑四期项目部2017年6月16月签收:建设单位:监理单位:抄送:成都交大工程建设集团有限公司
