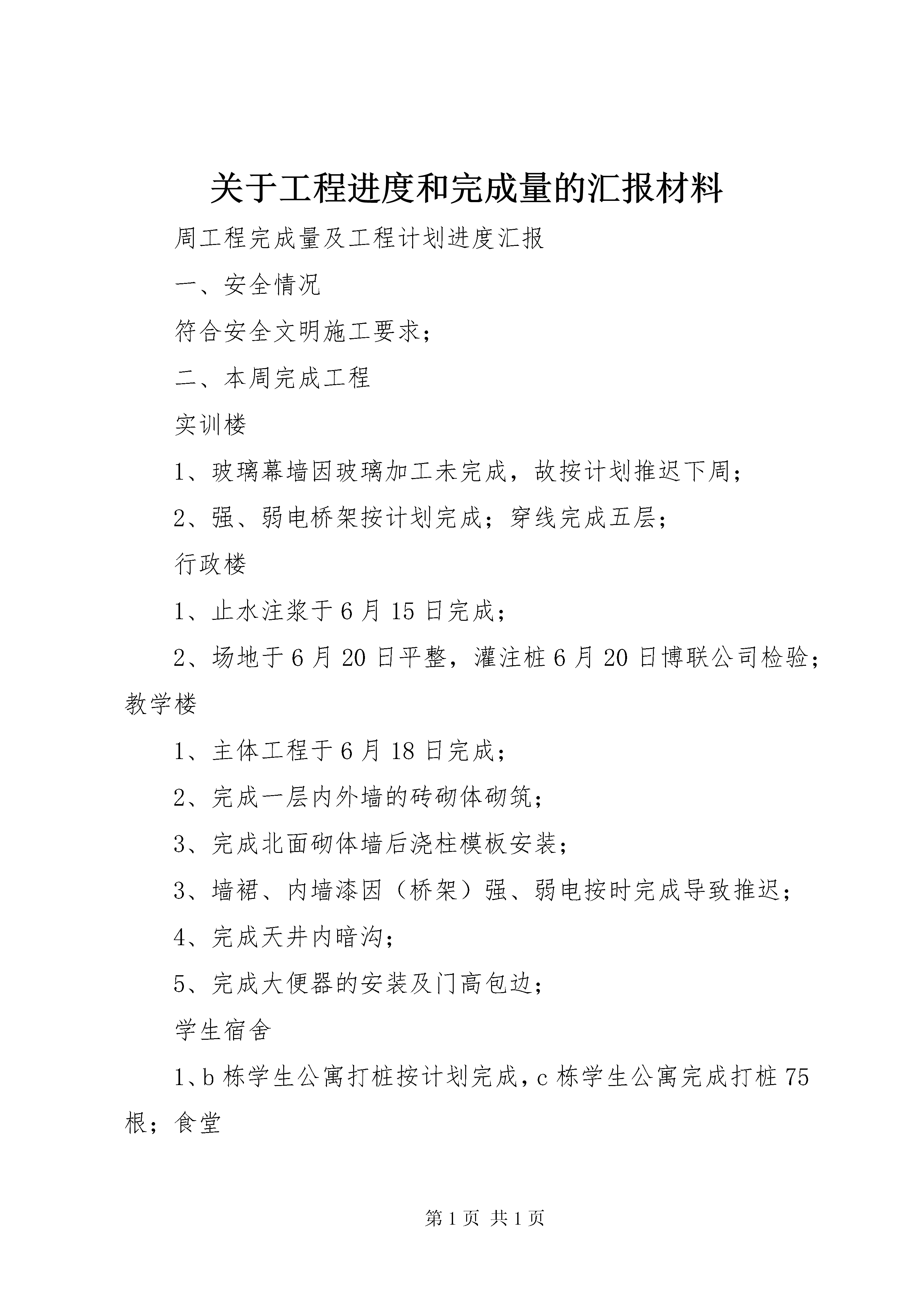

关于工程进度和完成量的汇报材料周工程完成量及工程计划进度汇报一、安全情况符合安全文明施工要求;二、本周完成工程实训楼1、玻璃幕墙因玻璃加工未完成,故按计划推迟下周;2、强、弱电桥架按计划完成;穿线完成五层;行政楼1、止水注浆于6月15日完成;2、场地于6月20日平整,灌注桩6月20日博联公司检验;教学楼1、主体工程于6月18日完成;2、完成一层内外墙的砖砌体砌筑;3、完成北面砌体墙后浇柱模板安装;3、墙裙、内墙漆因(桥架)强、弱电按时完成导致推迟;4、完成天井内暗沟;5、完成大便器的安装及门高包边;学生宿舍1、b栋学生公寓打桩按计划完成,c栋学生公寓完成打桩75根;食堂1、打桩按计划完成;三、下周进度安排计划实训楼1、天井内砖砌体完成;2、玻璃幕墙墙幕同计划完成;行政楼1、土方第二次开挖完成;2、劈桩头完成50%;转胎膜(承台/梁)完成40%;教学楼1、计划完成二层内外墙的砖砌体砌筑;2、完成一砌体墙后浇柱砼浇筑及二层后浇柱模板安装;3、塔吊安装,场地硬化、办公项目部搭建;3、外墙漆完成;4、柱子包圆;5、强、弱电桥架完成四、五层;学生宿舍1、计划进行a栋土方开挖;2、计划完成c栋学生公寓全部打桩;食堂1、计划进行土方开挖。“两师”项目部2014年6月20日
