如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

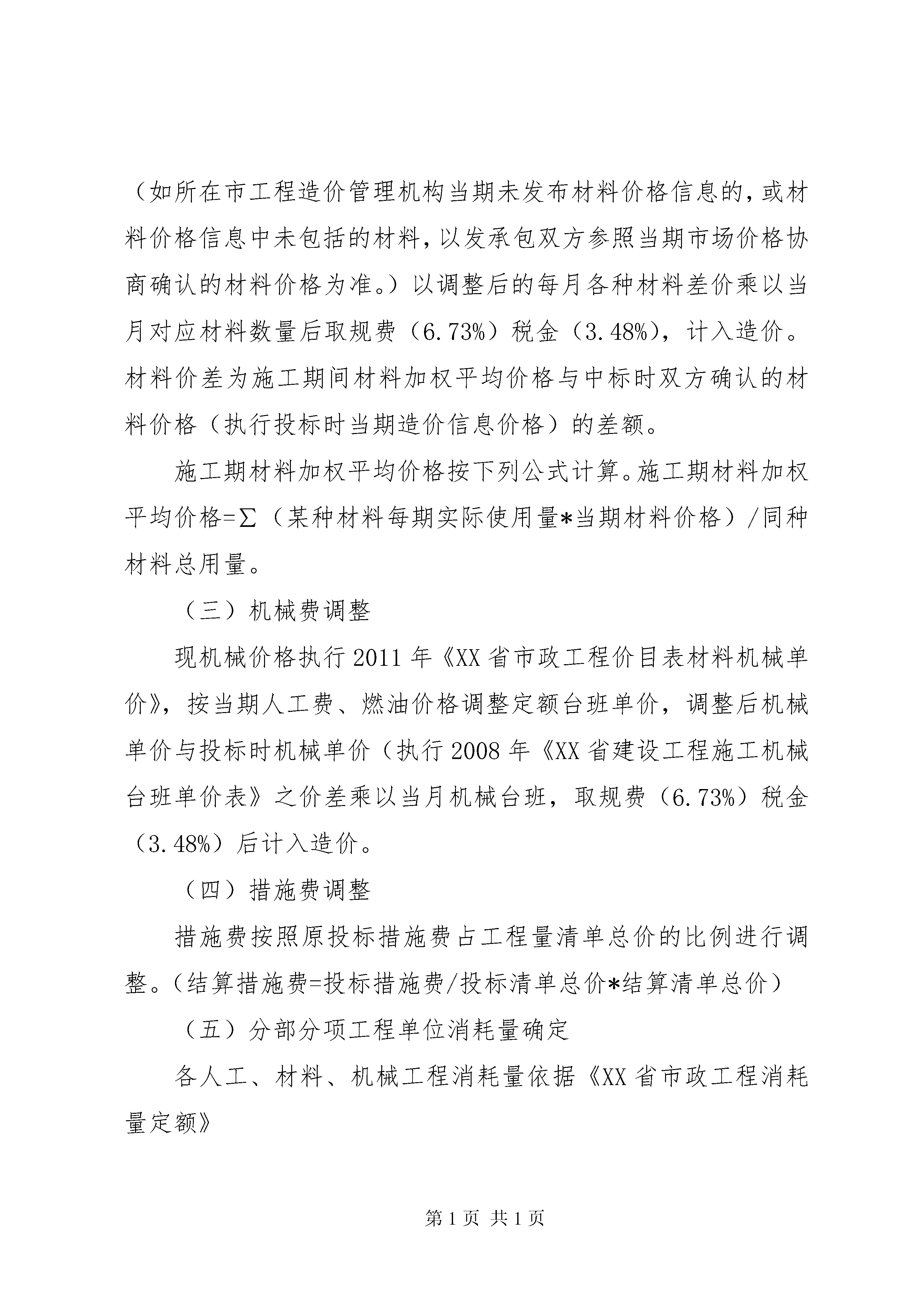

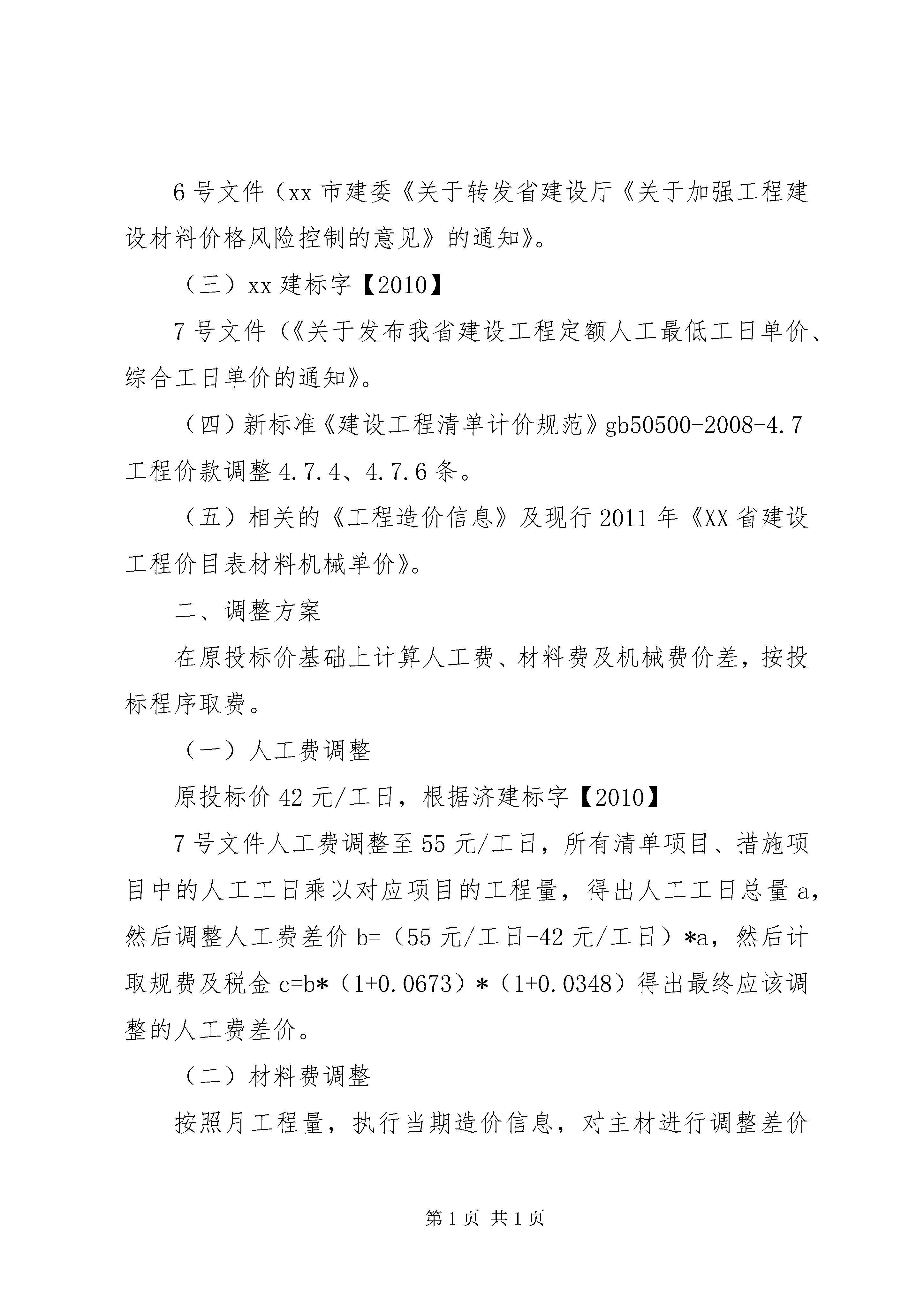

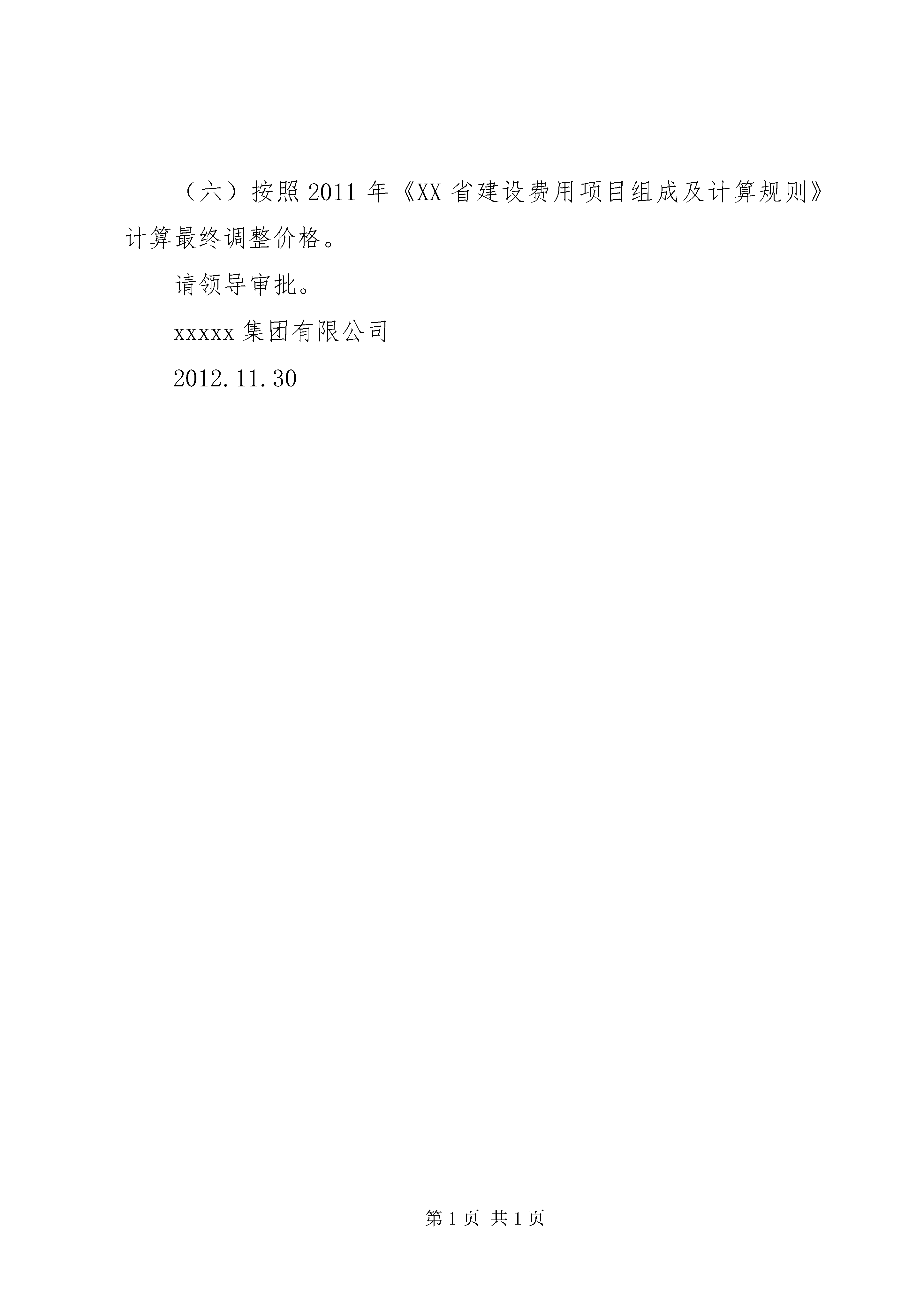

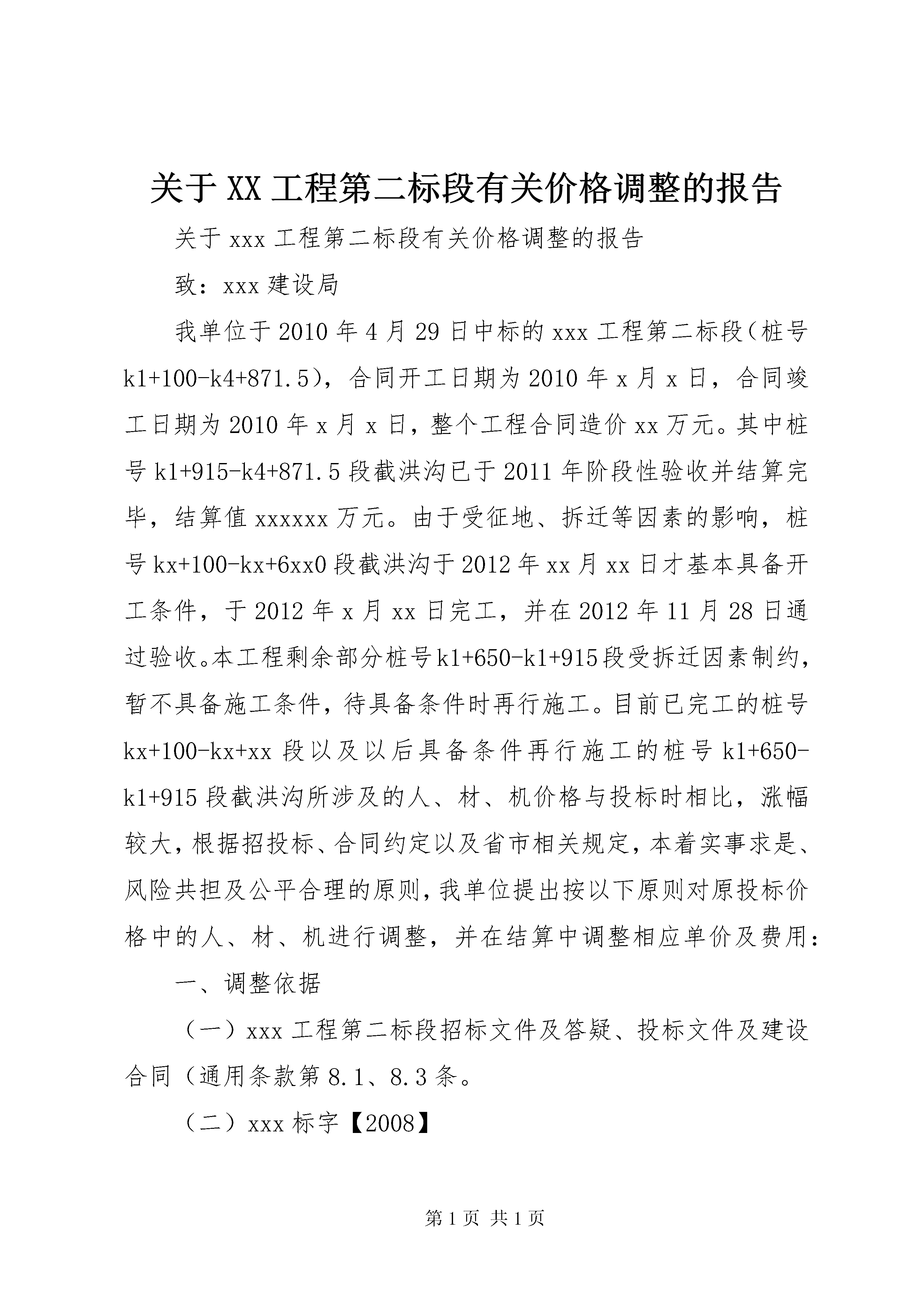

关于XX工程第二标段有关价格调整的报告关于xxx工程第二标段有关价格调整的报告致:xxx建设局我单位于2010年4月29日中标的xxx工程第二标段(桩号k1+100-k4+871.5),合同开工日期为2010年x月x日,合同竣工日期为2010年x月x日,整个工程合同造价xx万元。其中桩号k1+915-k4+871.5段截洪沟已于2011年阶段性验收并结算完毕,结算值xxxxxx万元。由于受征地、拆迁等因素的影响,桩号kx+100-kx+6xx0段截洪沟于2012年xx月xx日才基本具备开工条件,于2012年x月xx日完工,并在2012年11月28日通过验收。本工程剩余部分桩号k1+650-k1+915段受拆迁因素制约,暂不具备施工条件,待具备条件时再行施工。目前已完工的桩号kx+100-kx+xx段以及以后具备条件再行施工的桩号k1+650-k1+915段截洪沟所涉及的人、材、机价格与投标时相比,涨幅较大,根据招投标、合同约定以及省市相关规定,本着实事求是、风险共担及公平合理的原则,我单位提出按以下原则对原投标价格中的人、材、机进行调整,并在结算中调整相应单价及费用:一、调整依据(一)xxx工程第二标段招标文件及答疑、投标文件及建设合同(通用条款第8.1、8.3条。(二)xxx标字【2008】6号文件(xx市建委《关于转发省建设厅《关于加强工程建设材料价格风险控制的意见》的通知》。(三)xx建标字【2010】7号文件(《关于发布我省建设工程定额人工最低工日单价、综合工日单价的通知》。(四)新标准《建设工程清单计价规范》gb50500-2008-4.7工程价款调整4.7.4、4.7.6条。(五)相关的《工程造价信息》及现行2011年《XX省建设工程价目表材料机械单价》。二、调整方案在原投标价基础上计算人工费、材料费及机械费价差,按投标程序取费。(一)人工费调整原投标价42元/工日,根据济建标字【2010】7号文件人工费调整至55元/工日,所有清单项目、措施项目中的人工工日乘以对应项目的工程量,得出人工工日总量a,然后调整人工费差价b=(55元/工日-42元/工日)*a,然后计取规费及税金c=b*(1+0.0673)*(1+0.0348)得出最终应该调整的人工费差价。(二)材料费调整按照月工程量,执行当期造价信息,对主材进行调整差价(如所在市工程造价管理机构当期未发布材料价格信息的,或材料价格信息中未包括的材料,以发承包双方参照当期市场价格协商确认的材料价格为准。)以调整后的每月各种材料差价乘以当月对应材料数量后取规费(6.73%)税金(3.48%),计入造价。材料价差为施工期间材料加权平均价格与中标时双方确认的材料价格(执行投标时当期造价信息价格)的差额。施工期材料加权平均价格按下列公式计算。施工期材料加权平均价格=∑(某种材料每期实际使用量*当期材料价格)/同种材料总用量。(三)机械费调整现机械价格执行2011年《XX省市政工程价目表材料机械单价》,按当期人工费、燃油价格调整定额台班单价,调整后机械单价与投标时机械单价(执行2008年《XX省建设工程施工机械台班单价表》之价差乘以当月机械台班,取规费(6.73%)税金(3.48%)后计入造价。(四)措施费调整措施费按照原投标措施费占工程量清单总价的比例进行调整。(结算措施费=投标措施费/投标清单总价*结算清单总价)(五)分部分项工程单位消耗量确定各人工、材料、机械工程消耗量依据《XX省市政工程消耗量定额》(六)按照2011年《XX省建设费用项目组成及计算规则》计算最终调整价格。请领导审批。xxxxx集团有限公司2012.11.30

努力****绮亦
实名认证
内容提供者


最近下载
