新建工程河浜清淤回填
专项施工方案

编制:

审核:

2017年5月

一、工程概况
****新建工程,总长357.272m,道路红线宽24m;沿线包括1座管涵、路基路面工程、排水工程及景观工程等。

二、明暗浜(塘)分布情况

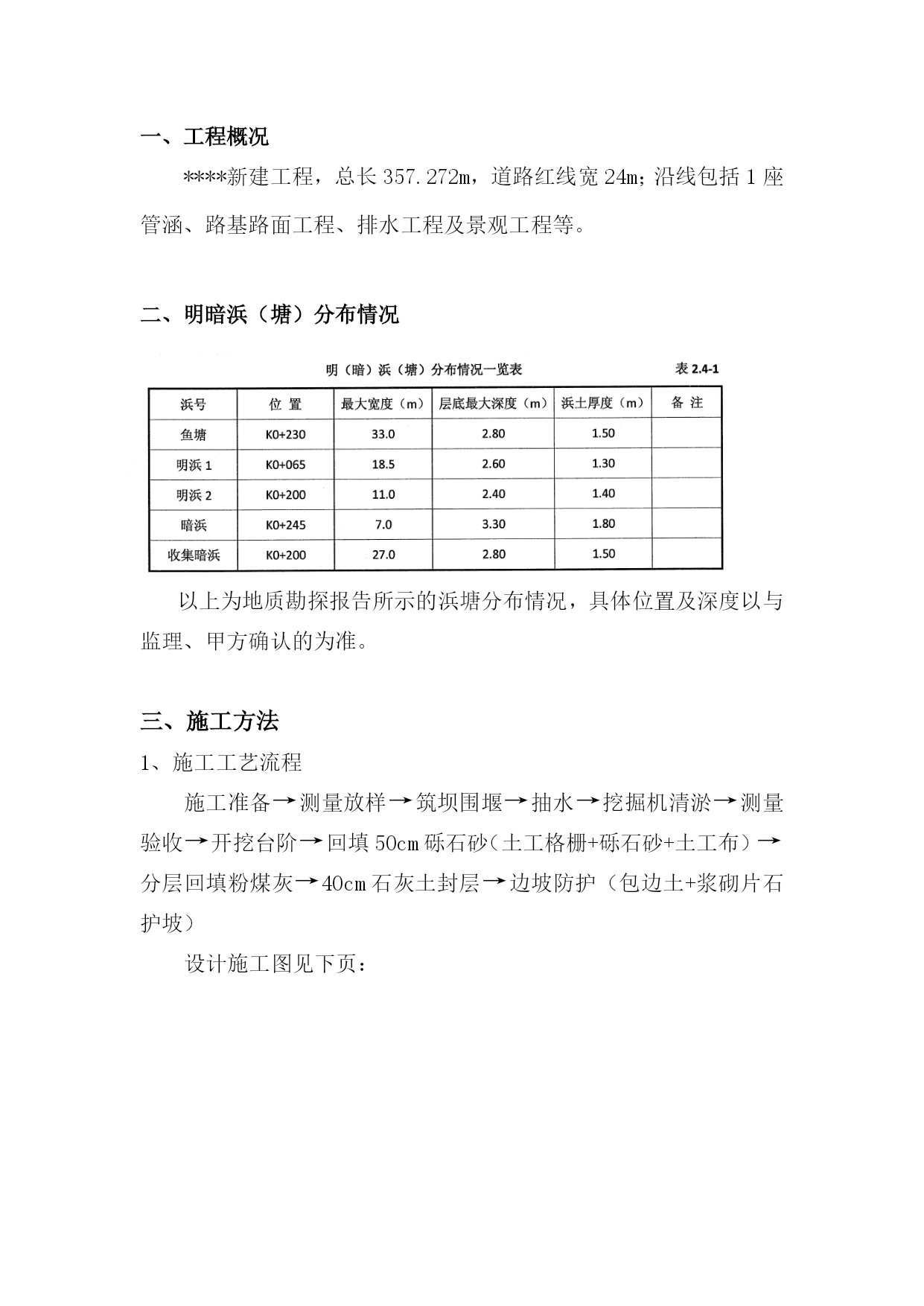

以上为地质勘探报告所示的浜塘分布情况,具体位置及深度以与监理、甲方确认的为准。

三、施工方法
1、施工工艺流程
施工准备→测量放样→筑坝围堰→抽水→挖掘机清淤→测量验收→开挖台阶→回填50cm砾石砂(土工格栅+砾石砂+土工布)→分层回填粉煤灰→40cm石灰土封层→边坡防护(包边土+浆砌片石护坡)

设计施工图见下页:

2、施工方法

2.1施工准备
2.1.1机械和材料准备
河浜淤泥采用挖掘机清除,清淤范围外设置排水系统,采用水泵及时排水,以保持基底干燥。河浜回填时底部50cm采用砾石砂回填,上部填筑材料采用粉煤灰进行分层回填,推土机或平地机整平,压路机进行碾压,外侧用粘土进行包边处理(有水段采用浆砌片石护坡)。
清淤回填配备机械为:挖掘机(1m3)1台,推土机1台,压路机1台,平地机1台,水泵若干台,其他小型机具配齐配足,确保施工的顺利进行。
2.1.2材料检测:进场材料必须及时抽样检验,合格后方可使用,击实标准试验经审批后方可实施。
2.2测量放样
根据设计院提供导线点,用全站仪准确定位路基的中线、边线,划分路基过河塘的范围,测量河塘的水深、淤顶高程、淤泥厚度、断面尺寸。测绘出相应的平面图和断面图,平面图中应标明路基中心线、边线、断面桩号等内容。横断面布设间距为10米,纵向地形变化复杂时应加设横断面。
2.3筑坝围堰
河浜外侧进行筑坝围堰,部分采用袋装土以防止渗漏,必要时打设木桩进行加固。当路线穿越河浜池塘时,不可能将其全部回填时,应先采取筑坝挡水的方法。坝体顶宽不小于3m,高出常水位50cm,边坡部分采用塑料编织袋装土排堆,中部坝心采用粘土回填。坝址确定根据路基坡脚外5m起算,以1:2的坡放至河底或池塘底为原则。坝内侧坡脚处开设50cm宽的排水沟,以利于施工期间的排水。

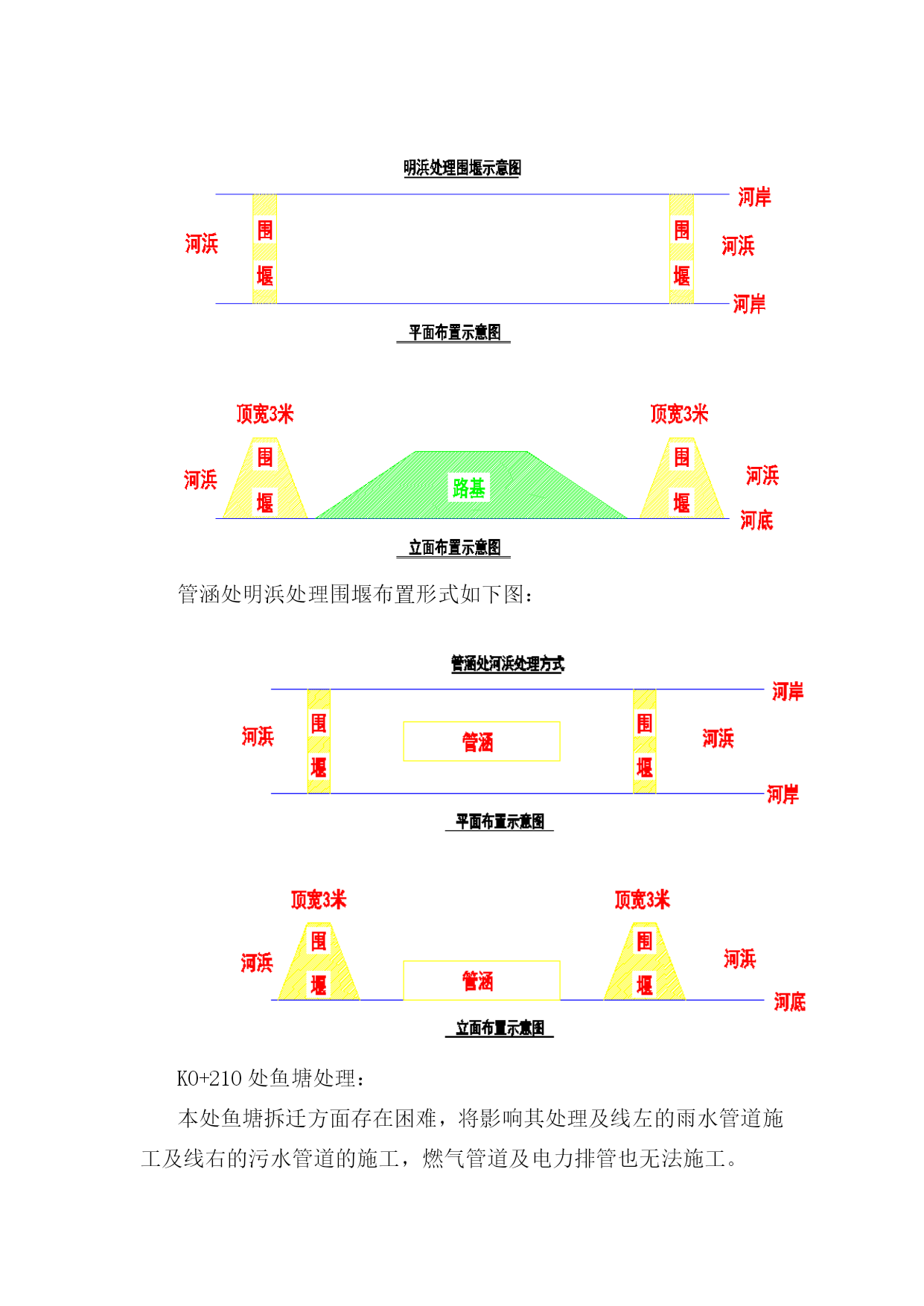

围堰筑岛示意图见下:
管涵处明浜处理围堰布置形式如下图:

K0+210处鱼塘处理:
本处鱼塘拆迁方面存在困难,将影响其处理及线左的雨水管道施工及线右的污水管道的施工,燃气管道及电力排管也无法施工。

拆迁完成后,该段鱼塘围堰方案与明浜围堰方案一致,若无法保证其拆迁工作及时完成,为确保工期,建议采用以下方案:
①雨水管道施工时,打设6m长拉森钢板桩(普通钢板桩28a无法保证渗水),钢板桩埋入土中3m,待坑槽回填完成后将其拔出。
②污水管道采用拖拉管跨过该段鱼塘。
③该段燃气管及电力排管工期安排会拖延。
2.4抽水、清淤
采用水泵及时进行抽水。抽水抽干后,进行淤顶高程测量,清淤采用挖掘机进行,加以人工配合,把淤泥彻底清理干净,及时进行验收,满足要求。清淤后测量应在清淤前布置断面的基础上,对应于清淤前测量位置,进行逐桩断面高程测量。及时绘制出断面图和平面图,做好内业资料的整理工作,及时进行上报。
2.5开挖台阶
排水清淤验收合格后,将河塘堤岸挖成宽>30cm,高度为20cm,向内倾斜的台阶,在清淤处设置积水槽,用水泵进行排除积水,以保持基底干燥。
2.6底部50cm砾石砂回填
及时进行50cm厚砾石砂的回填,原材料严格按照要求进行验收,不允许不合格材料进入现场。
填筑前应铺一层土工格栅,采用聚丙烯土工格栅,其20℃、10℃时应变的各项性能指标应满足纵向抗拉强度>40KN/m,横向抗拉强度>40KN/m,纵向和横向的肋距AL和AT要求在20mm~40mm范围内。
砾石砂用人工配合推土机整平,压路机进行碾压,满足要求后及时进行验收。
砾石砂顶部铺一层针刺无纺土工布(400g/m2),土工布搭接宽度不小于50cm。
2.7分层回填粉煤灰
砾石砂层及土工布验收合格后,进行粉煤灰的分层回填,虚铺厚度控制在30cm以内,推土机进行粗平,平地机进行精平,当含水量在W最佳±2%范围时,及时进行碾压。外侧用粘土进行包边处理,处理宽度为100cm(法向),与粉煤灰一起进行整平碾压。
在进行大面积填筑前,先进行粉煤灰的试验段施工,以确定施工时的松铺系数、虚铺厚度、压实机具配备、压实遍数、含水量控制、压实度控制等,以指导后续施工。
2.8浆砌片石护坡
临水面需进行浆砌片石护坡,厚度为25cm,砂浆为M10,浆砌片石底面设10cm厚碎石垫层。
浆砌片石应高于最高水位0.5m。

四、施工要点
1、清淤前应与监理、甲方共同确定清淤范围及清淤方式。清淤完成后,与监理、甲方、设计、勘察共同确认清淤后是否满足施工要求。
2、清淤要干净彻底,把所有的淤泥、腐殖土、垃圾清理干净,岸坡挖成台阶。在回填
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

河浜清淤回填方案-2

文档大小:268KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
