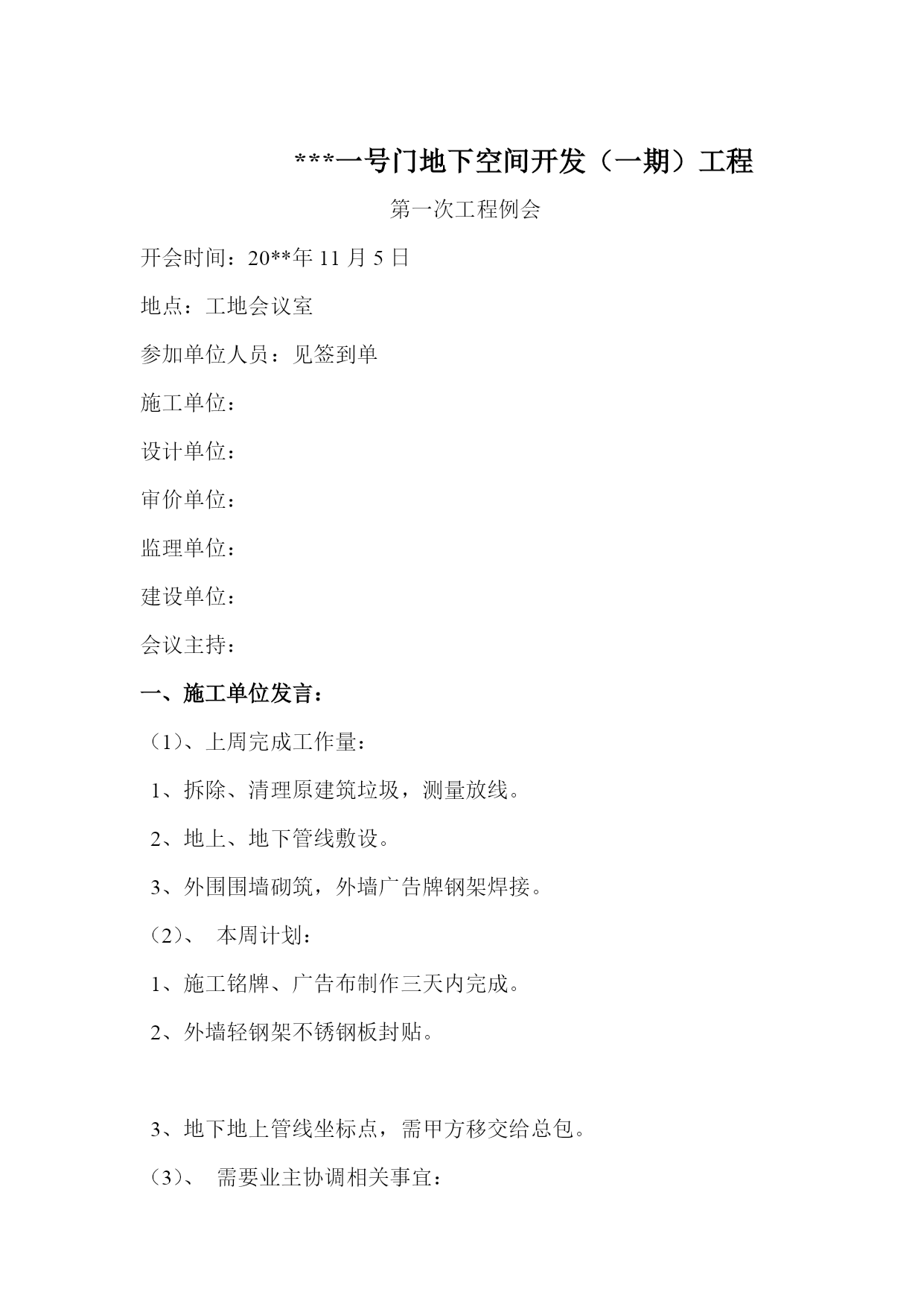

***一号门地下空间开发(一期)工程
第一次工程例会
开会时间:20**年11月5日
地点:工地会议室
参加单位人员:见签到单
施工单位:
设计单位:
审价单位:
监理单位:
建设单位:
会议主持:
一、施工单位发言:
(1)、上周完成工作量:
1、拆除、清理原建筑垃圾,测量放线。
2、地上、地下管线敷设。
3、外围围墙砌筑,外墙广告牌钢架焊接。
(2)、本周计划:
1、施工铭牌、广告布制作三天内完成。
2、外墙轻钢架不锈钢板封贴。

3、地下地上管线坐标点,需甲方移交给总包。

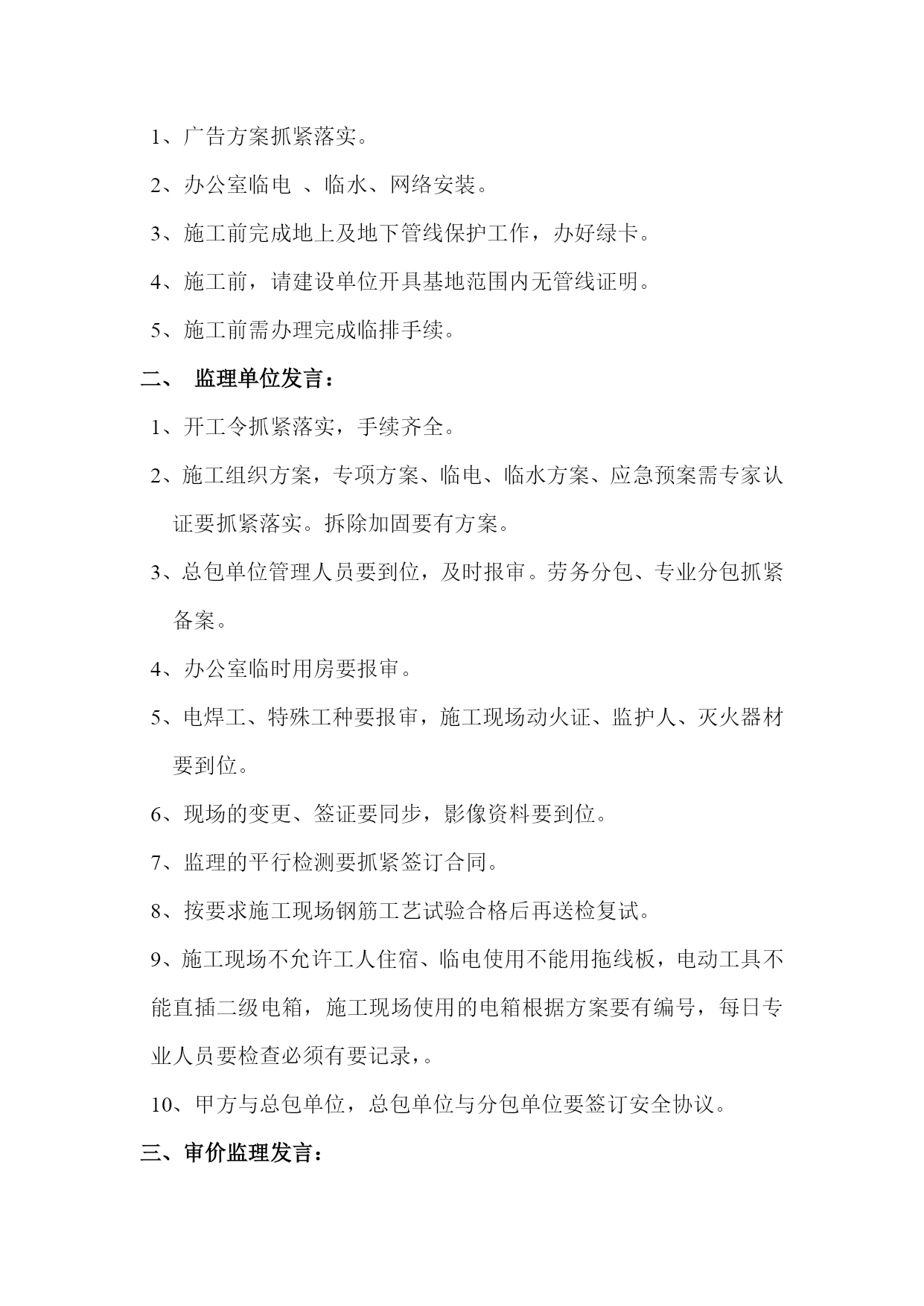

(3)、需要业主协调相关事宜:
1、广告方案抓紧落实。
2、办公室临电、临水、网络安装。
3、施工前完成地上及地下管线保护工作,办好绿卡。
4、施工前,请建设单位开具基地范围内无管线证明。
5、施工前需办理完成临排手续。
二、监理单位发言:
1、开工令抓紧落实,手续齐全。
2、施工组织方案,专项方案、临电、临水方案、应急预案需专家认证要抓紧落实。拆除加固要有方案。
3、总包单位管理人员要到位,及时报审。劳务分包、专业分包抓紧备案。
4、办公室临时用房要报审。
5、电焊工、特殊工种要报审,施工现场动火证、监护人、灭火器材要到位。
6、现场的变更、签证要同步,影像资料要到位。
7、监理的平行检测要抓紧签订合同。
8、按要求施工现场钢筋工艺试验合格后再送检复试。
9、施工现场不允许工人住宿、临电使用不能用拖线板,电动工具不能直插二级电箱,施工现场使用的电箱根据方案要有编号,每日专业人员要检查必须有要记录,。
10、甲方与总包单位,总包单位与分包单位要签订安全协议。

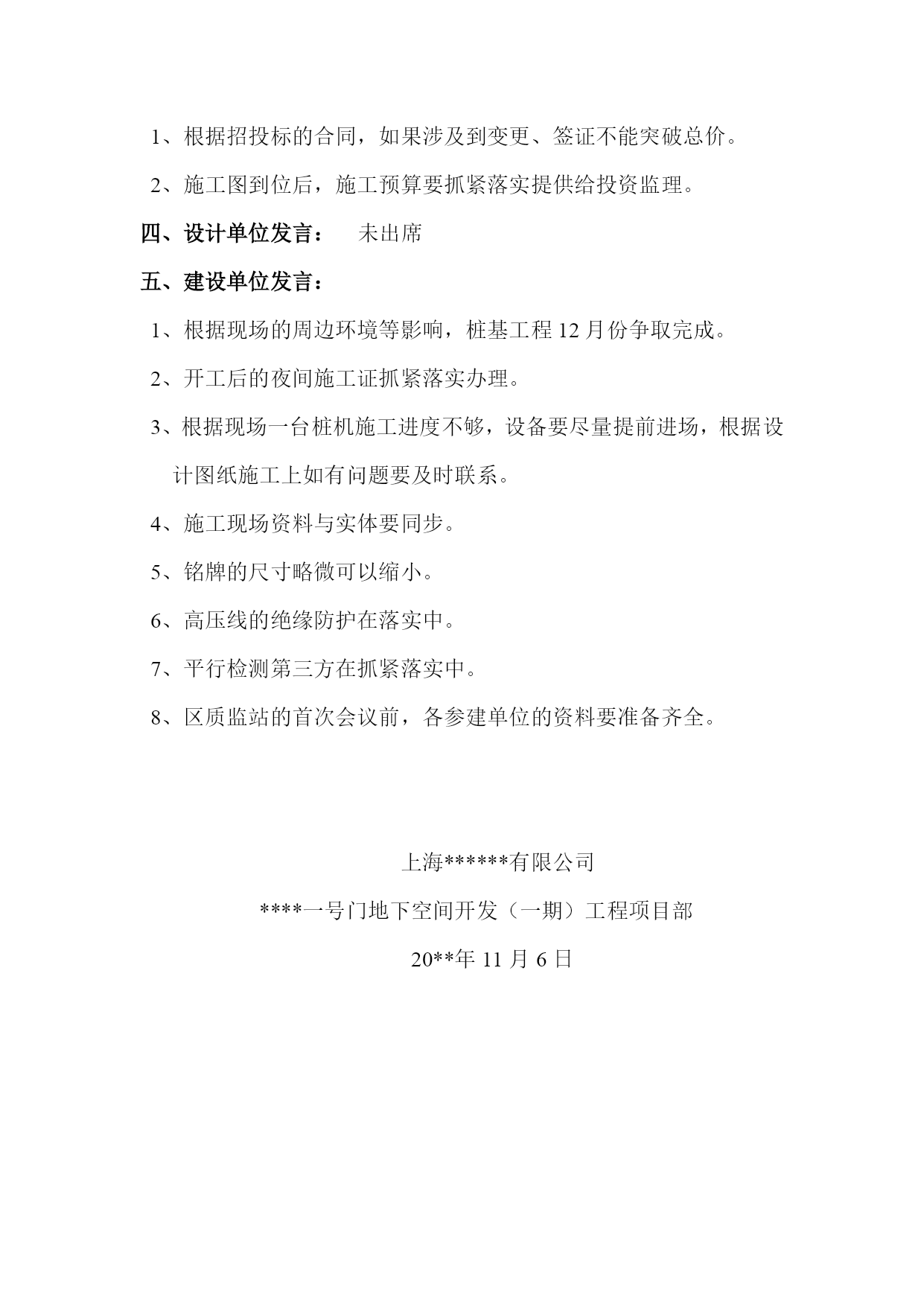

三、审价监理发言:
1、根据招投标的合同,如果涉及到变更、签证不能突破总价。
2、施工图到位后,施工预算要抓紧落实提供给投资监理。
四、设计单位发言:未出席
五、建设单位发言:
1、根据现场的周边环境等影响,桩基工程12月份争取完成。
2、开工后的夜间施工证抓紧落实办理。
3、根据现场一台桩机施工进度不够,设备要尽量提前进场,根据设计图纸施工上如有问题要及时联系。
4、施工现场资料与实体要同步。
5、铭牌的尺寸略微可以缩小。
6、高压线的绝缘防护在落实中。
7、平行检测第三方在抓紧落实中。
8、区质监站的首次会议前,各参建单位的资料要准备齐全。


上海******有限公司
****一号门地下空间开发(一期)工程项目部
20**年11月6日
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

项目工程首次例会会议记录

文档大小:51KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
