南京河西新城区新寿代雨水泵站
河塘清淤回填工程
施
工
方
案


编制:
审核:
审批:


中国****有限公司
2009-10-14


新寿代河塘清淤施工方案
一、工程概述

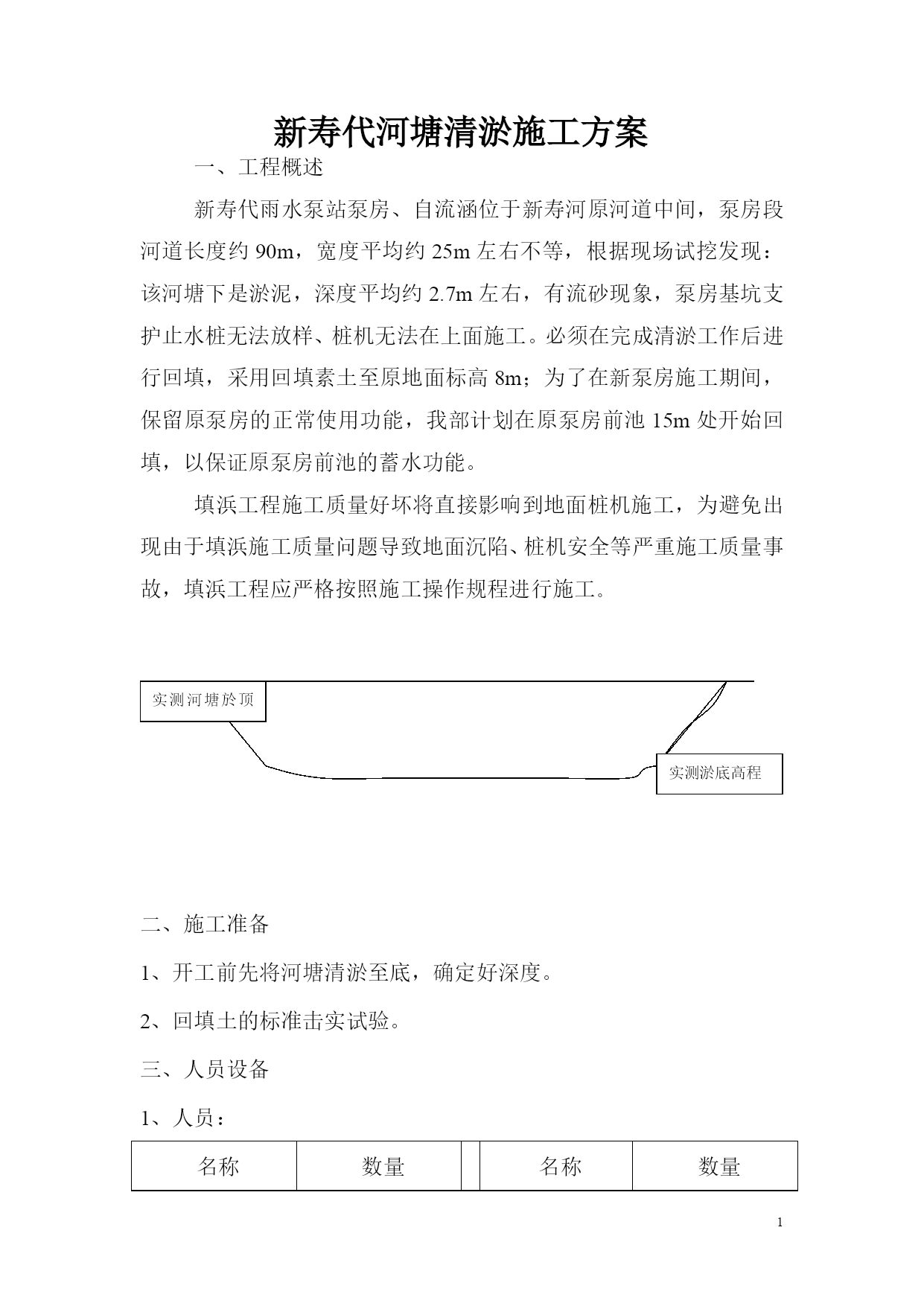

新寿代雨水泵站泵房、自流涵位于新寿河原河道中间,泵房段河道长度约90m,宽度平均约25m左右不等,根据现场试挖发现:该河塘下是淤泥,深度平均约2.7m左右,有流砂现象,泵房基坑支护止水桩无法放样、桩机无法在上面施工。必须在完成清淤工作后进行回填,采用回填素土至原地面标高8m;为了在新泵房施工期间,保留原泵房的正常使用功能,我部计划在原泵房前池15m处开始回填,以保证原泵房前池的蓄水功能。
填浜工程施工质量好坏将直接影响到地面桩机施工,为避免出现由于填浜施工质量问题导致地面沉陷、桩机安全等严重施工质量事故,填浜工程应严格按照施工操作规程进行施工。

实测河塘於顶高程
实测淤底高程



二、施工准备
1、开工前先将河塘清淤至底,确定好深度。
2、回填土的标准击实试验。
三、人员设备
1、人员:

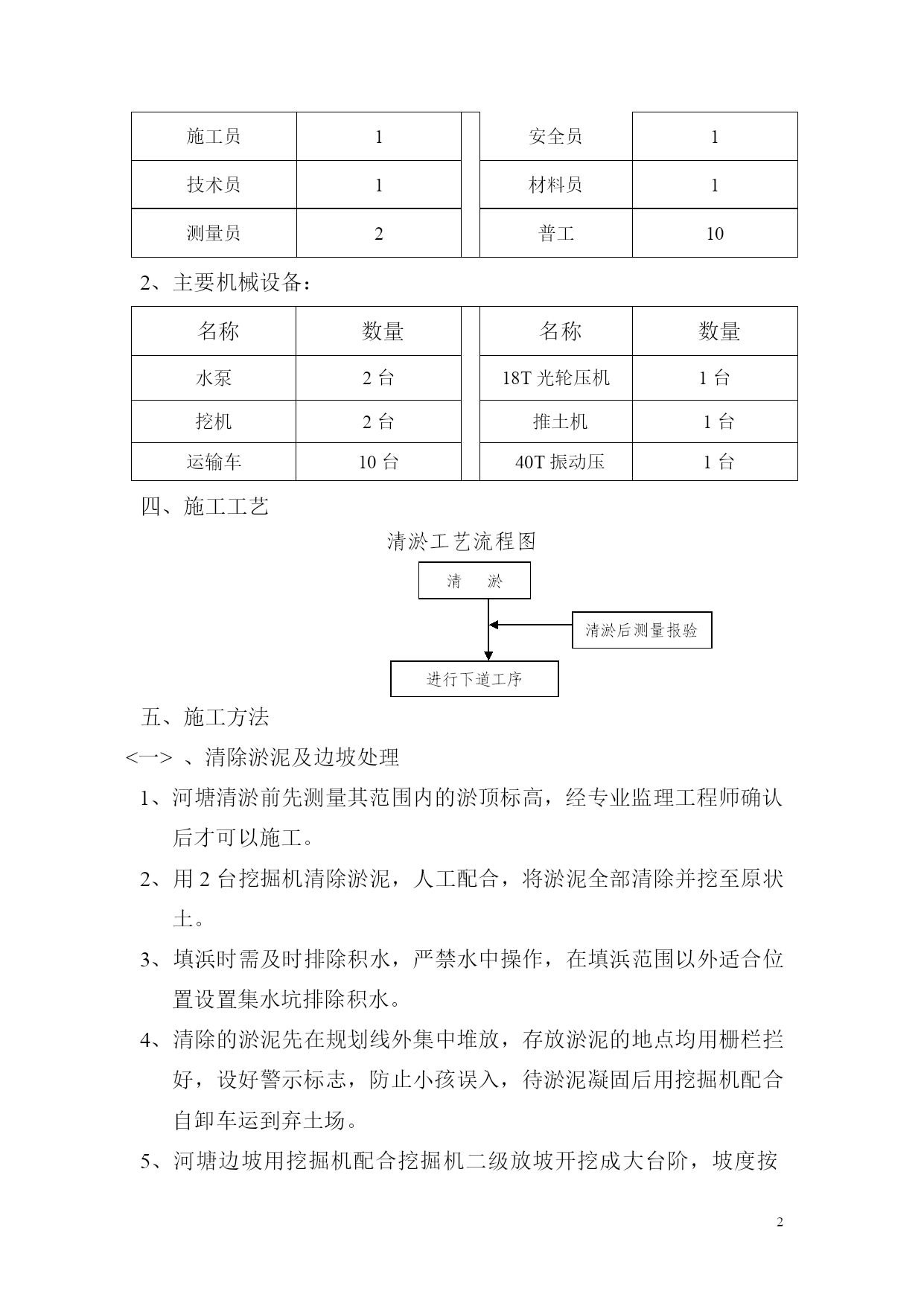

名称数量名称数量施工员1安全员1技术员1材料员1测量员2普工102、主要机械设备:
名称数量名称数量水泵2台18T光轮压机1台挖机2台推土机1台运输车10台40T振动压1台四、施工工艺
清淤工艺流程图
清淤

清淤后测量报验


进行下道工序

五、施工方法
<一>、清除淤泥及边坡处理
1、河塘清淤前先测量其范围内的淤顶标高,经专业监理工程师确认后才可以施工。
2、用2台挖掘机清除淤泥,人工配合,将淤泥全部清除并挖至原状土。
3、填浜时需及时排除积水,严禁水中操作,在填浜范围以外适合位置设置集水坑排除积水。
4、清除的淤泥先在规划线外集中堆放,存放淤泥的地点均用栅栏拦好,设好警示标志,防止小孩误入,待淤泥凝固后用挖掘机配合自卸车运到弃土场。
5、河塘边坡用挖掘机配合挖掘机二级放坡开挖成大台阶,坡度按1:1.5控制,台阶高不超过4m,台阶宽度不小于5m。

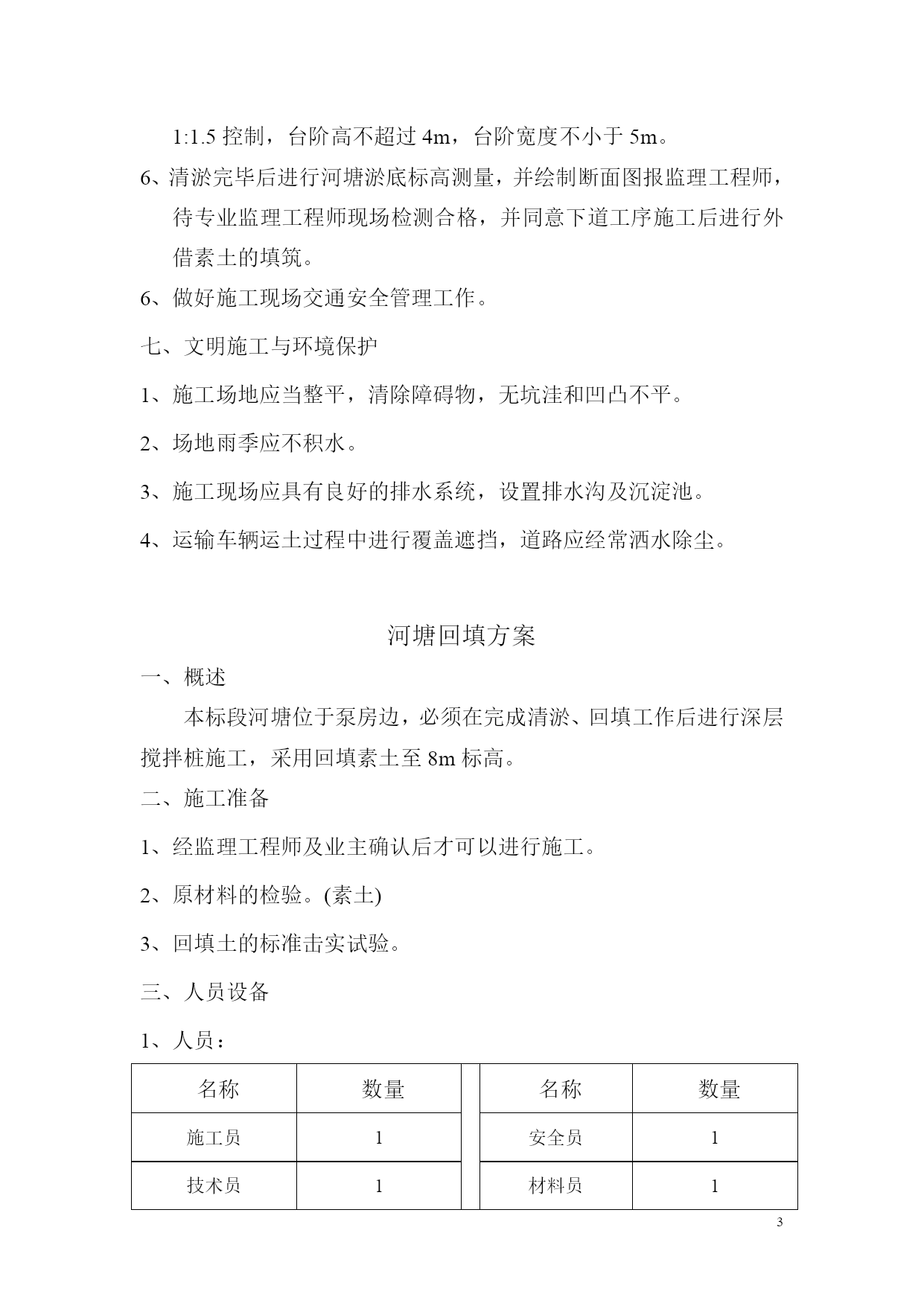

6、清淤完毕后进行河塘淤底标高测量,并绘制断面图报监理工程师,待专业监理工程师现场检测合格,并同意下道工序施工后进行外借素土的填筑。
6、做好施工现场交通安全管理工作。
七、文明施工与环境保护
1、施工场地应当整平,清除障碍物,无坑洼和凹凸不平。
2、场地雨季应不积水。
3、施工现场应具有良好的排水系统,设置排水沟及沉淀池。
4、运输车辆运土过程中进行覆盖遮挡,道路应经常洒水除尘。

河塘回填方案
一、概述
本标段河塘位于泵房边,必须在完成清淤、回填工作后进行深层搅拌桩施工,采用回填素土至8m标高。
二、施工准备
1、经监理工程师及业主确认后才可以进行施工。
2、原材料的检验。(素土)
3、回填土的标准击实试验。
三、人员设备
1、人员:
名称数量名称数量施工员1安全员1技术员1材料员1测量员2普工102、主要机械设备:

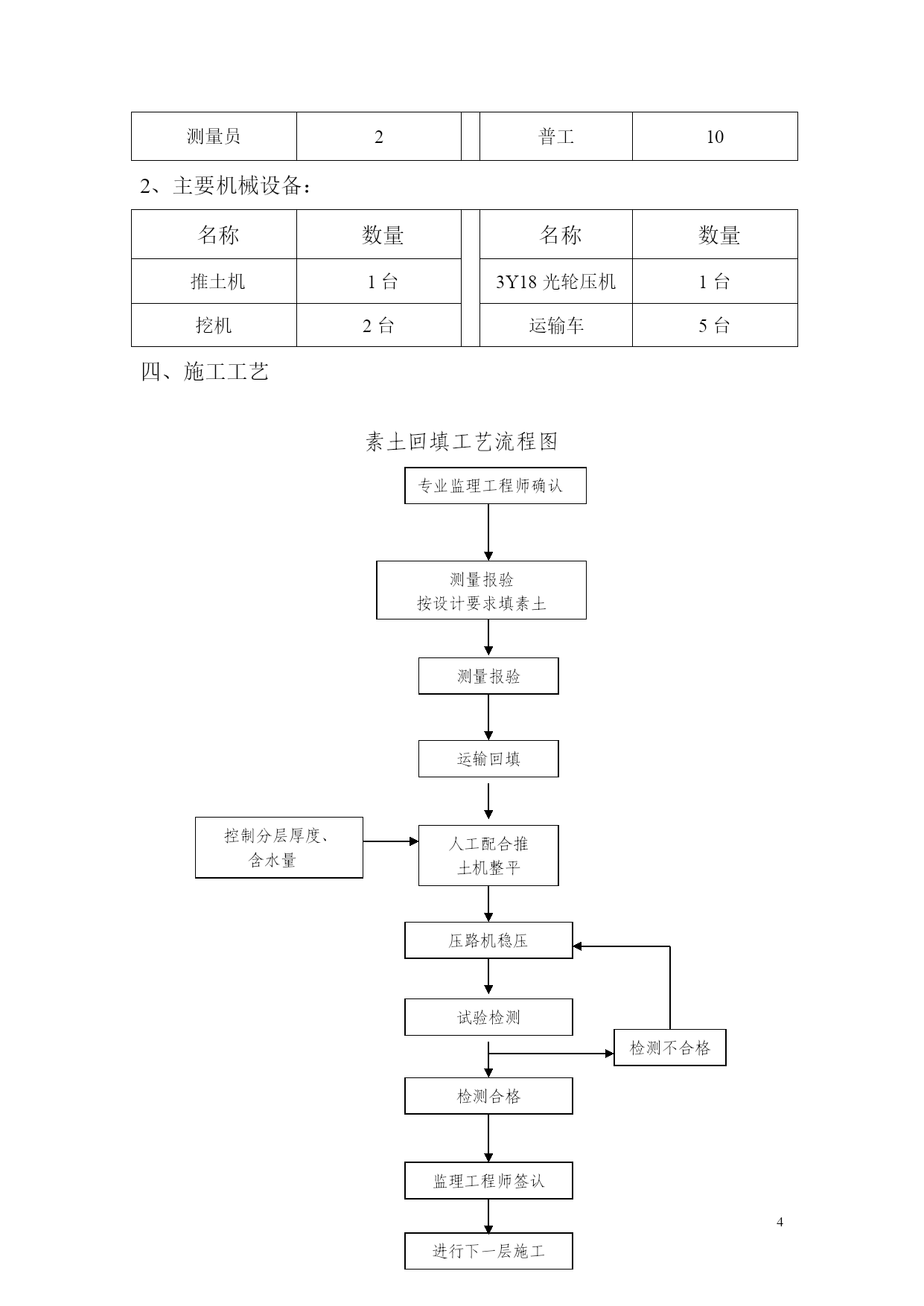

名称数量名称数量推土机1台3Y18光轮压机1台挖机2台运输车5台四、施工工艺

素土回填工艺流程图
专业监理工程师确认



测量报验
按设计要求填素土


测量报验



运输回填


人工配合推
土机整平

控制分层厚度、
含水量



压路机稳压



试验检测

检测不合格


检测合格


监理工程师签认
进行下一层施工




五、施工方法
<一>素土回填
1、素土回填时其松铺厚度每层不超过30cm,压实厚度控制在25cm左右,每层采用40t振动压路机振压2-3遍,然后再用18t光轮压路机碾压3-4遍。使其压实度达到设计规定的要求。
2、施工时严格控制含水量,防止含水量过大或过小。碾压时控制在最佳含水量±2%。
3、每一层施工完毕及时进行报验压实度,待监理工程师检测合格后方可进行下层施工。
4、素土回填至8.2标高。
六、质量保证措施
1、测量必需准确,并通过监理工程师复核。
2、清淤前后的断面尺寸必须通过监理工程师的确认,以确保工程量的真实。
3、水塘处理必须将淤泥清除干净彻底,并做好排水工作,严禁水中浸泡施工。
4、保证每层压实度的检验频率,未检验或压实度不足的严禁填筑下一层。



A3.1
施工组织设计/方案报审表
工程名称:南京河西新城区头关、编号:A3.1-
新寿代雨水泵站
致:北京远达国际工程管理有限公司(监理单位)
兹报验:
□1单位工程施工组织设计
□2新寿代雨水泵站河塘回填方案分部(子分部)/分项工程施工方案
□3特殊工程专项施工方案
□4施工用大型机械设备
□5
本次申报内容系第1次申报,申报内容项目经理部/公司技术负责人已批准。
附件:
施工组织设计/方案。

承包单位项目经理部(章):
项目经理:日期:项目监理机构签收人姓名及时间承包单位签收人姓名及时间专业监理工程师审查意见:




专业监理工程师:日期:总监理
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

新寿代雨水泵站河塘清淤、回填施工方案

文档大小:74KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
