A综合交通枢纽配套工程

河浜处理
施
工
技
术
方
案

编制人:
审核人:





2008年9月

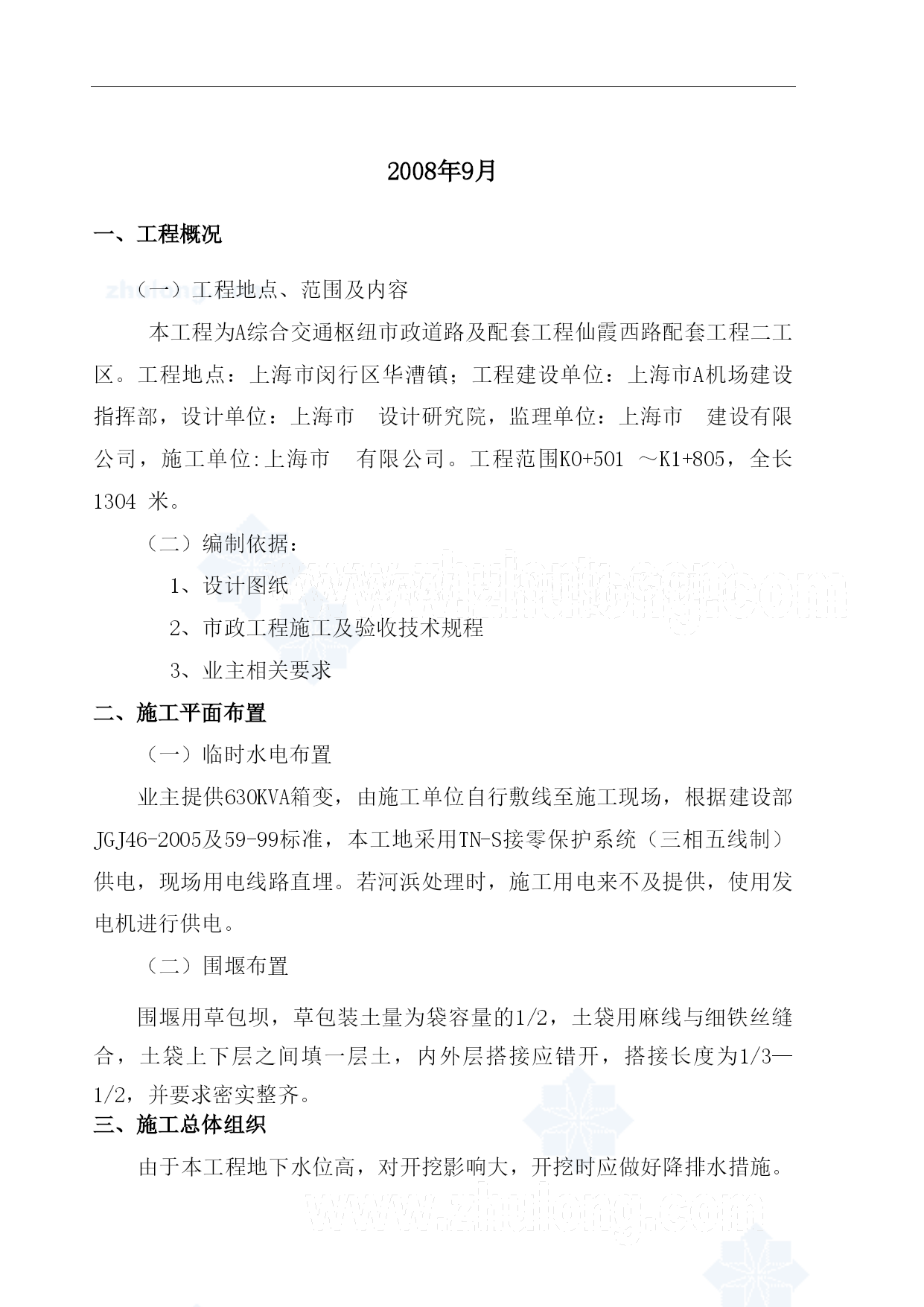

一、工程概况
(一)工程地点、范围及内容
本工程为A综合交通枢纽市政道路及配套工程仙霞西路配套工程二工区。工程地点:上海市闵行区华漕镇;工程建设单位:上海市A机场建设指挥部,设计单位:上海市设计研究院,监理单位:上海市建设有限公司,施工单位:上海市有限公司。工程范围K0+501~K1+805,全长1304米。
(二)编制依据:
1、设计图纸
2、市政工程施工及验收技术规程
3、业主相关要求
二、施工平面布置
(一)临时水电布置
业主提供630KVA箱变,由施工单位自行敷线至施工现场,根据建设部JGJ46-2005及59-99标准,本工地采用TN-S接零保护系统(三相五线制)供电,现场用电线路直埋。若河浜处理时,施工用电来不及提供,使用发电机进行供电。
(二)围堰布置
围堰用草包坝,草包装土量为袋容量的1/2,土袋用麻线与细铁丝缝合,土袋上下层之间填一层土,内外层搭接应错开,搭接长度为1/3—1/2,并要求密实整齐。
三、施工总体组织

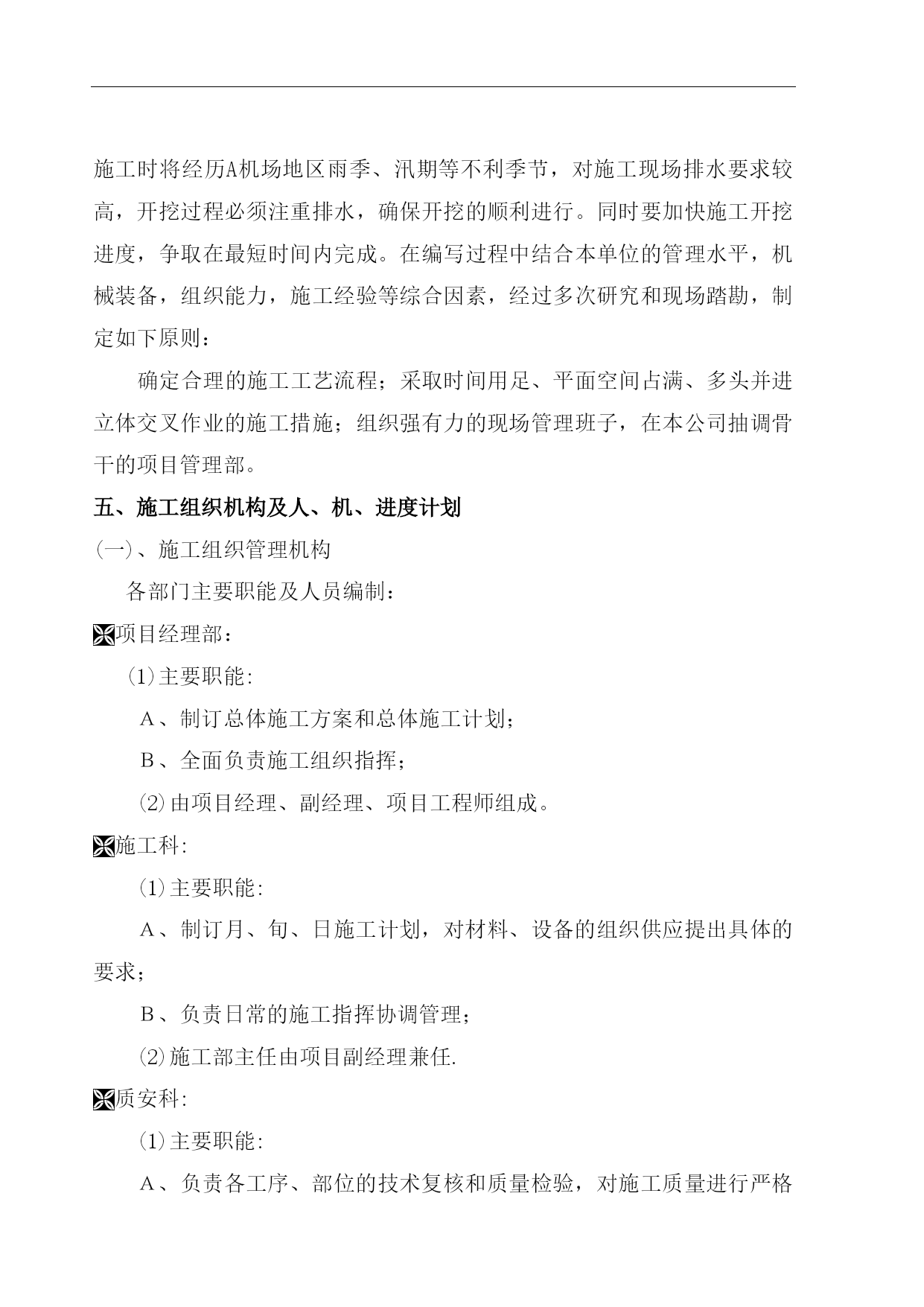

由于本工程地下水位高,对开挖影响大,开挖时应做好降排水措施。施工时将经历A机场地区雨季、汛期等不利季节,对施工现场排水要求较高,开挖过程必须注重排水,确保开挖的顺利进行。同时要加快施工开挖进度,争取在最短时间内完成。在编写过程中结合本单位的管理水平,机械装备,组织能力,施工经验等综合因素,经过多次研究和现场踏勘,制定如下原则:
确定合理的施工工艺流程;采取时间用足、平面空间占满、多头并进立体交叉作业的施工措施;组织强有力的现场管理班子,在本公司抽调骨干的项目管理部。
五、施工组织机构及人、机、进度计划
(一)、施工组织管理机构
各部门主要职能及人员编制:
项目经理部:
(1)主要职能:
A、制订总体施工方案和总体施工计划;
B、全面负责施工组织指挥;
(2)由项目经理、副经理、项目工程师组成。
施工科:
(1)主要职能:
A、制订月、旬、日施工计划,对材料、设备的组织供应提出具体的要求;
B、负责日常的施工指挥协调管理;
(2)施工部主任由项目副经理兼任.
质安科:
(1)主要职能:
A、负责各工序、部位的技术复核和质量检验,对施工质量进行严格把关;
B、负责所割工程技术资料的分析整理归档;
C、负责施工现场的试验、测试工作;
(2)质安部主任由项目工程师兼任。
综合科:
(1)主要职能:
A、负责施工材料的组织供应;
B、负责施工机具的计划调度;
C、负责财务核算和资金调度;

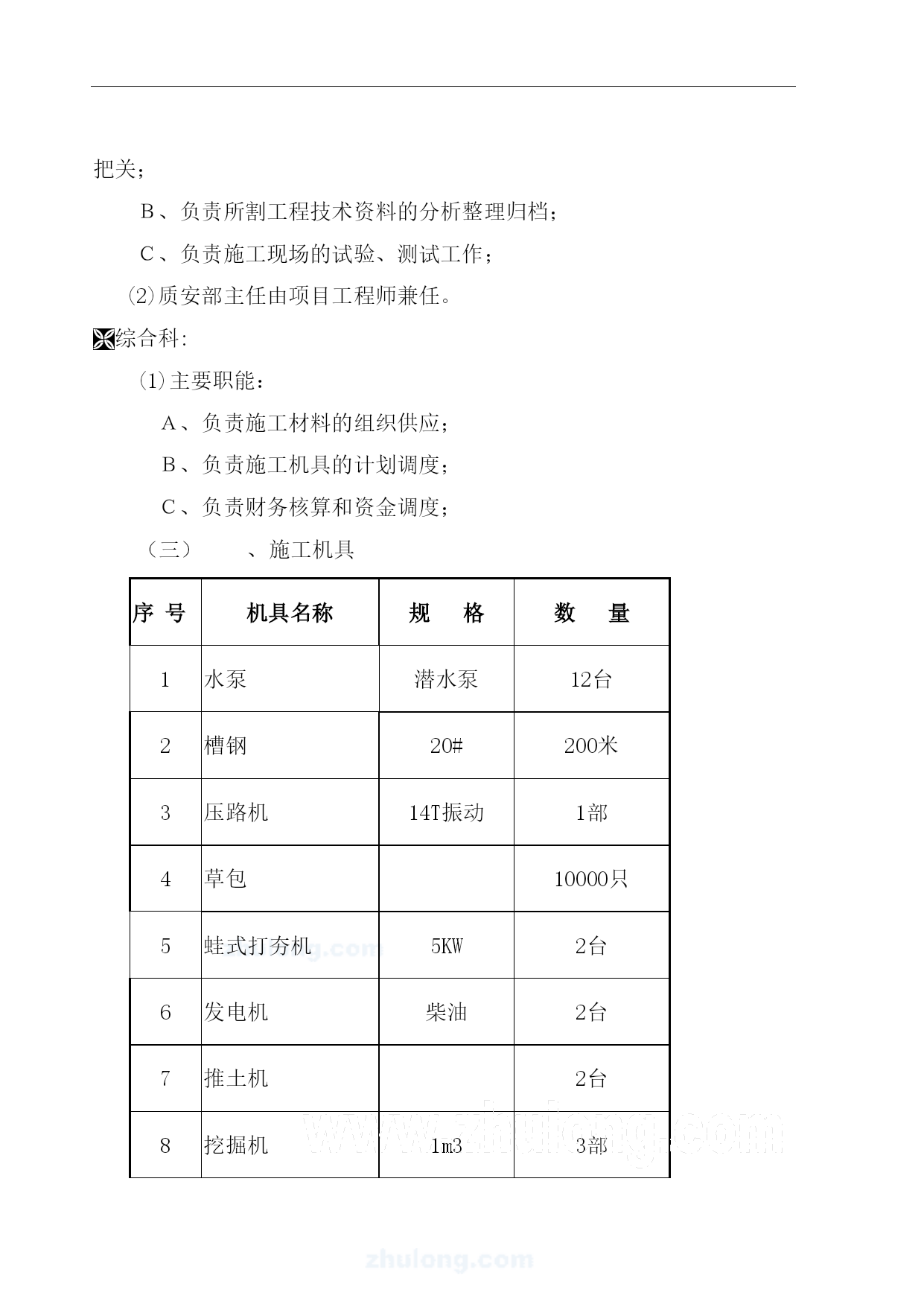

、施工机具
序号机具名称规格数量1水泵潜水泵12台2槽钢20#200米3压路机14T振动1部4草包10000只5蛙式打夯机5KW2台6发电机柴油2台7推土机2台8挖掘机1m33部

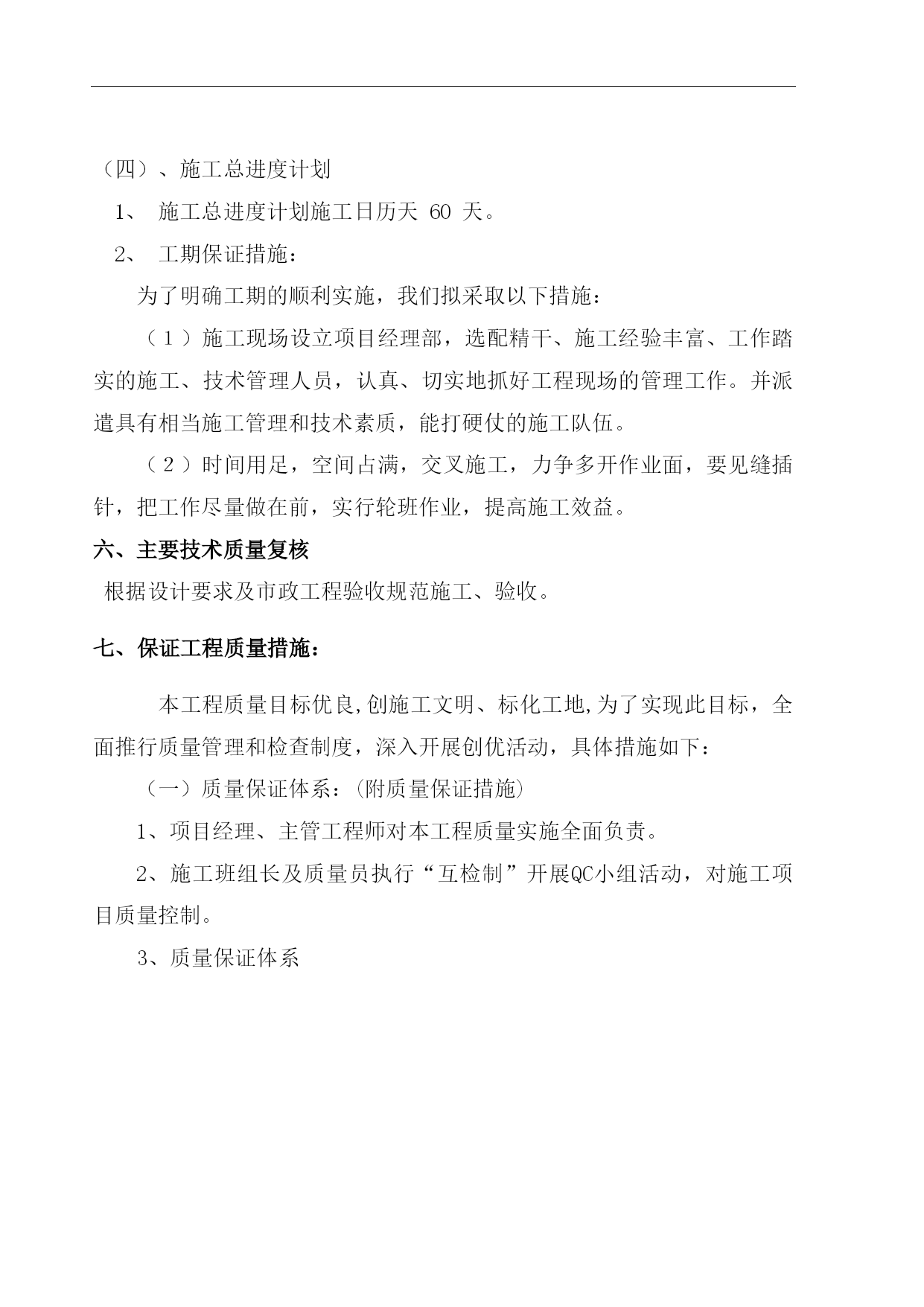

(四)、施工总进度计划
1、施工总进度计划施工日历天60天。
2、工期保证措施:
为了明确工期的顺利实施,我们拟采取以下措施:
(1)施工现场设立项目经理部,选配精干、施工经验丰富、工作踏实的施工、技术管理人员,认真、切实地抓好工程现场的管理工作。并派遣具有相当施工管理和技术素质,能打硬仗的施工队伍。
(2)时间用足,空间占满,交叉施工,力争多开作业面,要见缝插针,把工作尽量做在前,实行轮班作业,提高施工效益。
六、主要技术质量复核
根据设计要求及市政工程验收规范施工、验收。

保证工程质量措施:

本工程质量目标优良,创施工文明、标化工地,为了实现此目标,全面推行质量管理和检查制度,深入开展创优活动,具体措施如下:
(一)质量保证体系:(附质量保证措施)
1、项目经理、主管工程师对本工程质量实施全面负责。
2、施工班组长及质量员执行“互检制”开展QC小组活动,对施工项目质量控制。
3、质量保证体系





集团项目经理部


项目经理



项目工程师
项目副经理



质安科
综合科
施工科



各施工班组





(二)工程质量岗位检查制度:
1、公司质安部每周进行一次质量检查,检查施工质量及保证质量措施的执行情况,就检查中发现的质量问题提出整改意见。
2、项目经理部定期检查制:
项目经理部每月进行一次质量检查,由项目经理主持,有关质检员参加。检查施工质量及保证措施的执行情况,对检查中发现的问题及时上报,请公司派人共同研究处理。
(三)工程质量阶段检查制度:
1、开工前的检查:
(1)施工设计文件会审及实地核对。
(2)交接桩及复测经双方检查,交接记录双方已签认。
(3)技术交底工作已按规定进行。
2、施工中检查:
(1)测量放样复核。
(2)施工原始记录完整、真实。
(3)砼、砂浆试块按《规范》进行,强度符合要求。
2、质量评定:
工程质量评定按设计及“验收”规定进行评定。分项工程由施工员、质量员及班组长参加评定
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

综合交通枢纽配套工程河浜处理施工方案-上海

文档大小:70KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
