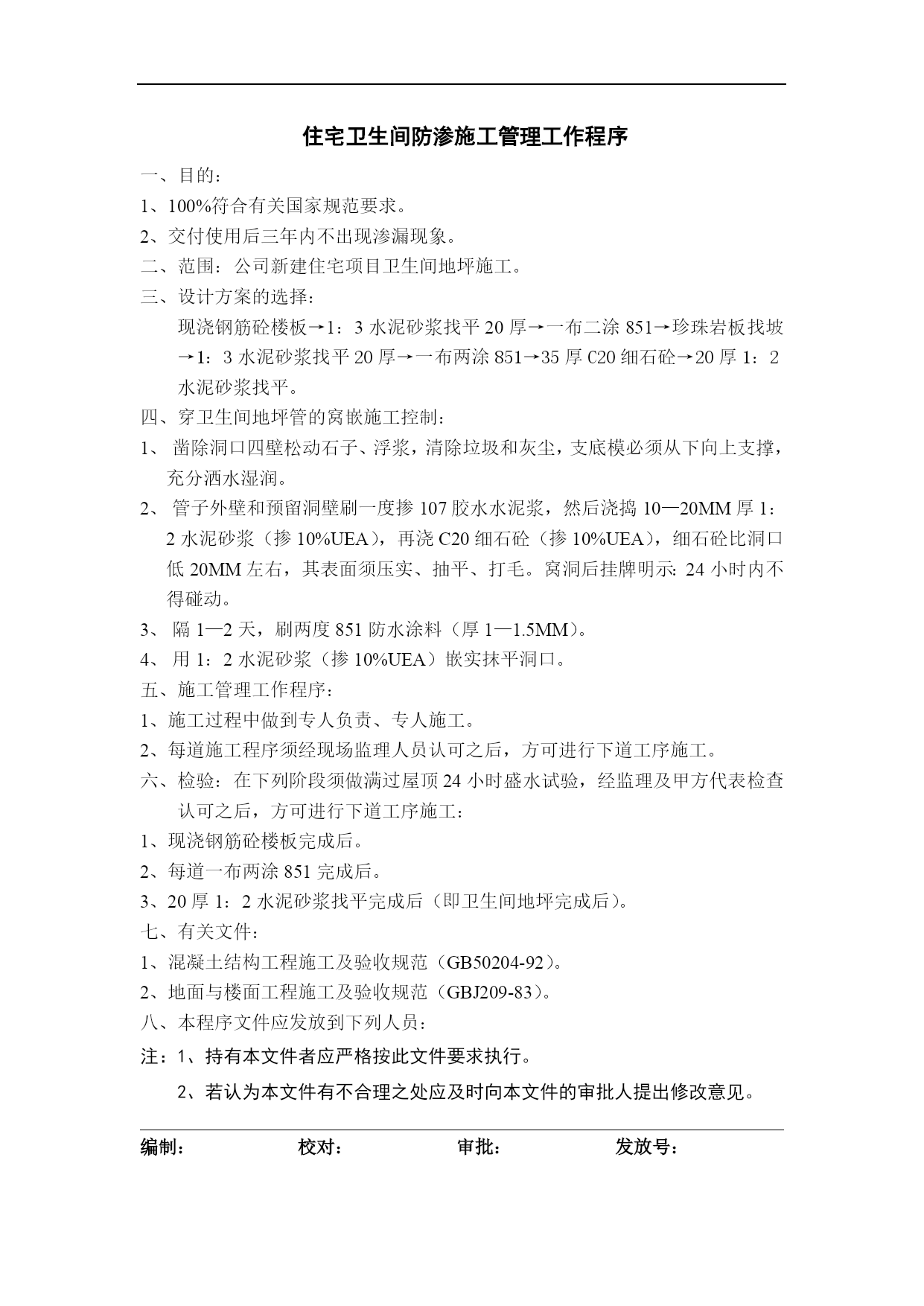

住宅卫生间防渗施工管理工作程序 目的: 100%符合有关国家规范要求。 交付使用后三年内不出现渗漏现象。 范围:公司新建住宅项目卫生间地坪施工。 设计方案的选择: 现浇钢筋砼楼板→1:3水泥砂浆找平20厚→一布二涂851→珍珠岩板找坡→1:3水泥砂浆找平20厚→一布两涂851→35厚C20细石砼→20厚1:2水泥砂浆找平。 穿卫生间地坪管的窝嵌施工控制: 凿除洞口四壁松动石子、浮浆,清除垃圾和灰尘,支底模必须从下向上支撑,充分洒水湿润。 管子外壁和预留洞壁刷一度掺107胶水水泥浆,然后浇捣10—20MM厚1:2水泥砂浆(掺10%UEA),再浇C20细石砼(掺10%UEA),细石砼比洞口低20MM左右,其表面须压实、抽平、打毛。窝洞后挂牌明示:24小时内不得碰动。 隔1—2天,刷两度851防水涂料(厚1—1.5MM)。 用1:2水泥砂浆(掺10%UEA)嵌实抹平洞口。 施工管理工作程序: 施工过程中做到专人负责、专人施工。 每道施工程序须经现场监理人员认可之后,方可进行下道工序施工。 检验:在下列阶段须做满过屋顶24小时盛水试验,经监理及甲方代表检查认可之后,方可进行下道工序施工: 现浇钢筋砼楼板完成后。 每道一布两涂851完成后。 20厚1:2水泥砂浆找平完成后(即卫生间地坪完成后)。 有关文件: 混凝土结构工程施工及验收规范(GB50204-92)。 地面与楼面工程施工及验收规范(GBJ209-83)。 八、本程序文件应发放到下列人员: 注:1、持有本文件者应严格按此文件要求执行。 2、若认为本文件有不合理之处应及时向本文件的审批人提出修改意见。 编制:校对:审批:发放号: 卫生间盛水试验检查表 单元号: 项目 结果 层次现浇板完成后第一道一布两涂完成后第二道一布两涂完成后卫生间地坪完成后0102010201020102 检查:复查:审查:

梅雪****67
实名认证
内容提供者

最近下载
最新上传
浙江省宁波市2024-2025学年高三下学期4月高考模拟考试语文试题及参考答案.docx
汤成难《漂浮于万有引力中的房屋》阅读答案.docx
四川省达州市普通高中2025届第二次诊断性检测语文试卷及参考答案.docx
山西省吕梁市2025年高三下学期第二次模拟考试语文试题及参考答案.docx
山西省部分学校2024-2025学年高二下学期3月月考语文试题及参考答案.docx
山西省2025年届高考考前适应性测试(冲刺卷)语文试卷及参考答案.docx
全国各地市语文中考真题名著阅读分类汇编.docx
七年级历史下册易混易错84条.docx
湖北省2024-2025学年高一下学期4月期中联考语文试题及参考答案.docx
黑龙江省大庆市2025届高三第三次教学质量检测语文试卷及参考答案.docx
