中石化四公司冬季施工方案

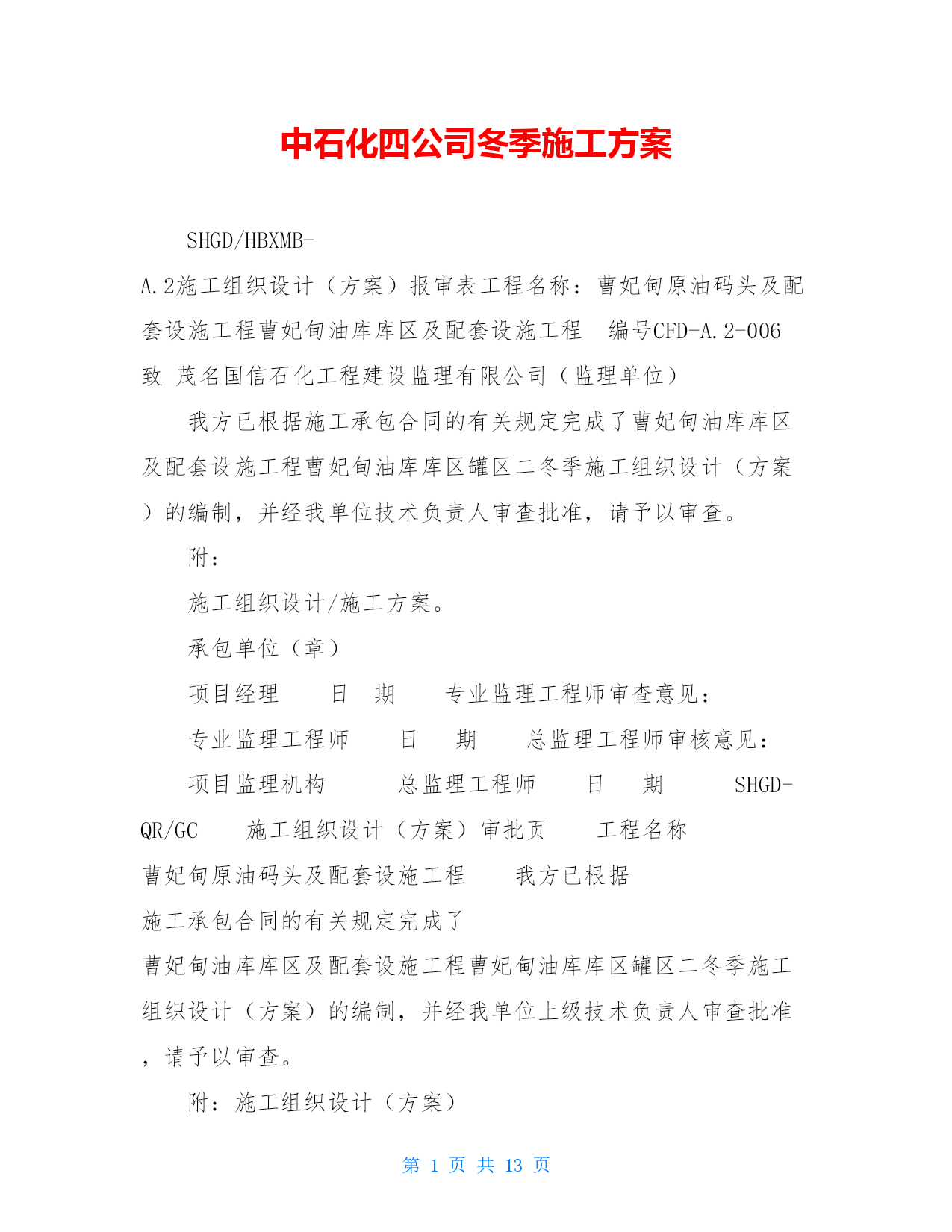

SHGD/HBXMB-A.2施工组织设计(方案)报审表工程名称:曹妃甸原油码头及配套设施工程曹妃甸油库库区及配套设施工程编号CFD-A.2-006致茂名国信石化工程建设监理有限公司(监理单位)
我方已根据施工承包合同的有关规定完成了曹妃甸油库库区及配套设施工程曹妃甸油库库区罐区二冬季施工组织设计(方案)的编制,并经我单位技术负责人审查批准,请予以审查。
附:
施工组织设计/施工方案。
承包单位(章)
项目经理日期专业监理工程师审查意见:
专业监理工程师日期总监理工程师审核意见:

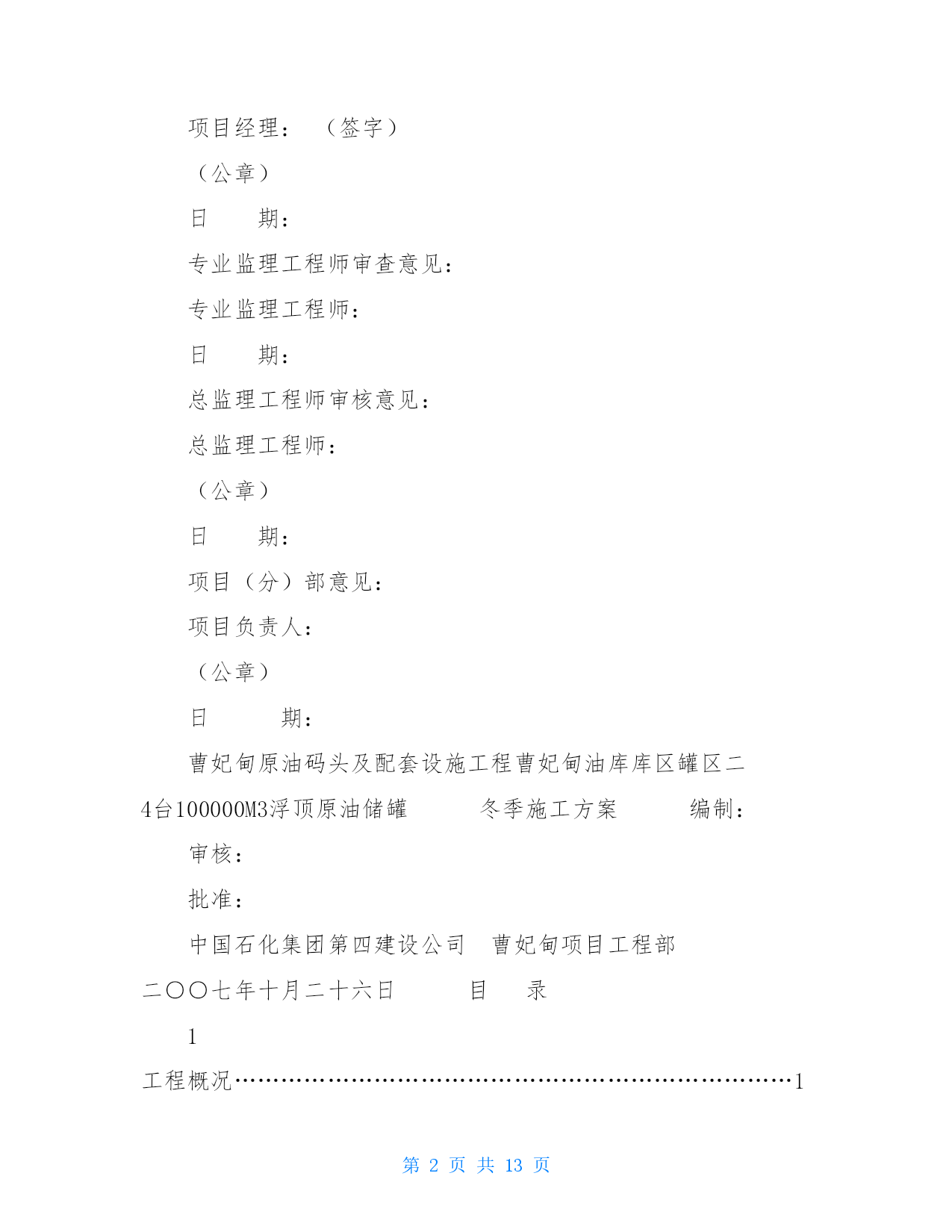

项目监理机构总监理工程师日期SHGD-QR/GC施工组织设计(方案)审批页工程名称曹妃甸原油码头及配套设施工程我方已根据施工承包合同的有关规定完成了曹妃甸油库库区及配套设施工程曹妃甸油库库区罐区二冬季施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。
附:施工组织设计(方案)
项目经理:(签字)
(公章)
日期:
专业监理工程师审查意见:
专业监理工程师:
日期:
总监理工程师审核意见:
总监理工程师:
(公章)
日期:
项目(分)部意见:
项目负责人:
(公章)
日期:
曹妃甸原油码头及配套设施工程曹妃甸油库库区罐区二4台100000M3浮顶原油储罐冬季施工方案编制:
审核:
批准:

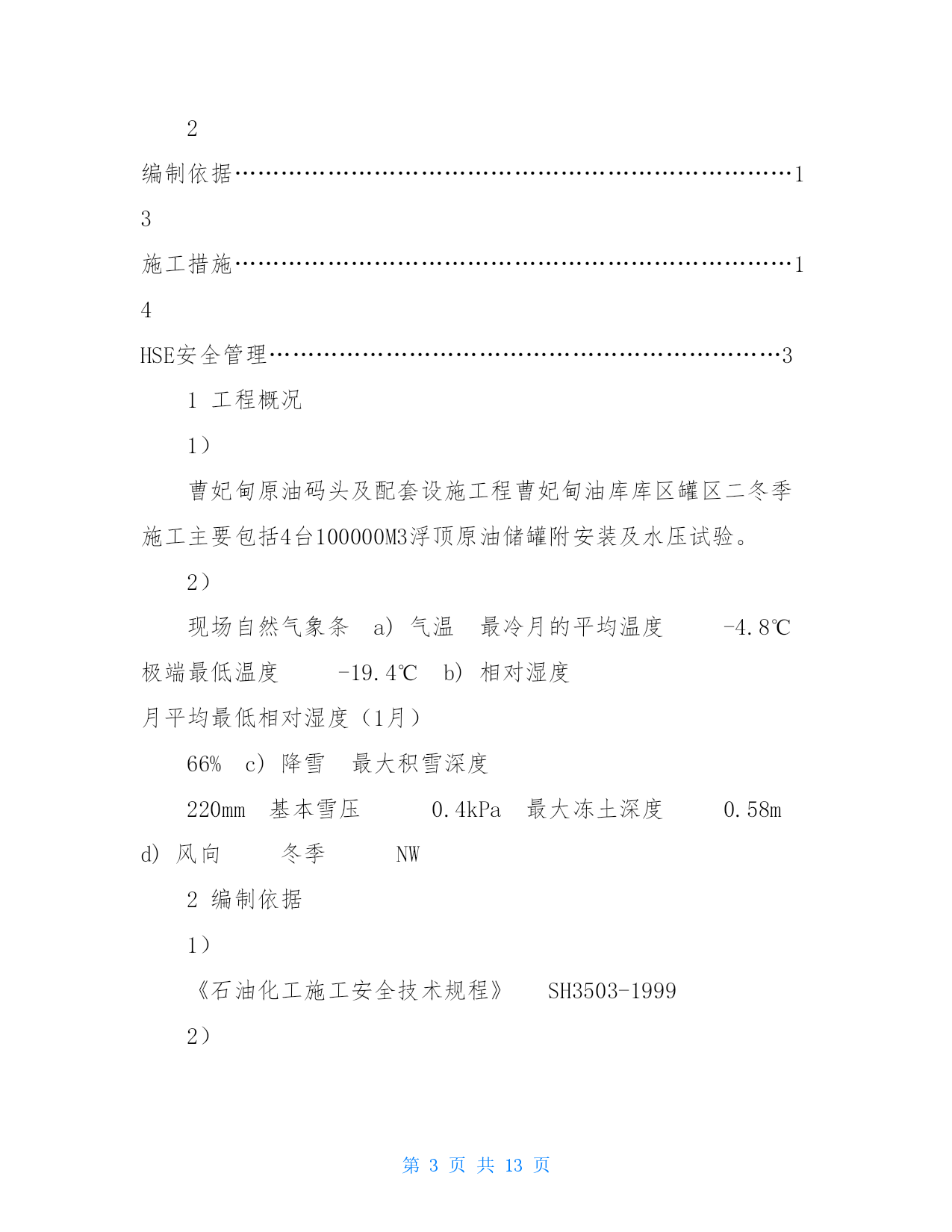

中国石化集团第四建设公司曹妃甸项目工程部二○○七年十月二十六日目录
1工程概况………………………………………………………………1
2编制依据………………………………………………………………13施工措施………………………………………………………………14HSE安全管理…………………………………………………………3
1工程概况
1)
曹妃甸原油码头及配套设施工程曹妃甸油库库区罐区二冬季施工主要包括4台100000M3浮顶原油储罐附安装及水压试验。
2)
现场自然气象条a)气温最冷月的平均温度-4.8℃极端最低温度-19.4℃b)相对湿度月平均最低相对湿度(1月)
66%c)降雪最大积雪深度
220mm基本雪压0.4kPa最大冻土深度0.58md)风向冬季NW
2编制依据
1)
《石油化工施工安全技术规程》SH3503-1999
2)

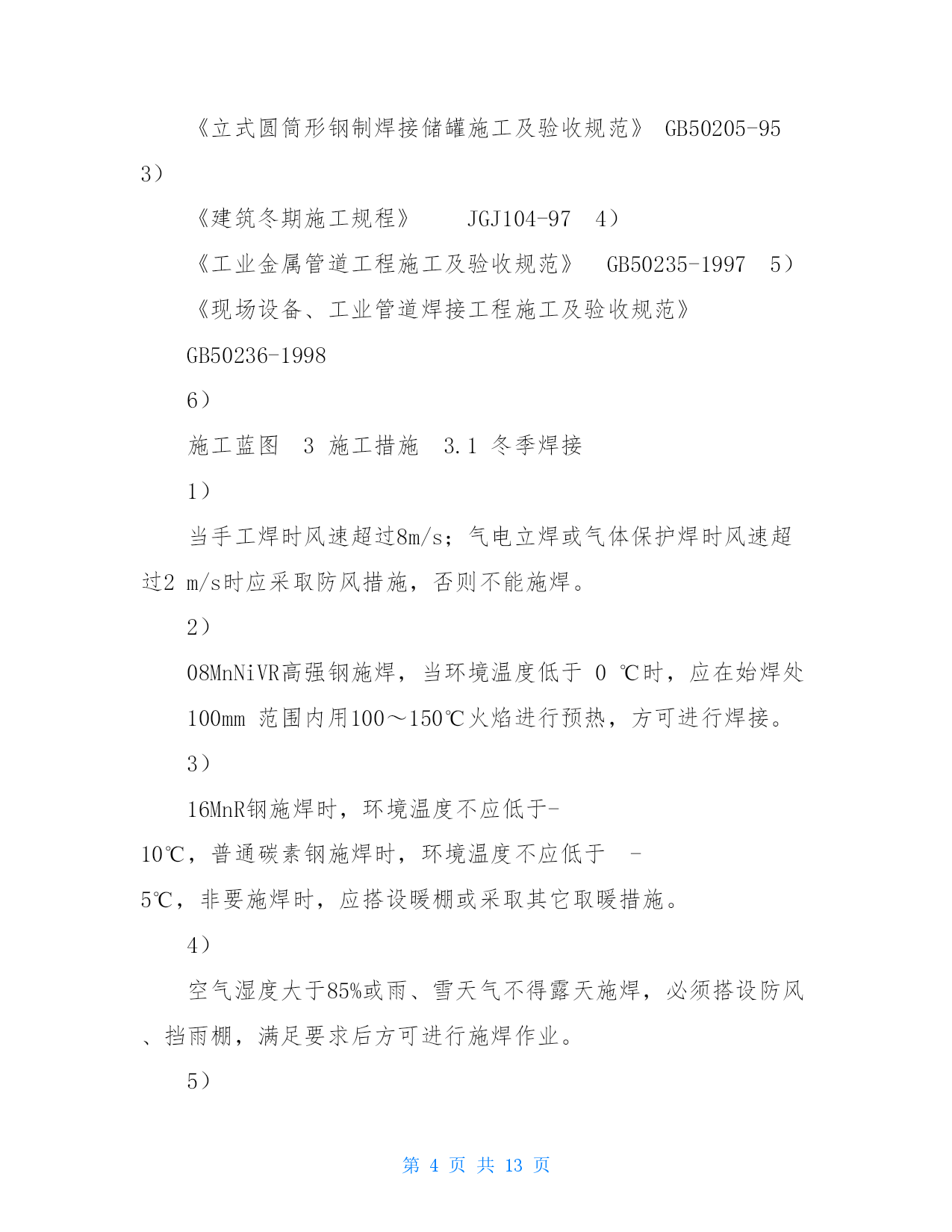

《立式圆筒形钢制焊接储罐施工及验收规范》GB50205-953)
《建筑冬期施工规程》JGJ104-974)
《工业金属管道工程施工及验收规范》GB50235-19975)
《现场设备、工业管道焊接工程施工及验收规范》
GB50236-1998
6)
施工蓝图3施工措施3.1冬季焊接
1)
当手工焊时风速超过8m/s;气电立焊或气体保护焊时风速超过2m/s时应采取防风措施,否则不能施焊。
2)
08MnNiVR高强钢施焊,当环境温度低于0℃时,应在始焊处
100mm范围内用100~150℃火焰进行预热,方可进行焊接。
3)
16MnR钢施焊时,环境温度不应低于-10℃,普通碳素钢施焊时,环境温度不应低于-5℃,非要施焊时,应搭设暖棚或采取其它取暖措施。
4)
空气湿度大于85%或雨、雪天气不得露天施焊,必须搭设防风、挡雨棚,满足要求后方可进行施焊作业。
5)

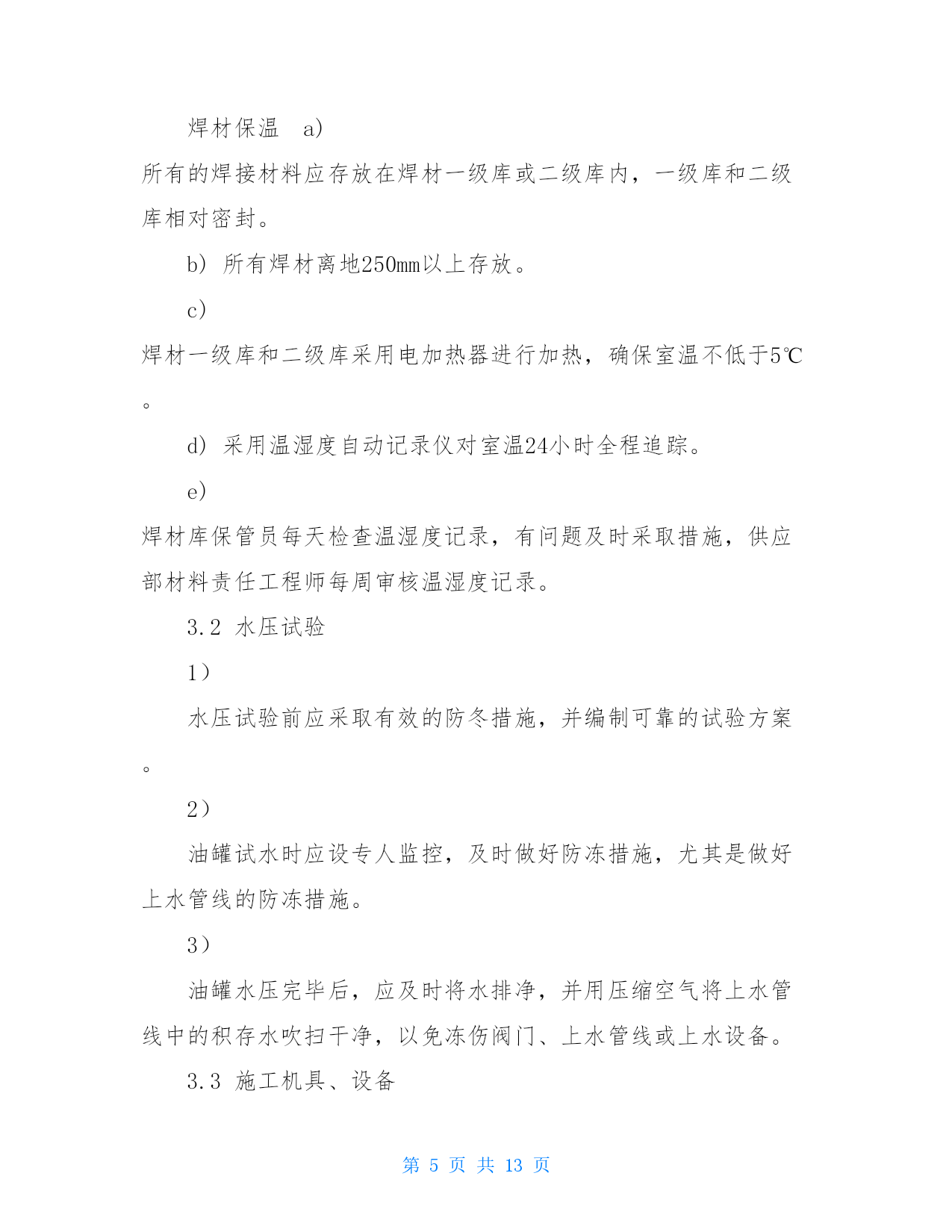

焊材保温a)所有的焊接材料应存放在焊材一级库或二级库内,一级库和二级库相对密封。
b)所有焊材离地250mm以上存放。
c)焊材一级库和二级库采用电加热器进行加热,确保室温不低于5℃。
d)采用温湿度自动记录仪对室温24小时全程追踪。
e)焊材库保管员每天检查温湿度记录,有问题及时采取措施,供应部材料责任工程师每周审核温湿度记录。
3.2水压试验
1)
水压试验前应采取有效的防冬措施,并编制可靠的试验方案。
2)
油罐试水时应设专人监控,及时做好防冻措施,尤其是做好上水管线的防冻措施。
3)
油罐水压完毕后,应及时将水排净,并用压缩空气将上水管线中的积存水吹扫干净,以免冻伤阀门、上水管线或上水设备。
3.3施工机具、设备
1)
现场施工机具、设备、车辆所用的润滑油、燃料油等在冬季到来之前必须更换为冬季用油,水冷设备所用的水应加防冻液,确保不冻坏一台设备。
2)
对各类用水设备(包括试压泵、空压机、离子切割机等)工作结束停机后,应将设备内的水放净,将空气冷凝器和储气罐(筒)内的冷却水进行排空;或按规定加入适量合格的防冻液。
3)
对于容器或输水管线形状复杂自流排空困难的设备,放水后要用压缩空气吹扫干净,避免剩余存水冻裂设备。
4)
对于使用防冻液的设备(包括运输设备、移动式起重设备等)要及时更换响应冰点的防冻液,并在设备运转记录上做好记载;对已经使用防冻液的设备,要对设备所用的防冻液进行冰点检测,检测合格方准继续使用,对检测结果要有记录。
5)
对于柴油动力设备及润滑油按气温变化要求更换响应的燃油及润滑油
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

中石化四公司冬季施工方案

文档大小:22KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
