如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

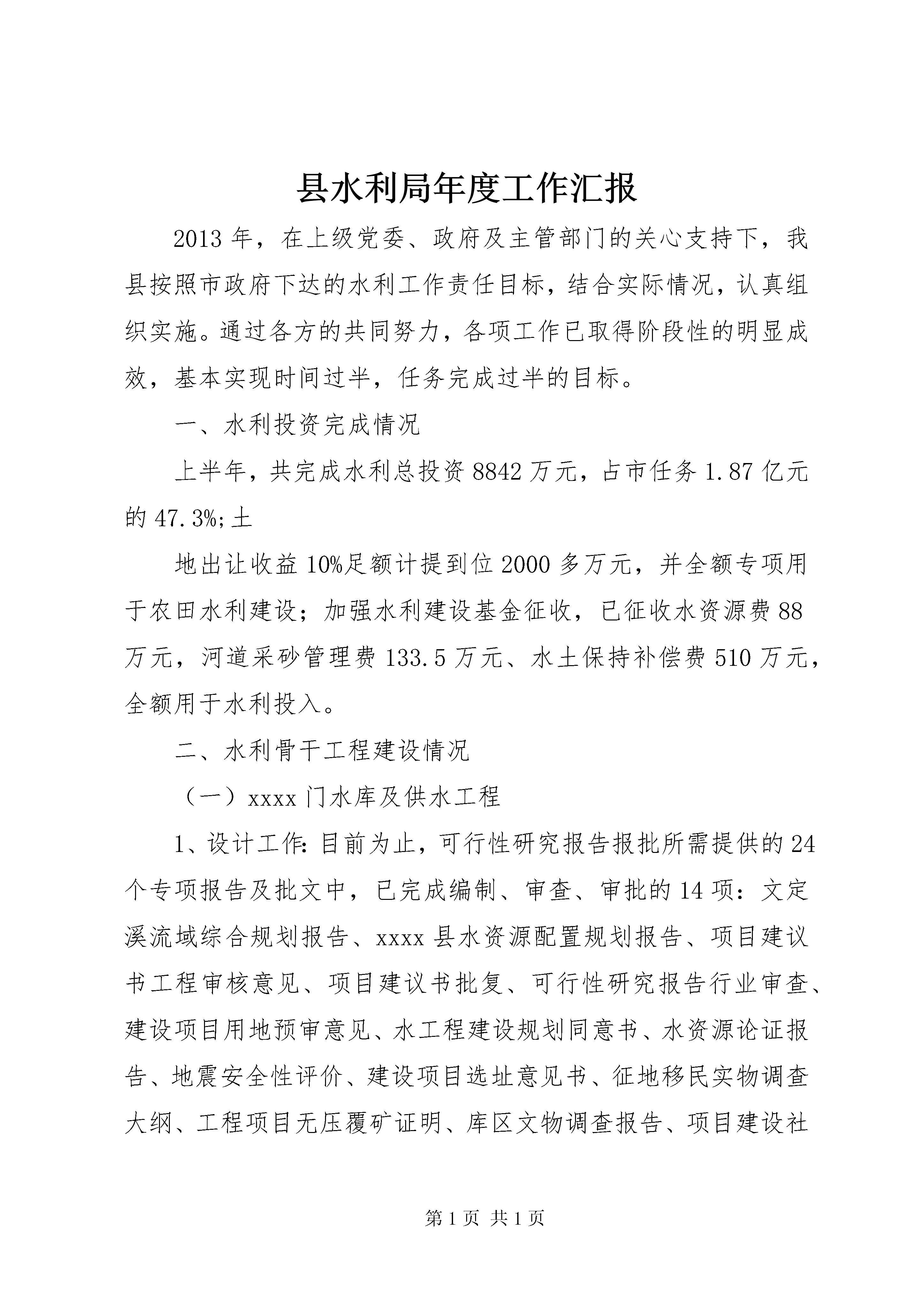

县水利局年度工作汇报2013年,在上级党委、政府及主管部门的关心支持下,我县按照市政府下达的水利工作责任目标,结合实际情况,认真组织实施。通过各方的共同努力,各项工作已取得阶段性的明显成效,基本实现时间过半,任务完成过半的目标。一、水利投资完成情况上半年,共完成水利总投资8842万元,占市任务1.87亿元的47.3%;土地出让收益10%足额计提到位2000多万元,并全额专项用于农田水利建设;加强水利建设基金征收,已征收水资源费88万元,河道采砂管理费133.5万元、水土保持补偿费510万元,全额用于水利投入。二、水利骨干工程建设情况(一)xxxx门水库及供水工程1、设计工作:目前为止,可行性研究报告报批所需提供的24个专项报告及批文中,已完成编制、审查、审批的14项:文定溪流域综合规划报告、xxxx县水资源配置规划报告、项目建议书工程审核意见、项目建议书批复、可行性研究报告行业审查、建设项目用地预审意见、水工程建设规划同意书、水资源论证报告、地震安全性评价、建设项目选址意见书、征地移民实物调查大纲、工程项目无压覆矿证明、库区文物调查报告、项目建设社会稳定风险评估;已完成编制并具备上报条件的4项:地质灾害危险性评估报告、项目招标事项核准申请表、节能评估表、资金承诺函;已完成编制、审查、待批的3项:水土保持方案、建设项目林地预审意见、取水许可申请表;正在编制的3项:移民安置规划大纲、移民安置规划报告、环境影响评估报告书。可研报告预计7月下旬或8月上旬报省发改委审批。2、安征迁工作。已全部签订房屋拆迁补偿协议(184户)、青苗补偿协议(163户)和耕地补偿;安置区规划设计、征地与“三通一平”、“三线”搬迁等前期工作已基本完成,正进行安置区建设用地平整工作;库区公路改线项目已于6月8日开工。已完成投资5000万元,占年度计划投资1.2亿元的41.7%。计划10月份动建。(二)xxxx江防洪工程福州段(二期)项目已完成工程可研报告省水利厅行业审查,水土保持方案已审批,移民规划和环评报告已编制完成,待上报省移民厅和市环保局审批(缺土地预审、建设项目选址意见书)。已完成前期工作投资400万元,占年度计划投资6200万元的6.5%。计划2013年年底一期工程动建。(三)xxxxxxxx江取水口改造工程取水口改造工程已完成可行性研究报告和初设报告、取水口用地的审批;已完成施工图设计及图审,正在财审;已完成取水泵房输水管道铺设地质勘察、无压覆矿证明审批手续;正做招投标准备;取水口饮用水水源保护区调整方案已上报待批。已完成前期工作投资300万元,占计划投资5300万元的5.7%。计划8月中旬动建。三、水土流失综合治理情况水利部门以省定的三溪乡文定溪小流域和梅溪、坂东两镇的水土流失综合治理为重点,已完成综合治理面积1683公顷(造林、封禁任务已完成),工程措施项目正在招投标,占市下达任务1867公顷的90.1%,完成投资297.4万元,占计划投资563万元的52.8%。四、农村饮水安全和农田水利工程建设情况(一)农村饮水安全工程。今年安排云龙、省璜、金沙、上莲、雄江等5个乡镇84个村5.1225万人口饮水安全建设任务。除了上莲乡于6月下旬开工外,其余4个乡镇已于4月中旬动工,要求8月底完成。已完成投资1000万元,占计划总投资2500万元的40%。(二)全国小农水重点县建设项目。安排白中、坂东、三溪、塔庄、省璜等5个乡镇建设。主要建设内容包括渠道及小型引水堰改造、排涝沟道、整治小型塘坝、新建和改造泵站、建设蓄水池和建设高效节水灌溉工程等。工程已于5月份全面动工,要求8月底完成。已完成投资525万元,占计划投资1840万元的31.5%。五、病险水库除险加固情况实施5座一般小(二)型和4座计划外小(一)型病险水库除险加固任务。小(二)型水库:黄石、樟里、溪里、大限、溪柄水库已陆续完成招投标并转入工程施工;4座小(一)型水库。昌溪、廷洋水库已完成、浪荡洋水库完成95%、三溪水库完成58%。小(一)型水库的安全隐患已排除。9座水库已完成投资520万元,占计划投资1180万元的44%。六、梅溪绿水工程溪滨坝于去年12月中旬开工,已于2013年6月28日完成主体工程建设。已完成投资约800万元。目前正按设计单位的建议,实施右岸防洪堤堤脚防护和左岸首部边坡防护工程。七、山洪灾害防治和防灾减灾工作情况(一)继续完善全县山洪灾害防治非工程措施建设,整改初步验收遗留问题和试运行中发现的问题,做好竣工验收准备工作。(二)修订完善村级预案,提高预案的科学性和可操作性。完善预案,按逐级审核上报程序汛前完成村级预案的网络报送。(三)加强防灾减灾应急管理,调整充实各级防汛指挥机构人员,开展水利工程汛前安全大检查和查出存在问题限期完成整改,继续完善“预警到

是浩****32
实名认证
内容提供者


最近下载
