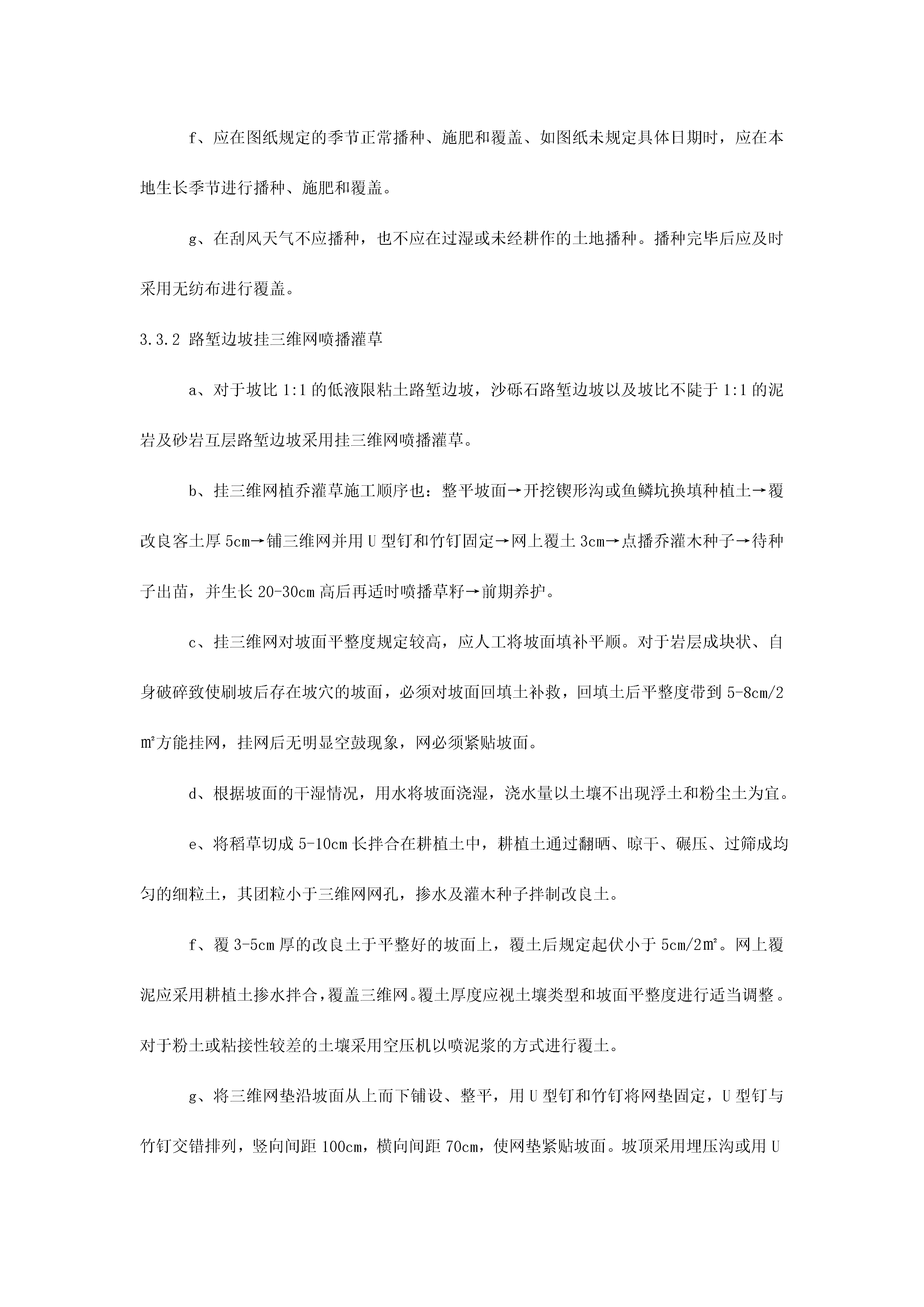

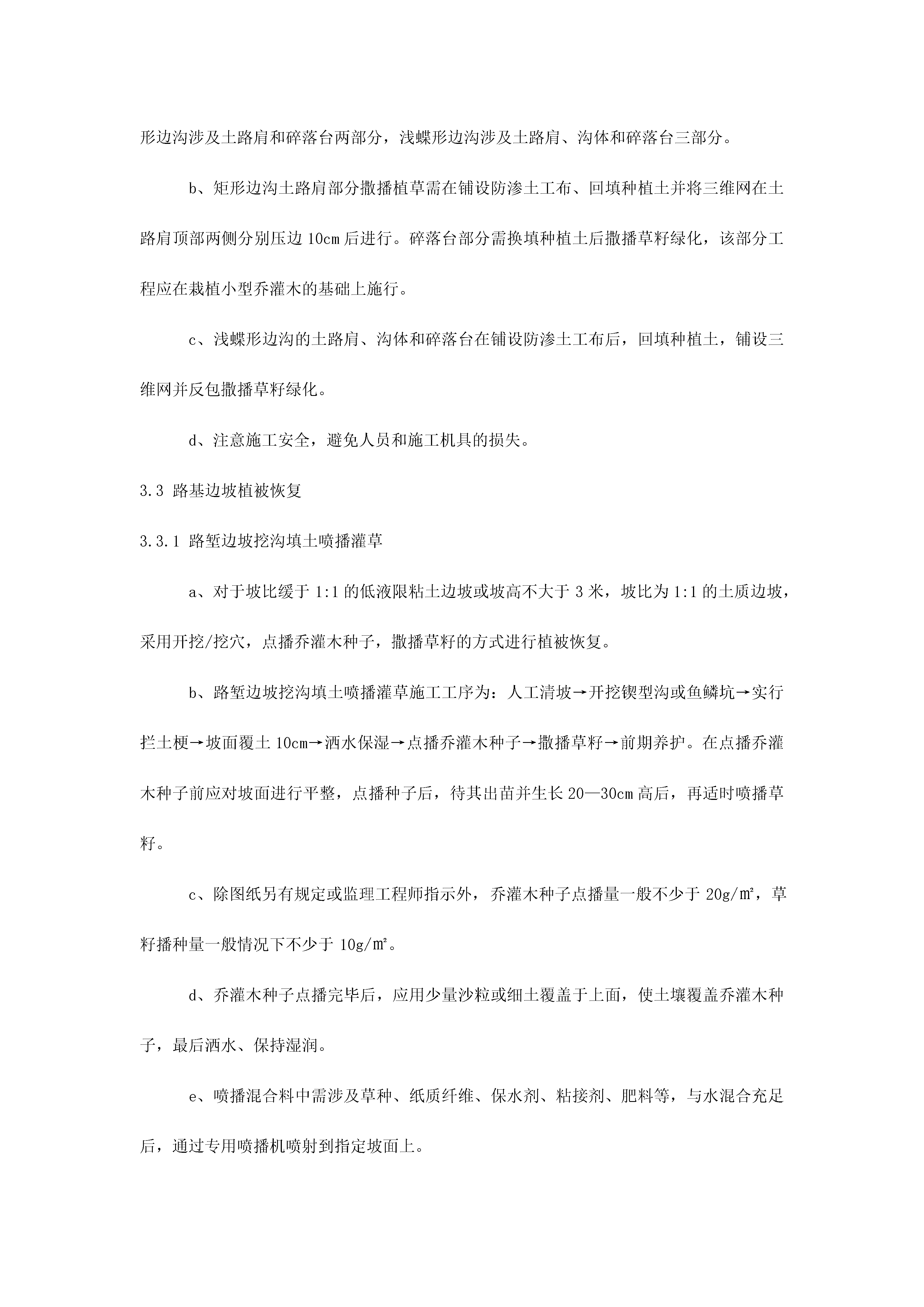

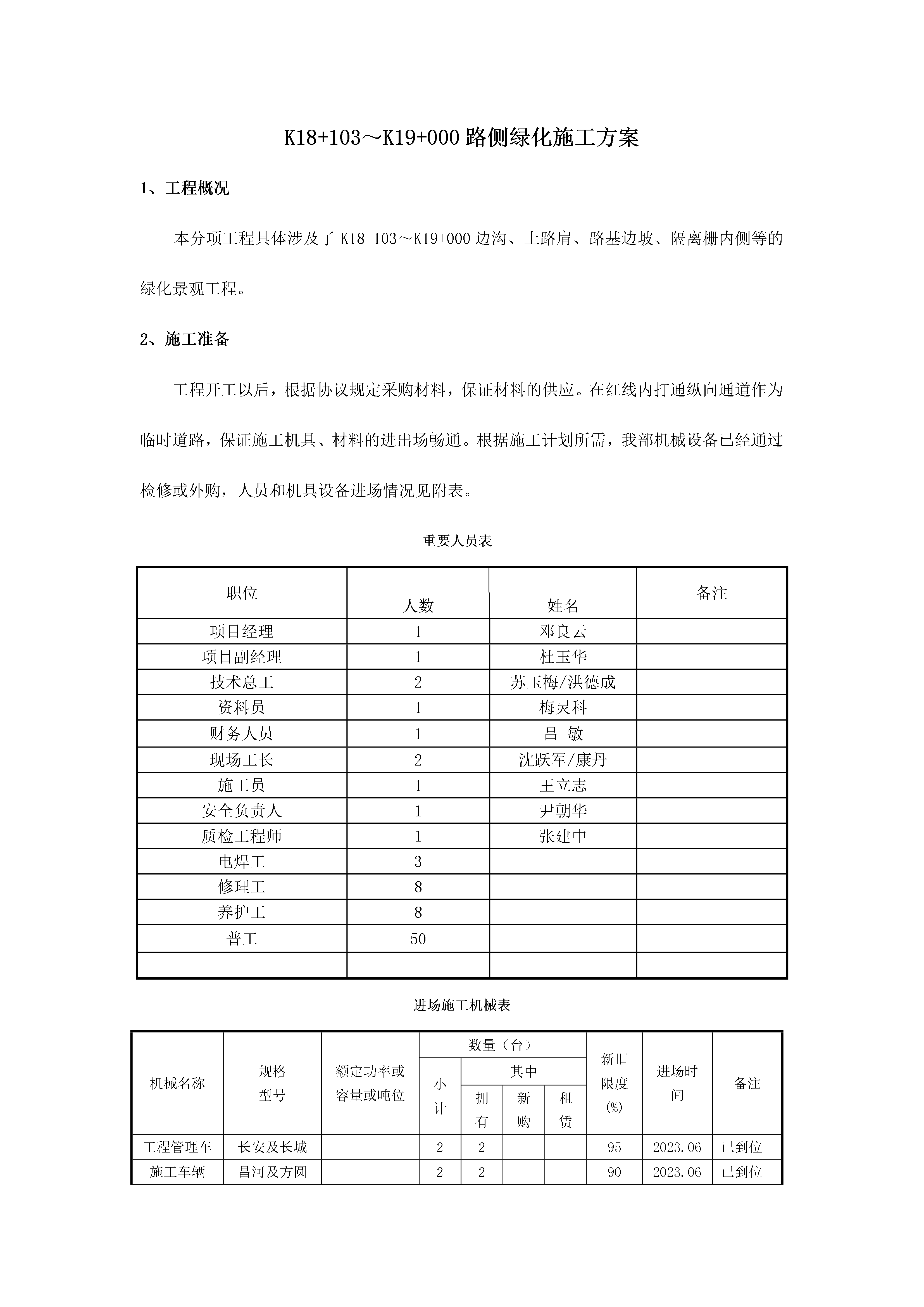

K18+103~K19+000路侧绿化施工方案1、工程概况本分项工程具体涉及了K18+103~K19+000边沟、土路肩、路基边坡、隔离栅内侧等的绿化景观工程。2、施工准备工程开工以后,根据协议规定采购材料,保证材料的供应。在红线内打通纵向通道作为临时道路,保证施工机具、材料的进出场畅通。根据施工计划所需,我部机械设备已经通过检修或外购,人员和机具设备进场情况见附表。重要人员表职位备注人数姓名项目经理1邓良云项目副经理1杜玉华技术总工2苏玉梅/洪德成资料员1梅灵科财务人员1吕敏现场工长2沈跃军/康丹施工员1王立志安全负责人1尹朝华质检工程师1张建中电焊工3修理工8养护工8普工50进场施工机械表机械名称规格型号额定功率或容量或吨位数量(台)新旧限度(%)进场时间备注小计其中拥有新购租赁工程管理车长安及长城22952023.06已到位施工车辆昌河及方圆22902023.06已到位养护车辆东风货车10T22902023.06已到位发电机组50KW22952023.06已到位切割机11902023.06已到位破碎机11902023.06已到位抽水机本田22952023.06已到位潜水泵1.5KW22952023.06已到位水泵22952023.06已到位离心泵5.5KW22952023.06已到位手推车1010952023.06已到位配电箱33952023.06已到位风镐1010902023.06已到位柴油机常柴111522902023.06已到位3、绿化施工方案3.1铺设表土、回填土方3.1.1绿化区域地表面的准备a、覆盖表土范围的地表面,覆土前需对地面进行清理,清除影响景观效果的乱石、树皮、树桩和其他影响绿化效果的垃圾,对不满足设计意图的土堆或石堆进行清理,废弃的垃圾应运至监理工程师批准的地点废弃。b、通过翻松、加填或挖除以保持地表面的平整。3.1.2铺设a、准备工作经监理工程师认可,应立即铺设表土,铺设厚度应符合‘绿化表土层覆盖厚度’的规定或设计文献规定。当表土过度潮湿或不利于铺设时,不应进行铺设。除非另有规定,表土铺设完毕后,其表面标高应比路缘石低15-25mm。绿化表土铺盖厚度植物种类表土层最小厚度(cm)植物种类表土层最小厚度(cm)草坪10乔木小苗25草本花卉20乔木大庙60灌木45b、表土铺设达成规定厚度后,其完毕的工程应符合图纸规定的线性、坡度、边坡等。c、铺设后,承包人应用机具将表土滚压,并形成至少50mm的纵向沟槽。所有铺设面积应具有均匀间隔的沟槽,其方向宜垂直于天然水流,以利于排水,但图纸或监理工程师另有规定者除外。d、回填土方后营造的微地形,应也许比满出现生硬的地形转折,规定地形平顺、起伏自然,地形填筑时应充足重视场地排水问题,不得形成低洼积水坑。3.2撒播植草3.2.1撒播草种a、准备好地表面,同本规范的3.1.1条相一致。地表无天然表土或天然表土厚度小于图纸规定的厚度时,按本规范的3.1.2条规定或图纸规定加铺表土,以形成厚度符合规定的表土层。b、播种方法及用量,除图纸另有规定或监理工程师指定外,草籽播种量一般情况下根据不同草种的千粒重,每1000㎡平地面5-10kg.将采用的草籽和混合肥料拌和,均匀地撒播到已准备好的表土区域内。可以在播种前不超过48小时内施肥,使肥料进一步到表土层内,化肥的施肥量根据土壤理化性质拟定。c、撒播季节、在图纸规定的季节正常撒播和覆盖。假如图纸未规定具体日期,应在本地生长季节进行撒播和覆盖;如与灌木种进行混合播种的地面,应在灌木生长至一定高度后再进行撒播。在刮风天不应撒播,暴雨来临之前不宜撒播,也不应在过湿或未经耕作的土地撒播。3.2.2路堑边沟撒播植草绿化a、路堑边沟撒播植草绿化针对路堑边沟(I型边沟)和浅蝶形边沟(II型边沟)。矩形边沟涉及土路肩和碎落台两部分,浅蝶形边沟涉及土路肩、沟体和碎落台三部分。b、矩形边沟土路肩部分撒播植草需在铺设防渗土工布、回填种植土并将三维网在土路肩顶部两侧分别压边10cm后进行。碎落台部分需换填种植土后撒播草籽绿化,该部分工程应在栽植小型乔灌木的基础上施行。c、浅蝶形边沟的土路肩、沟体和碎落台在铺设防渗土工布后,回填种植土,铺设三维网并反包撒播草籽绿化。d、注意施工安全,避免人员和施工机具的损失。3.3路基边坡植被恢复3.3.1路堑边坡挖沟填土喷播灌草a、对于坡比缓于1:1的低液限粘土边坡或坡高不大于3米,坡比为1:1的土质边坡,采用开挖/挖穴,点播乔灌木种子,撒播草籽的方式进行植被恢复。b、路堑边坡挖沟填土喷播灌草施工工序为:人工清坡→开挖锲型沟或鱼鳞坑→实行拦土梗→坡面覆土10cm→洒水保湿→点播乔灌木种子→撒播草籽→前期养护。在点播乔灌木种子前应对坡面进行平整,点播种子后,待其出苗并生长20—30cm高后,再适时喷播草籽。c、除图纸另
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

施工技术方案

文档大小:70KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
