塔吊防碰撞施工方案(已修改)培训教材.doc 立即下载
2024-12-03
约1万字
约13页
0
86KB
举报 版权申诉
预览加载中,请您耐心等待几秒...

塔吊防碰撞施工方案(已修改)培训教材.doc

塔吊防碰撞施工方案(已修改)培训教材.doc

预览

免费试读已结束,剩余 8 页请下载文档后查看

10 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

1

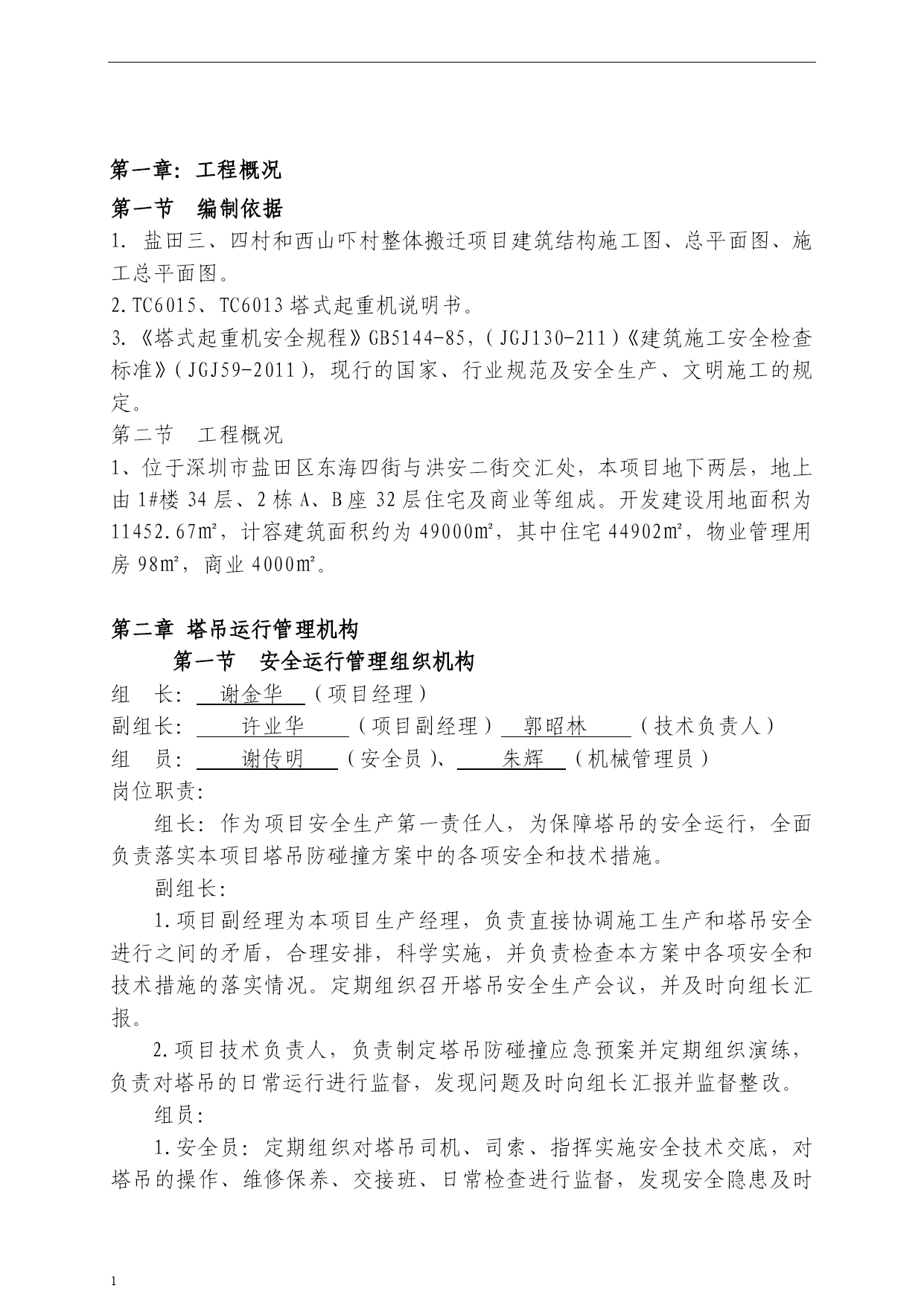

第一章:工程概况
第一节编制依据
1.盐田三、四村和西山吓村整体搬迁项目建筑结构施工图、总平面图、施工总平面图。
2.TC6015、TC6013塔式起重机说明书。
3.《塔式起重机安全规程》GB5144-85,(JGJ130-211)《建筑施工安全检查标准》(JGJ59-2011),现行的国家、行业规范及安全生产、文明施工的规定。
第二节工程概况
1、位于深圳市盐田区东海四街与洪安二街交汇处,本项目地下两层,地上由1#楼34层、2栋A、B座32层住宅及商业等组成。开发建设用地面积为11452.67㎡,计容建筑面积约为49000㎡,其中住宅44902㎡,物业管理用房98㎡,商业4000㎡。

第二章塔吊运行管理机构
第一节安全运行管理组织机构
组长:谢金华(项目经理)
副组长:许业华(项目副经理)郭昭林(技术负责人)
组员:谢传明(安全员)、朱辉(机械管理员)
岗位职责:
组长:作为项目安全生产第一责任人,为保障塔吊的安全运行,全面负责落实本项目塔吊防碰撞方案中的各项安全和技术措施。
副组长:
1.项目副经理为本项目生产经理,负责直接协调施工生产和塔吊安全进行之间的矛盾,合理安排,科学实施,并负责检查本方案中各项安全和技术措施的落实情况。定期组织召开塔吊安全生产会议,并及时向组长汇报。
2.项目技术负责人,负责制定塔吊防碰撞应急预案并定期组织演练,负责对塔吊的日常运行进行监督,发现问题及时向组长汇报并监督整改。
组员:
1.安全员:定期组织对塔吊司机、司索、指挥实施安全技术交底,对塔吊的操作、维修保养、交接班、日常检查进行监督,发现安全隐患及时责令整改。
2.机械管理员:全面落实本方案中的各项安全和技术措施,并根据现场的实际情况对塔吊的安全运行编制具体的实施细则并组织落实,定期组织对塔吊实施安全检查,负责落实塔吊的维修保养和交接班制度。发现问题及时制定安全整改措施并监督整改。
塔吊司机、司索、指挥等人员的管理

1.人员素质和能力是保证塔吊安全运行的关键,塔吊作业人员必须持有效操作证并取得省建设厅颁发的再培训上岗证方可独立操作。严禁无证上岗。
2.定期组织对司机、指挥和司索的培训和考核工作,让他们熟练掌握塔机的性能和工作原理,对不能胜任本职岗位的作业人员要及时予以清退。
3.严格执行定人、定机、定岗三定制度,做到专人指挥、专人操作、专人司索,未经机械管理员同意,不得私自换岗。塔吊使用的对讲机频道必须区分并加以锁定,作业人员无权改变频道。指挥过程中严格执行应答机制,即指挥人员发出动作指令前,先呼叫被指挥塔吊,待司机应答后,指挥人员方可发出塔吊动作指令。指挥口令必须简洁清晰,在塔吊安全技术交底中要统一指挥口令。指挥人员须时刻环顾相邻塔吊机的工作状态,并发出作业指令,塔机进入交叉作业区域前要向相邻塔机鸣笛示意,并有序进入低速作业。
4.落实塔机交接班制度,落实塔吊班前检查制度,落实后作业记录制度,严禁塔机带病作业。
5.塔吊司机每天作业时间不得超过10小时,严禁疲劳作业。夏天若工作环境温度超过35摄氏度,需配备防暑降温药品,并在驾驶室配备电风扇,以防中暑。
6.机械管理员要定期对作业人员实施安全技术交底制度,交底内容必须要有可操作性和针对性。
7.严格落实“十不吊制度“,即=1\*GB3①超负荷不吊;=2\*GB3②歪拉斜吊不吊;=3\*GB3③指挥信号不明不吊;=4\*GB3④安全装置失灵不吊;=5\*GB3⑤重物越人头不吊;=6\*GB3⑥光线不明或看不清不吊;=7\*GB3⑦埋地物件不吊;=8\*GB3⑧吊物上站人不吊;=9\*GB3⑨捆绑不牢不吊;=10\*GB3⑩重物边缘锋利无防护措施不吊。
8.健全报告检查制度。对施工中存在的问题和隐患及时检查,及时报告,并合理安排维护保养时间,确保塔机经常处于完好状态。严格执行安全作业交底和群塔作业方案安全检查制度(交接检、周检、月检等检查制度)。

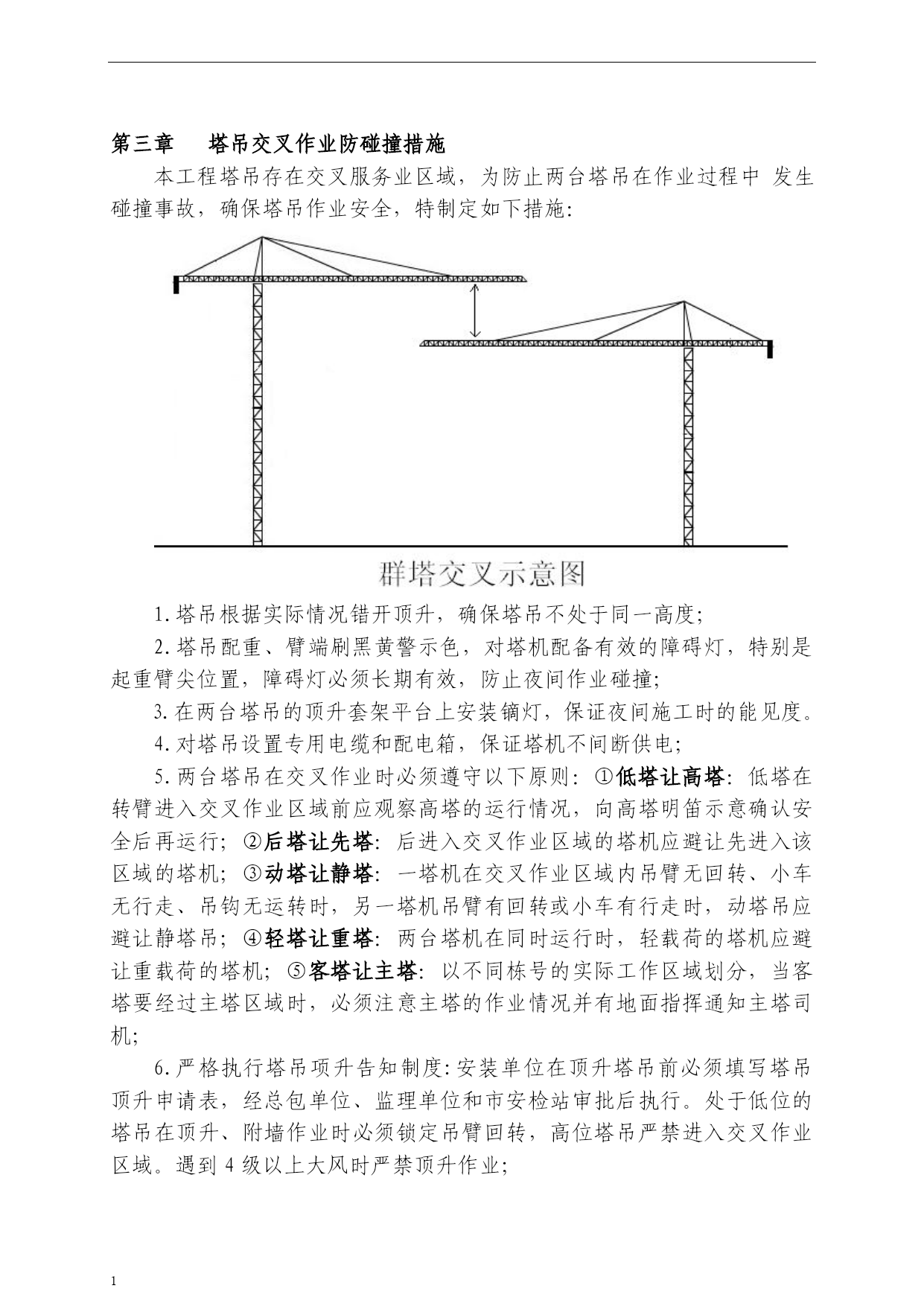

塔吊交叉作业防碰撞措施
本工程塔吊存在交叉服务业区域,为防止两台塔吊在作业过程中发生碰撞事故,确保塔吊作业安全,特制定如下措施:

1.塔吊根据实际情况错开顶升,确保塔吊不处于同一高度;
2.塔吊配重、臂端刷黑黄警示色,对塔机配备有效的障碍灯,特别是起重臂尖位置,障碍灯必须长期有效,防止夜间作业碰撞;
3.在两台塔吊的顶升套架平台上安装镝灯,保证夜间施工时的能见度。
4.对塔吊设置专用电缆和配电箱,保证塔机不间断供电;
5.两台塔吊在交叉作业时必须遵守以下原则:①低塔让高塔:低塔在转臂进入交叉作业区域前应观察高塔的运行情况,向高塔明笛示意确认安全后再运行;②后塔让先塔:后进入交叉作业区域的塔机应避让先进入该区域的塔机;③动塔让静塔:一塔机在交叉作业区域内吊臂无回转、小车
查看更多
王子****青蛙
实名认证
内容提供者
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

塔吊防碰撞施工方案(已修改)培训教材

文档大小:86KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
