华能源有限责任公司
120万吨/年甲醇(一期60万吨)项目
浮盘安装技术方案





编制:
审核:
批准:






保定市纪元石化设备有限公司
2014年4月08日

目录

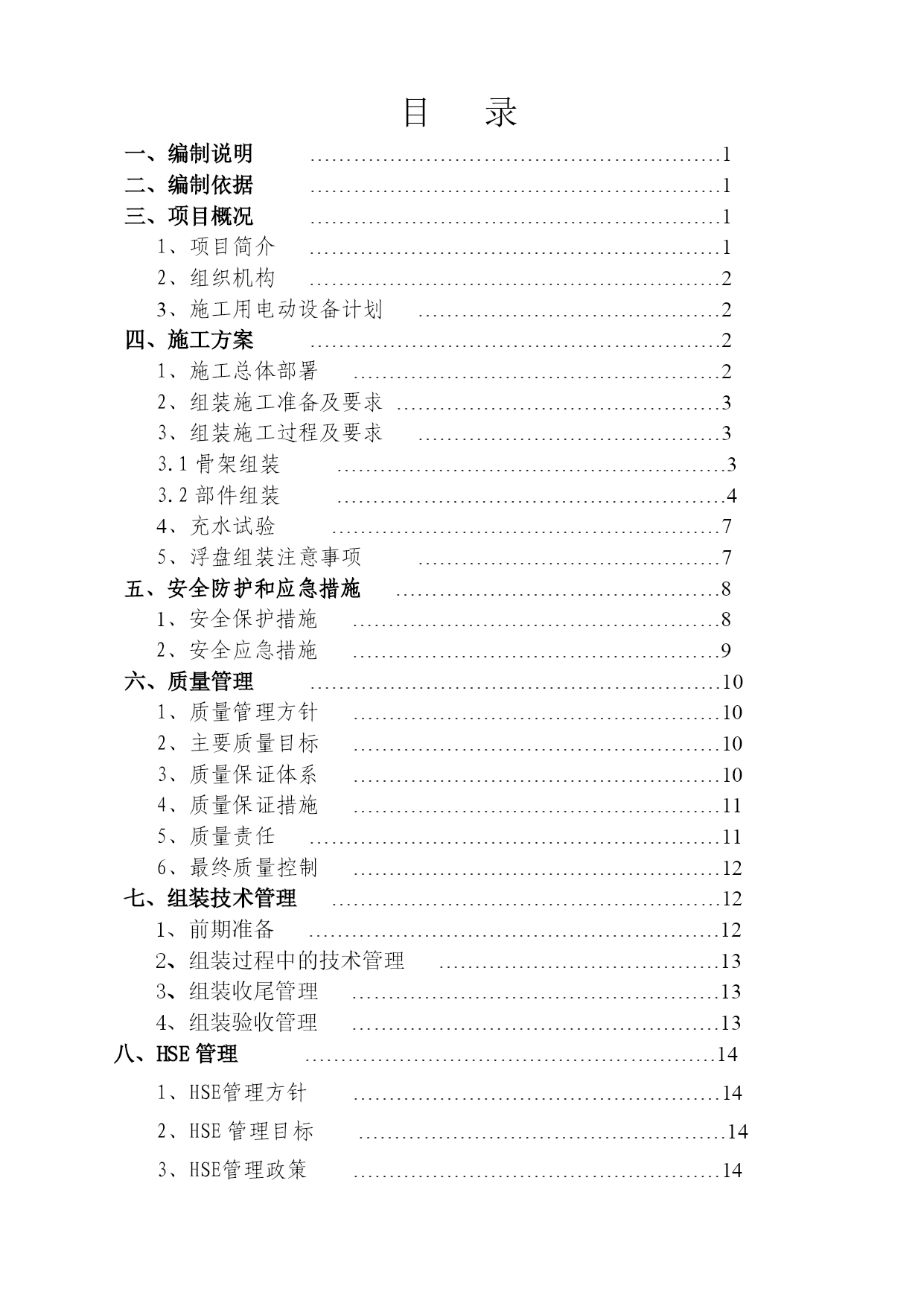

一、编制说明…………………………………………………1
二、编制依据…………………………………………………1
三、项目概况…………………………………………………1
1、项目简介…………………………………………………1
2、组织机构…………………………………………………2
3、施工用电动设备计划……………………………………2
四、施工方案…………………………………………………2
1、施工总体部署……………………………………………2
2、组装施工准备及要求………………………………………3
3、组装施工过程及要求……………………………………3
3.1骨架组装………………………………………………3
3.2部件组装………………………………………………4
4、充水试验………………………………………………7
5、浮盘组装注意事项……………………………………7
五、安全防护和应急措施………………………………………8
1、安全保护措施……………………………………………8
2、安全应急措施……………………………………………9
六、质量管理…………………………………………………10
1、质量管理方针……………………………………………10
2、主要质量目标……………………………………………10
3、质量保证体系……………………………………………10
4、质量保证措施……………………………………………11
5、质量责任…………………………………………………11
6、最终质量控制……………………………………………12
七、组装技术管理………………………………………………12
1、前期准备…………………………………………………12
2、组装过程中的技术管理…………………………………13
3、组装收尾管理……………………………………………13
4、组装验收管理……………………………………………13
八、HSE管理…………………………………………………14
1、HSE管理方针……………………………………………14
2、HSE管理目标……………………………………………14
3、HSE管理政策……………………………………………14

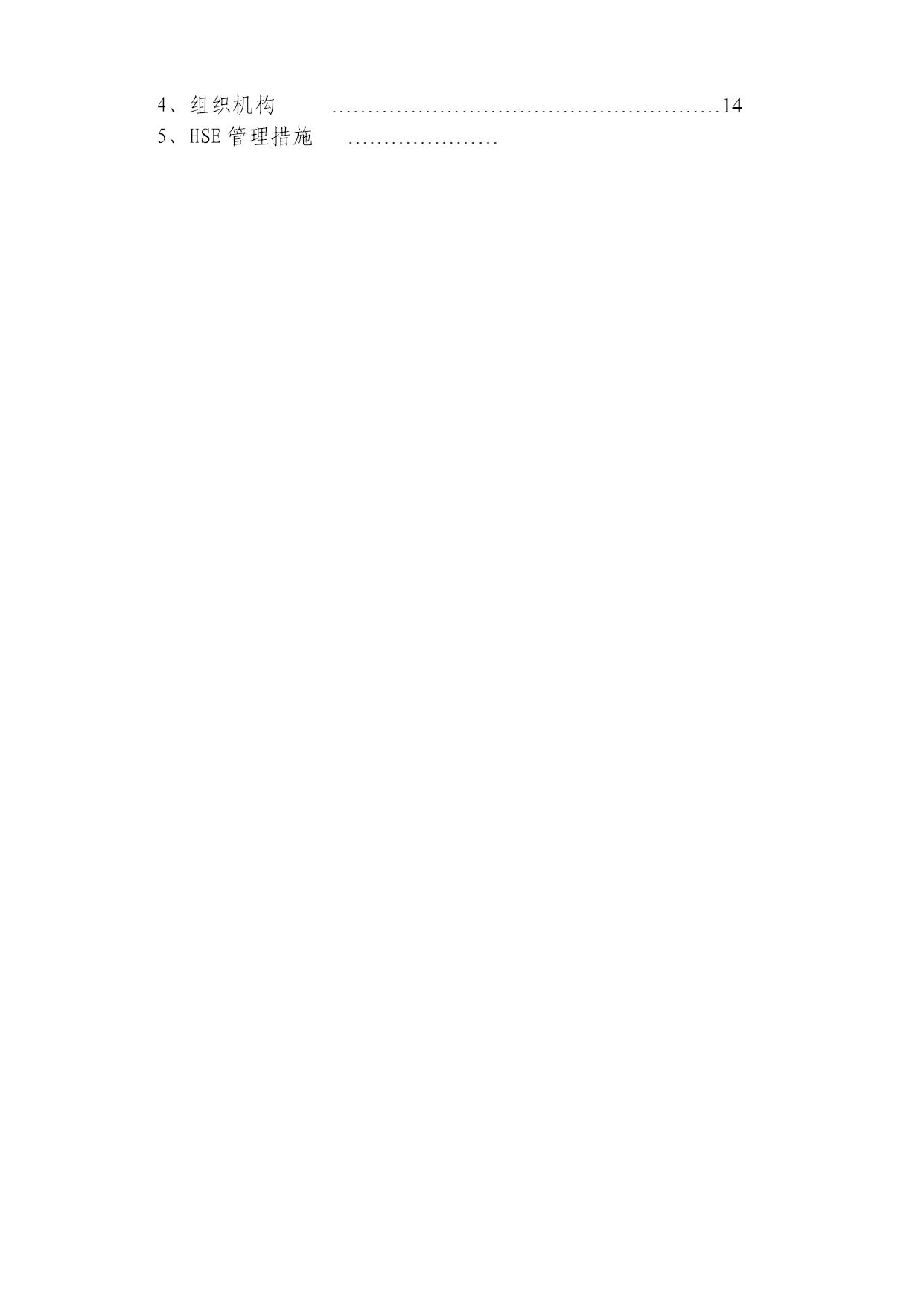

4、组织机构………………………………………………14
5、HSE管理措施…………………






















一、编制说明

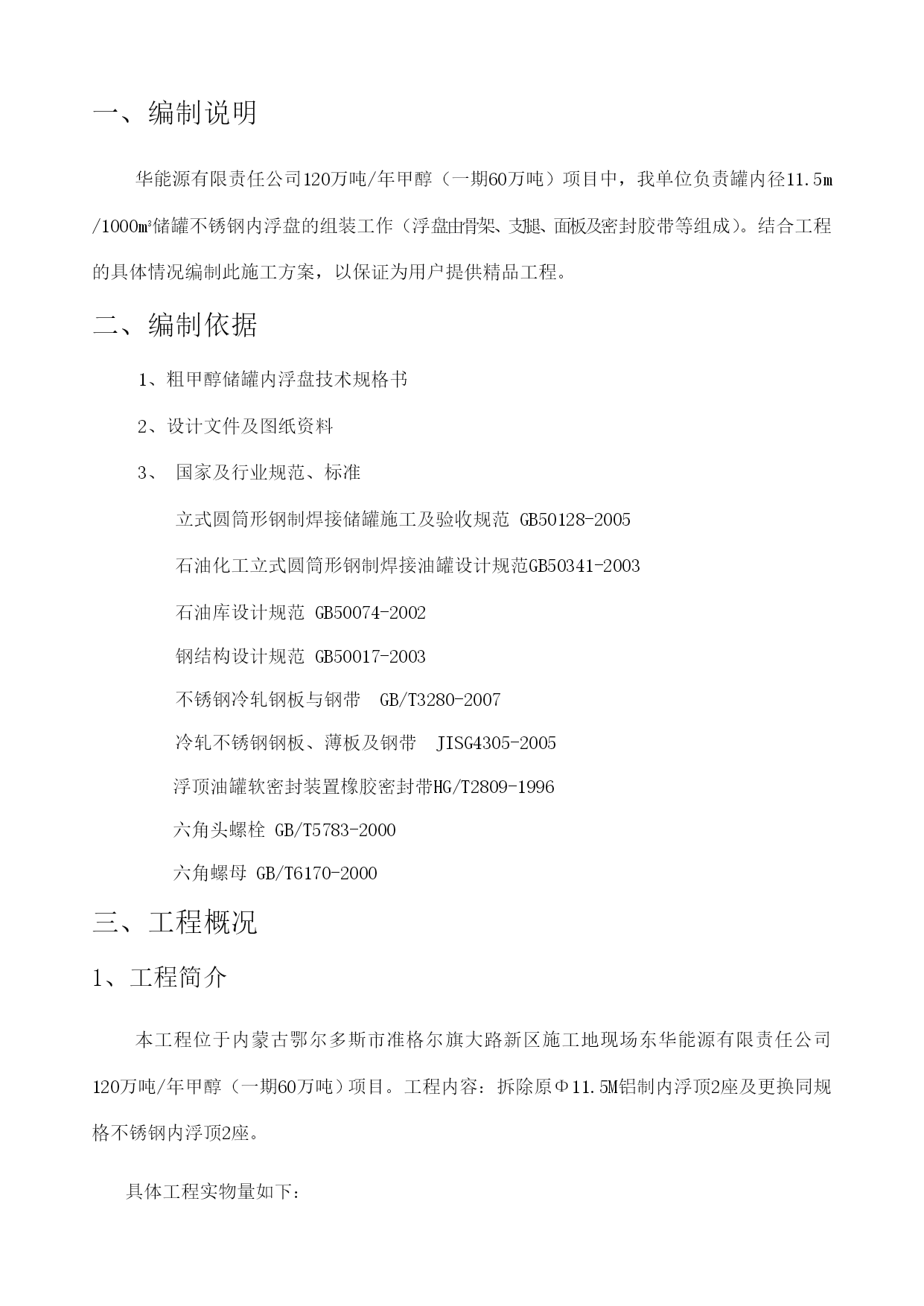

华能源有限责任公司120万吨/年甲醇(一期60万吨)项目中,我单位负责罐内径11.5m/1000m3储罐不锈钢内浮盘的组装工作(浮盘由骨架、支腿、面板及密封胶带等组成)。结合工程的具体情况编制此施工方案,以保证为用户提供精品工程。
二、编制依据
1、粗甲醇储罐内浮盘技术规格书
2、设计文件及图纸资料
3、国家及行业规范、标准
立式圆筒形钢制焊接储罐施工及验收规范GB50128-2005
石油化工立式圆筒形钢制焊接油罐设计规范GB50341-2003
石油库设计规范GB50074-2002
钢结构设计规范GB50017-2003
不锈钢冷轧钢板与钢带GB/T3280-2007
冷轧不锈钢钢板、薄板及钢带JISG4305-2005
浮顶油罐软密封装置橡胶密封带HG/T2809-1996
六角头螺栓GB/T5783-2000
六角螺母GB/T6170-2000
三、工程概况
1、工程简介
本工程位于内蒙古鄂尔多斯市准格尔旗大路新区施工地现场东华能源有限责任公司120万吨/年甲醇(一期60万吨)项目。工程内容:拆除原Φ11.5M铝制内浮顶2座及更换同规格不锈钢内浮顶2座。
具体工程实物量如下:

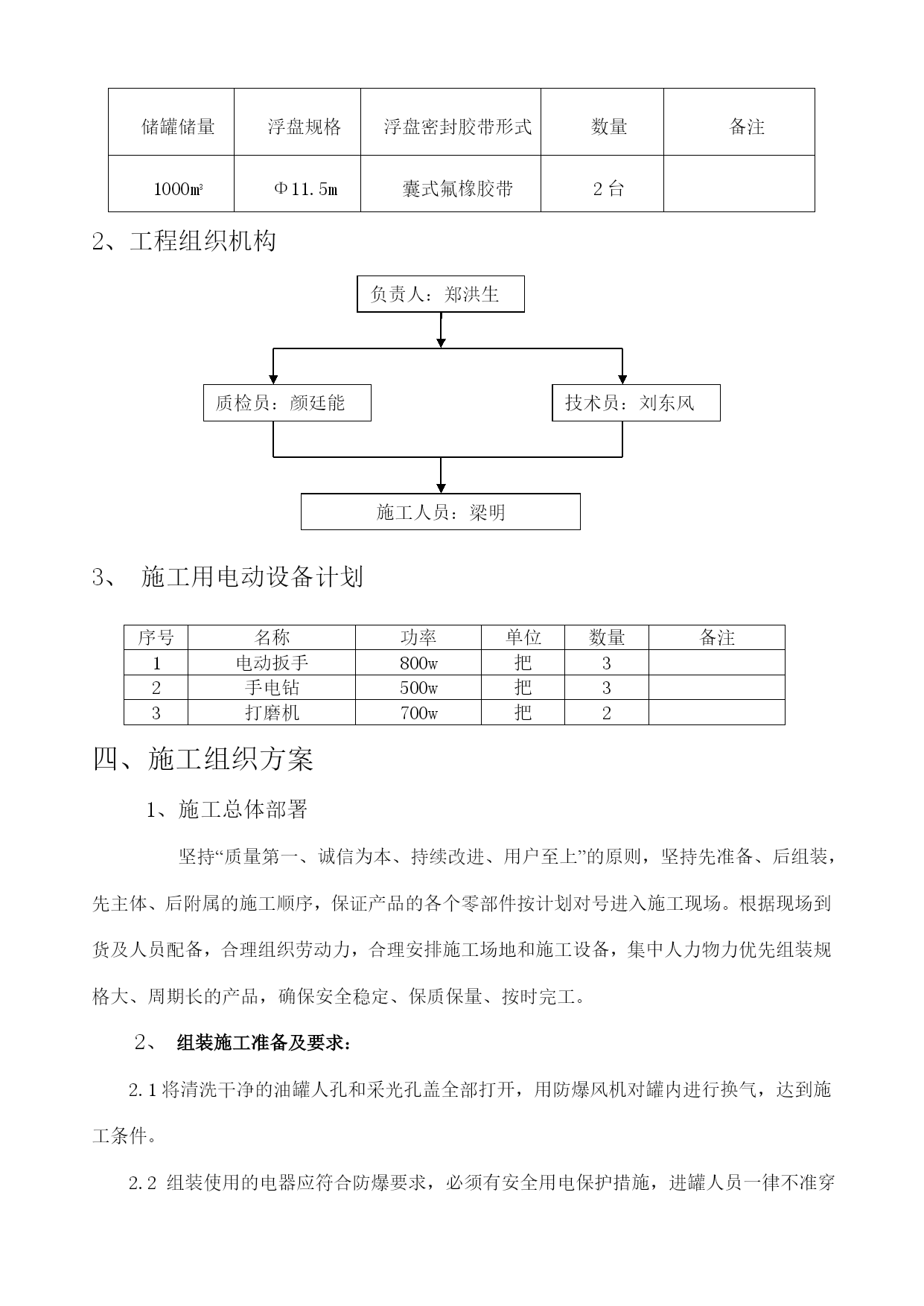

储罐储量浮盘规格浮盘密封胶带形式数量备注1000m3Φ11.5m囊式氟橡胶带2台2、工程组织机构




技术员:刘东风
负责人:郑洪生
钟俊胜
质检员:颜廷能
施工人员:梁明

3、施工用电动设备计划

序号名称功率单位数量备注1电动扳手800w把32手电钻500w把33打磨机700w把2四、施工组织方案
1、施工总体部署
坚持“质量第一、诚信为本、持续改进、用户至上”的原则,坚持先准备、后组装,先主体、后附属的施工顺序,保证产品的各个零部件按计划对号进入施工现场。根据现场到货及人员配备,合理组织劳动力,合理安排施工场地和施工设备,集中人力物力优先组装规格大、周期长的产品,确保安全稳定、保质保量、按时完工。
2、组装施工准备及要求:
2.1将清洗干净的油罐人孔和采光孔盖全部打开,用防爆风机对罐内进行换气,达到施工条件。
2.2组装使用的电器应符合防爆要求,必须有安全用电保护措施,进罐人员一律不准穿带有铁钉
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

内浮盘施工方案

文档大小:99KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
