江苏国华陈家港发电厂一期航道疏浚工程
建设管理小结



























江苏国华陈家港发电有限公司
2012年7月

一、工程概况

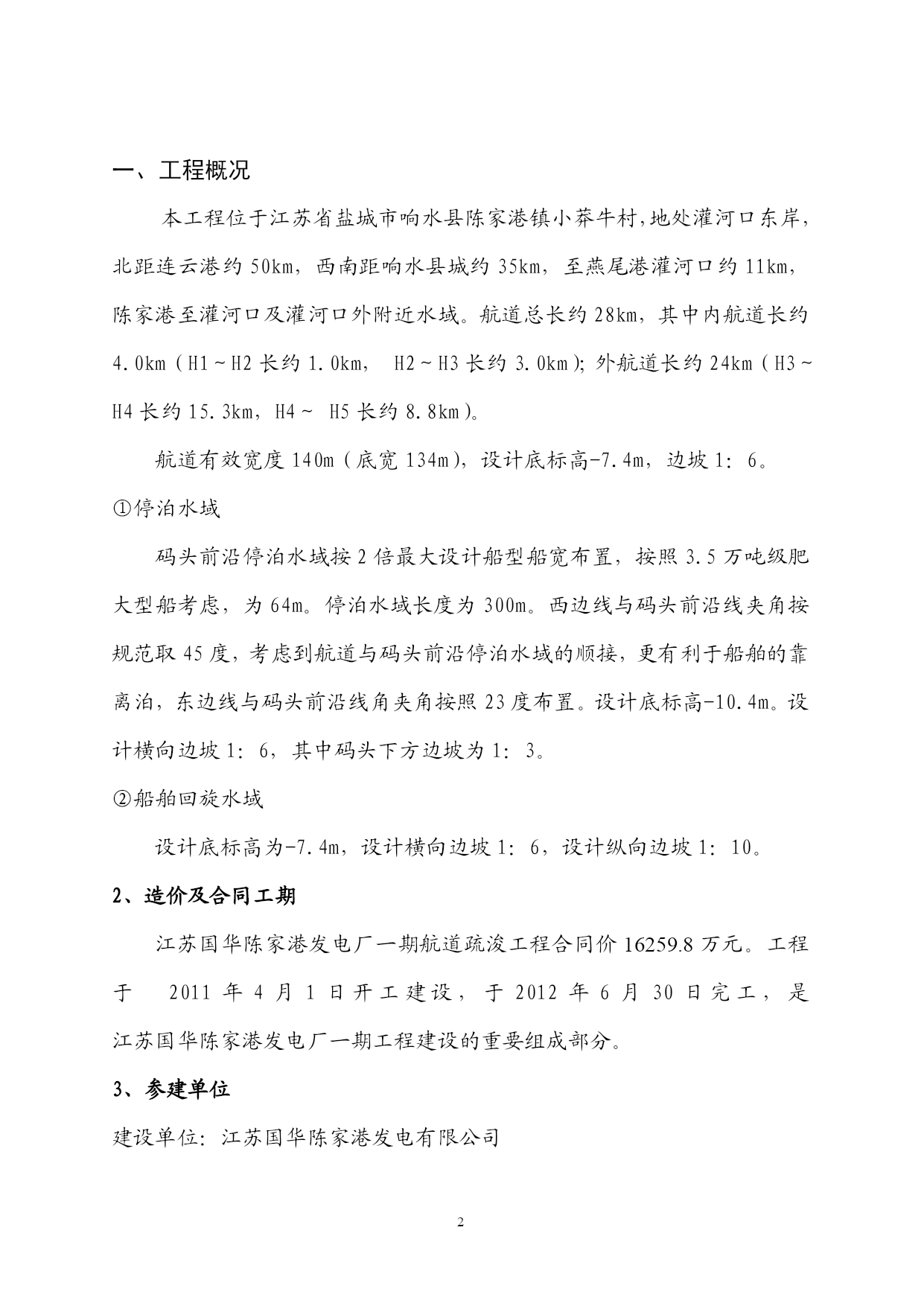

本工程位于江苏省盐城市响水县陈家港镇小莽牛村,地处灌河口东岸,北距连云港约50km,西南距响水县城约35km,至燕尾港灌河口约11km,陈家港至灌河口及灌河口外附近水域。航道总长约28km,其中内航道长约4.0km(H1~H2长约1.0km,H2~H3长约3.0km);外航道长约24km(H3~H4长约15.3km,H4~H5长约8.8km)。
航道有效宽度140m(底宽134m),设计底标高-7.4m,边坡1:6。
①停泊水域
码头前沿停泊水域按2倍最大设计船型船宽布置,按照3.5万吨级肥大型船考虑,为64m。停泊水域长度为300m。西边线与码头前沿线夹角按规范取45度,考虑到航道与码头前沿停泊水域的顺接,更有利于船舶的靠离泊,东边线与码头前沿线角夹角按照23度布置。设计底标高-10.4m。设计横向边坡1:6,其中码头下方边坡为1:3。
②船舶回旋水域
设计底标高为-7.4m,设计横向边坡1:6,设计纵向边坡1:10。
2、造价及合同工期
江苏国华陈家港发电厂一期航道疏浚工程合同价16259.8万元。工程于2011年4月1日开工建设,于2012年6月30日完工,是江苏国华陈家港发电厂一期工程建设的重要组成部分。
3、参建单位
建设单位:江苏国华陈家港发电有限公司

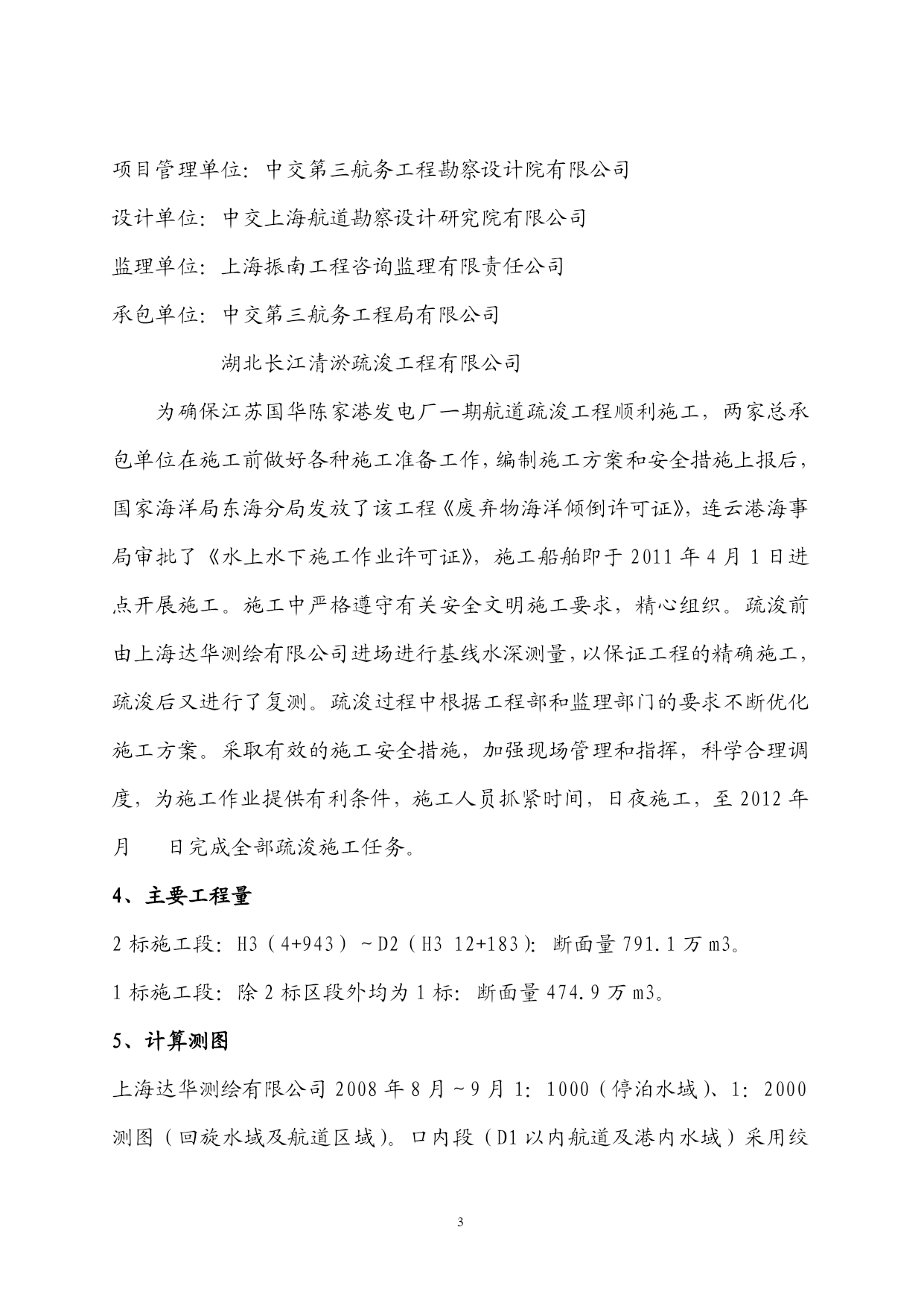

项目管理单位:中交第三航务工程勘察设计院有限公司
设计单位:中交上海航道勘察设计研究院有限公司
监理单位:上海振南工程咨询监理有限责任公司
承包单位:中交第三航务工程局有限公司
湖北长江清淤疏浚工程有限公司
为确保江苏国华陈家港发电厂一期航道疏浚工程顺利施工,两家总承包单位在施工前做好各种施工准备工作,编制施工方案和安全措施上报后,国家海洋局东海分局发放了该工程《废弃物海洋倾倒许可证》,连云港海事局审批了《水上水下施工作业许可证》,施工船舶即于2011年4月1日进点开展施工。施工中严格遵守有关安全文明施工要求,精心组织。疏浚前由上海达华测绘有限公司进场进行基线水深测量,以保证工程的精确施工,疏浚后又进行了复测。疏浚过程中根据工程部和监理部门的要求不断优化施工方案。采取有效的施工安全措施,加强现场管理和指挥,科学合理调度,为施工作业提供有利条件,施工人员抓紧时间,日夜施工,至2012年月日完成全部疏浚施工任务。
4、主要工程量
2标施工段:H3(4+943)~D2(H312+183):断面量791.1万m3。
1标施工段:除2标区段外均为1标:断面量474.9万m3。
5、计算测图
上海达华测绘有限公司2008年8月~9月1:1000(停泊水域)、1:2000测图(回旋水域及航道区域)。口内段(D1以内航道及港内水域)采用绞吸挖泥船施工,施工工况为三级工况;口外(D1~D2段航道)采用绞吸挖泥船施工,施工工况定为五级工况,最外段(D2以外段航道)采用耙吸挖泥船施工,工况定为四级工况。
二、施工准备期管理工作执行情况

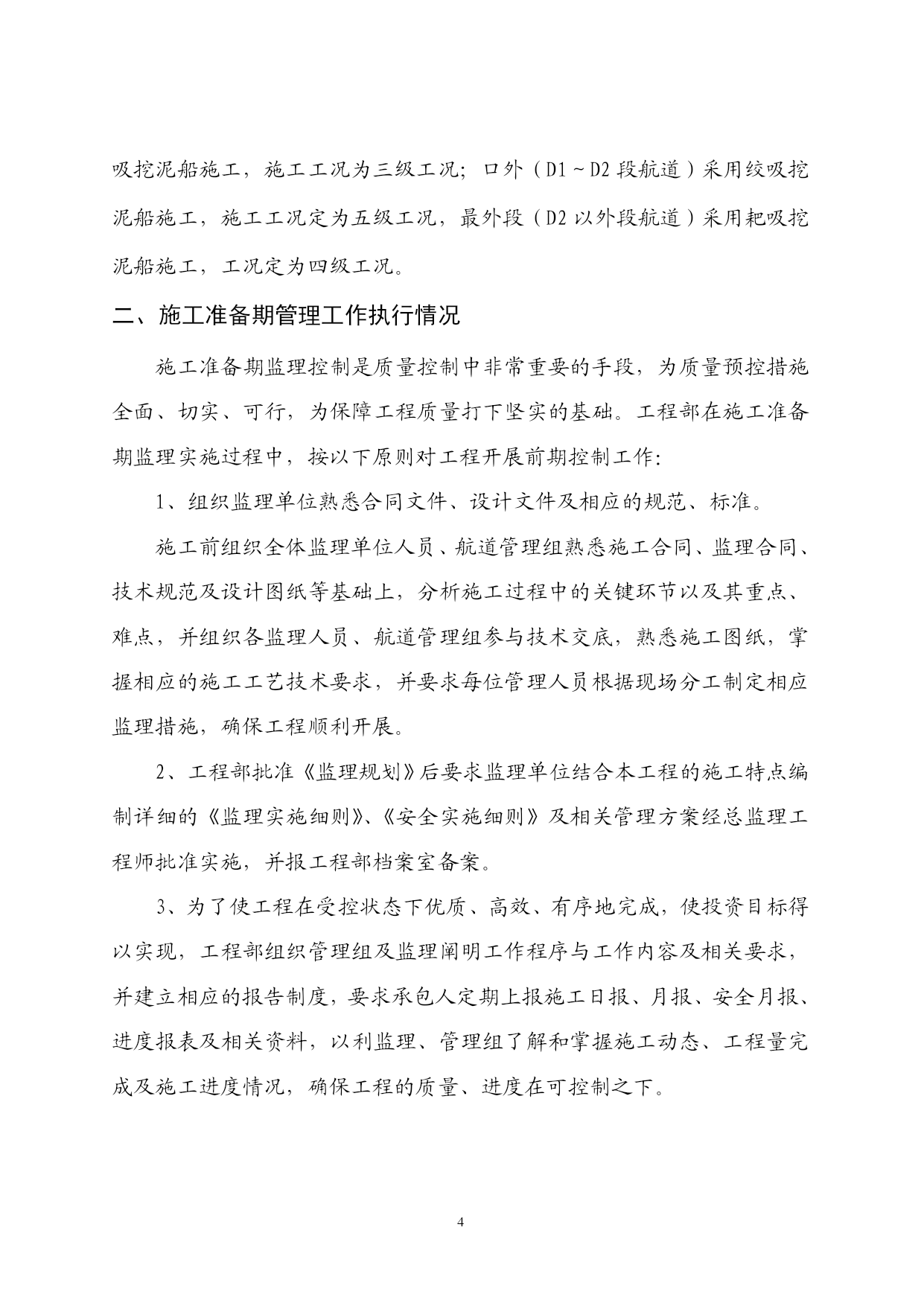

施工准备期监理控制是质量控制中非常重要的手段,为质量预控措施全面、切实、可行,为保障工程质量打下坚实的基础。工程部在施工准备期监理实施过程中,按以下原则对工程开展前期控制工作:
1、组织监理单位熟悉合同文件、设计文件及相应的规范、标准。
施工前组织全体监理单位人员、航道管理组熟悉施工合同、监理合同、技术规范及设计图纸等基础上,分析施工过程中的关键环节以及其重点、难点,并组织各监理人员、航道管理组参与技术交底,熟悉施工图纸,掌握相应的施工工艺技术要求,并要求每位管理人员根据现场分工制定相应监理措施,确保工程顺利开展。
2、工程部批准《监理规划》后要求监理单位结合本工程的施工特点编制详细的《监理实施细则》、《安全实施细则》及相关管理方案经总监理工程师批准实施,并报工程部档案室备案。
3、为了使工程在受控状态下优质、高效、有序地完成,使投资目标得以实现,工程部组织管理组及监理阐明工作程序与工作内容及相关要求,并建立相应的报告制度,要求承包人定期上报施工日报、月报、安全月报、进度报表及相关资料,以利监理、管理组了解和掌握施工动态、工程量完成及施工进度情况,确保工程的质量、进度在可控制之下。

4、认真审查承包人上报的施工组织设计。

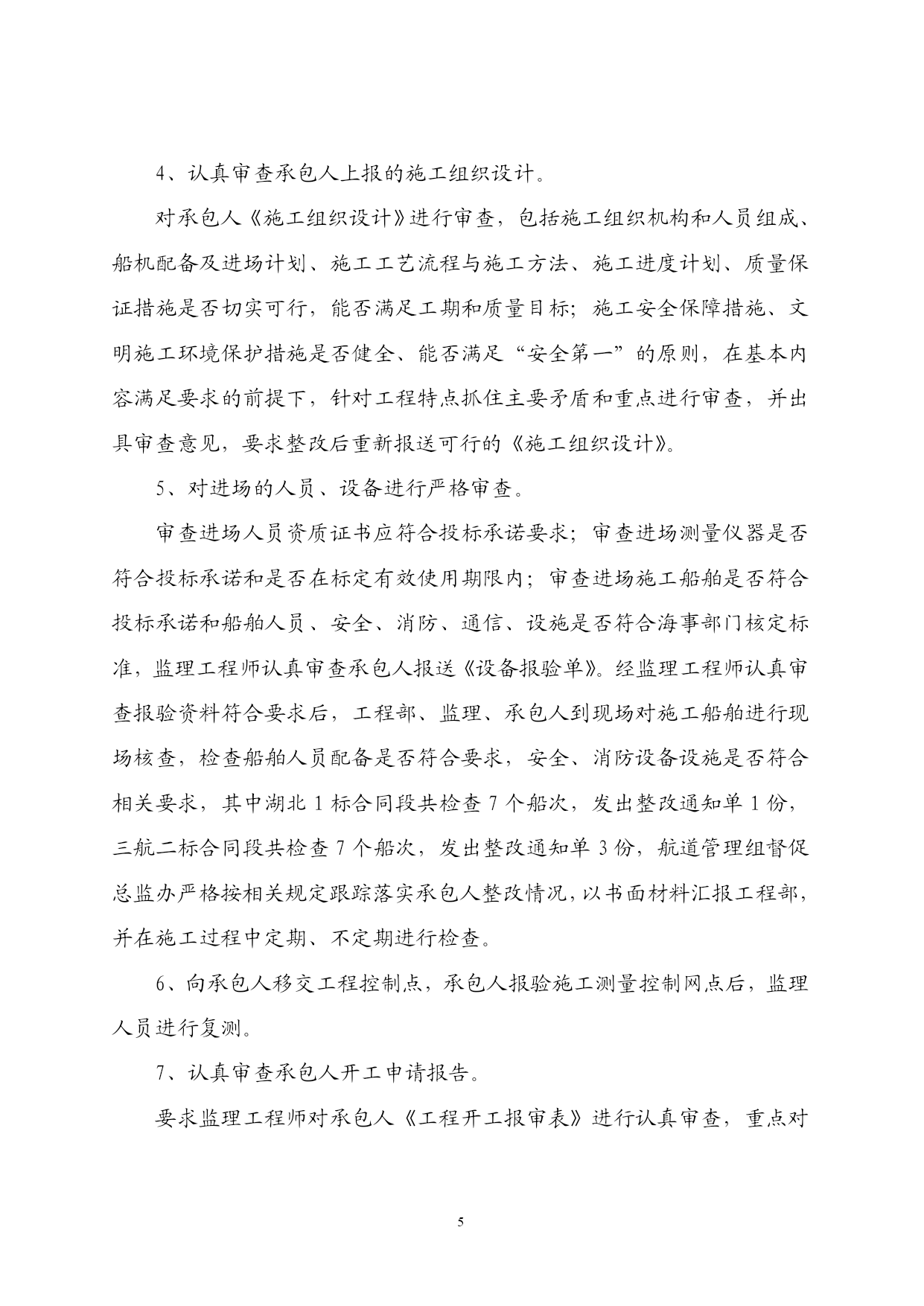

对承包人《施工组织设计》进行审查,包括施工组织机构和人员组成、船机配备及进场计划、施工工艺流程与施工方法、施工进度计划、质量保证措施是否切实可行,能否满足工期和质量目标;施工安全保障措施、文明施工环境保护措施是否健全、能否满足“安全第一”的原则,在基本内容满足要求的前提下,针对工程特点抓住主要矛盾和重点进行审查,并出具审查意见,要求整改后重新报送可行的《施
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

建设单位管理小结疏浚

文档大小:76KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
