北京城建八公司陇东佳园9#楼
心之所向,所向披靡

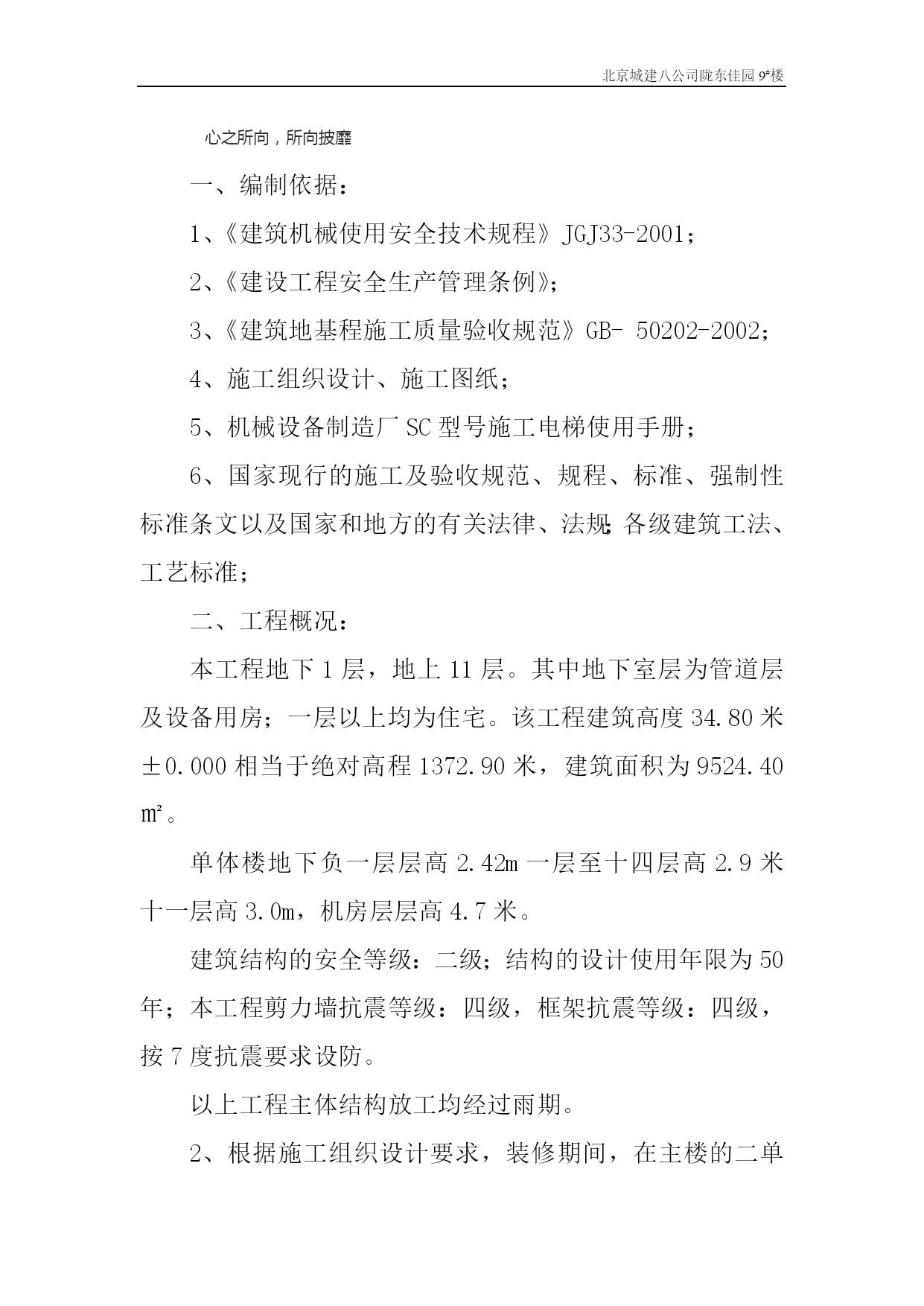

一、编制依据:
1、《建筑机械使用安全技术规程》JGJ33-2001;
2、《建设工程安全生产管理条例》;
3、《建筑地基程施工质量验收规范》GB-50202-2002;
4、施工组织设计、施工图纸;
5、机械设备制造厂SC型号施工电梯使用手册;
6、国家现行的施工及验收规范、规程、标准、强制性标准条文以及国家和地方的有关法律、法规;各级建筑工法、工艺标准;
二、工程概况:
本工程地下1层,地上11层。其中地下室层为管道层及设备用房;一层以上均为住宅。该工程建筑高度34.80米±0.000相当于绝对高程1372.90米,建筑面积为9524.40㎡。
单体楼地下负一层层高2.42m一层至十四层高2.9米十一层高3.0m,机房层层高4.7米。
建筑结构的安全等级:二级;结构的设计使用年限为50年;本工程剪力墙抗震等级:四级,框架抗震等级:四级,按7度抗震要求设防。
以上工程主体结构放工均经过雨期。

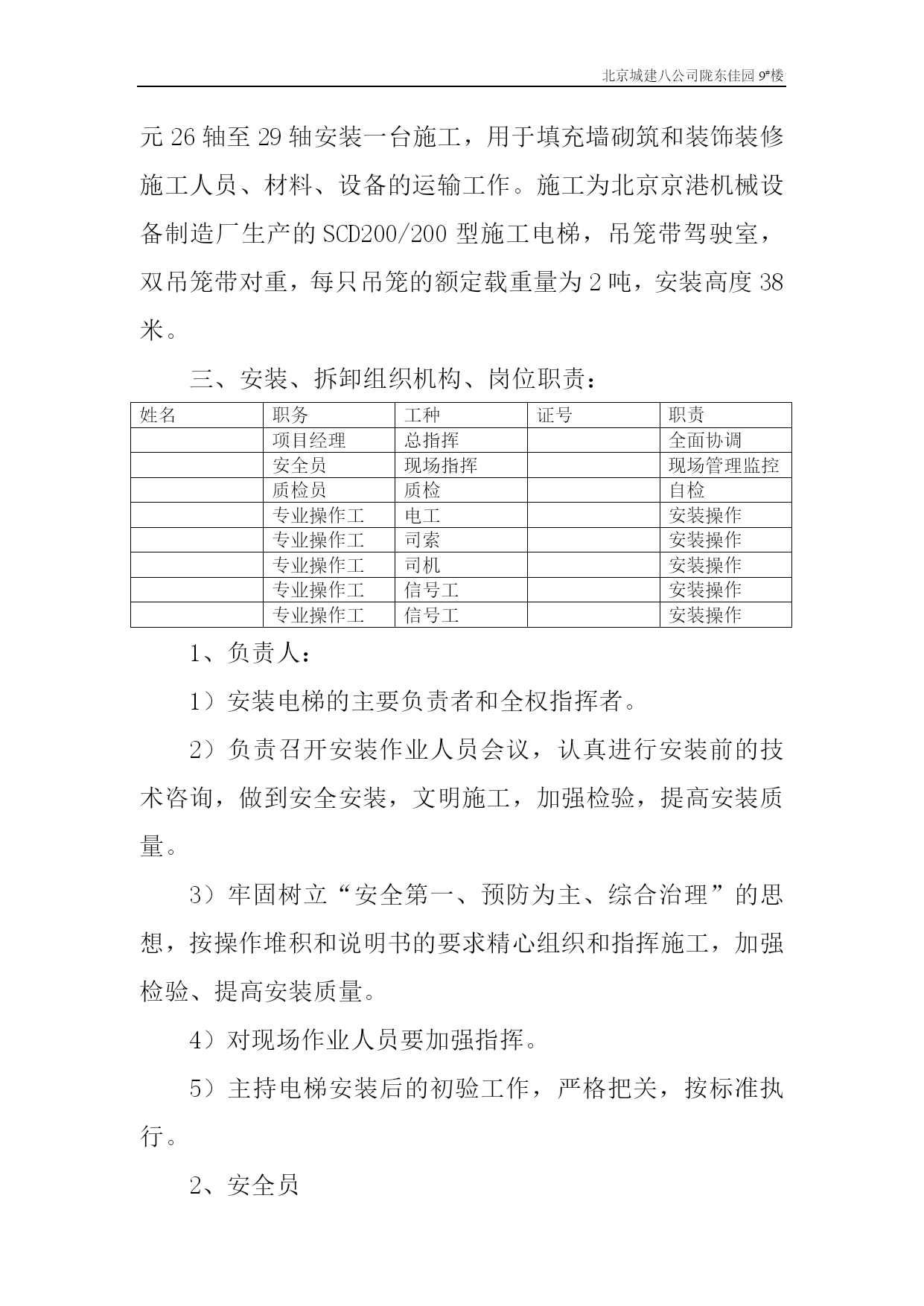

2、根据施工组织设计要求,装修期间,在主楼的二单元26轴至29轴安装一台施工,用于填充墙砌筑和装饰装修施工人员、材料、设备的运输工作。施工为北京京港机械设备制造厂生产的SCD200/200型施工电梯,吊笼带驾驶室,双吊笼带对重,每只吊笼的额定载重量为2吨,安装高度38米。
三、安装、拆卸组织机构、岗位职责:
姓名职务工种证号职责项目经理总指挥全面协调安全员现场指挥现场管理监控质检员质检自检专业操作工电工安装操作专业操作工司索安装操作专业操作工司机安装操作专业操作工信号工安装操作专业操作工信号工安装操作1、负责人:
1)安装电梯的主要负责者和全权指挥者。
2)负责召开安装作业人员会议,认真进行安装前的技术咨询,做到安全安装,文明施工,加强检验,提高安装质量。
3)牢固树立“安全第一、预防为主、综合治理”的思想,按操作堆积和说明书的要求精心组织和指挥施工,加强检验、提高安装质量。
4)对现场作业人员要加强指挥。
5)主持电梯安装后的初验工作,严格把关,按标准执行。

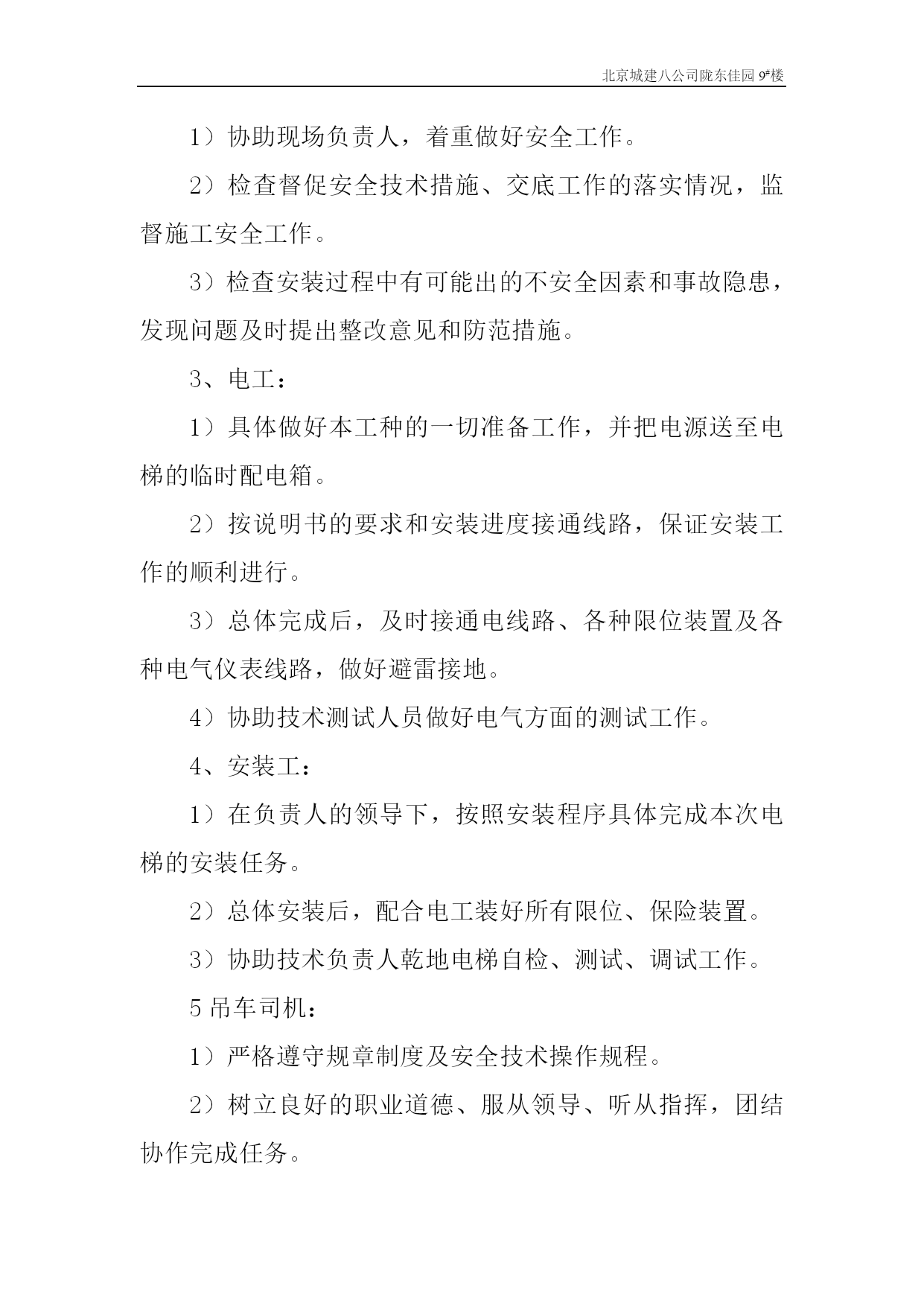

2、安全员
1)协助现场负责人,着重做好安全工作。
2)检查督促安全技术措施、交底工作的落实情况,监督施工安全工作。
3)检查安装过程中有可能出的不安全因素和事故隐患,发现问题及时提出整改意见和防范措施。
3、电工:
1)具体做好本工种的一切准备工作,并把电源送至电梯的临时配电箱。
2)按说明书的要求和安装进度接通线路,保证安装工作的顺利进行。
3)总体完成后,及时接通电线路、各种限位装置及各种电气仪表线路,做好避雷接地。
4)协助技术测试人员做好电气方面的测试工作。
4、安装工:
1)在负责人的领导下,按照安装程序具体完成本次电梯的安装任务。
2)总体安装后,配合电工装好所有限位、保险装置。
3)协助技术负责人乾地电梯自检、测试、调试工作。

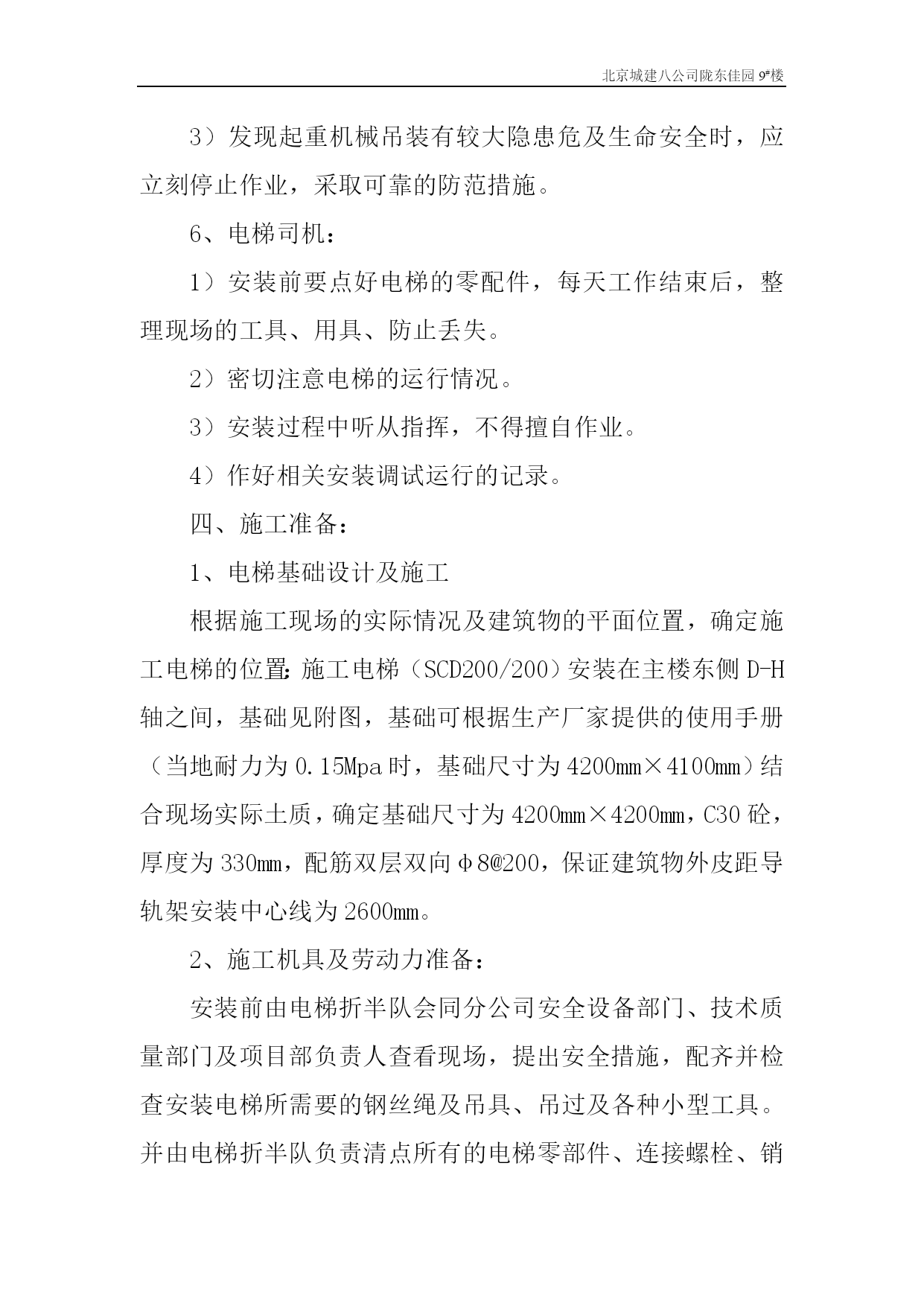

5吊车司机:
1)严格遵守规章制度及安全技术操作规程。
2)树立良好的职业道德、服从领导、听从指挥,团结协作完成任务。
3)发现起重机械吊装有较大隐患危及生命安全时,应立刻停止作业,采取可靠的防范措施。
6、电梯司机:
1)安装前要点好电梯的零配件,每天工作结束后,整理现场的工具、用具、防止丢失。
2)密切注意电梯的运行情况。
3)安装过程中听从指挥,不得擅自作业。
4)作好相关安装调试运行的记录。
四、施工准备:
1、电梯基础设计及施工
根据施工现场的实际情况及建筑物的平面位置,确定施工电梯的位置:施工电梯(SCD200/200)安装在主楼东侧D-H轴之间,基础见附图,基础可根据生产厂家提供的使用手册(当地耐力为0.15Mpa时,基础尺寸为4200mm×4100mm)结合现场实际土质,确定基础尺寸为4200mm×4200mm,C30砼,厚度为330mm,配筋双层双向φ8@200,保证建筑物外皮距导轨架安装中心线为2600mm。
2、施工机具及劳动力准备:

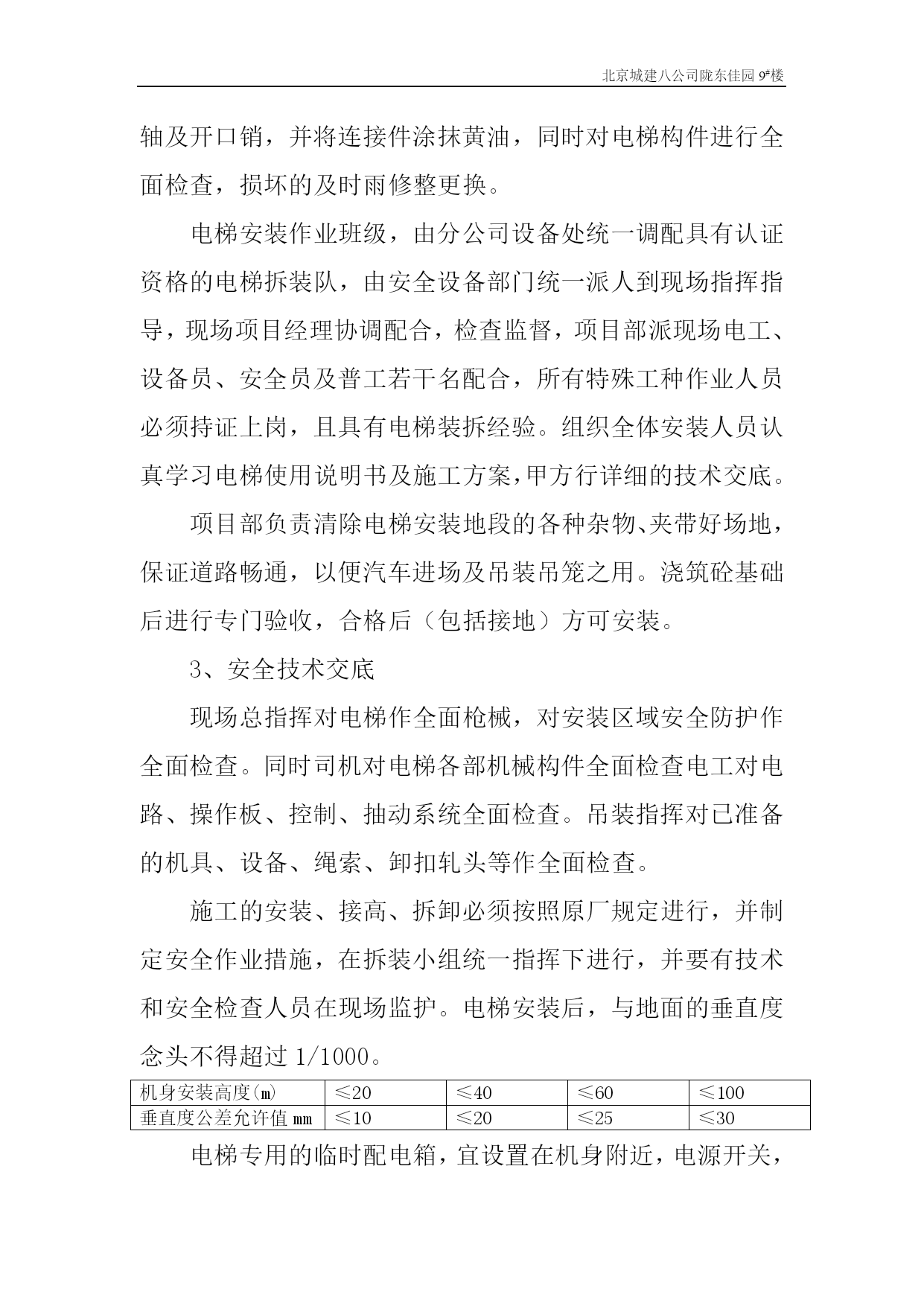

安装前由电梯折半队会同分公司安全设备部门、技术质量部门及项目部负责人查看现场,提出安全措施,配齐并检查安装电梯所需要的钢丝绳及吊具、吊过及各种小型工具。并由电梯折半队负责清点所有的电梯零部件、连接螺栓、销轴及开口销,并将连接件涂抹黄油,同时对电梯构件进行全面检查,损坏的及时雨修整更换。
电梯安装作业班级,由分公司设备处统一调配具有认证资格的电梯拆装队,由安全设备部门统一派人到现场指挥指导,现场项目经理协调配合,检查监督,项目部派现场电工、设备员、安全员及普工若干名配合,所有特殊工种作业人员必须持证上岗,且具有电梯装拆经验。组织全体安装人员认真学习电梯使用说明书及施工方案,甲方行详细的技术交底。
项目部负责清除电梯安装地段的各种杂物、夹带好场地,保证道路畅通,以便汽车进场及吊装吊笼之用。浇筑砼基础后进行专门验收,合格后(包括接地)方可安装。
查看更多
王子****青蛙
实名认证
内容提供者
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

施工电梯施工方案设计

文档大小:73KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
