如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

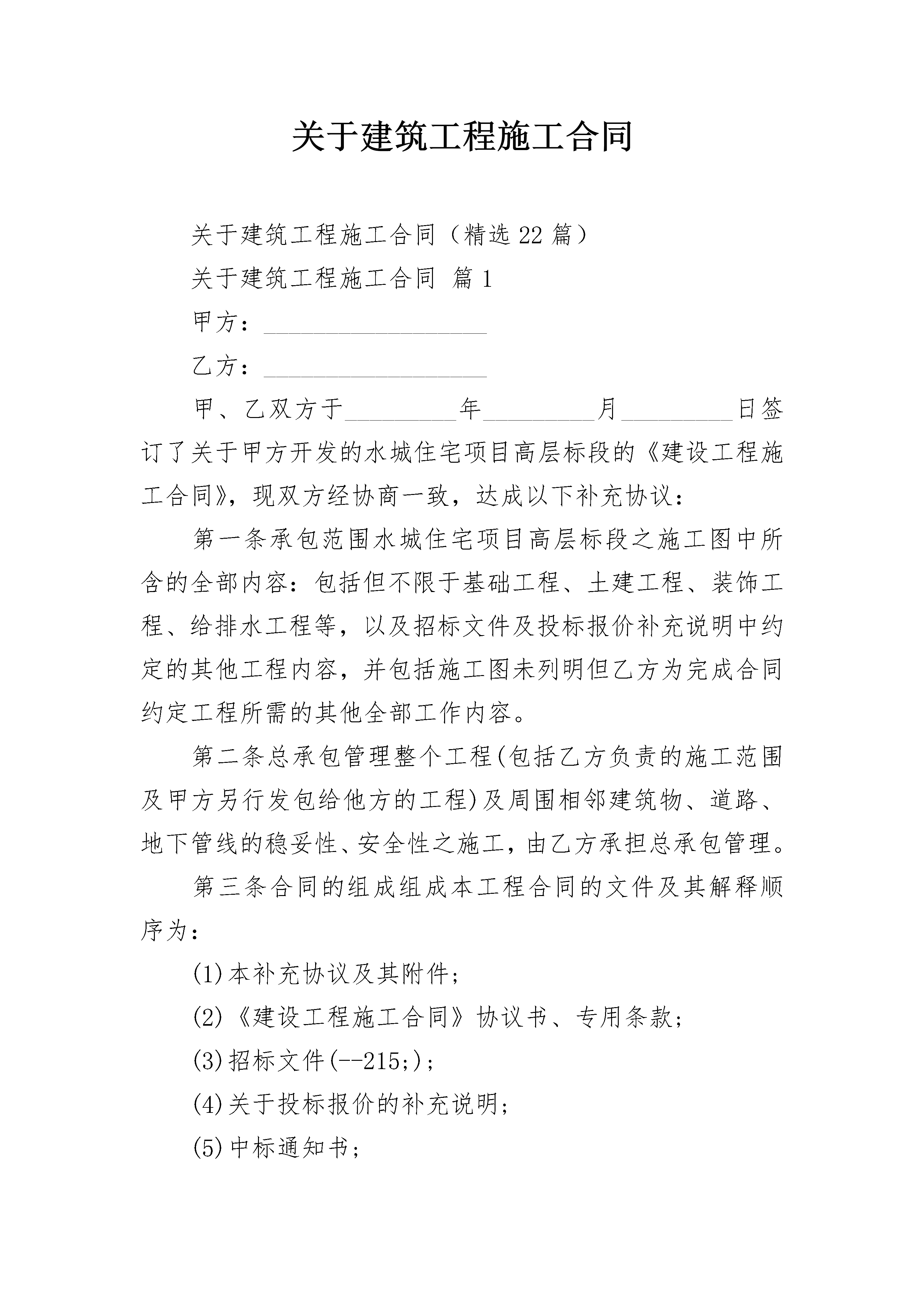

关于建筑工程施工合同关于建筑工程施工合同(精选22篇)关于建筑工程施工合同篇1甲方:__________________乙方:__________________甲、乙双方于_________年_________月_________日签订了关于甲方开发的水城住宅项目高层标段的《建设工程施工合同》,现双方经协商一致,达成以下补充协议:第一条承包范围水城住宅项目高层标段之施工图中所含的全部内容:包括但不限于基础工程、土建工程、装饰工程、给排水工程等,以及招标文件及投标报价补充说明中约定的其他工程内容,并包括施工图未列明但乙方为完成合同约定工程所需的其他全部工作内容。第二条总承包管理整个工程(包括乙方负责的施工范围及甲方另行发包给他方的工程)及周围相邻建筑物、道路、地下管线的稳妥性、安全性之施工,由乙方承担总承包管理。第三条合同的组成组成本工程合同的文件及其解释顺序为:(1)本补充协议及其附件;(2)《建设工程施工合同》协议书、专用条款;(3)招标文件(--215;);(4)关于投标报价的补充说明;(5)中标通知书;(6)《建设工程施工合同》通用条款;(7)标准、规范及有关技术文件;(8)图纸;(9)投标文件。双方有关工程的洽商、变更等书面协议或文件视为本补充协议组成部分,并最优先解释适用。第四条工地考察1、乙方已认真考察了工地并充分了解了工地位置、周边情况、土质、地质状况、道路、储存空间、作业空间狭窄、起卸限制及任何其它足以影响工期、承包价款之情况,已充分认识到各种不利因素。乙方理解工地上会有其他施工单位作业,不会独占工作面和工作空间以及施工现场,理解交叉施工、配合施工、施工等待对工期、价款的影响。乙方确认本合同所约定的工期、工程价款或结算依据的标准,已包括上述因素等对工期、价款的影响。前述因素不予延长工期,不予增加费用。乙方保证在约定工期内将符合本合同约定并具备国家规定交付使用条件的房屋竣工交付甲方。2、发包人提供的工程周围现有地下管线图、或其它资料之提供,只作为承包人之参考,具体由承包人自行负责。3、乙方任何因忽视或误解上述情况,不得因此提出索赔或工期延长。第五条工期1、总工期为215;个日历日,开工日:年215;月日;竣工日:年215;月日。2、乙方应当严格遵守乙方提交并经甲方确定的进度计划中确定的总日历工期、各阶段工期。工期中已包括法定节假日、现场测试、提交竣工报告的时间、与其他施工方交叉施工、配合施工的等待时间、包括政府的各种规定及临时规定、通告对工期的影响等在内,该等因素不作为延长工期的因素。3、乙方逾期履行任何一阶段工期,或甲方认为竣工日明显地变得不能遵守,甲方可要求对本工程的一个或多个部位优先完成而无需增加费用。乙方须无偿地对剩余工作无延误地遵从甲方指示。第六条工期的顺延1、不影响关键线路的设计变更或工程量增加,不予顺延工期。虽影响关键线路但需延长工期累计未超过____日的设计变更或工程量增加不顺延工期,但超过____日的,自第____日起开始计算天数顺延工期。当出现设计变更或工程量增加可能延误工期的,乙方应当采取相应的赶工措施尽量确保工期和质量,相应的赶工费用应当事先经甲方盖章同意。但如该可能的延误是由于乙方原因造成的,赶工费用由乙方承担。2、对以下情况造成的工期延误,经甲方确认,工期相应顺延:(1)战争、动乱、空中飞行物体坠落或有下列情形之一并达到延误工期的程度:①4、5级以上的地震;②连续4小时以上的持续8级以上的大风;③连续4小时以上的特大的暴雨;④连续4小时以上温度低于零下15的低温;⑤连续7天38℃以上的高温等。(2)工程按国家法律、政策或地方政府要求停建或缓建时造成的延误。前述(1)、(2)项原因造成的损失各自承担。(3)甲方同意给予顺延的其它情况。3、乙方在以上情况发生后____日内,就延误的内容向甲方代表提出报告。乙方未按期提出报告的,视为以上情况对工期无影响或虽有影响但乙方有必要措施无需延长工期和增加费用。4、除双方明确约定可以顺延工期的情况外,其它情况一律不予顺延工期。非约定原因造成工程不能按合同工期履行或竣工的,乙方承担违约责任。第七条工程进度由甲方和监理单位组成进度监督管理小组,对工程进度每天进行监督管理,协调解决影响工程进度的问题。第八条分包和转包1、乙方应当在合同约定开工日前____日内向甲方提交乙方现场负责人或乙方工地代表、技术人员、安全人员、施工队长(经理)名单,并附相应的证书,应与投标文件一致。如发生变动,乙方应当提前____日向甲方提交书面报告。乙方必须由其内部职工组成的项目管理人员及技术人员自行完成本工程。乙方进入施工现场的所有人员要统一着装,并挂胸牌上岗。甲方发现现场乙方上述人员与乙方所报不符,视为乙方违法分包。其中,项目负责人、技术负责人、项目核算负责人、质量管理人员

是你****噩呀
实名认证
内容提供者

最近下载
