建筑施工中易出现的结算纠纷及防范对策.docx 立即下载
2023-03-05
约3.4万字
约72页
0
51KB
举报 版权申诉
预览加载中,请您耐心等待几秒...

建筑施工中易出现的结算纠纷及防范对策.docx

建筑施工中易出现的结算纠纷及防范对策.docx

预览

免费试读已结束,剩余 67 页请下载文档后查看

10 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

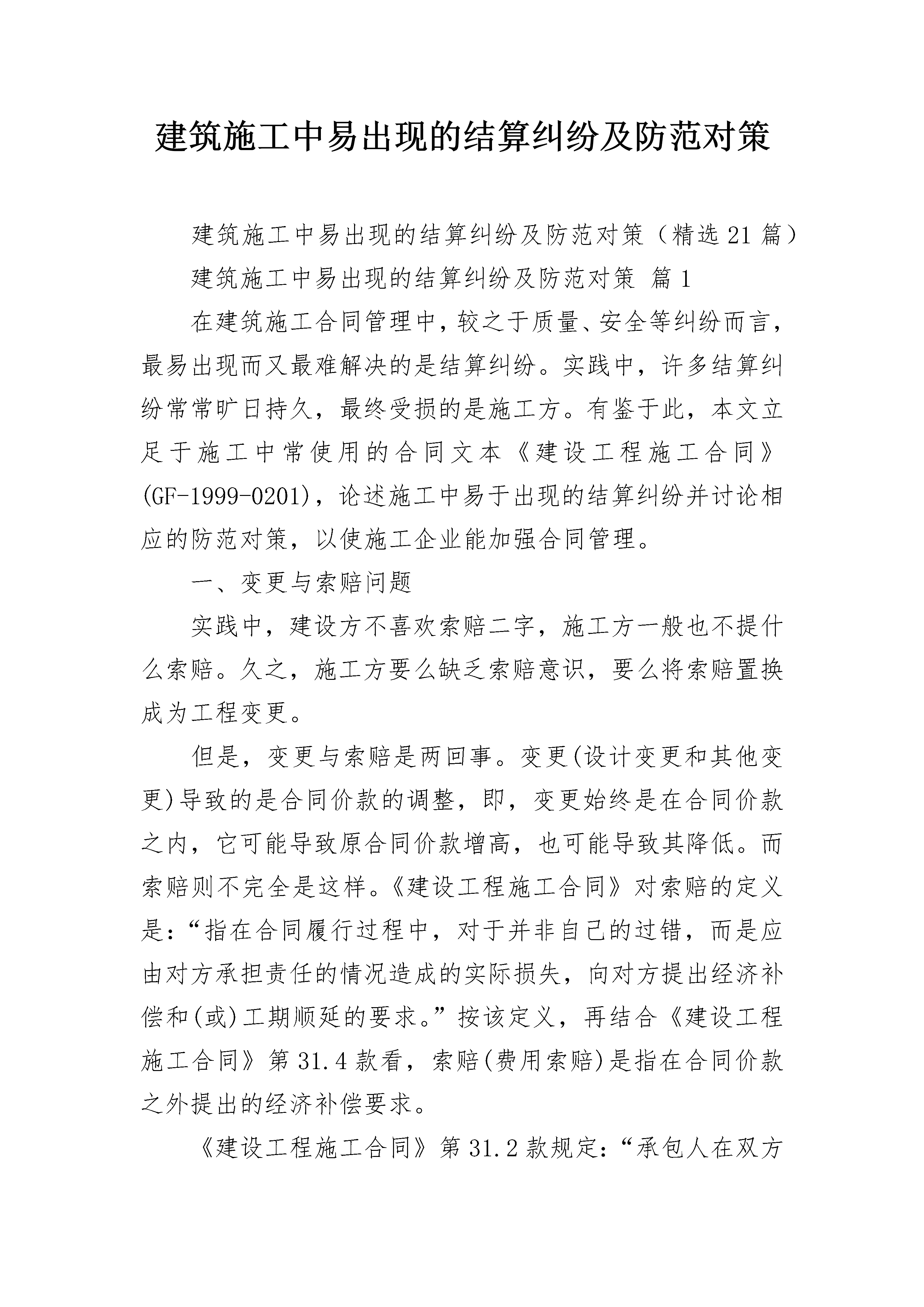

建筑施工中易出现的结算纠纷及防范对策建筑施工中易出现的结算纠纷及防范对策(精选21篇)建筑施工中易出现的结算纠纷及防范对策篇1在建筑施工合同管理中,较之于质量、安全等纠纷而言,最易出现而又最难解决的是结算纠纷。实践中,许多结算纠纷常常旷日持久,最终受损的是施工方。有鉴于此,本文立足于施工中常使用的合同文本《建设工程施工合同》(GF-1999-0201),论述施工中易于出现的结算纠纷并讨论相应的防范对策,以使施工企业能加强合同管理。一、变更与索赔问题实践中,建设方不喜欢索赔二字,施工方一般也不提什么索赔。久之,施工方要么缺乏索赔意识,要么将索赔置换成为工程变更。但是,变更与索赔是两回事。变更(设计变更和其他变更)导致的是合同价款的调整,即,变更始终是在合同价款之内,它可能导致原合同价款增高,也可能导致其降低。而索赔则不完全是这样。《建设工程施工合同》对索赔的定义是:“指在合同履行过程中,对于并非自己的过错,而是应由对方承担责任的情况造成的实际损失,向对方提出经济补偿和(或)工期顺延的要求。”按该定义,再结合《建设工程施工合同》第31.4款看,索赔(费用索赔)是指在合同价款之外提出的经济补偿要求。《建设工程施工合同》第31.2款规定:“承包人在双方确定变更后14天内不向工程师提出变更工程价款的报告时,视为该项变更不涉及合同价款的变更。”实践中,很少有施工方严格地履行该款,届最后发生结算争议时,该款可能对施工方的结算要求形成致命影响。其实,《建设工程施工合同》关于变更的规定是有缺陷的。《建设工程施工合同》是FIDIC《土木工程施工合同条件》(1988年版)的中国翻版,后者对变更涉及合同价款减少时应由建设方通知施工方有相应的规定,但前者没有。这种程序公正的不对称好像一方面是出于我国工程施工的实际,因为在我国,变更一般都涉及合同价款的增加,另一方面,似乎更是出于合同文本的制定者对施工方不自觉的行业倾斜(第29.1款已规定变更导致合同价款减少由建设方承担)。但是,如果结算纠纷已经肇起,则施工方因第31.2款的限制可能会导致一些(或全部)变更不能使合同价款有所增加,而建设方因无此款的限制,则随时可要求因变更导致的已增加了的合同价款减少到原合同价款的水平。这显然于施工方不利。实践中,施工方虽可能未严格履行第31.2款,但在其进度报表中,肯定是罗列了变更工程价款的了。但是,这种罗列是否就是31.2款的报告,肯定会有所非议,另外,总会有一些变更会落在进度报表提交之日的14天以前,这些变更按31.2款的规定,会被视为不涉及合同价款的变更。当变更工程的量较大时,施工方与建设方一般会对变更达成补充协议,如果补充协议没有确定变更具体的价款,则争议仍将存在,即,该补充协议可能只是约定了确定变更工程价款的方法,改变是《建设工程施工合同》第31.1款,而非第31.2款。以上所论,是施工方在合同管理中务须注意的。施工方(尤其是小型施工队伍)应改变那种“我做了,就该拿钱”的简单意识,加强合同管理的意识,严格地按合同规定的程序提起变更和索赔。施工方如果认为这些严格的程序不太切合施工实际,则应在签约时在专用条款中加以改变。二、合同价格对结算的影响FIDIC《土木工程施工合同条件》严格适用于单价合同(工程量单价),《建设工程施工合同》按23条的规定,可适用于:固定价格合同,可调价格合同,成本加酬金合同。其实,无论是固定价格合同,可调价格合同,还是成本加酬金合同,都是可以以工程量单价为基础的。固定价格合同即可固定单价;可调价格合同从《建设工程施工合同》第23.3款看,即建设方承担的风险多一些,因而单价可调整的因素多一些;成本加酬金合同也面临调整的问题,因而也涉及工程量单价。建设部20__年推出的《建设工程工程量清单计价规范》(GB50500-20__)也是可与这三种合同调和的。但是,在实践中,将固定价格合同理解为固定总价合同的不鲜见。再加上《建设工程施工合同》将合同价款定义为:“指发包人承包人在协议书中约定,发包人用以支付承包人按照合同约定完成承包范围内全部工程并承担质量保修责任的款项。”-最基本的意思就是协议书中约定的合同价款。因此,届工程量增加较大,追加合同款较多时,建设方会很难接受一个固定总价合同被如此剧烈突破的事实,于是,工程后期的中间结算和最终结算就不太容易顺利进行。《建设工程施工合同》对合同价格的定义基本上是对FIDIC《土木工程施工合同条件》(1988年版)的照搬,该定义有其局限,所以在FIDIC《施工合同条件》(1999年版)中,将合同价格定义为“指第14.1款规定确定的价格,包括按照合同所做的调整。”即,合同价格不是事先能确定的,需随工程的进展经一套完整的程序确定。其实,《建设工程施工合同》对协议书中的合同价格的临时性是有充分意识的,与FIDIC《土
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

建筑施工中易出现的结算纠纷及防范对策

文档大小:51KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
