如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

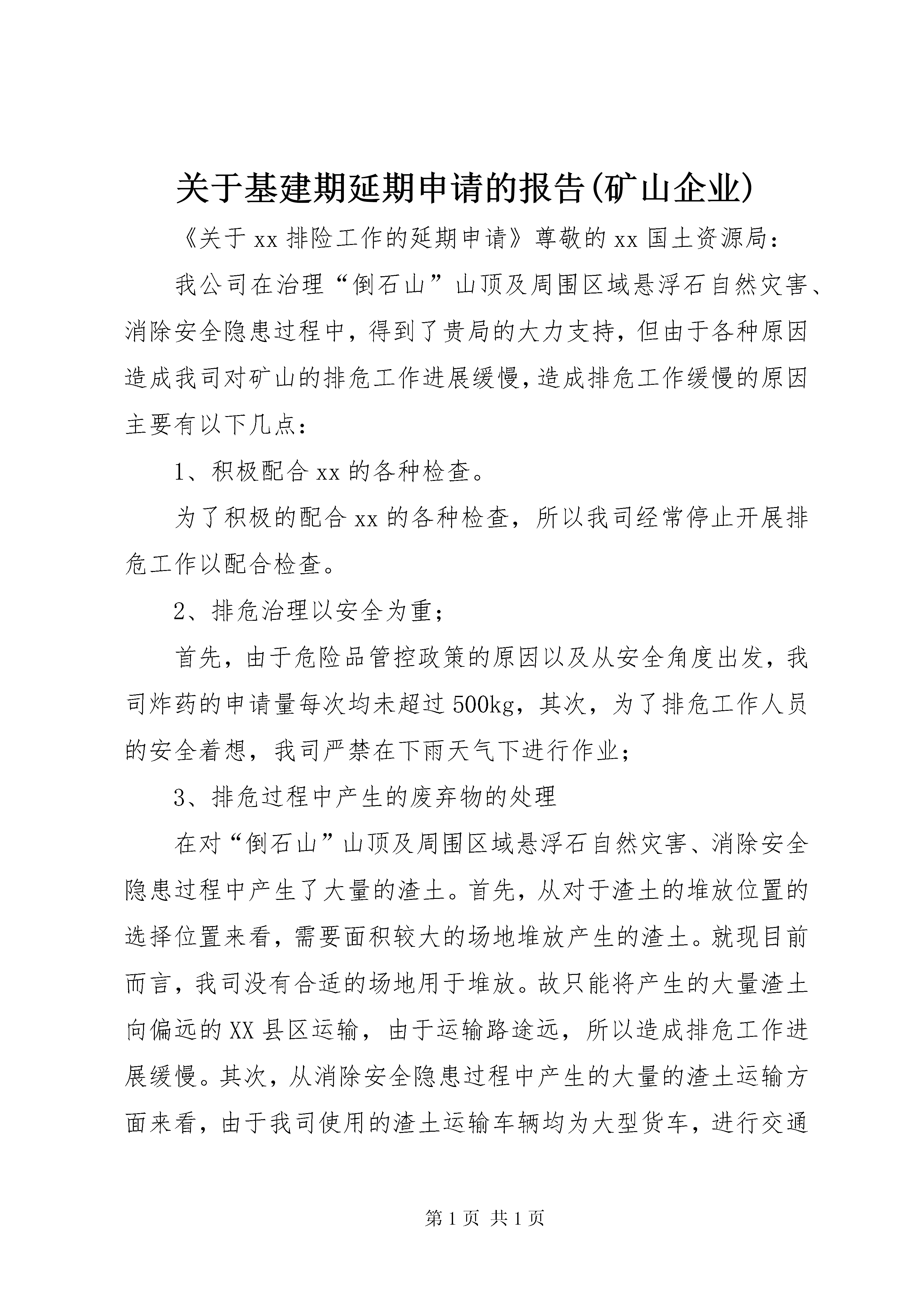

关于基建期延期申请的报告(矿山企业)《关于xx排险工作的延期申请》尊敬的xx国土资源局:我公司在治理“倒石山”山顶及周围区域悬浮石自然灾害、消除安全隐患过程中,得到了贵局的大力支持,但由于各种原因造成我司对矿山的排危工作进展缓慢,造成排危工作缓慢的原因主要有以下几点:1、积极配合xx的各种检查。为了积极的配合xx的各种检查,所以我司经常停止开展排危工作以配合检查。2、排危治理以安全为重;首先,由于危险品管控政策的原因以及从安全角度出发,我司炸药的申请量每次均未超过500kg,其次,为了排危工作人员的安全着想,我司严禁在下雨天气下进行作业;3、排危过程中产生的废弃物的处理在对“倒石山”山顶及周围区域悬浮石自然灾害、消除安全隐患过程中产生了大量的渣土。首先,从对于渣土的堆放位置的选择位置来看,需要面积较大的场地堆放产生的渣土。就现目前而言,我司没有合适的场地用于堆放。故只能将产生的大量渣土向偏远的XX县区运输,由于运输路途远,所以造成排危工作进展缓慢。其次,从消除安全隐患过程中产生的大量的渣土运输方面来看,由于我司使用的渣土运输车辆均为大型货车,进行交通管制白天禁止大货车通行。4、排危场地周边居民的不配合由于排危工作场地离居民区较近,夜晚作业会影响居民的休息,为减少与周边居民的冲突,故只能在白天进行作业;5、合理、保守的施工方案6、复杂的山体结构长期以来我司电石车间后“倒石山”山顶及周边区域均出现不同程度的崩塌,7、施工难度大由于排危前期工作进展缓慢,从目前的治理速度来看至少还需一年的时间才能初步的完成矿山的排危工作,希望批准延期到xx年xx月xx日。xx)有限公司xx年x月xx日

森林****io
实名认证
内容提供者


最近下载
