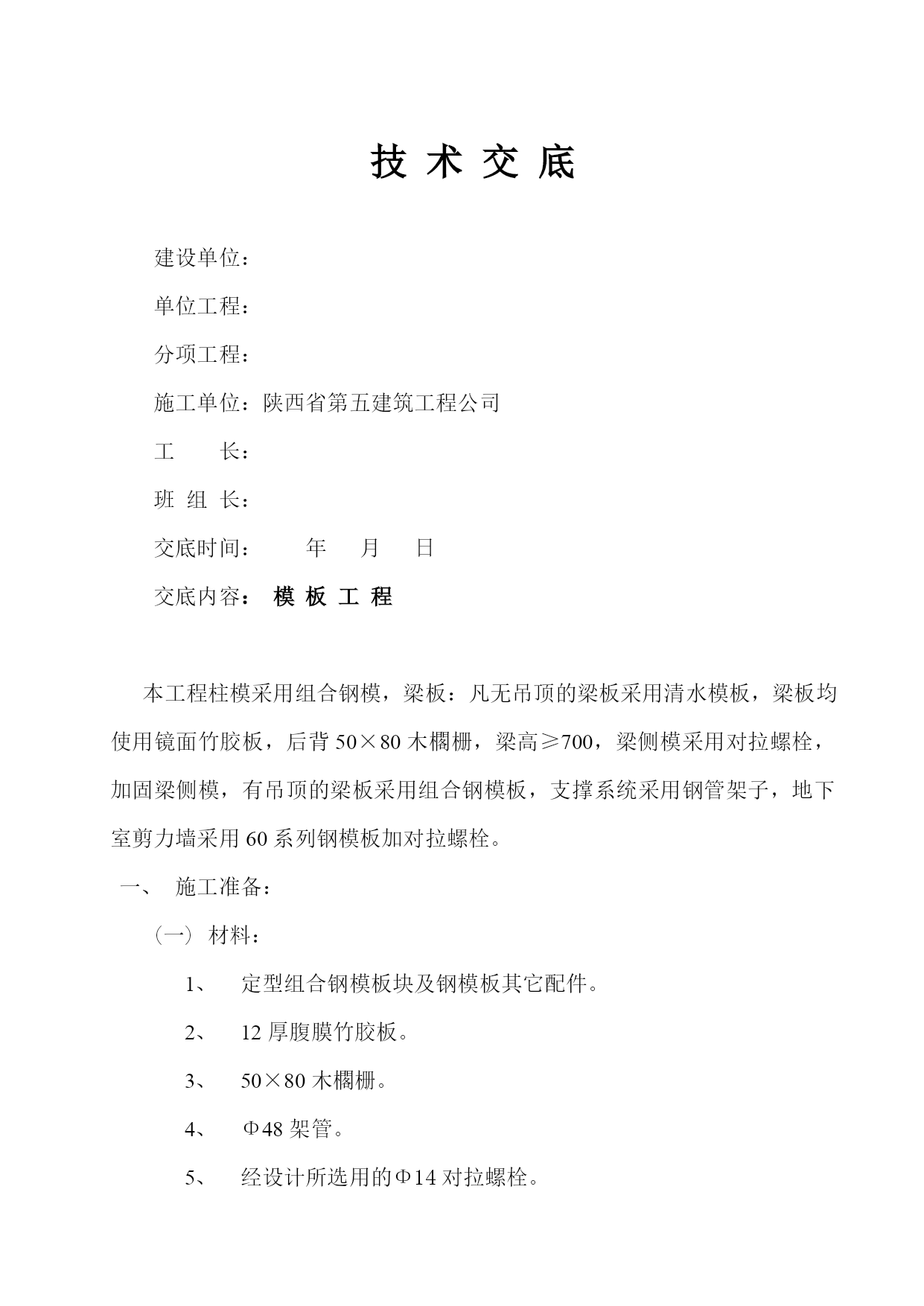

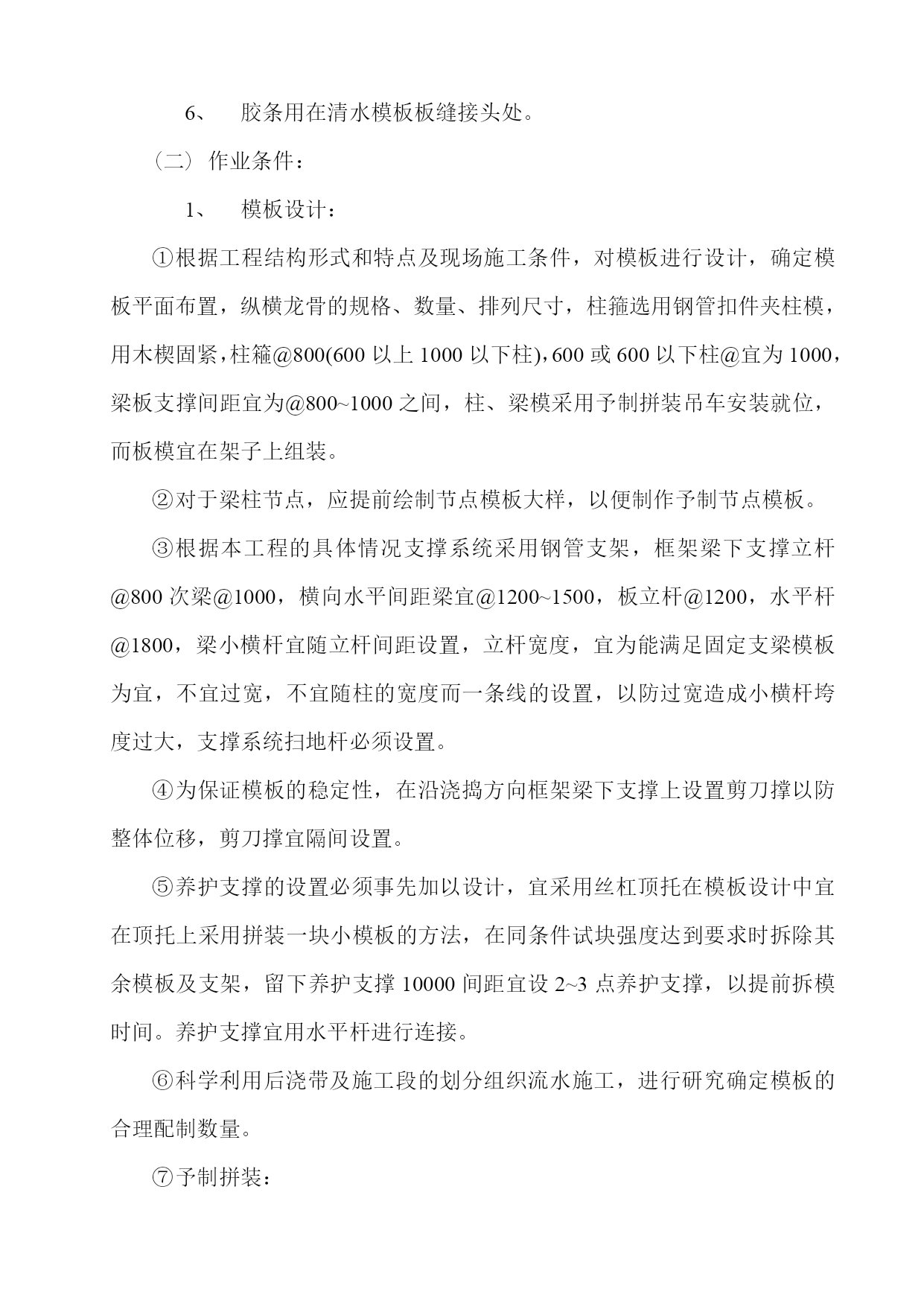

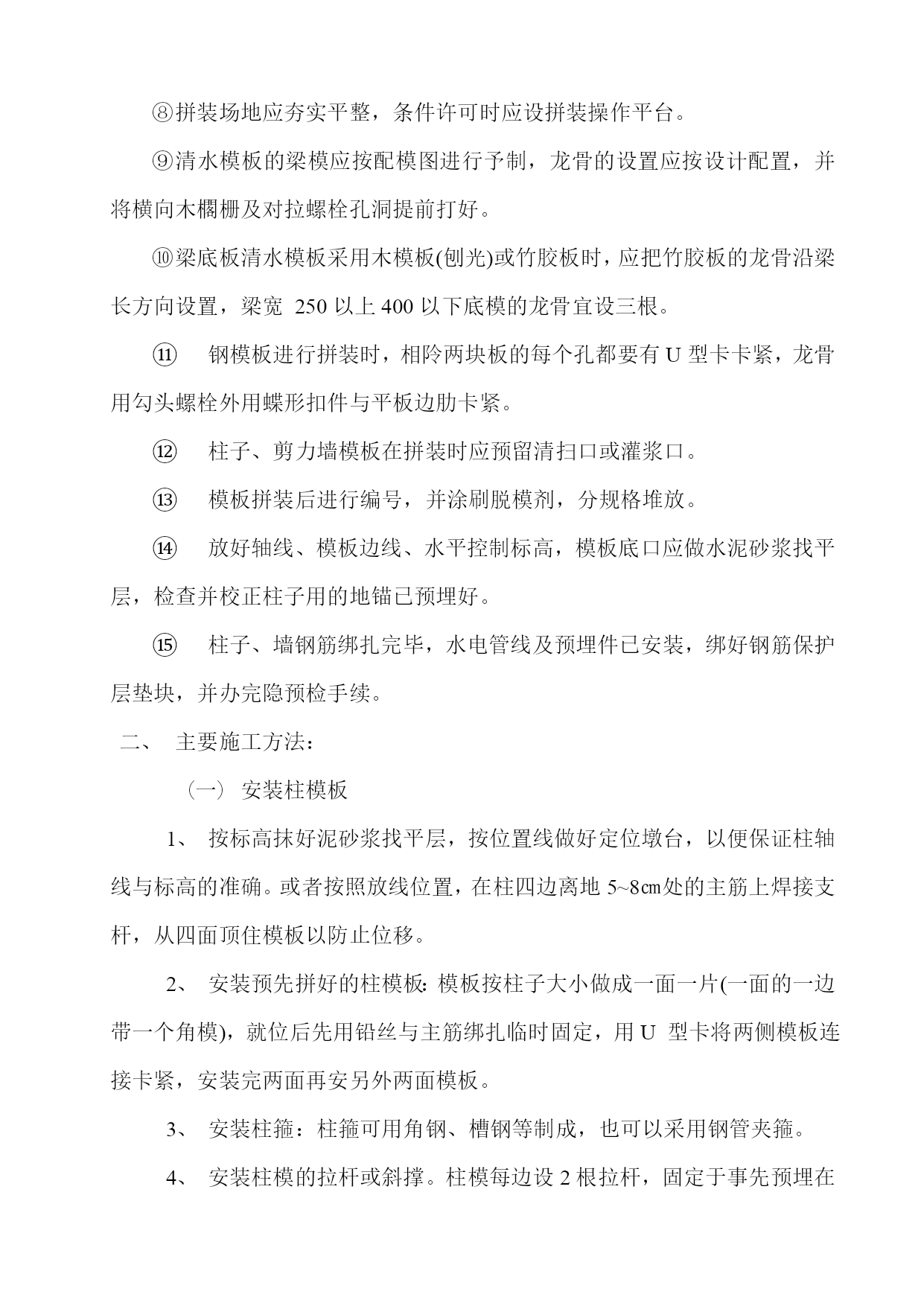

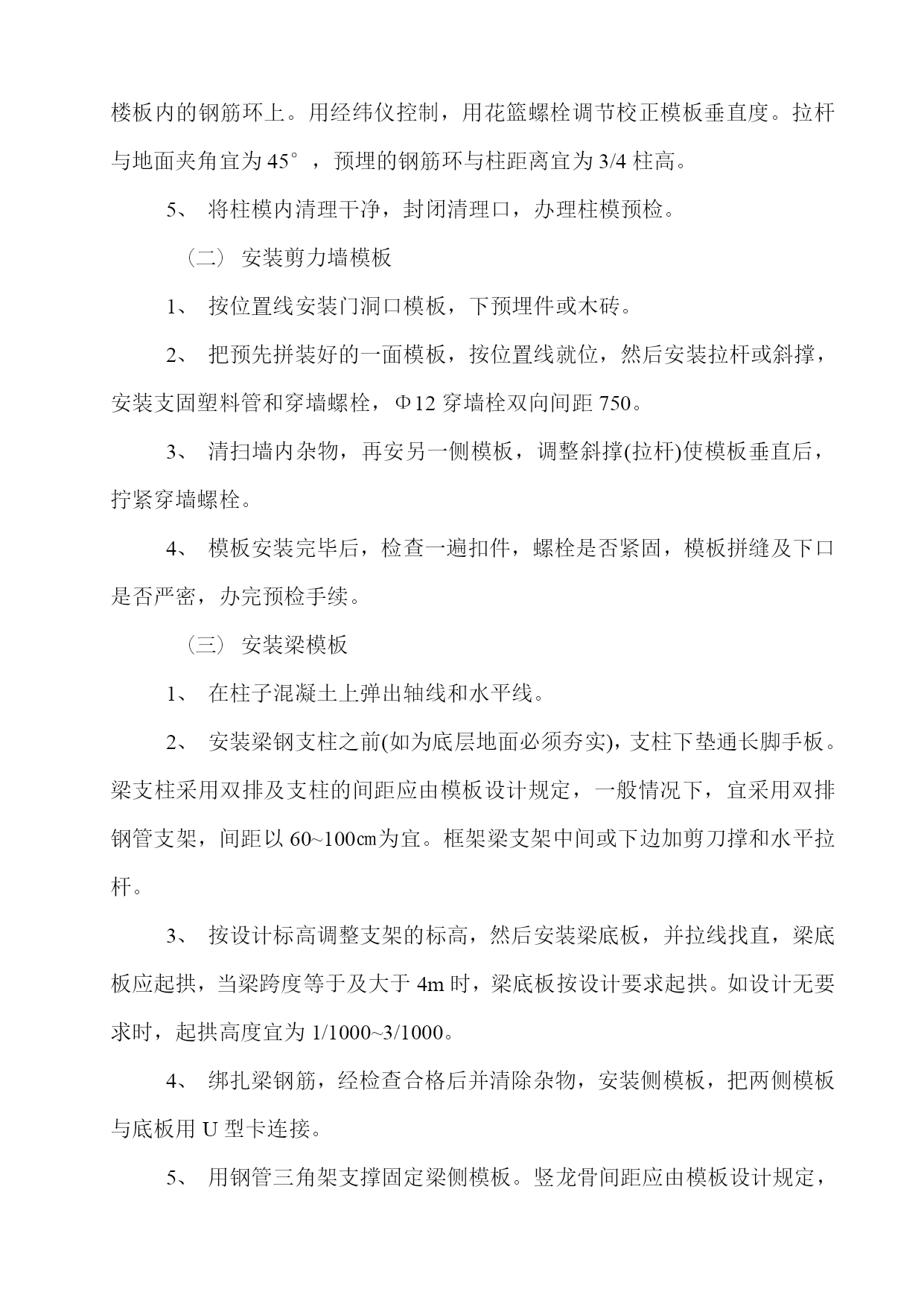

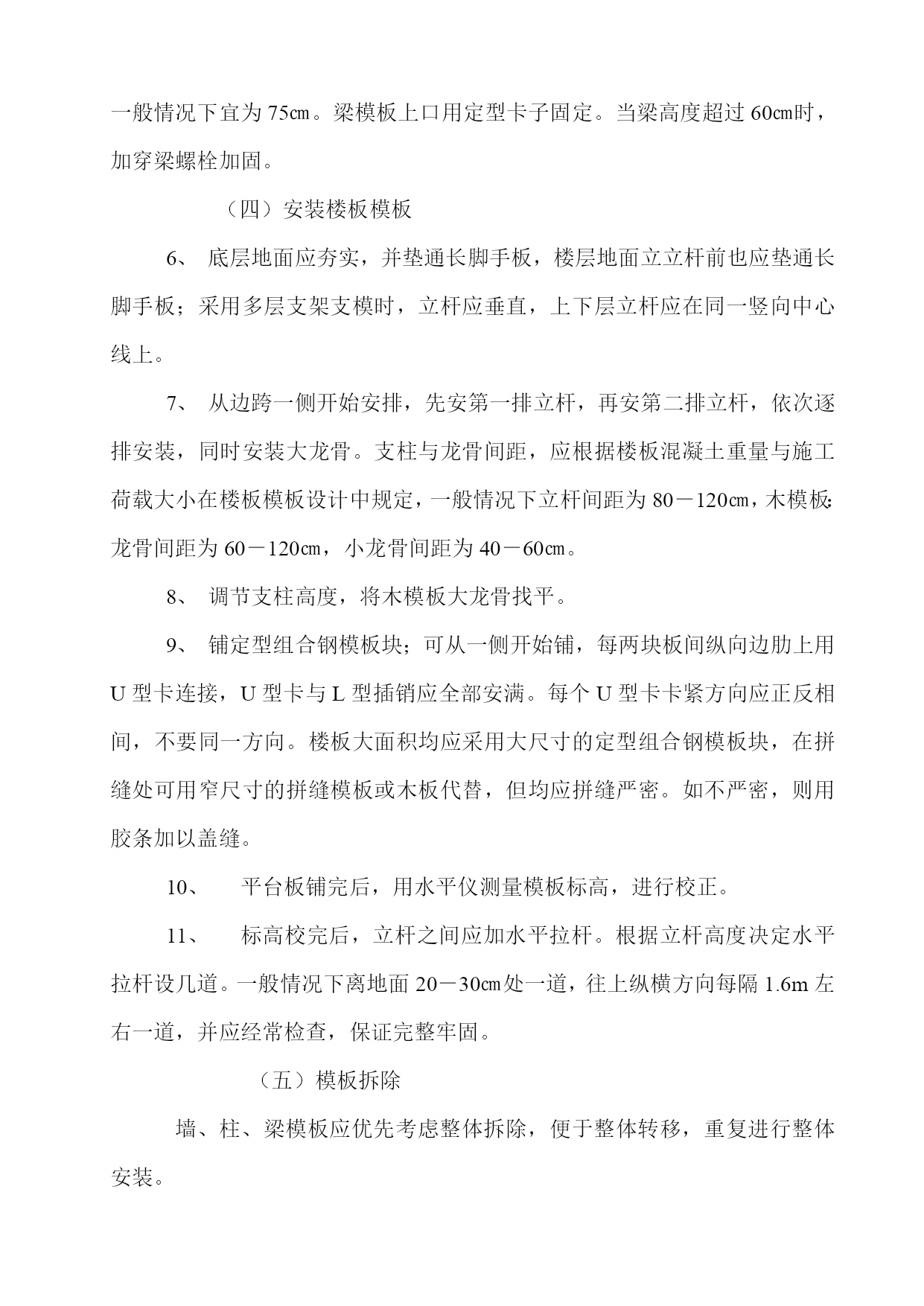

技术交底建设单位:单位工程:分项工程:施工单位:陕西省第五建筑工程公司工长:班组长:交底时间:年月日交底内容:模板工程本工程柱模采用组合钢模,梁板:凡无吊顶的梁板采用清水模板,梁板均使用镜面竹胶板,后背50×80木櫊栅,梁高≥700,梁侧模采用对拉螺栓,加固梁侧模,有吊顶的梁板采用组合钢模板,支撑系统采用钢管架子,地下室剪力墙采用60系列钢模板加对拉螺栓。施工准备:材料:定型组合钢模板块及钢模板其它配件。12厚腹膜竹胶板。50×80木櫊栅。Φ48架管。经设计所选用的Φ14对拉螺栓。胶条用在清水模板板缝接头处。作业条件:模板设计:根据工程结构形式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨的规格、数量、排列尺寸,柱箍选用钢管扣件夹柱模,用木楔固紧,柱篐@800(600以上1000以下柱),600或600以下柱@宜为1000,梁板支撑间距宜为@800~1000之间,柱、梁模采用予制拼装吊车安装就位,而板模宜在架子上组装。对于梁柱节点,应提前绘制节点模板大样,以便制作予制节点模板。根据本工程的具体情况支撑系统采用钢管支架,框架梁下支撑立杆@800次梁@1000,横向水平间距梁宜@1200~1500,板立杆@1200,水平杆@1800,梁小横杆宜随立杆间距设置,立杆宽度,宜为能满足固定支梁模板为宜,不宜过宽,不宜随柱的宽度而一条线的设置,以防过宽造成小横杆垮度过大,支撑系统扫地杆必须设置。为保证模板的稳定性,在沿浇捣方向框架梁下支撑上设置剪刀撑以防整体位移,剪刀撑宜隔间设置。养护支撑的设置必须事先加以设计,宜采用丝杠顶托在模板设计中宜在顶托上采用拼装一块小模板的方法,在同条件试块强度达到要求时拆除其余模板及支架,留下养护支撑10000间距宜设2~3点养护支撑,以提前拆模时间。养护支撑宜用水平杆进行连接。科学利用后浇带及施工段的划分组织流水施工,进行研究确定模板的合理配制数量。予制拼装:拼装场地应夯实平整,条件许可时应设拼装操作平台。清水模板的梁模应按配模图进行予制,龙骨的设置应按设计配置,并将横向木櫊栅及对拉螺栓孔洞提前打好。梁底板清水模板采用木模板(刨光)或竹胶板时,应把竹胶板的龙骨沿梁长方向设置,梁宽250以上400以下底模的龙骨宜设三根。钢模板进行拼装时,相阾两块板的每个孔都要有U型卡卡紧,龙骨用勾头螺栓外用蝶形扣件与平板边肋卡紧。柱子、剪力墙模板在拼装时应预留清扫口或灌浆口。模板拼装后进行编号,并涂刷脱模剂,分规格堆放。放好轴线、模板边线、水平控制标高,模板底口应做水泥砂浆找平层,检查并校正柱子用的地锚已预埋好。柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办完隐预检手续。主要施工方法:安装柱模板按标高抹好泥砂浆找平层,按位置线做好定位墩台,以便保证柱轴线与标高的准确。或者按照放线位置,在柱四边离地5~8㎝处的主筋上焊接支杆,从四面顶住模板以防止位移。安装预先拼好的柱模板:模板按柱子大小做成一面一片(一面的一边带一个角模),就位后先用铅丝与主筋绑扎临时固定,用U型卡将两侧模板连接卡紧,安装完两面再安另外两面模板。安装柱箍:柱箍可用角钢、槽钢等制成,也可以采用钢管夹箍。安装柱模的拉杆或斜撑。柱模每边设2根拉杆,固定于事先预埋在楼板内的钢筋环上。用经纬仪控制,用花篮螺栓调节校正模板垂直度。拉杆与地面夹角宜为45°,预埋的钢筋环与柱距离宜为3/4柱高。将柱模内清理干净,封闭清理口,办理柱模预检。安装剪力墙模板按位置线安装门洞口模板,下预埋件或木砖。把预先拼装好的一面模板,按位置线就位,然后安装拉杆或斜撑,安装支固塑料管和穿墙螺栓,Φ12穿墙栓双向间距750。清扫墙内杂物,再安另一侧模板,调整斜撑(拉杆)使模板垂直后,拧紧穿墙螺栓。模板安装完毕后,检查一遍扣件,螺栓是否紧固,模板拼缝及下口是否严密,办完预检手续。安装梁模板在柱子混凝土上弹出轴线和水平线。安装梁钢支柱之前(如为底层地面必须夯实),支柱下垫通长脚手板。梁支柱采用双排及支柱的间距应由模板设计规定,一般情况下,宜采用双排钢管支架,间距以60~100㎝为宜。框架梁支架中间或下边加剪刀撑和水平拉杆。按设计标高调整支架的标高,然后安装梁底板,并拉线找直,梁底板应起拱,当梁跨度等于及大于4m时,梁底板按设计要求起拱。如设计无要求时,起拱高度宜为1/1000~3/1000。绑扎梁钢筋,经检查合格后并清除杂物,安装侧模板,把两侧模板与底板用U型卡连接。用钢管三角架支撑固定梁侧模板。竖龙骨间距应由模板设计规定,一般情况下宜为75㎝。梁模板上口用定型卡子固定。当梁高度超过60㎝时,加穿梁螺栓加固。(四)安装楼板模板底层地面应夯实,并垫通长脚手板,楼层地面立立杆前也应垫通长脚手板;采用多层支架支模时,立杆应垂直,上下层立杆应在同一竖向中心线上。从边跨一
查看更多
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

主体模板技术交底

文档大小:40KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
