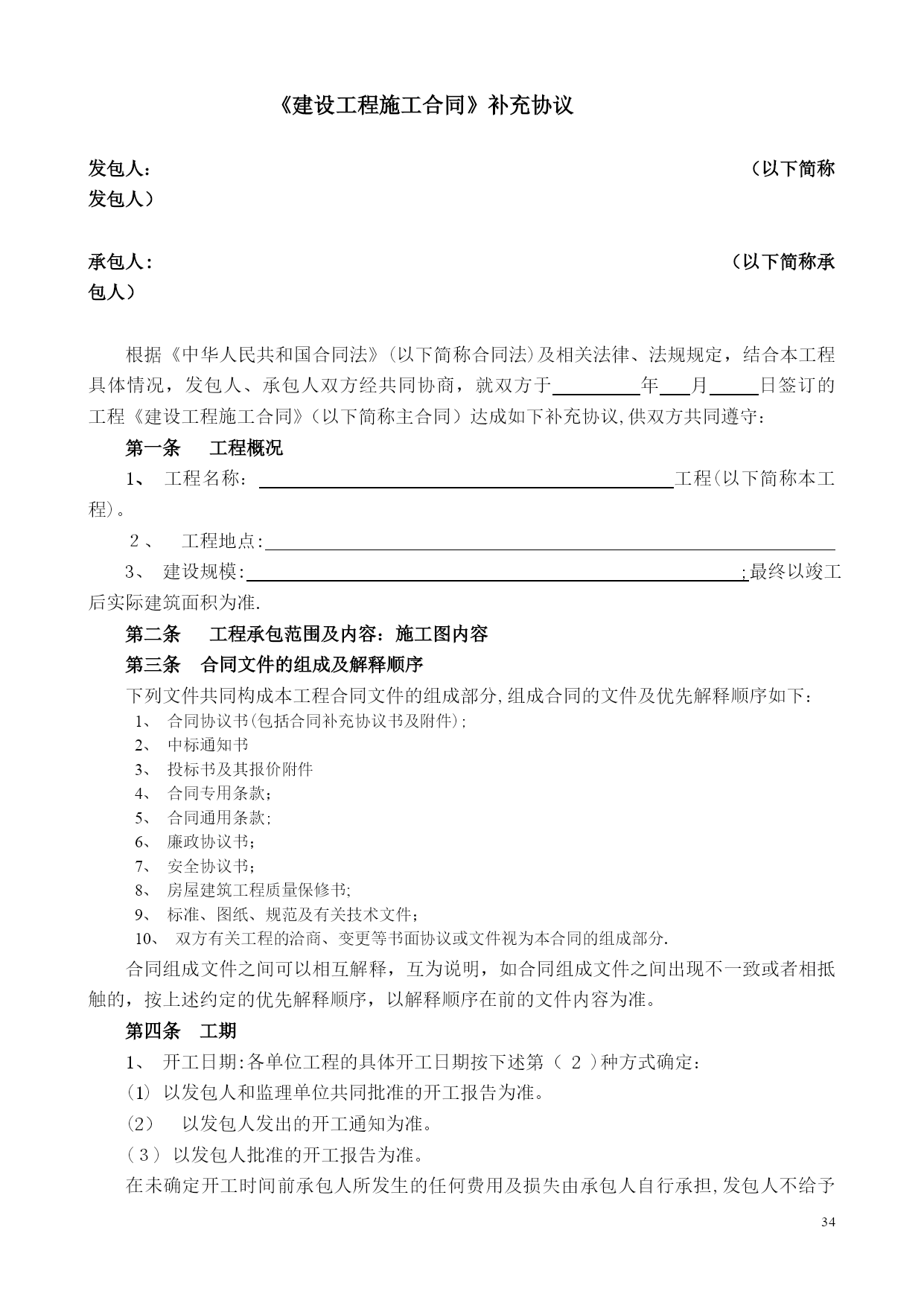

《建设工程施工合同》补充协议

发包人:(以下简称发包人)

承包人:(以下简称承包人)

根据《中华人民共和国合同法》(以下简称合同法)及相关法律、法规规定,结合本工程具体情况,发包人、承包人双方经共同协商,就双方于年月日签订的工程《建设工程施工合同》(以下简称主合同)达成如下补充协议,供双方共同遵守:
第一条工程概况
1、工程名称:工程(以下简称本工程)。
2、工程地点:
3、建设规模:;最终以竣工后实际建筑面积为准.
第二条工程承包范围及内容:施工图内容
第三条合同文件的组成及解释顺序
下列文件共同构成本工程合同文件的组成部分,组成合同的文件及优先解释顺序如下:
合同协议书(包括合同补充协议书及附件);
中标通知书
投标书及其报价附件
合同专用条款;
合同通用条款;
廉政协议书;
安全协议书;
房屋建筑工程质量保修书;
标准、图纸、规范及有关技术文件;
双方有关工程的洽商、变更等书面协议或文件视为本合同的组成部分.
合同组成文件之间可以相互解释,互为说明,如合同组成文件之间出现不一致或者相抵触的,按上述约定的优先解释顺序,以解释顺序在前的文件内容为准。
第四条工期
1、开工日期:各单位工程的具体开工日期按下述第(2)种方式确定:
(1)以发包人和监理单位共同批准的开工报告为准。
(2)以发包人发出的开工通知为准。
(3)以发包人批准的开工报告为准。
在未确定开工时间前承包人所发生的任何费用及损失由承包人自行承担,发包人不给予任何补偿。
2、工期目标按以下约定执行,如发包人另有书面要求的,以发包人书面通知要求为准:
项
目
名
称单位工程
名称建筑面积(约)阶段性工期目标竣工

时间工程移交发包人或发包人指定单位的时间备注基础工程完成时间主体结构完成至层时间或达到预售条件的时间主体
结构
封顶时间单体外装饰架拆除完成时间外装完成时间干煤棚化水间、中和池除氧煤仓间、1#锅炉基础、1#除尘器基础破碎楼、空压机房、给水泵房、1#2#栈桥、渣库、灰仓、烟囱基础、脱硫装置、油泵房说明:以上所指的工期、时间按日历天计算,从开工之日开始计算。发包人有权要求承包人中间交工或分阶段完成相关工程内容,其具体范围和完成时间以发包人书面通知要求为准,承包人应当按发包人的书面通知要求完成或交付工程;承包人对发包人书面通知要求有异议的,应在收到通知后3日内书面提出,逾期未书面提出的,视为承包人同意发包人的通知要求;承包人按时提出书面异议的,发包人应考虑承包人的意见,并对原作出的书面通知要求作出适当调整,调整后承包人必须执行,不得再提出异议.
3、除以下情况可以顺延工期外,不论任何原因均不得变更或延长上述工期:
设计变更、技术变更致使工程结构类型变化的;
不可抗力导致工程停工的;
发包人书面通知延长工期的;
本协议明确约定可以延长工期的情况.

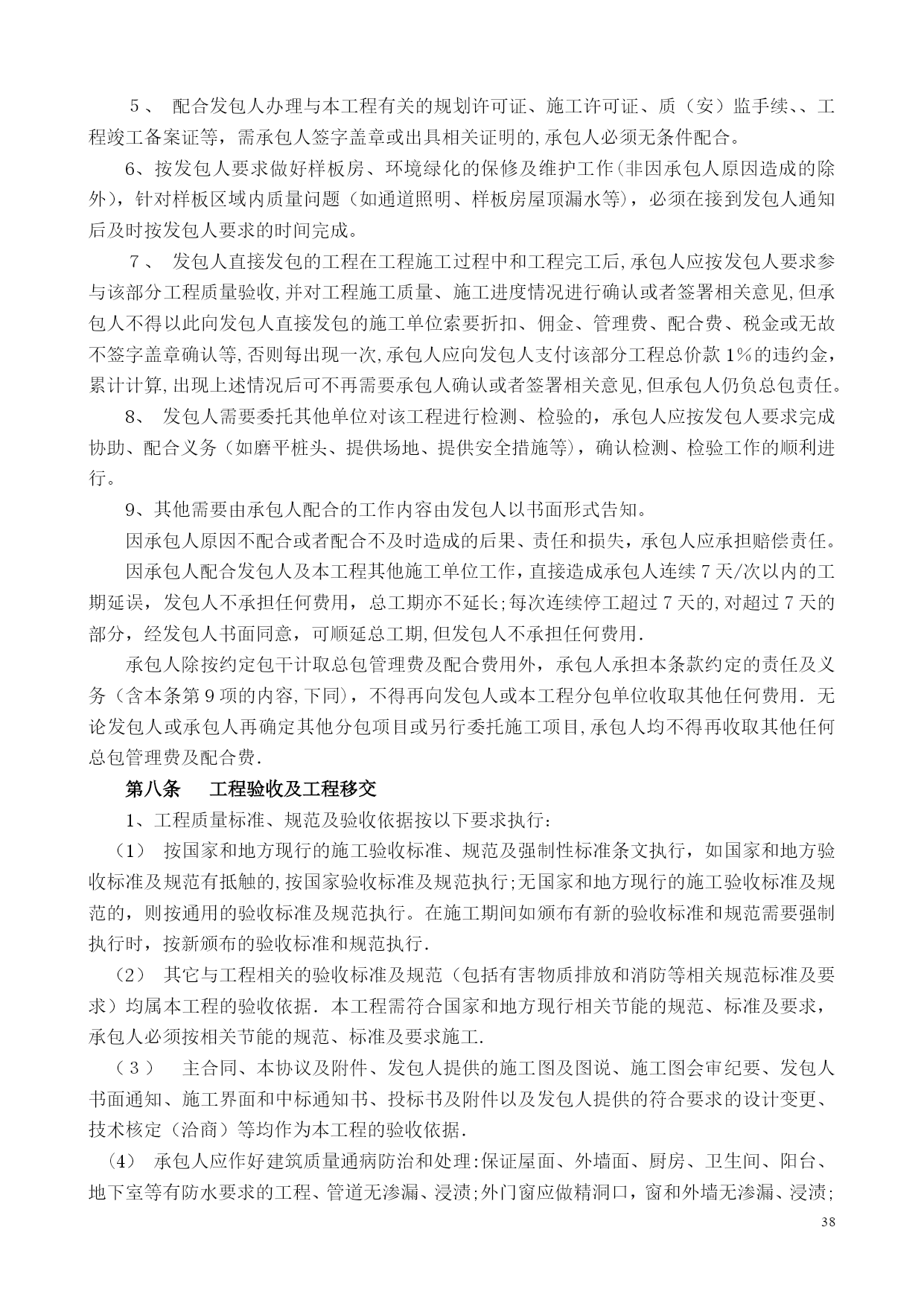

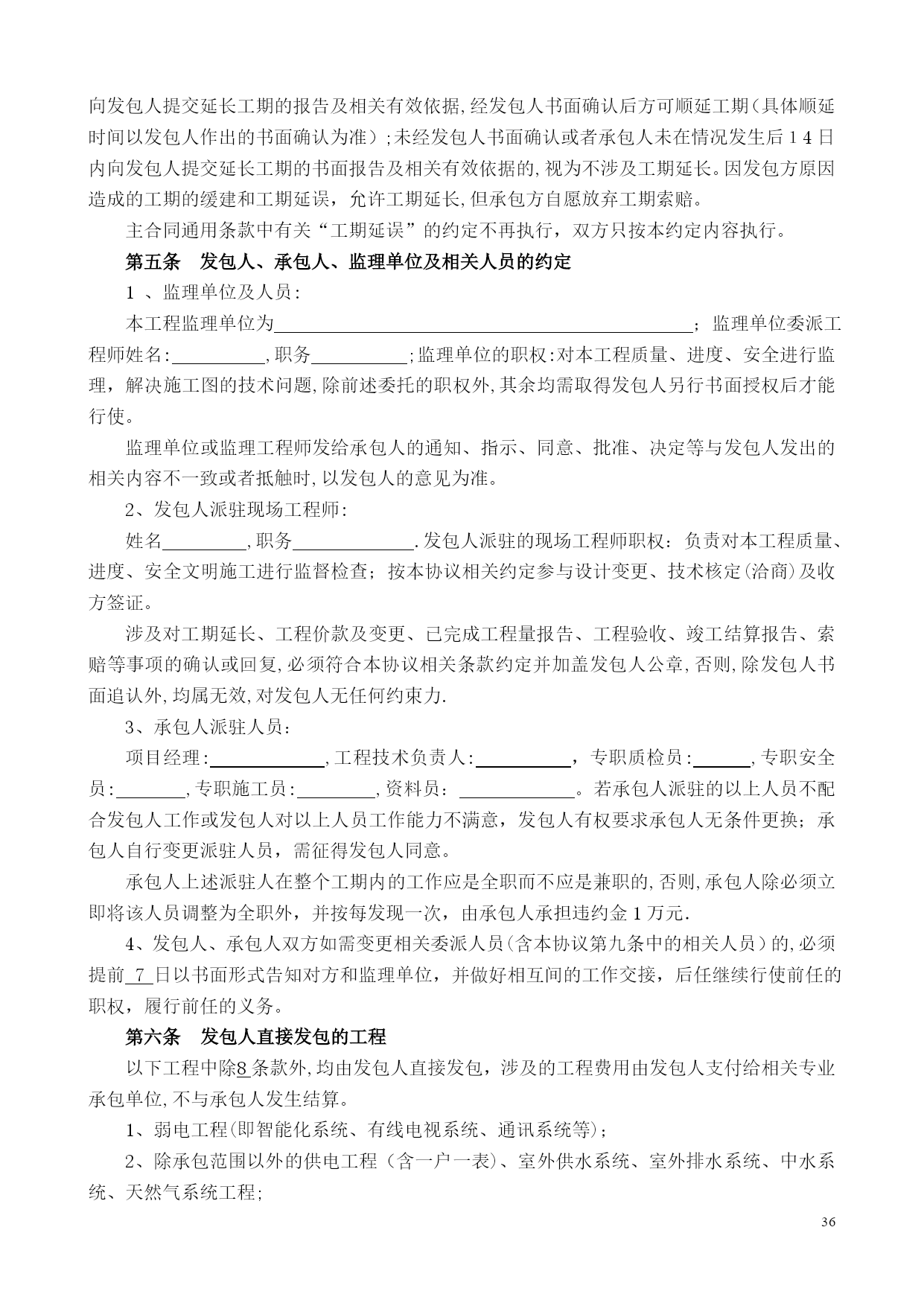

除第(3)项外,因上述情况需要顺延工期的,承包人应在情况发生后14天内以书面形式向发包人提交延长工期的报告及相关有效依据,经发包人书面确认后方可顺延工期(具体顺延时间以发包人作出的书面确认为准);未经发包人书面确认或者承包人未在情况发生后14日内向发包人提交延长工期的书面报告及相关有效依据的,视为不涉及工期延长。因发包方原因造成的工期的缓建和工期延误,允许工期延长,但承包方自愿放弃工期索赔。
主合同通用条款中有关“工期延误”的约定不再执行,双方只按本约定内容执行。
发包人、承包人、监理单位及相关人员的约定
1、监理单位及人员:
本工程监理单位为;监理单位委派工程师姓名:,职务;监理单位的职权:对本工程质量、进度、安全进行监理,解决施工图的技术问题,除前述委托的职权外,其余均需取得发包人另行书面授权后才能行使。
监理单位或监理工程师发给承包人的通知、指示、同意、批准、决定等与发包人发出的相关内容不一致或者抵触时,以发包人的意见为准。
2、发包人派驻现场工程师:
姓名,职务.发包人派驻的现场工程师职权:负责对本工程质量、进度、安全文明施工进行监督检查;按本协议相关约定参与设计变更、技术核定(洽商)及收方签证。
涉及对工期延长、工程价款及变更、已完成工程量报告、工程验收、竣工结算报告、索赔等事项的确认或回复,必须符合本协议相关条款约定并加盖发包人公章,否则,除发包人书面追认外,均属无效,对发包人无任何约束力.
3、承包人派驻人员:
项目经理:,工程技术负责人:,专职质检员:,专职安全员:,专职施工员:,资料员:。若承包人派驻的以上人员不配合发包人工作或发包人对以上人员工作能力不满意,发包人有权要求承包人无条件更换;承包人自行变更派驻人员,需征得发包人同意。
承包人上述派驻人在整个工期内的工作应是全职而不应是兼职的,否则,承包人除必须立即将该人员调整为全职外,并按每发现一次,由承包人承担违约金1万元.
4、发包人
查看更多
知识****SA
实名认证
内容提供者
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

建设工程施工合同补充协议(定版)

文档大小:144KB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
全场最划算
12个月
199.0
¥360.0
限时特惠
3个月
69.9
¥90.0
新人专享
1个月
19.9
¥30.0
24个月
398.0
¥720.0
6个月会员
139.9
¥180.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
