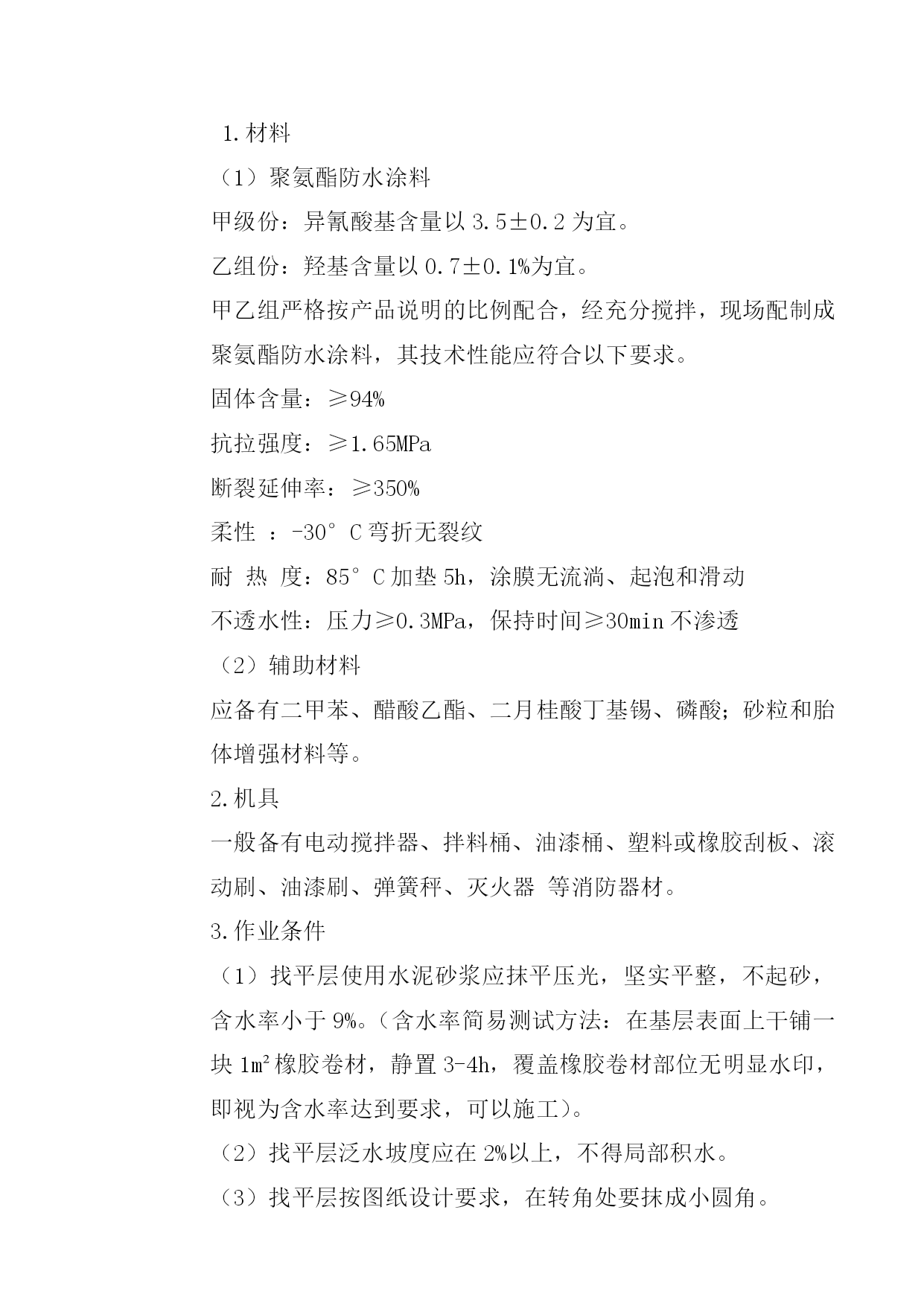

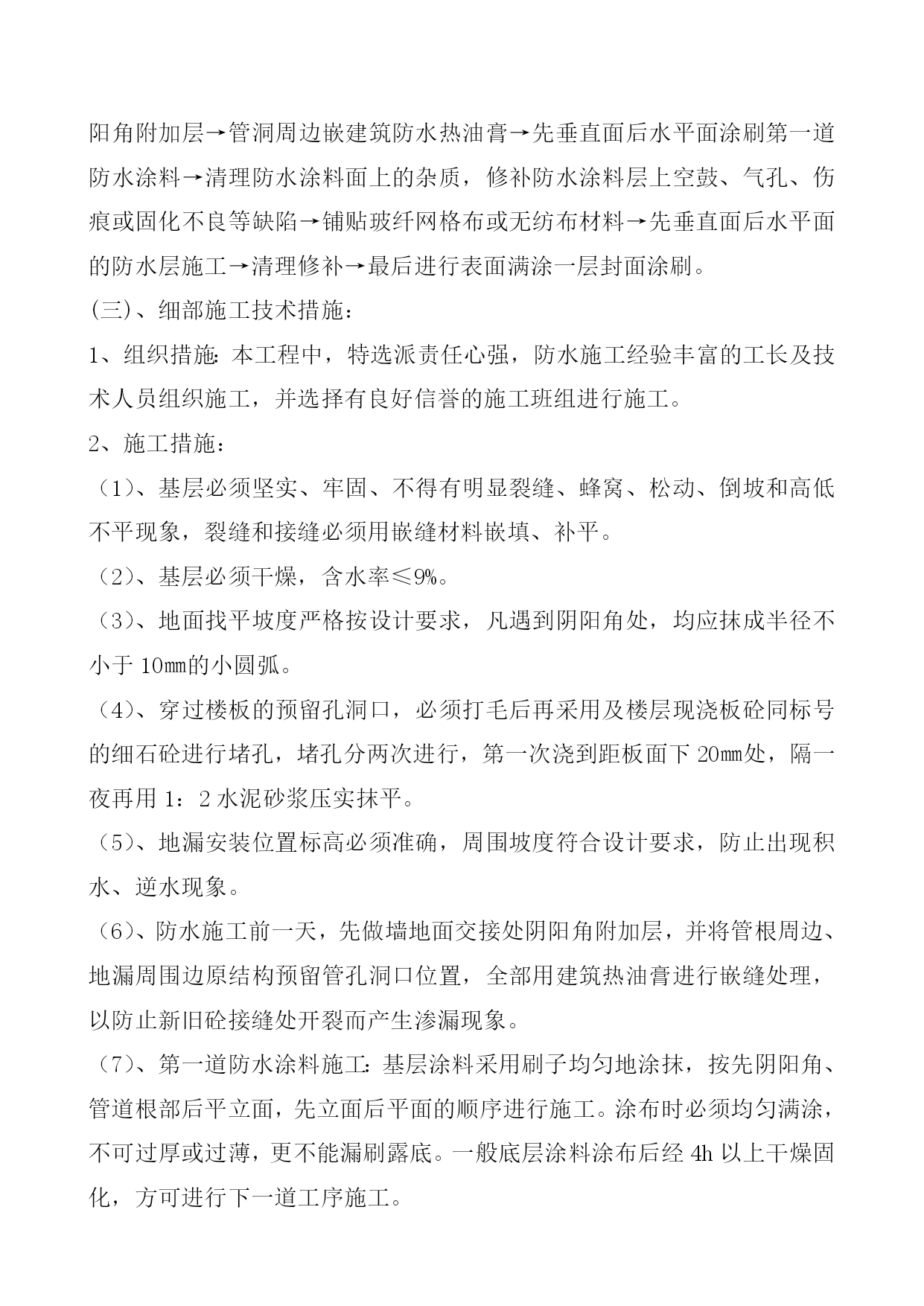

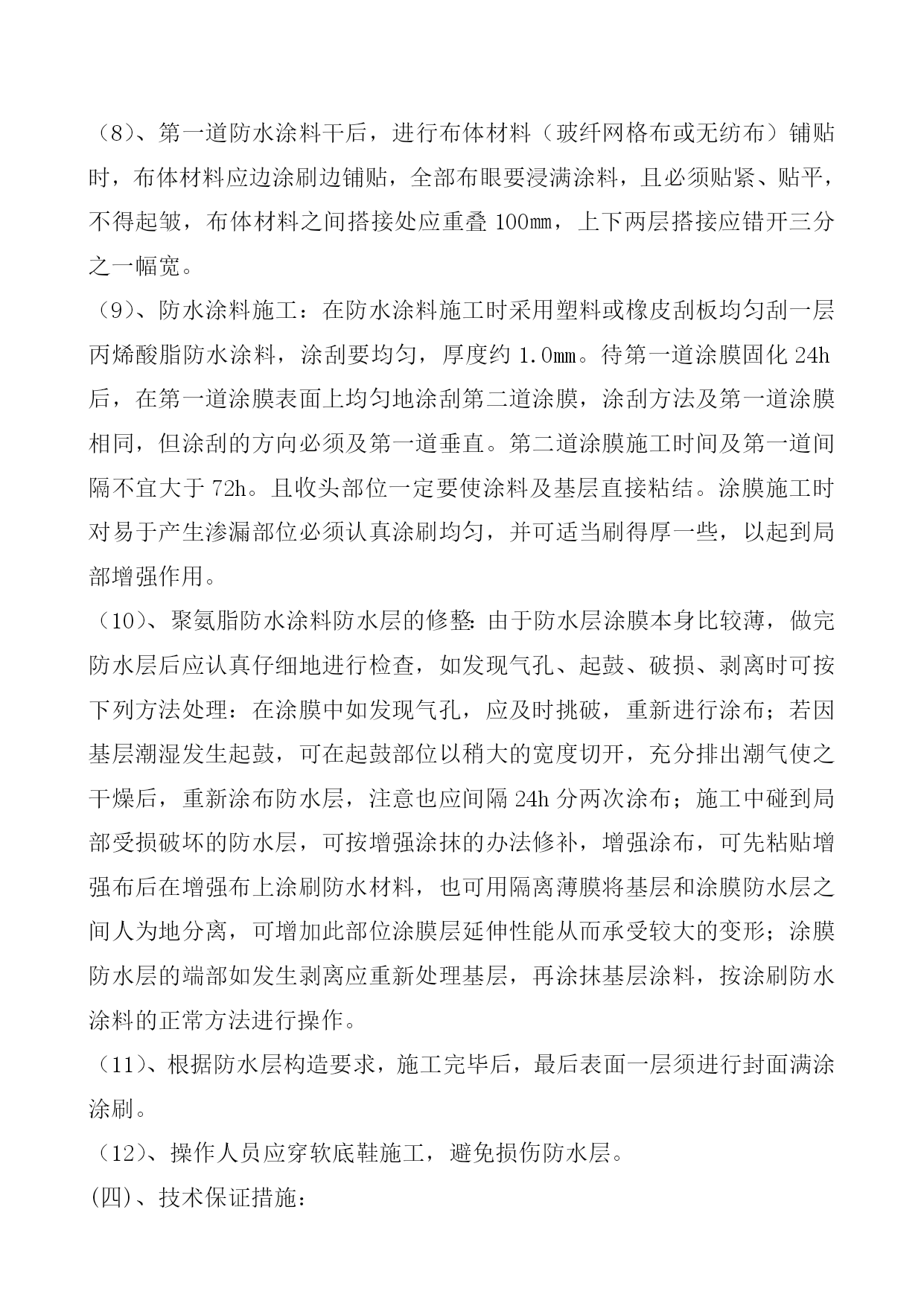

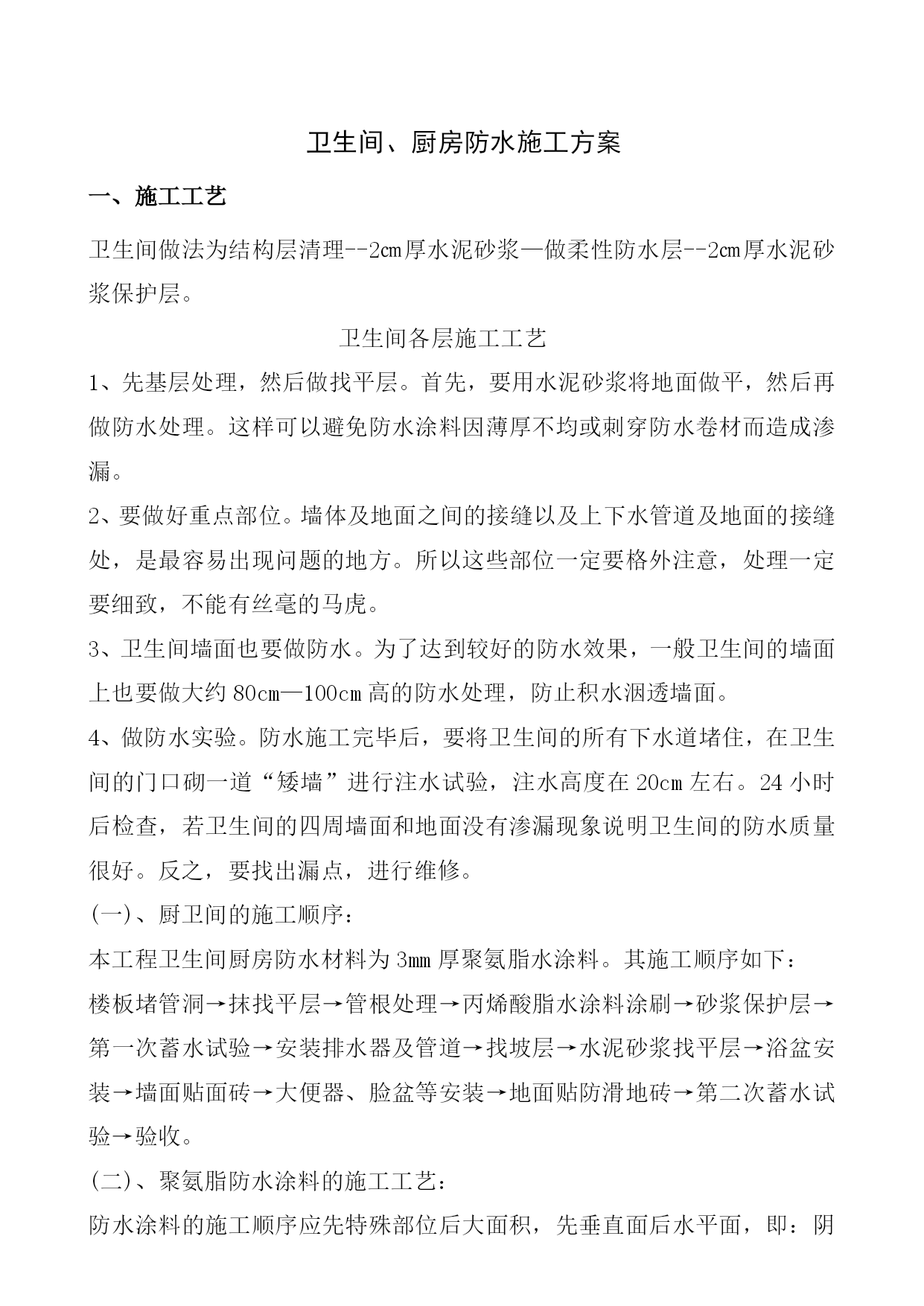

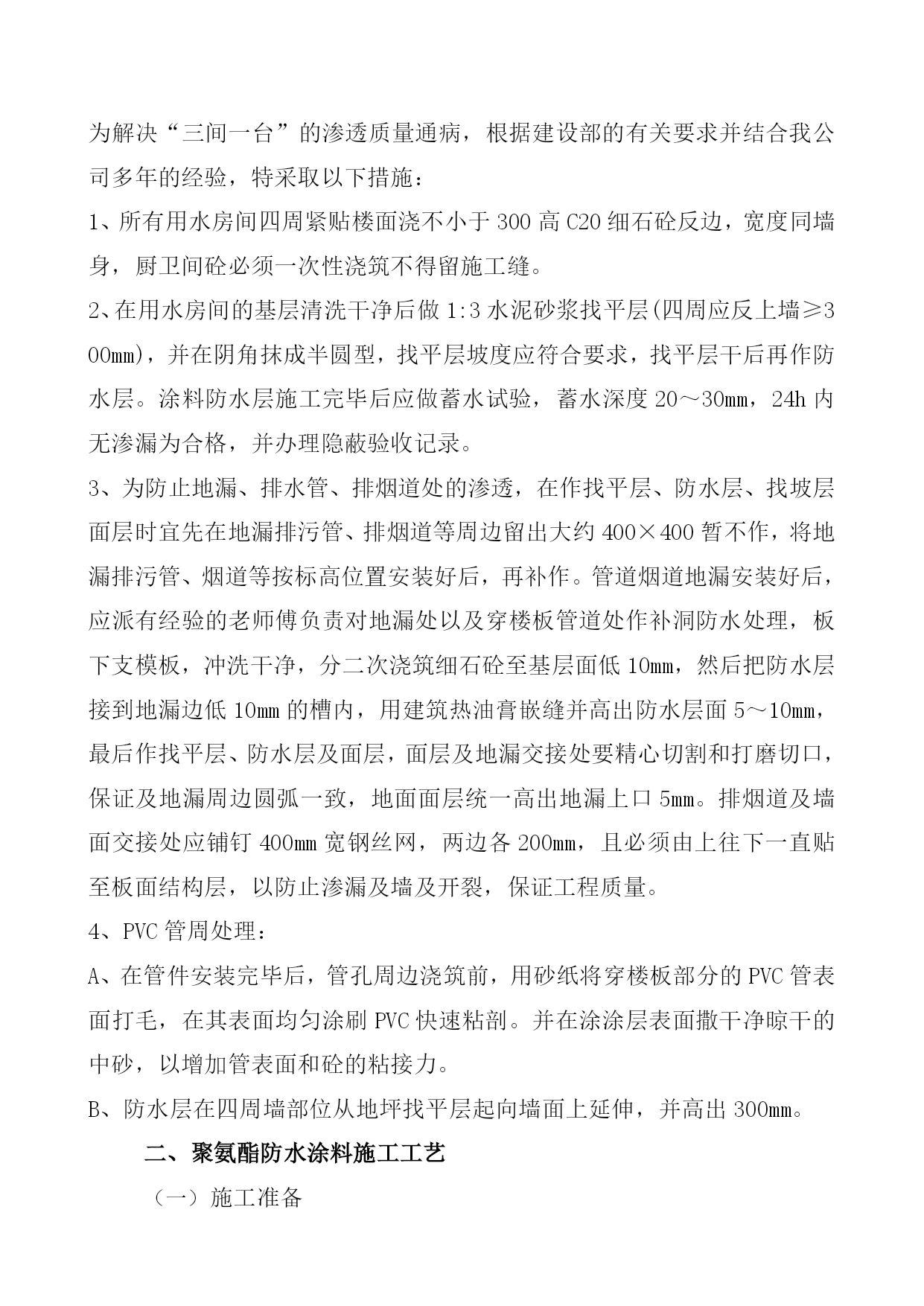

卫生间、厨房防水施工方案 一、施工工艺 卫生间做法为结构层清理--2㎝厚水泥砂浆—做柔性防水层--2㎝厚水泥砂浆保护层。 卫生间各层施工工艺 1、先基层处理,然后做找平层。首先,要用水泥砂浆将地面做平,然后再做防水处理。这样可以避免防水涂料因薄厚不均或刺穿防水卷材而造成渗漏。2、要做好重点部位。墙体及地面之间的接缝以及上下水管道及地面的接缝处,是最容易出现问题的地方。所以这些部位一定要格外注意,处理一定要细致,不能有丝毫的马虎。3、卫生间墙面也要做防水。为了达到较好的防水效果,一般卫生间的墙面上也要做大约80cm—100cm高的防水处理,防止积水洇透墙面。 4、做防水实验。防水施工完毕后,要将卫生间的所有下水道堵住,在卫生间的门口砌一道“矮墙”进行注水试验,注水高度在20cm左右。24小时后检查,若卫生间的四周墙面和地面没有渗漏现象说明卫生间的防水质量很好。反之,要找出漏点,进行维修。(一)、厨卫间的施工顺序:本工程卫生间厨房防水材料为3mm厚聚氨脂水涂料。其施工顺序如下:楼板堵管洞→抹找平层→管根处理→丙烯酸脂水涂料涂刷→砂浆保护层→第一次蓄水试验→安装排水器及管道→找坡层→水泥砂浆找平层→浴盆安装→墙面贴面砖→大便器、脸盆等安装→地面贴防滑地砖→第二次蓄水试验→验收。(二)、聚氨脂防水涂料的施工工艺:防水涂料的施工顺序应先特殊部位后大面积,先垂直面后水平面,即:阴阳角附加层→管洞周边嵌建筑防水热油膏→先垂直面后水平面涂刷第一道防水涂料→清理防水涂料面上的杂质,修补防水涂料层上空鼓、气孔、伤痕或固化不良等缺陷→铺贴玻纤网格布或无纺布材料→先垂直面后水平面的防水层施工→清理修补→最后进行表面满涂一层封面涂刷。(三)、细部施工技术措施:1、组织措施:本工程中,特选派责任心强,防水施工经验丰富的工长及技术人员组织施工,并选择有良好信誉的施工班组进行施工。2、施工措施:(1)、基层必须坚实、牢固、不得有明显裂缝、蜂窝、松动、倒坡和高低不平现象,裂缝和接缝必须用嵌缝材料嵌填、补平。(2)、基层必须干燥,含水率≤9%。(3)、地面找平坡度严格按设计要求,凡遇到阴阳角处,均应抹成半径不小于10㎜的小圆弧。(4)、穿过楼板的预留孔洞口,必须打毛后再采用及楼层现浇板砼同标号的细石砼进行堵孔,堵孔分两次进行,第一次浇到距板面下20㎜处,隔一夜再用1:2水泥砂浆压实抹平。(5)、地漏安装位置标高必须准确,周围坡度符合设计要求,防止出现积水、逆水现象。(6)、防水施工前一天,先做墙地面交接处阴阳角附加层,并将管根周边、地漏周围边原结构预留管孔洞口位置,全部用建筑热油膏进行嵌缝处理,以防止新旧砼接缝处开裂而产生渗漏现象。(7)、第一道防水涂料施工:基层涂料采用刷子均匀地涂抹,按先阴阳角、管道根部后平立面,先立面后平面的顺序进行施工。涂布时必须均匀满涂,不可过厚或过薄,更不能漏刷露底。一般底层涂料涂布后经4h以上干燥固化,方可进行下一道工序施工。(8)、第一道防水涂料干后,进行布体材料(玻纤网格布或无纺布)铺贴时,布体材料应边涂刷边铺贴,全部布眼要浸满涂料,且必须贴紧、贴平,不得起皱,布体材料之间搭接处应重叠100㎜,上下两层搭接应错开三分之一幅宽。(9)、防水涂料施工:在防水涂料施工时采用塑料或橡皮刮板均匀刮一层丙烯酸脂防水涂料,涂刮要均匀,厚度约1.0mm。待第一道涂膜固化24h后,在第一道涂膜表面上均匀地涂刮第二道涂膜,涂刮方法及第一道涂膜相同,但涂刮的方向必须及第一道垂直。第二道涂膜施工时间及第一道间隔不宜大于72h。且收头部位一定要使涂料及基层直接粘结。涂膜施工时对易于产生渗漏部位必须认真涂刷均匀,并可适当刷得厚一些,以起到局部增强作用。(10)、聚氨脂防水涂料防水层的修整:由于防水层涂膜本身比较薄,做完防水层后应认真仔细地进行检查,如发现气孔、起鼓、破损、剥离时可按下列方法处理:在涂膜中如发现气孔,应及时挑破,重新进行涂布;若因基层潮湿发生起鼓,可在起鼓部位以稍大的宽度切开,充分排出潮气使之干燥后,重新涂布防水层,注意也应间隔24h分两次涂布;施工中碰到局部受损破坏的防水层,可按增强涂抹的办法修补,增强涂布,可先粘贴增强布后在增强布上涂刷防水材料,也可用隔离薄膜将基层和涂膜防水层之间人为地分离,可增加此部位涂膜层延伸性能从而承受较大的变形;涂膜防水层的端部如发生剥离应重新处理基层,再涂抹基层涂料,按涂刷防水涂料的正常方法进行操作。(11)、根据防水层构造要求,施工完毕后,最后表面一层须进行封面满涂涂刷。(12)、操作人员应穿软底鞋施工,避免损伤防水层。(四)、技术保证措施:为解决“三间一台”的渗透质量通病,根据建设部的有关要求并结合我公司多年的经验,特采取以下措施:1、所有用水房间四周紧贴楼面浇不小于300高C20细石砼反边,宽度同墙身,厨
